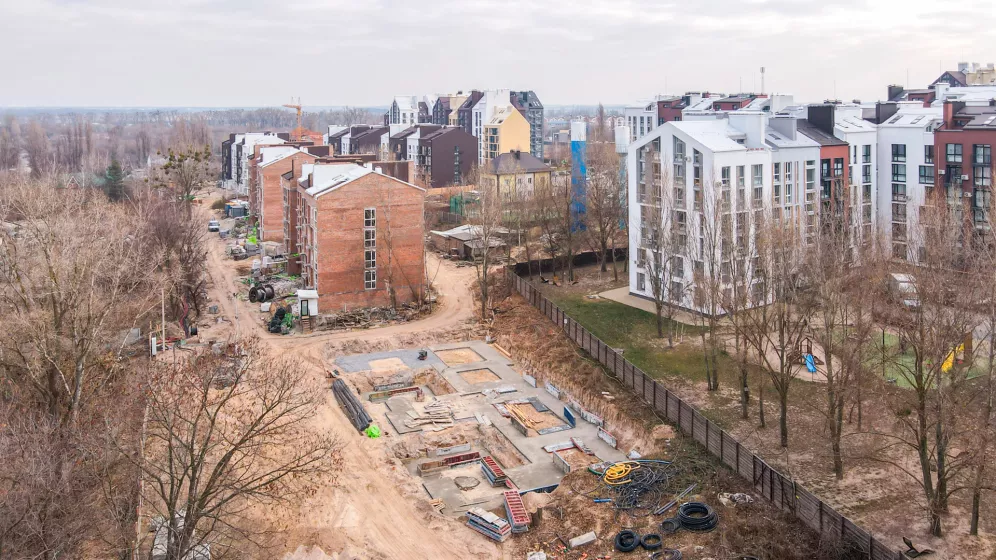

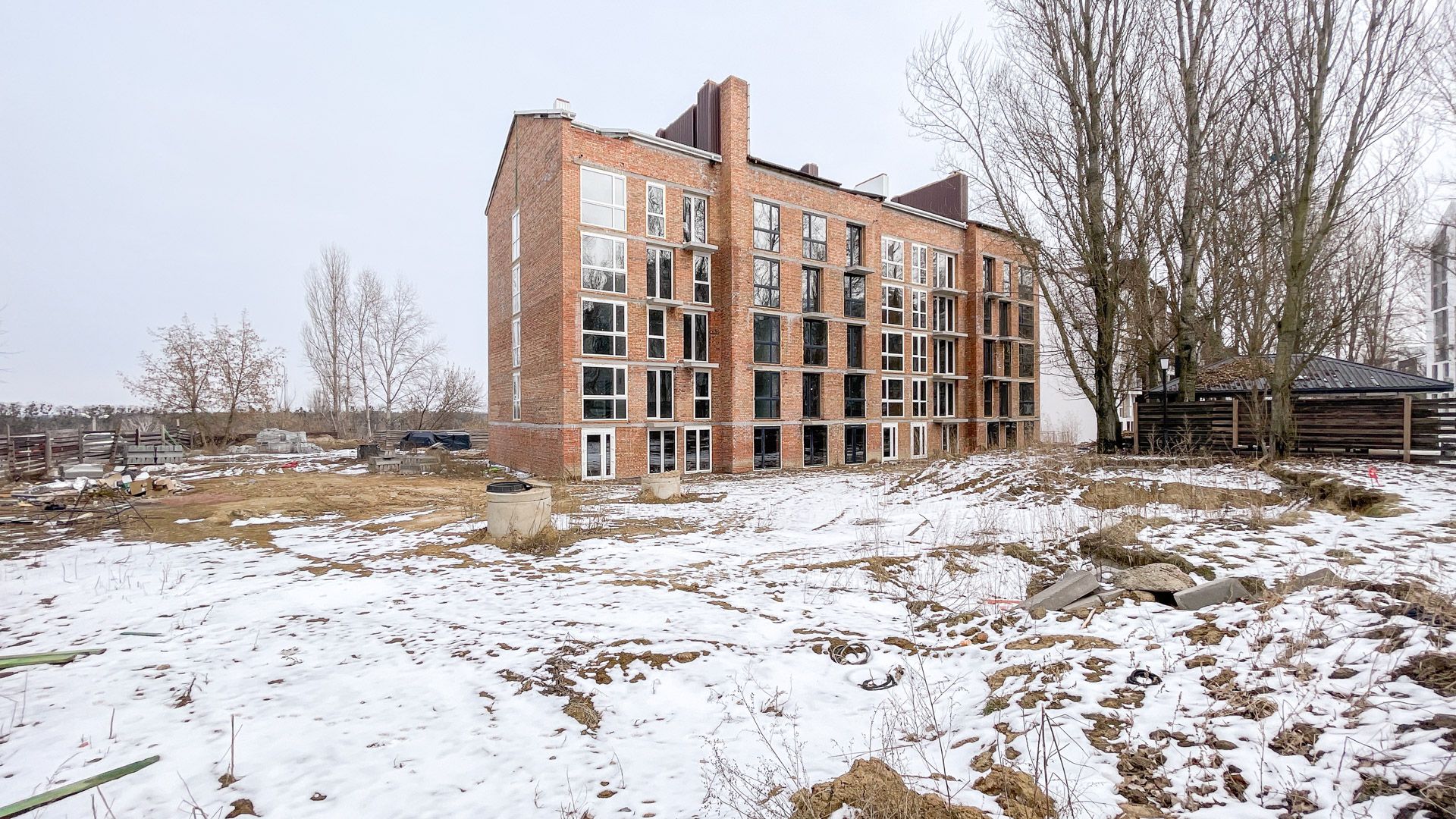

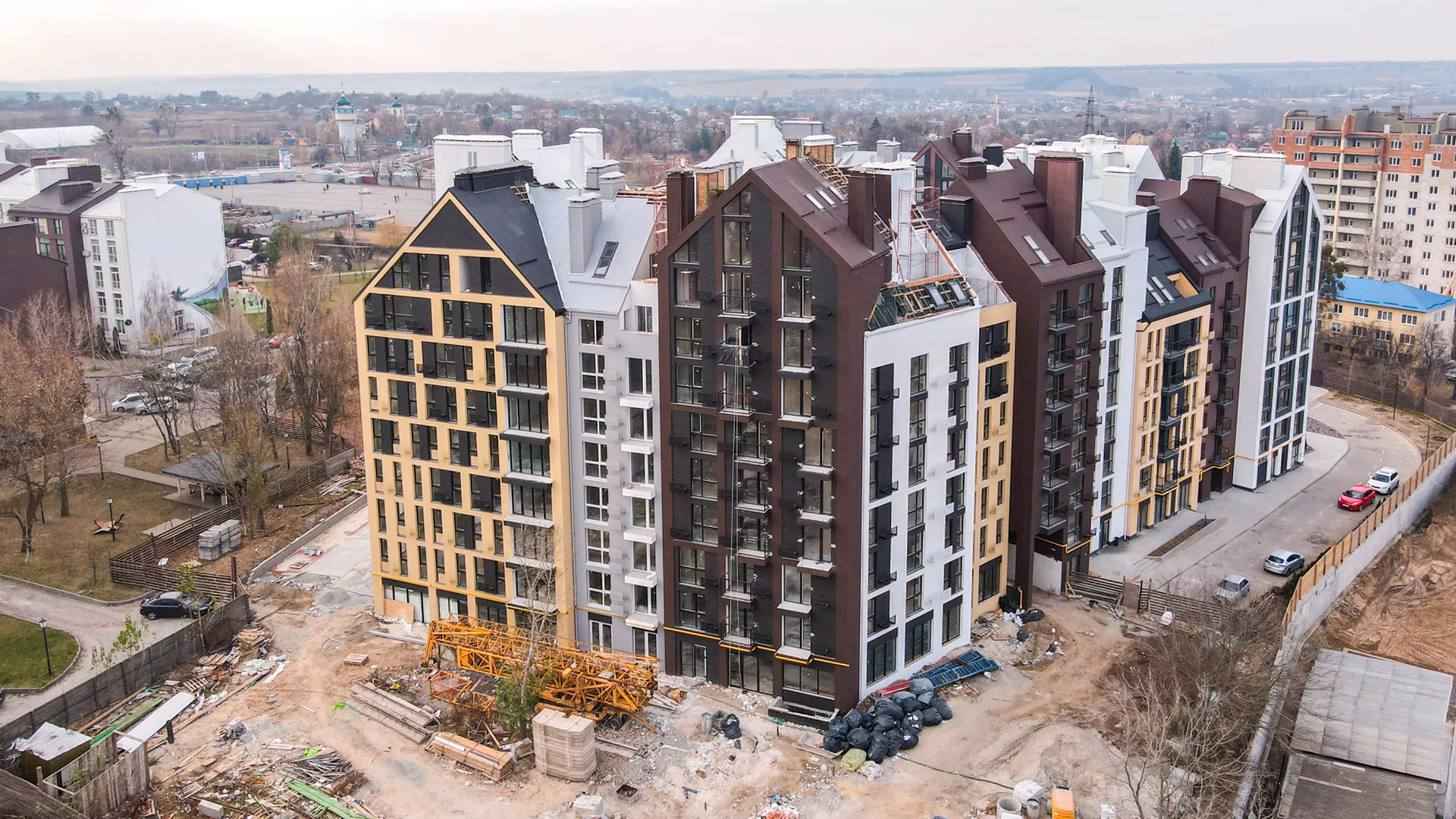

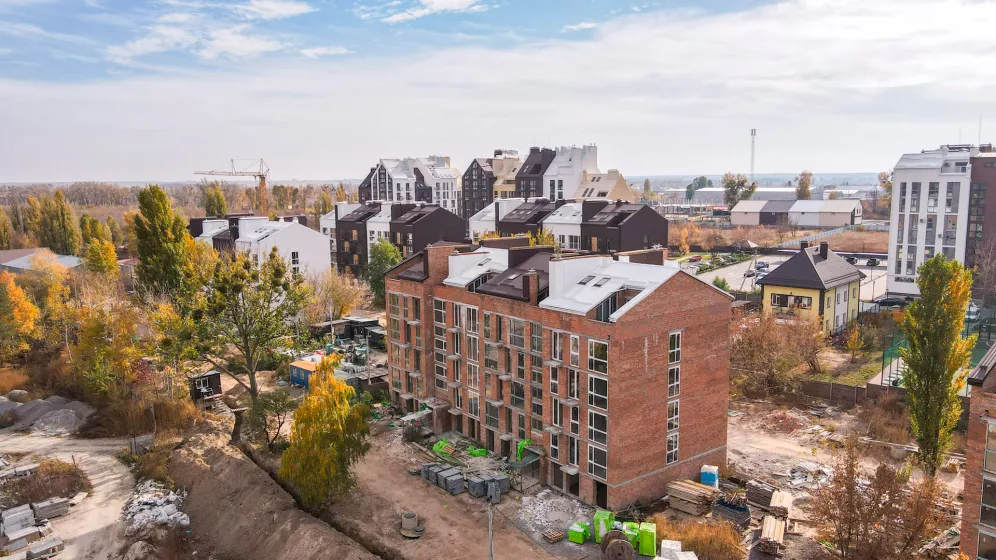

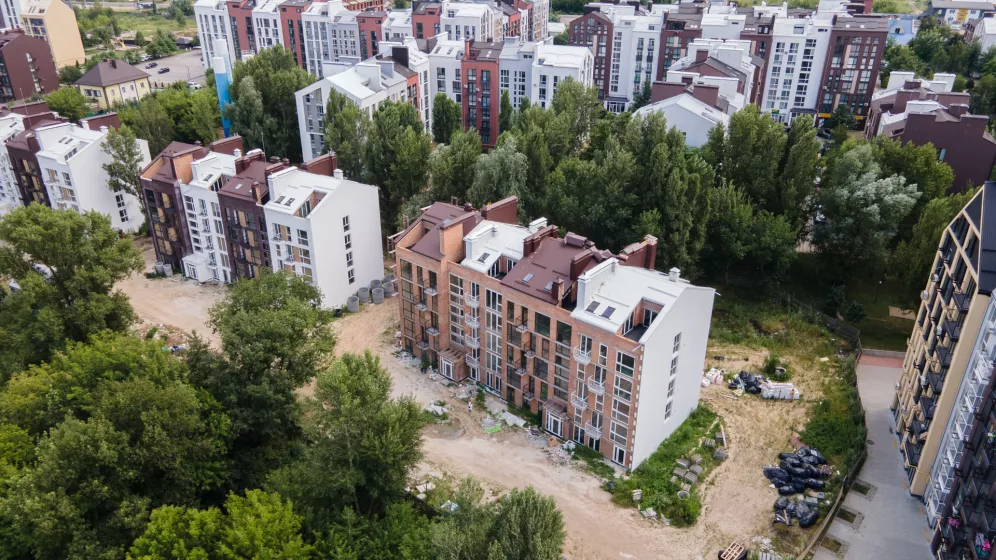

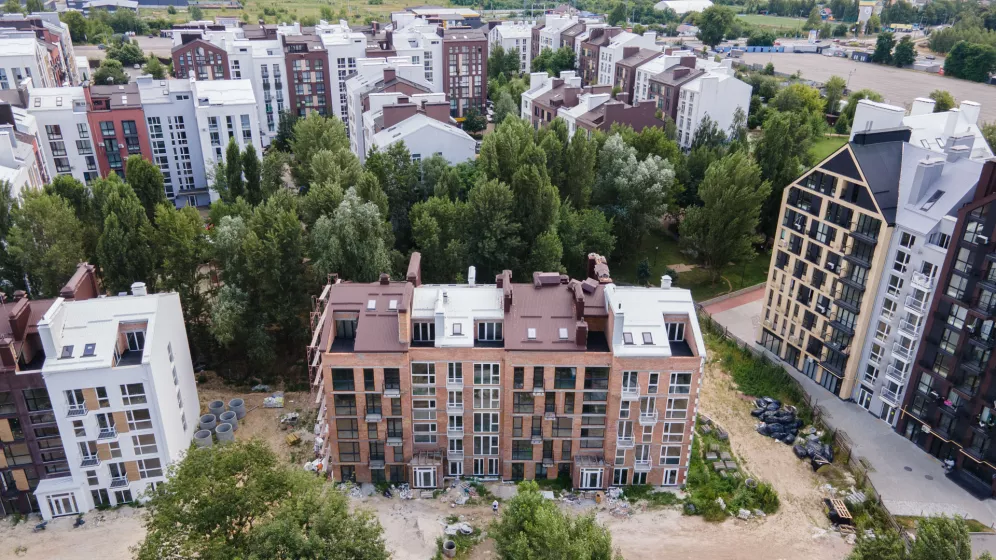

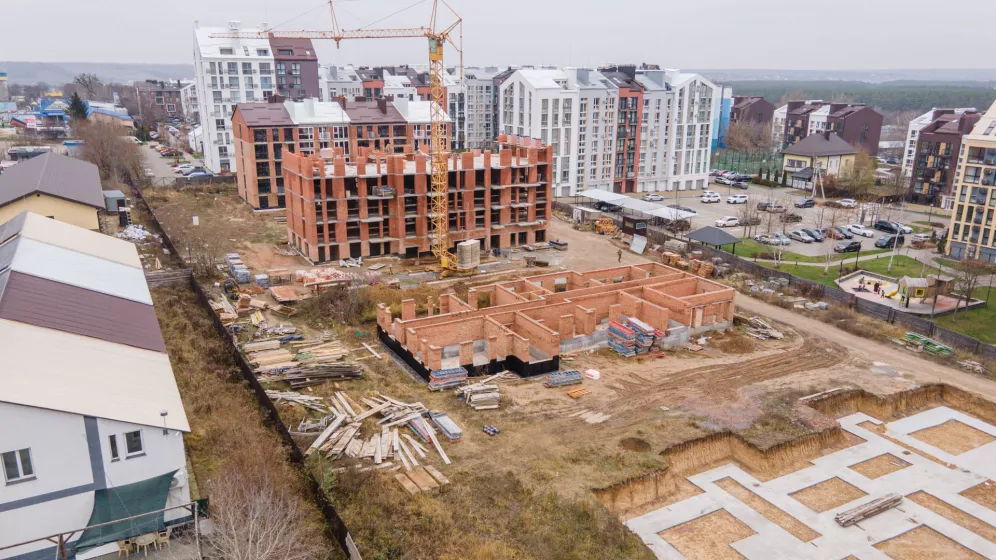

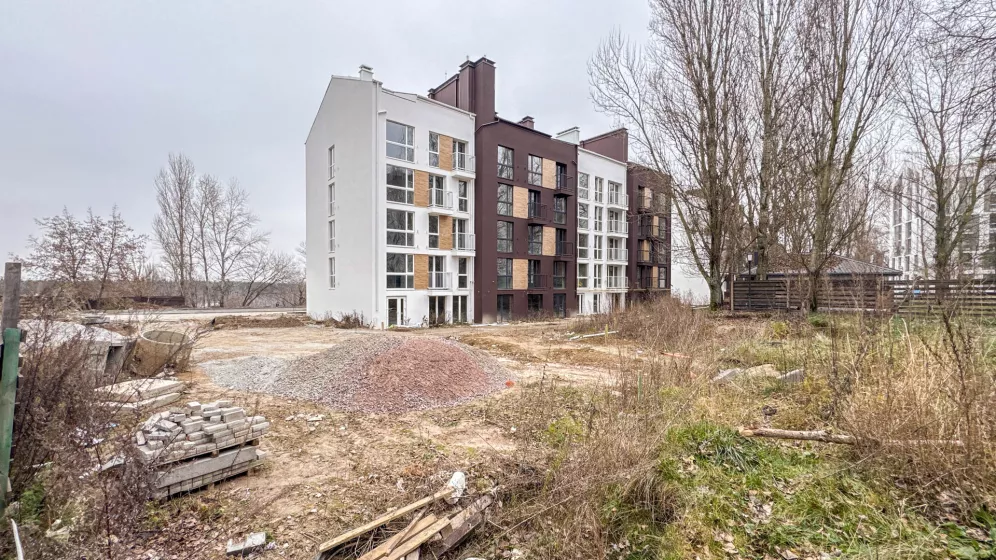

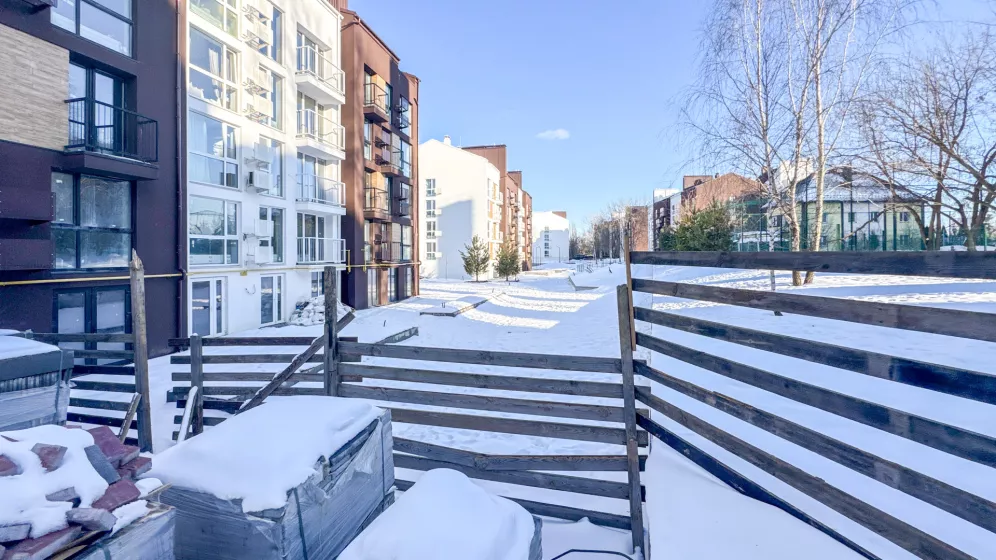

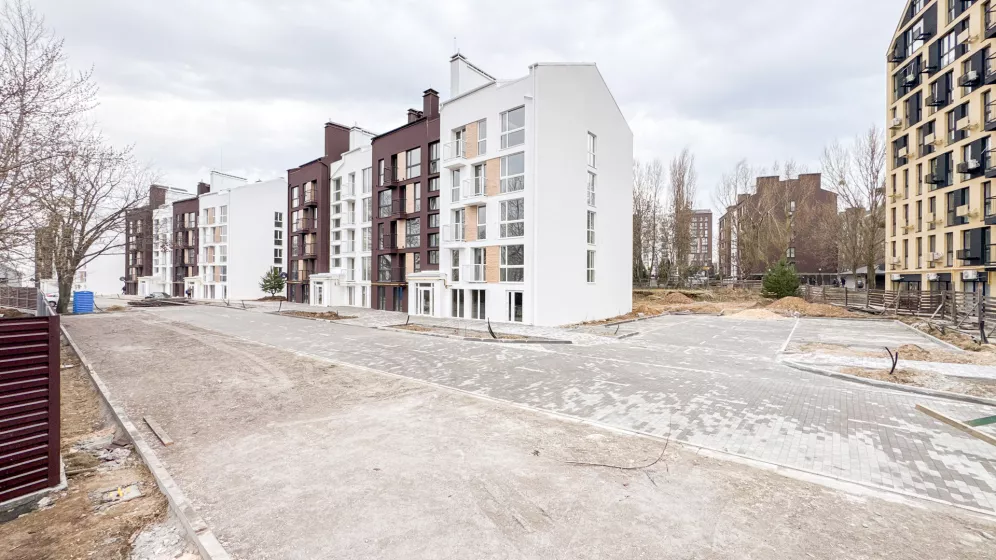

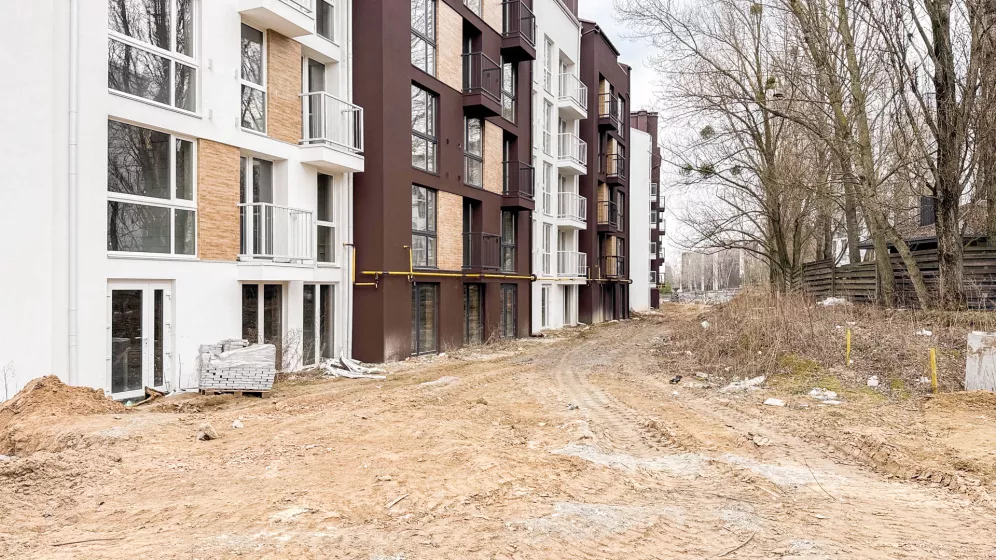

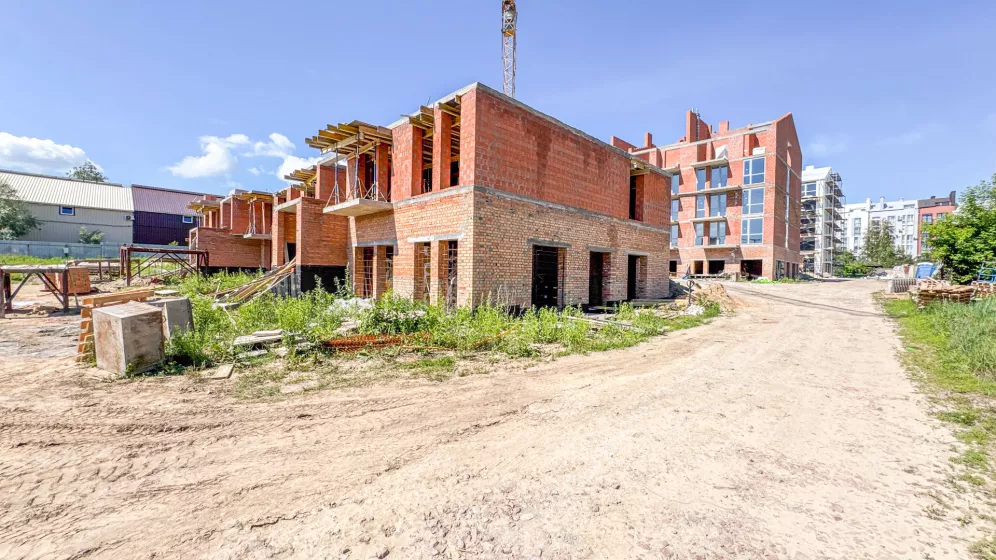

МВ 38

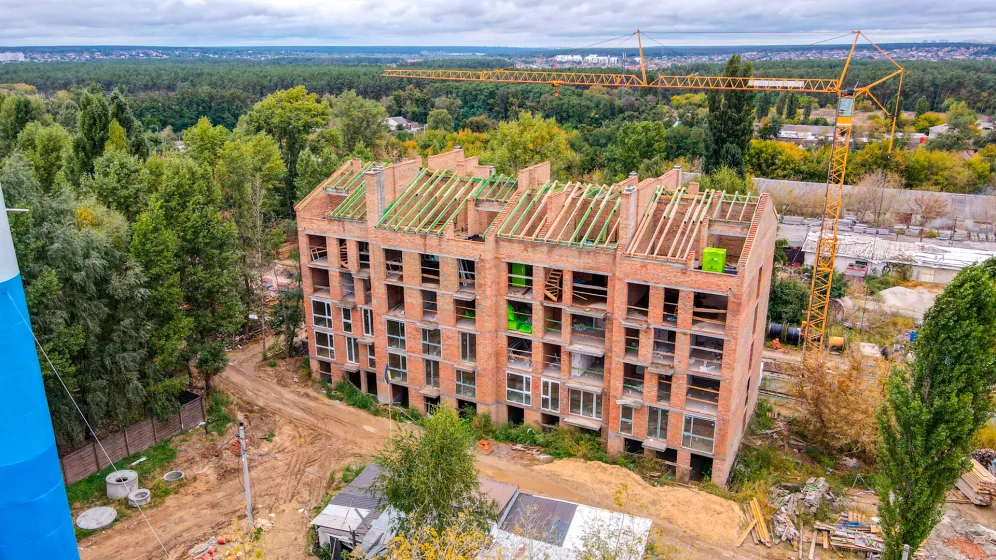

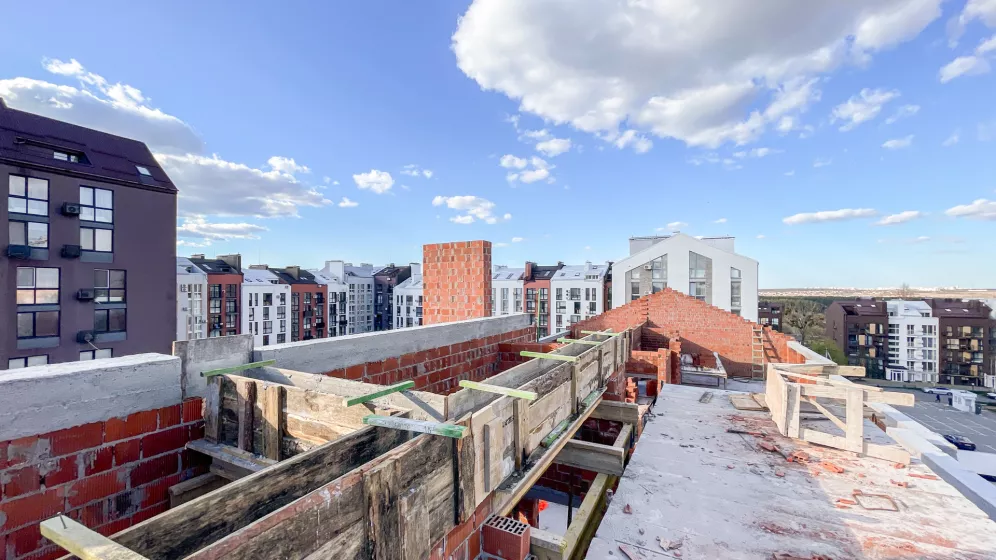

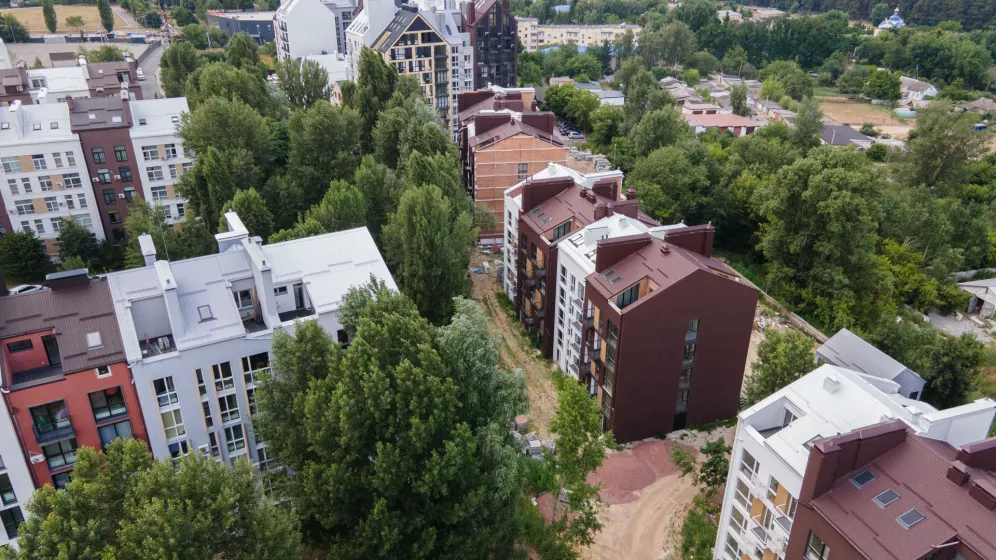

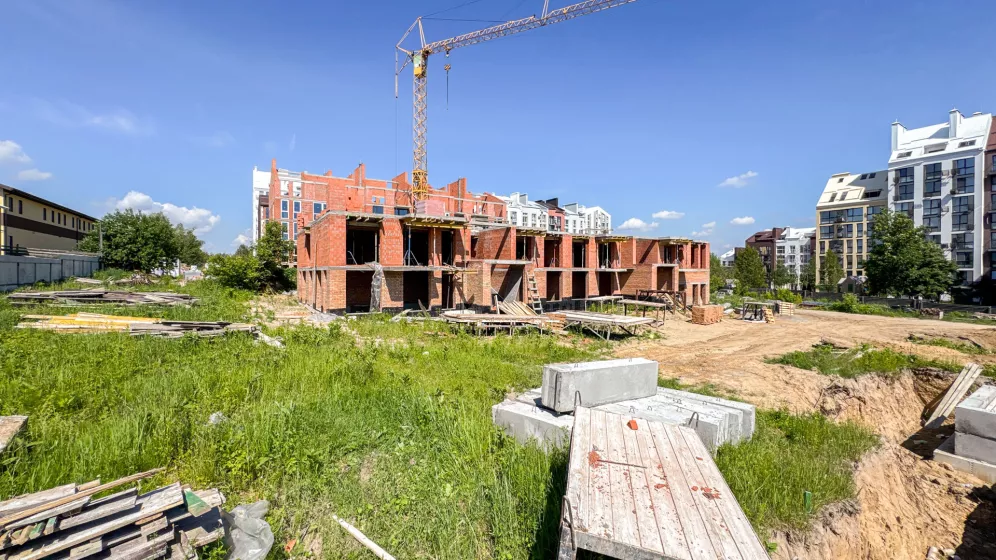

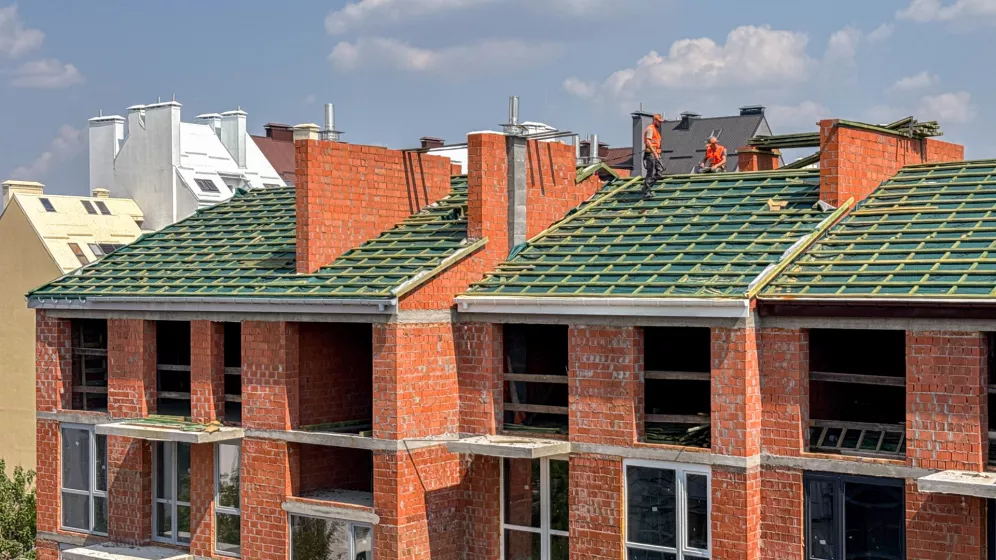

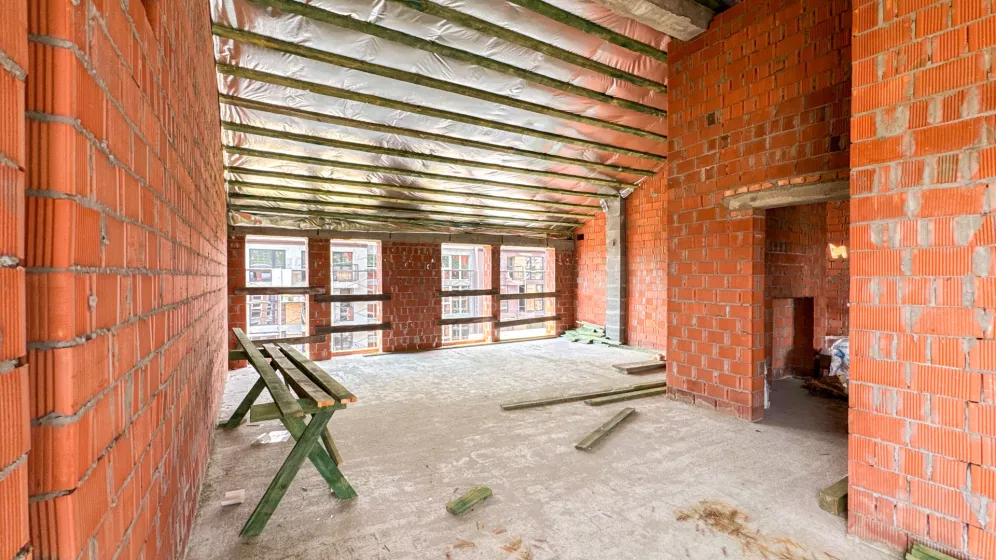

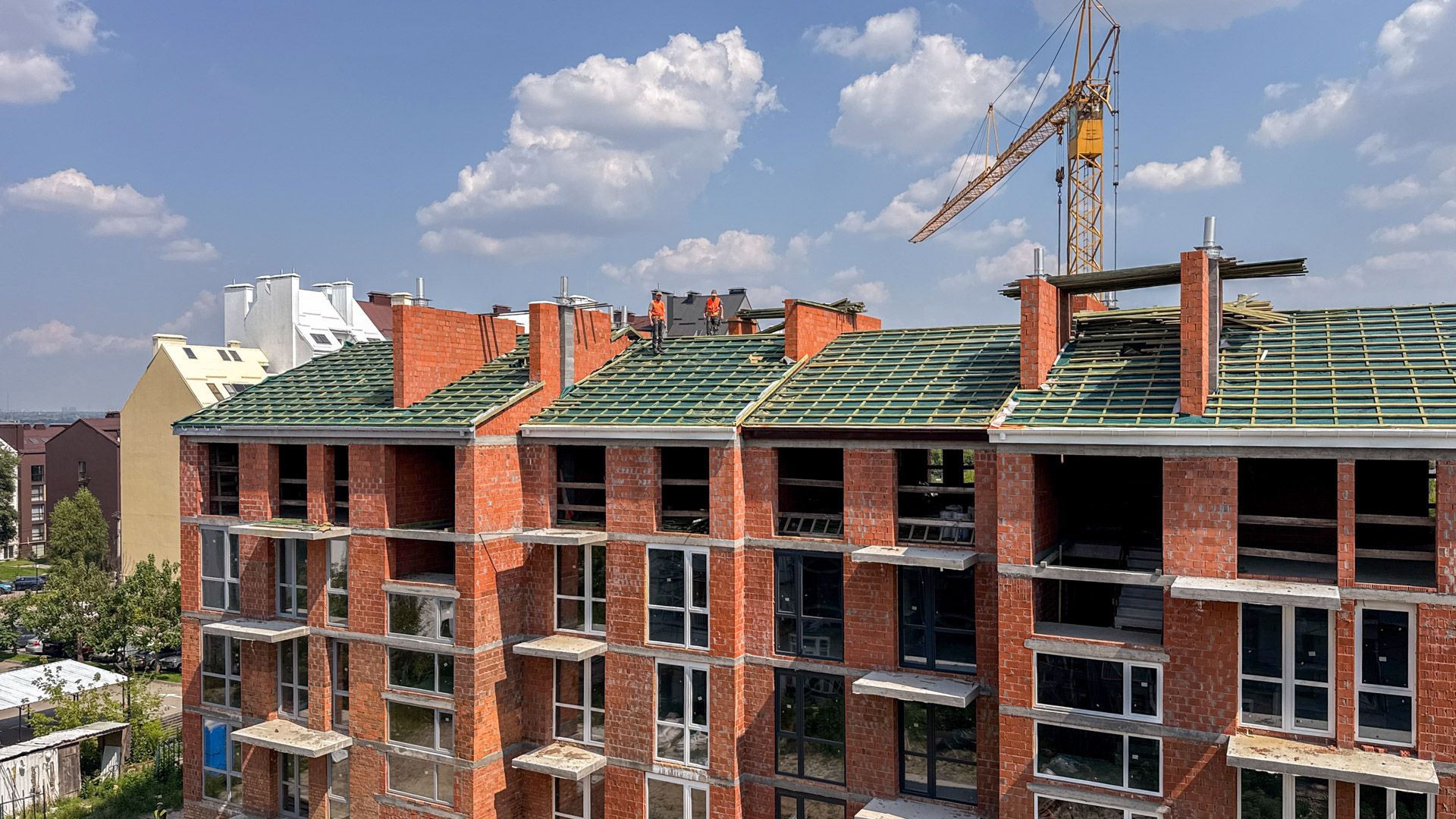

- Закінчено покрівельні роботи;

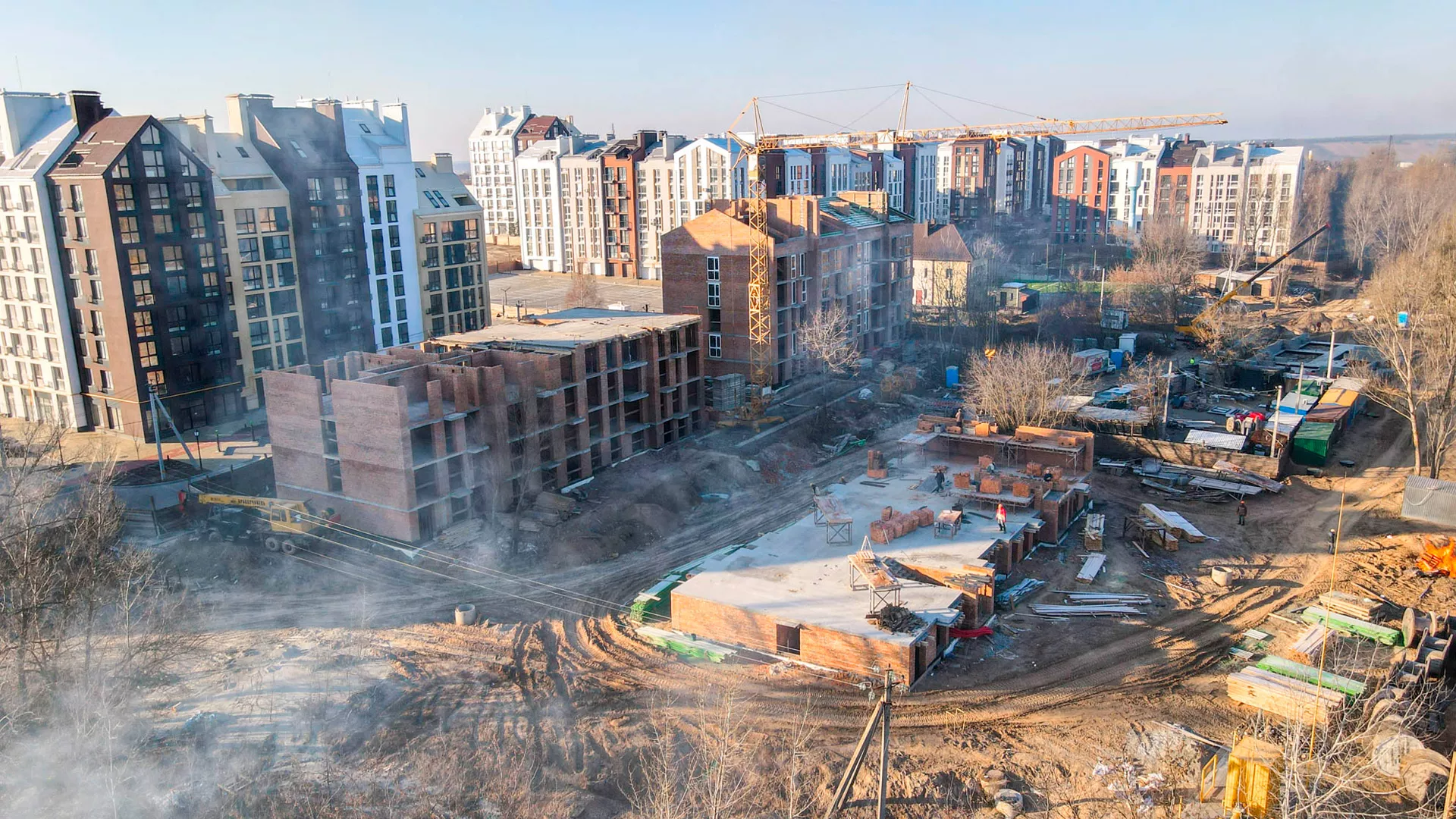

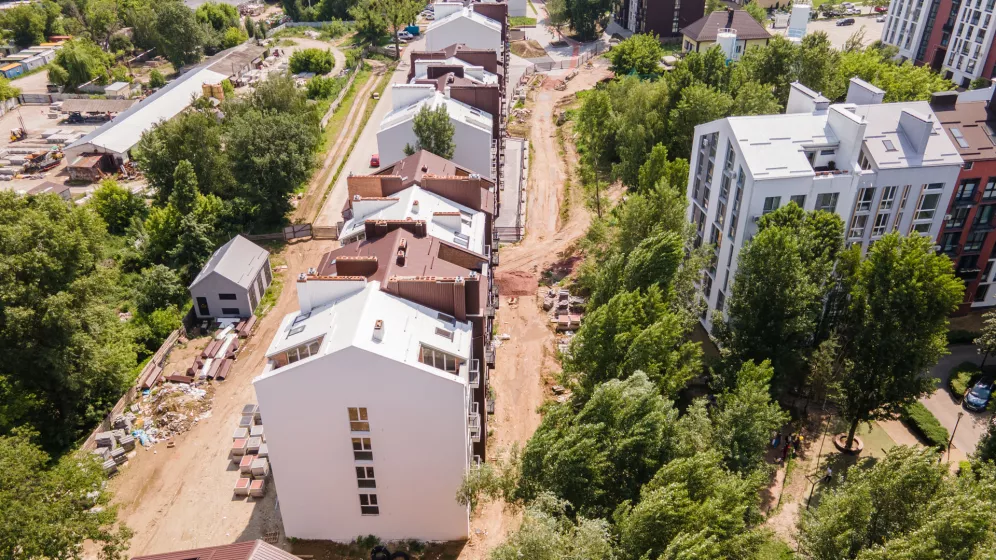

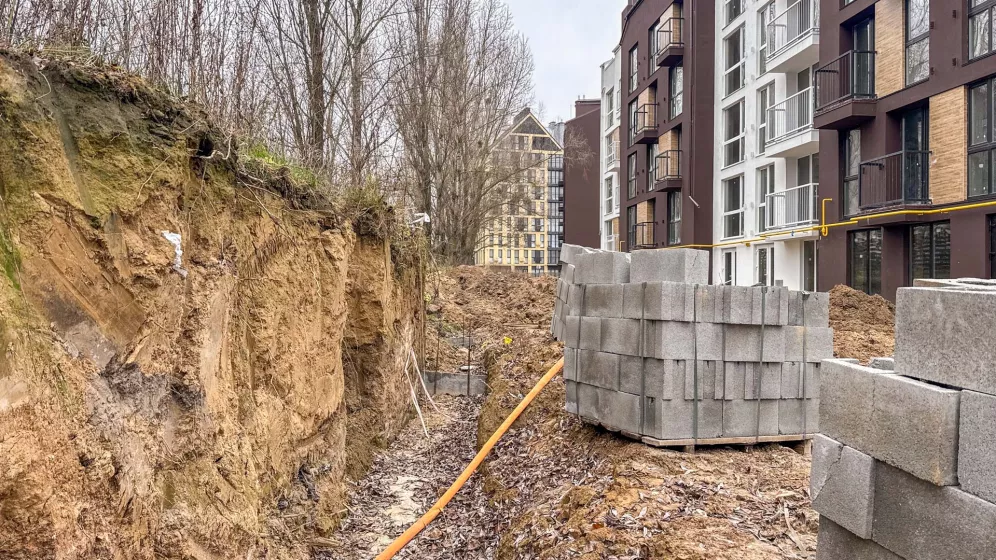

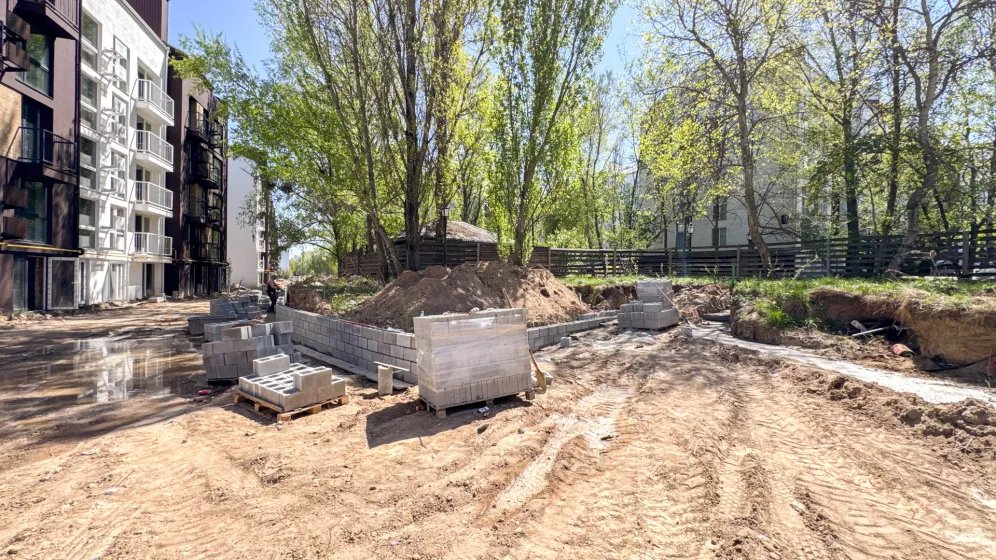

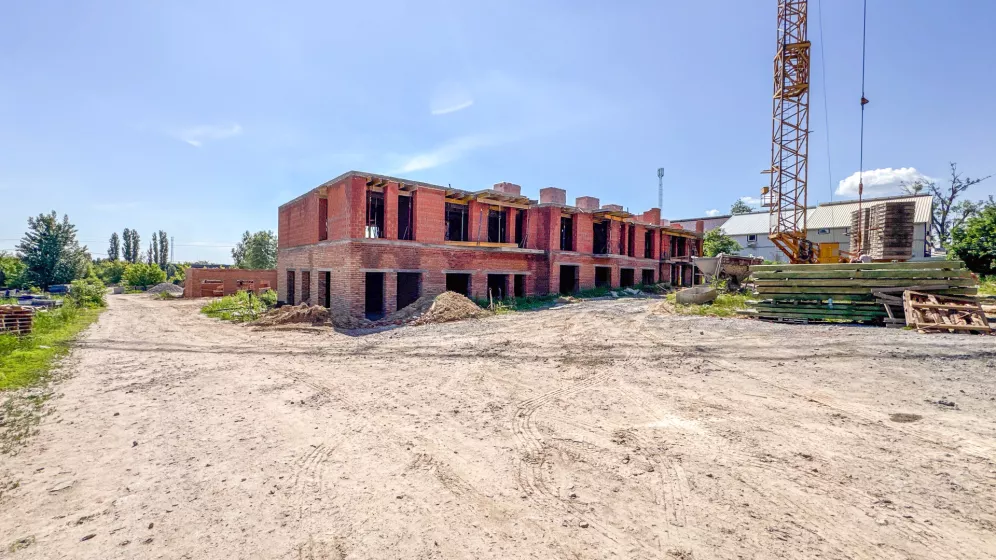

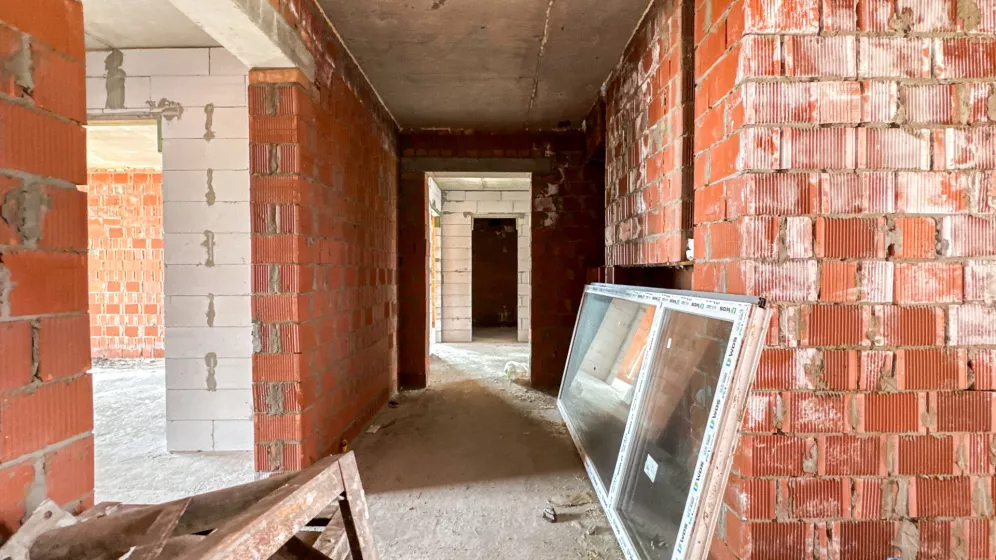

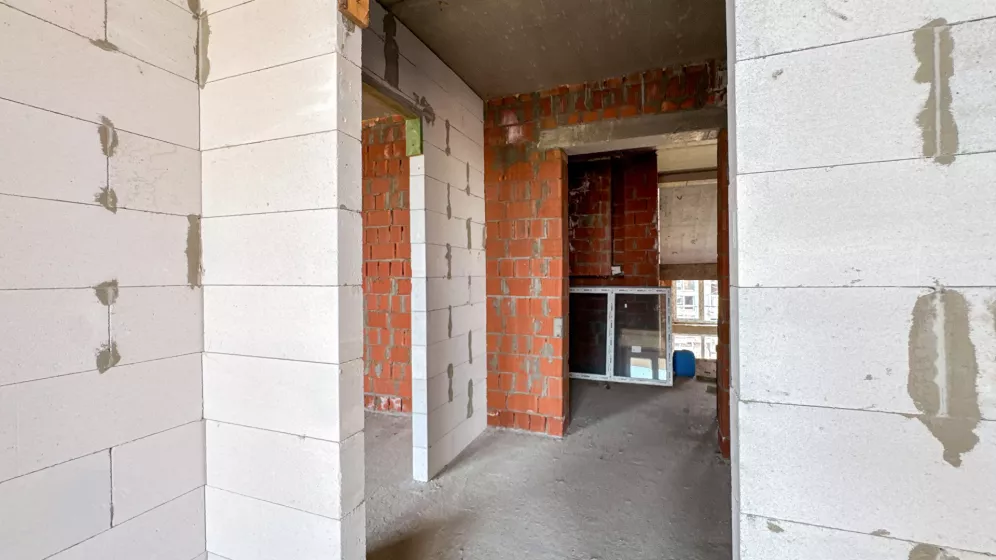

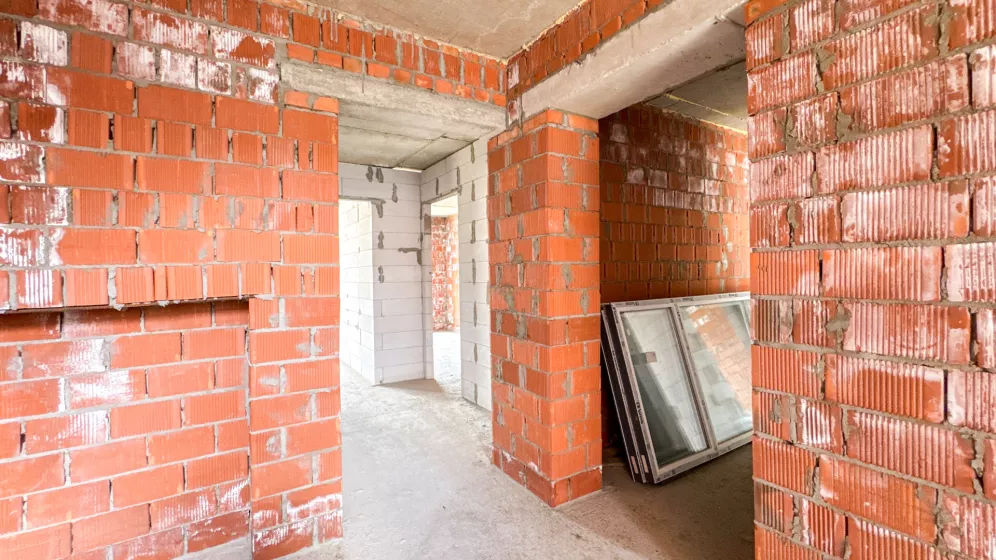

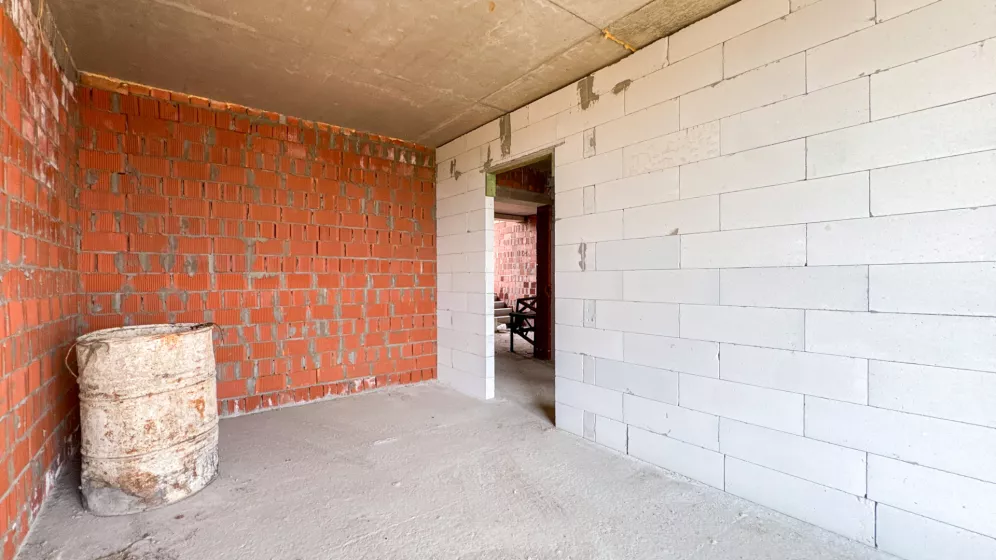

 - Закінчено кладку міжкімнатних перегородок всіх поверхів;

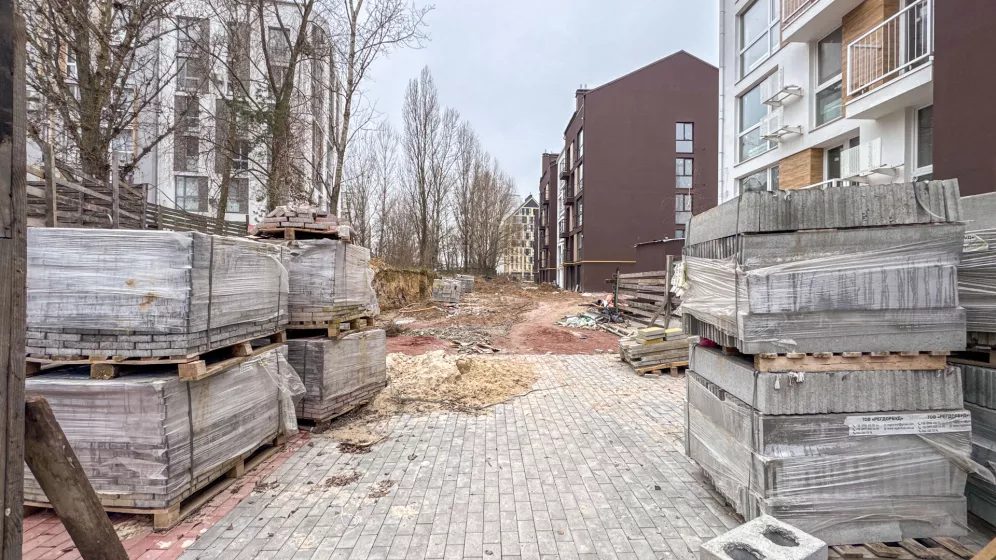

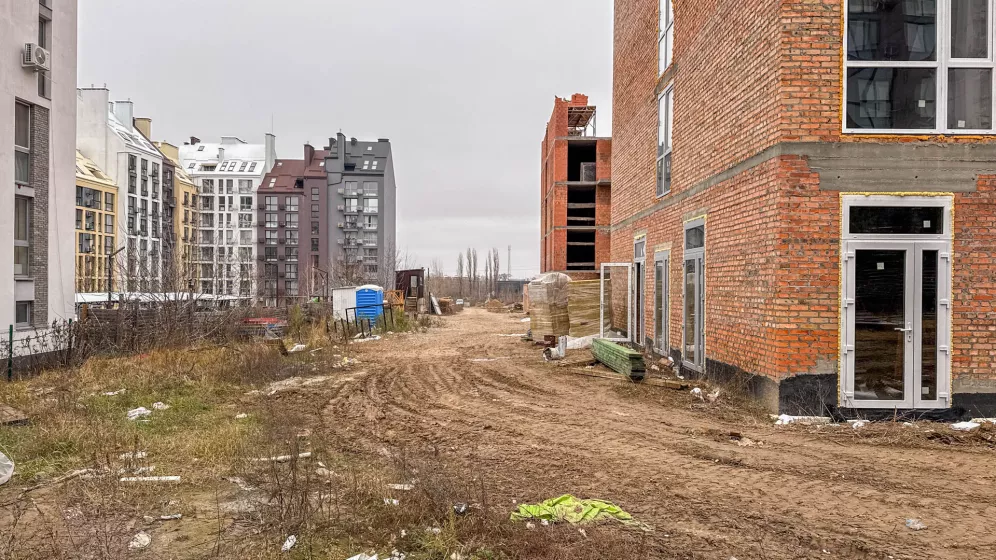

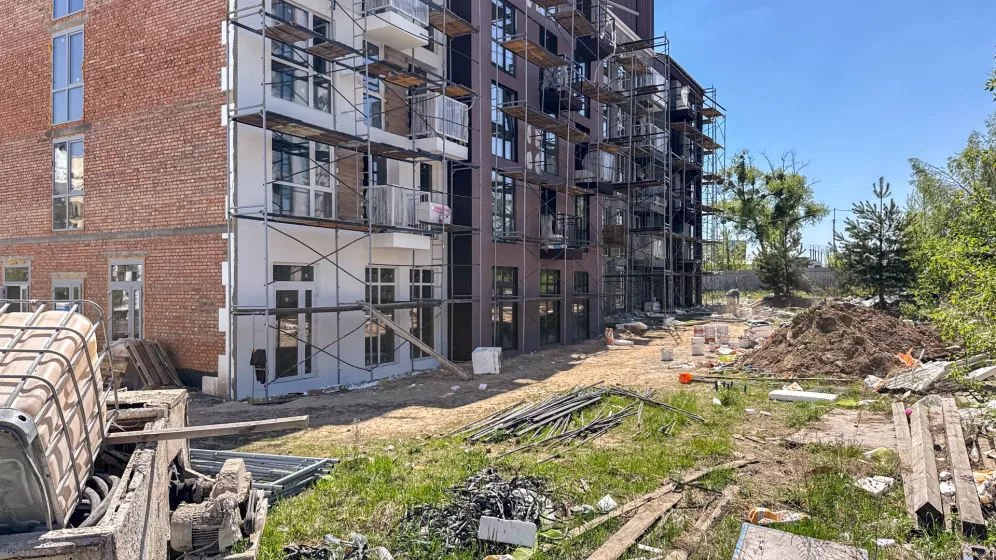

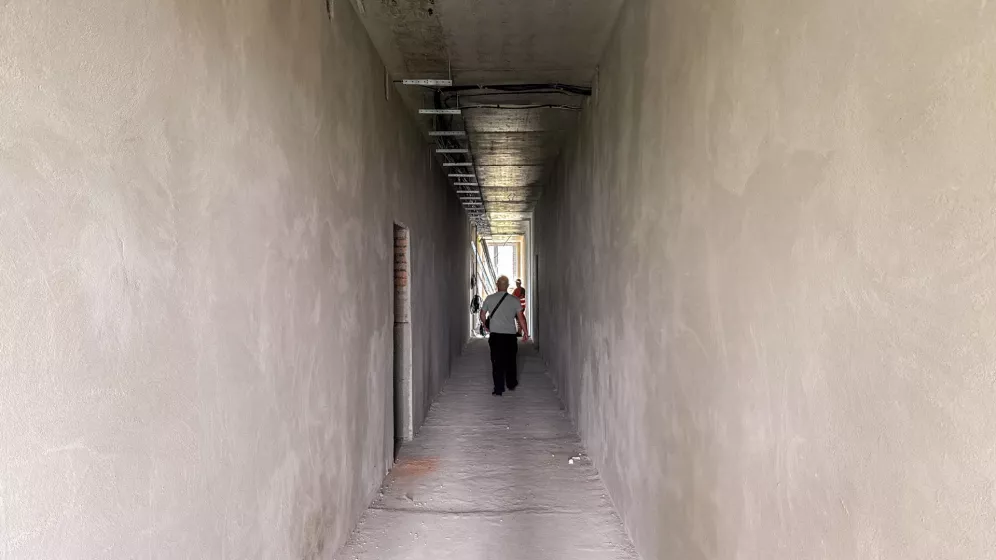

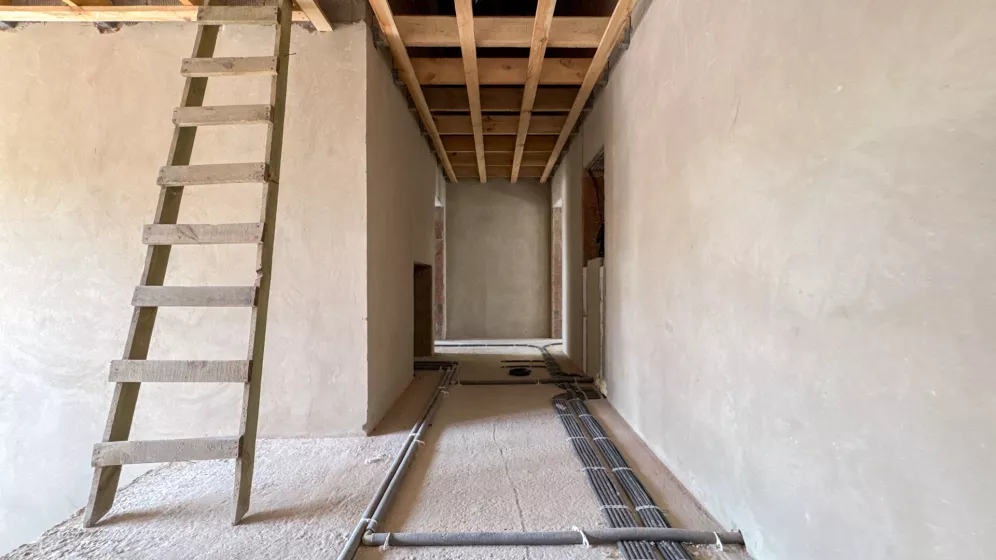

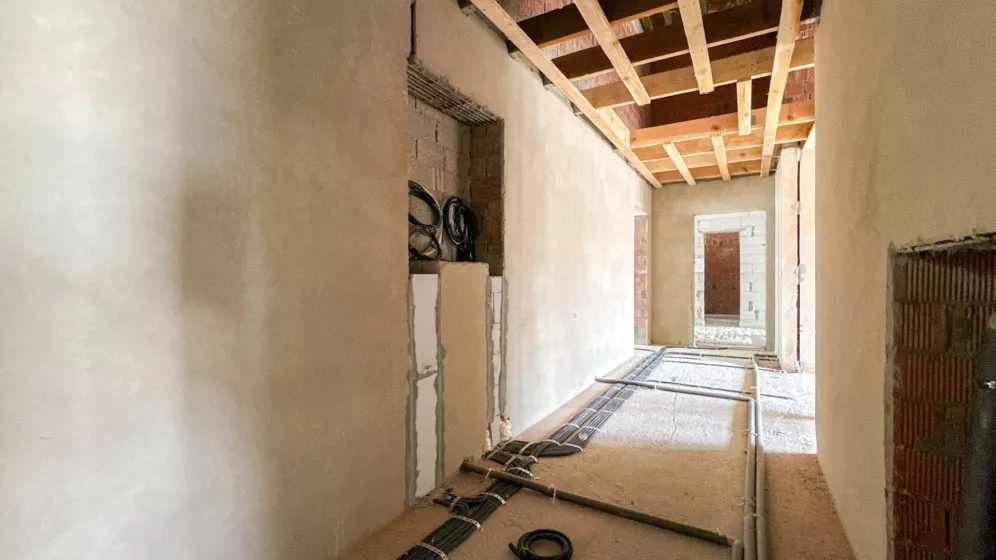

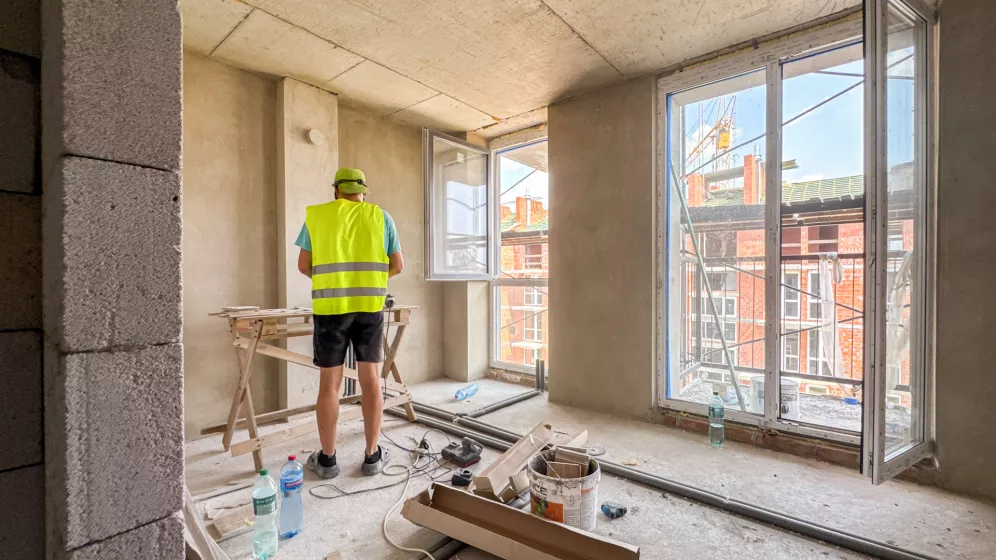

 - Тривають підготовчі процеси для монтажу вікон;

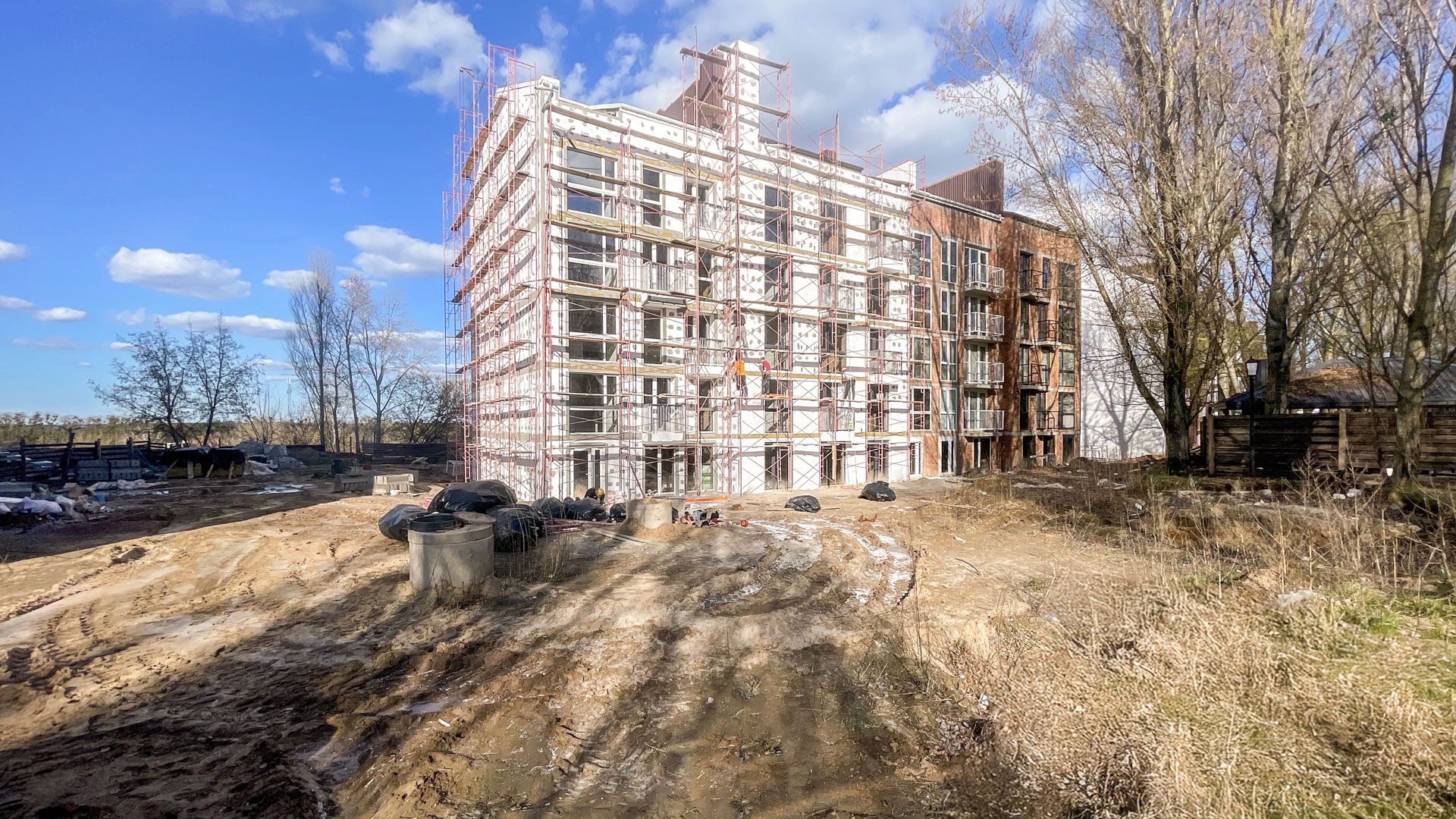

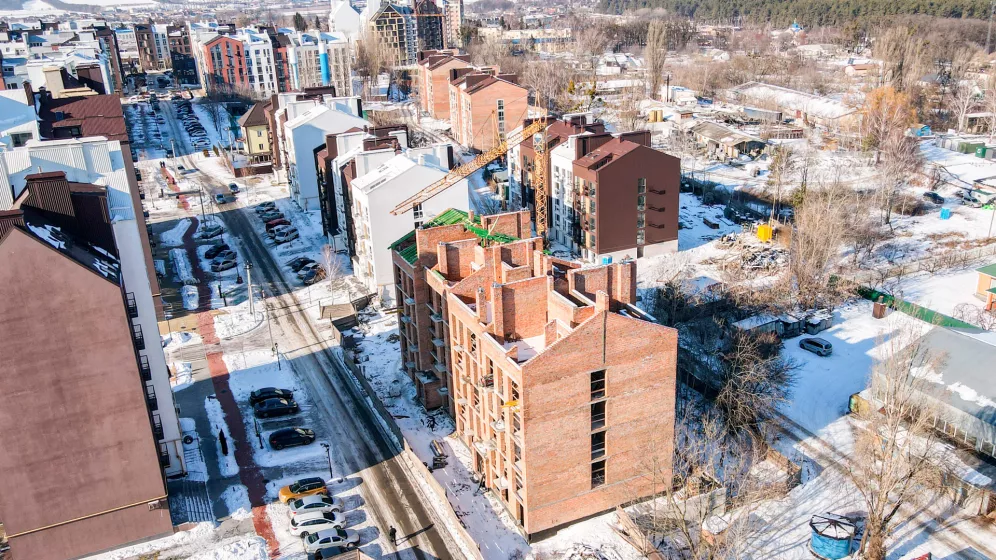

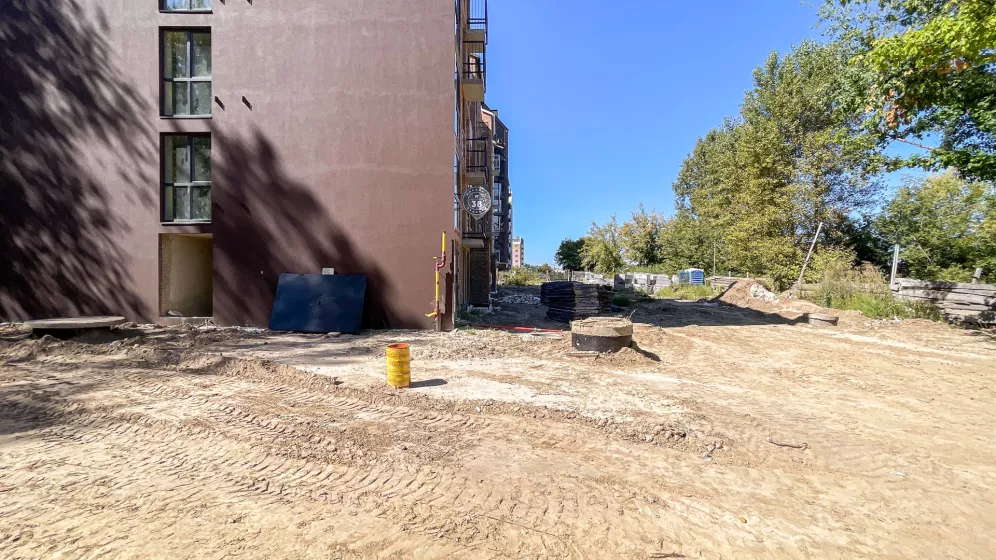

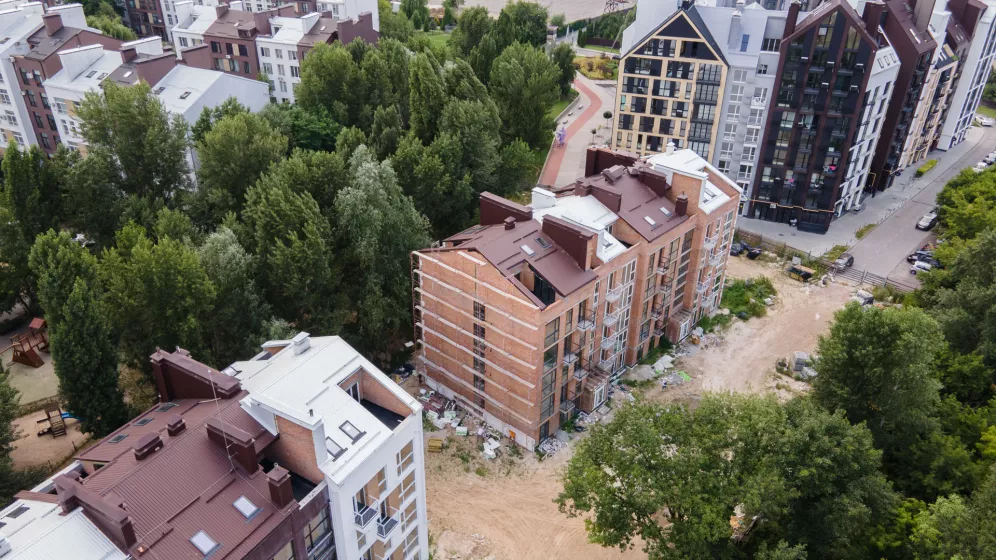

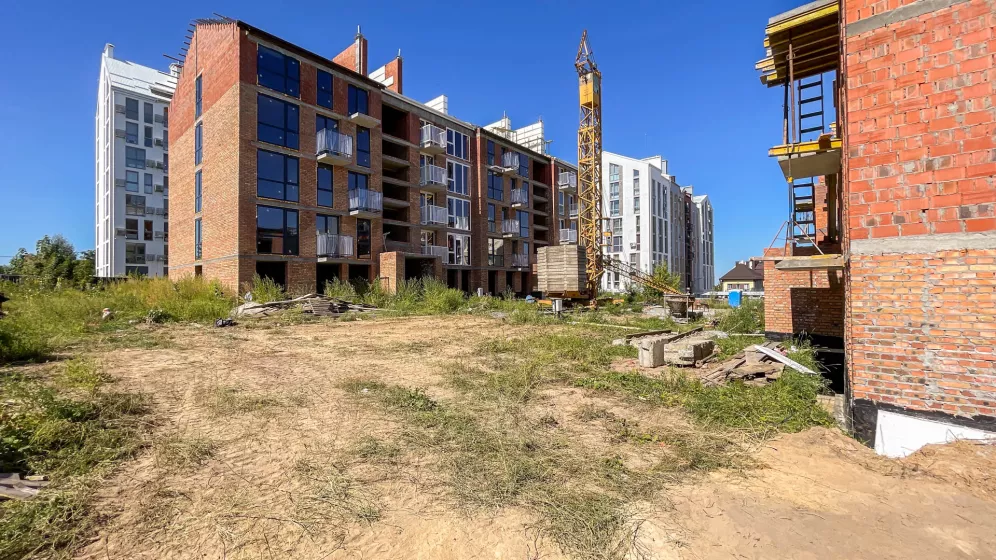

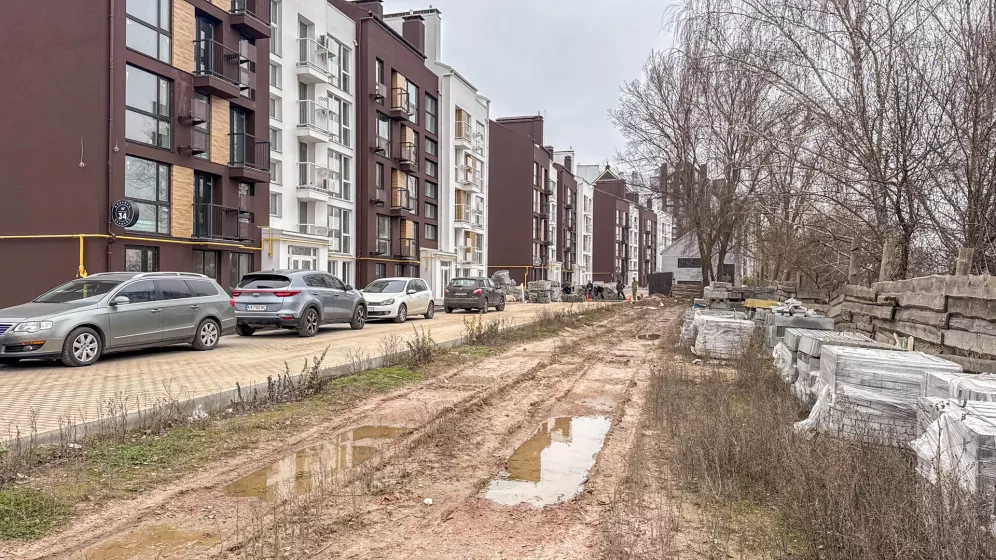

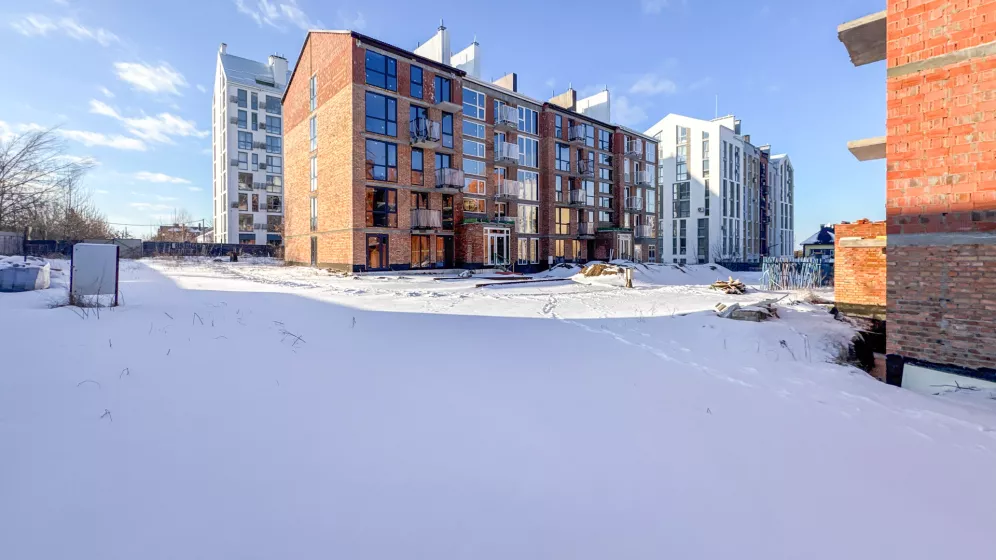

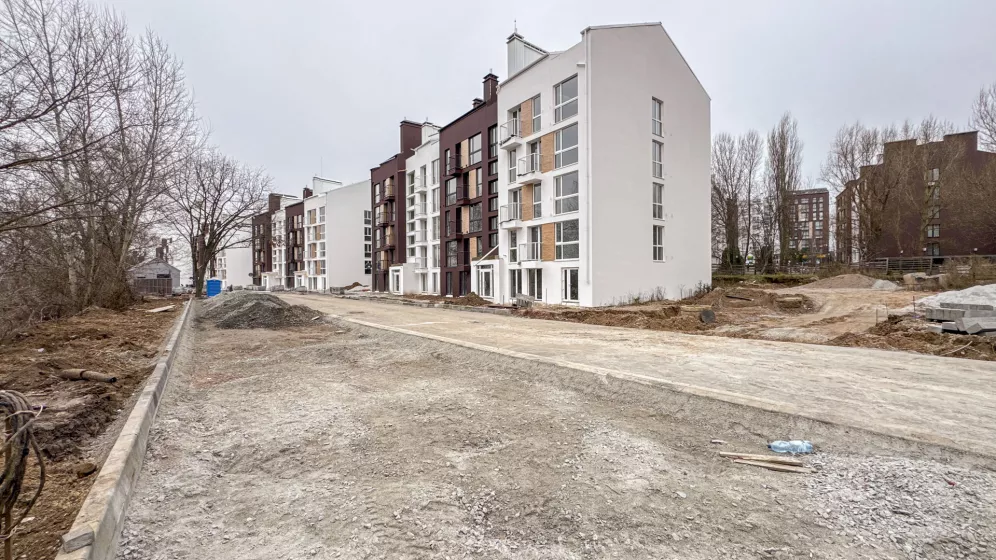

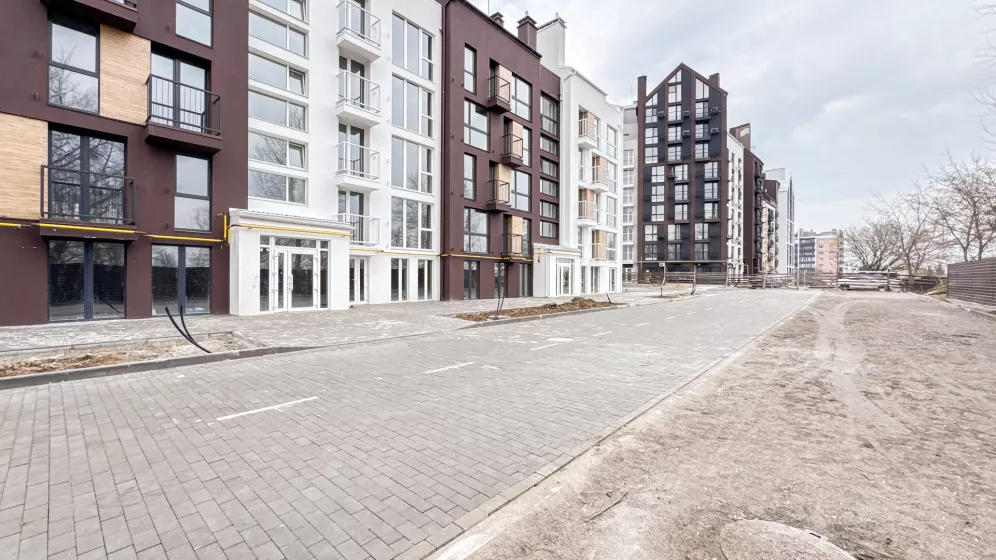

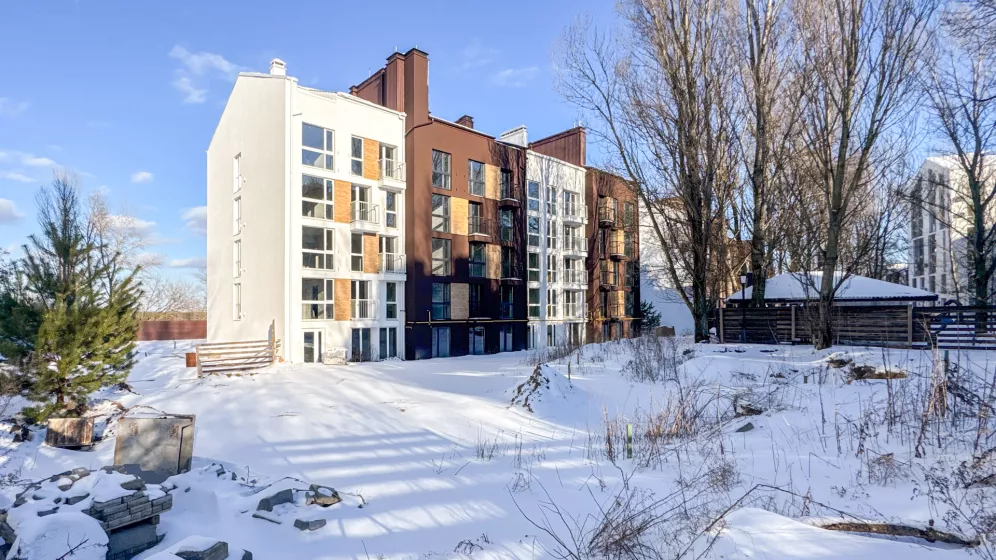

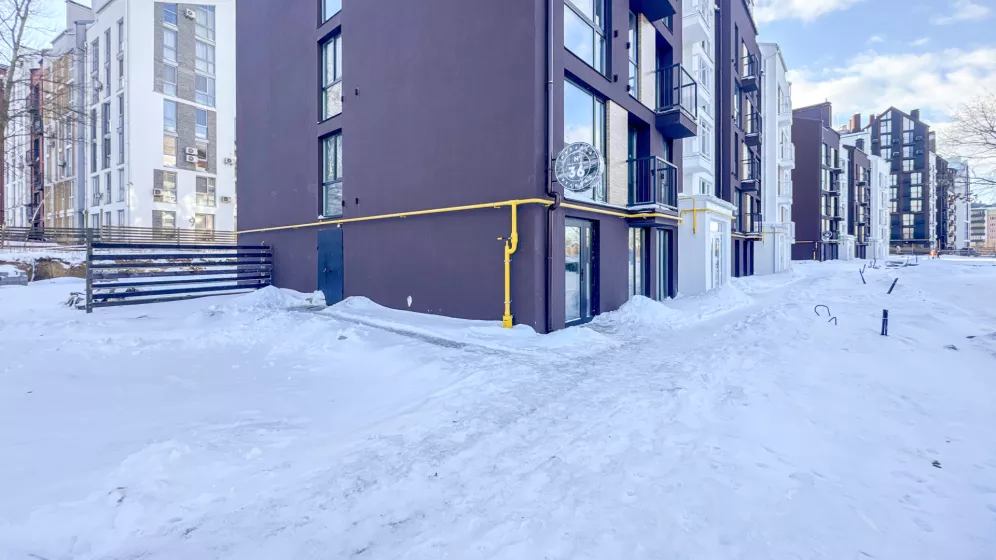

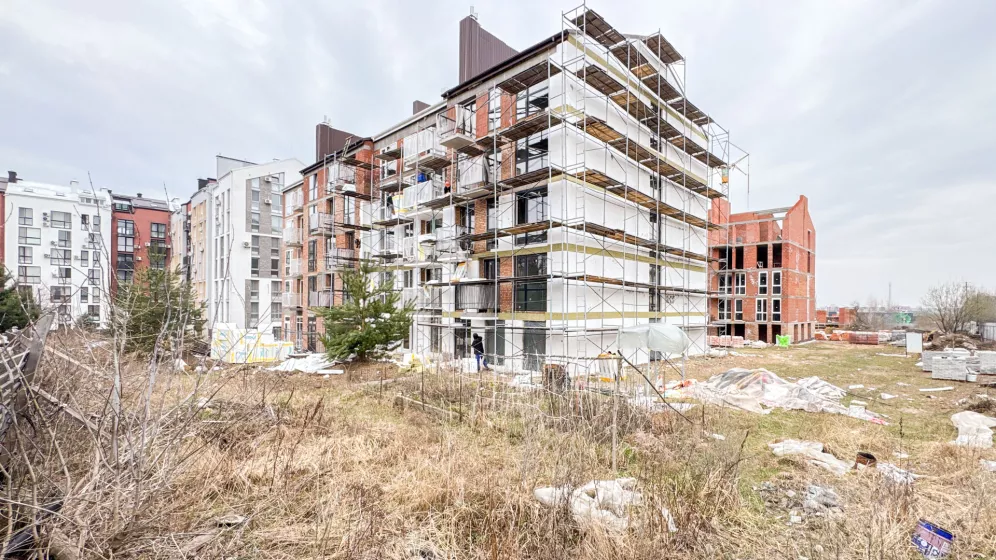

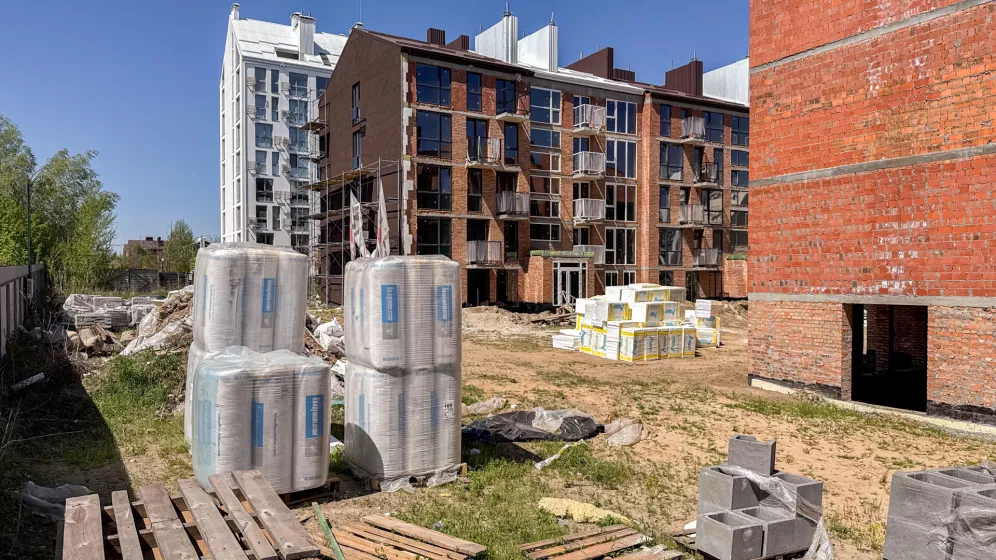

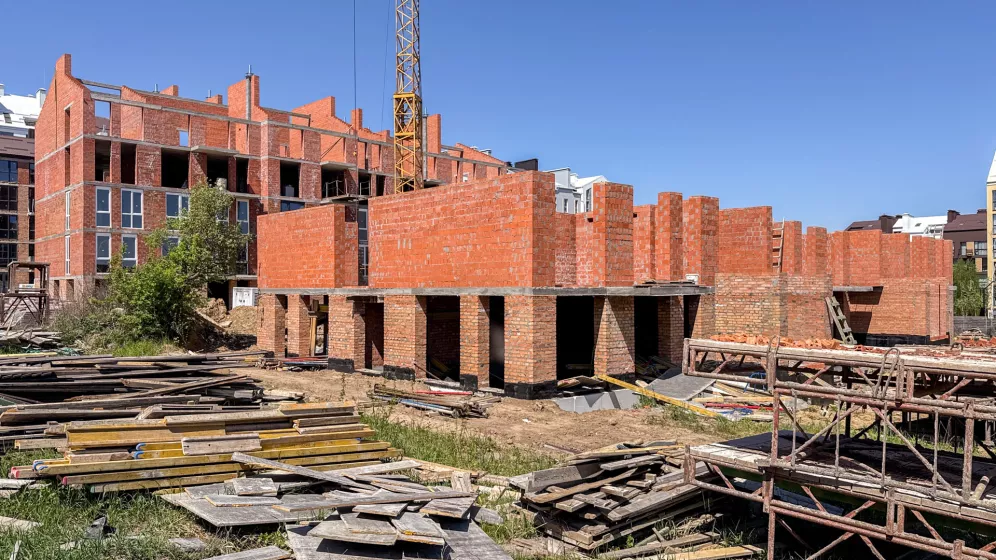

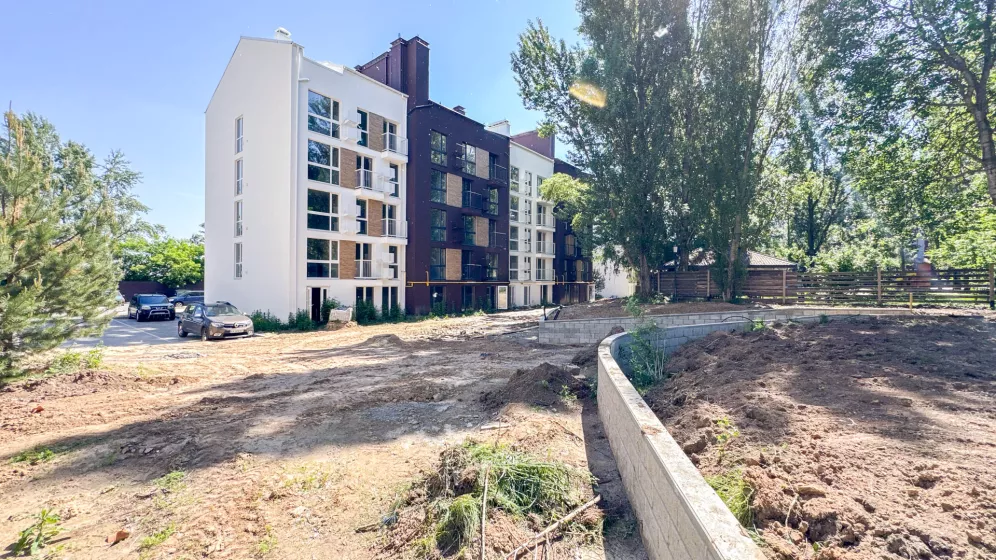

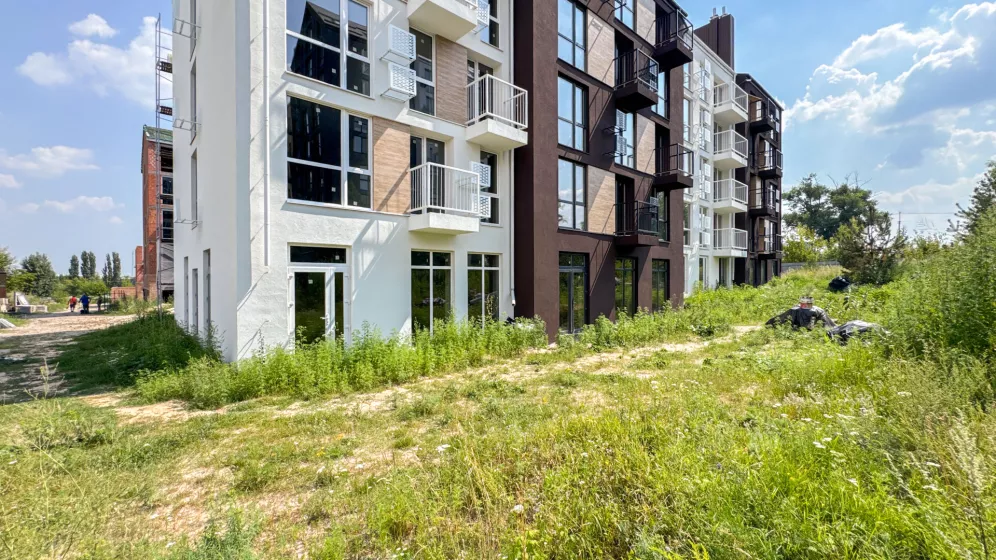

МВ 36

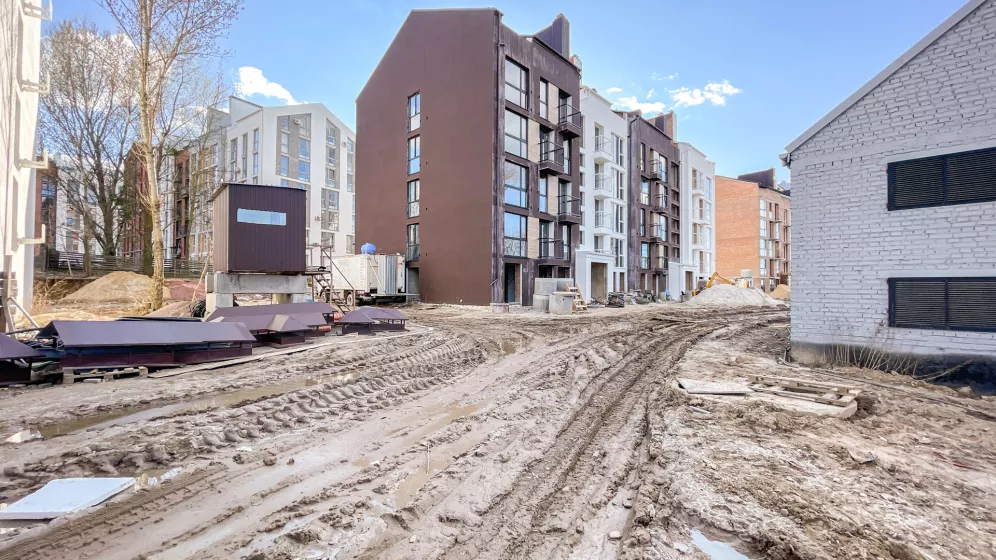

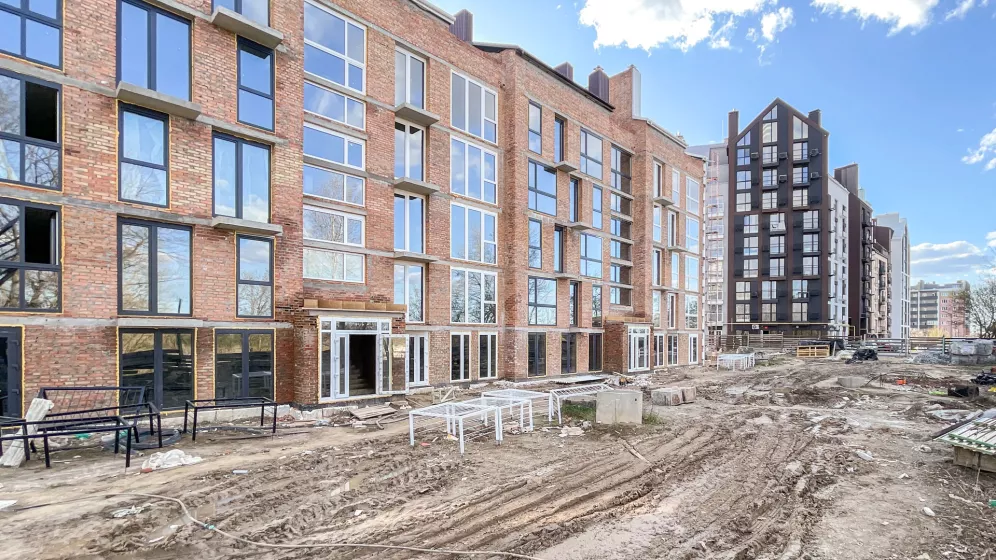

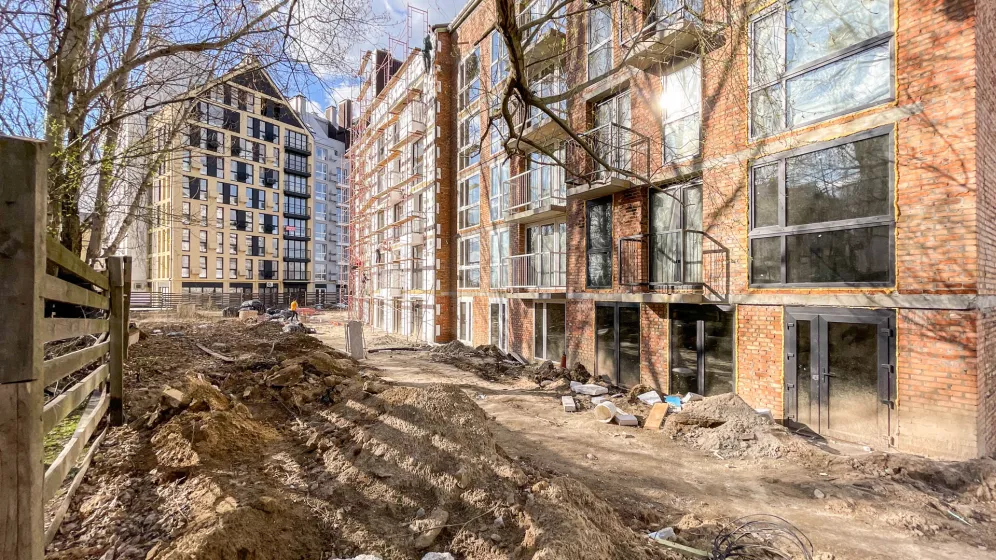

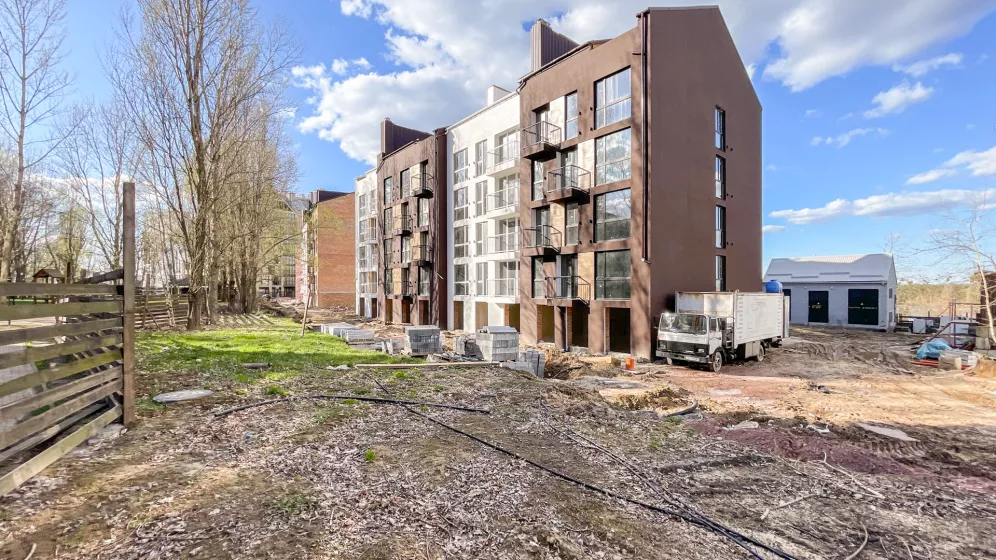

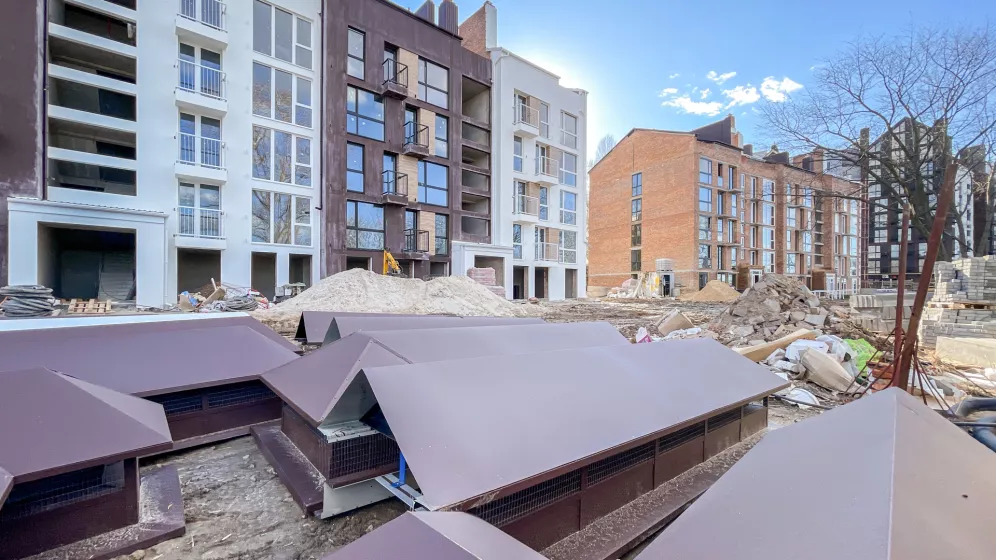

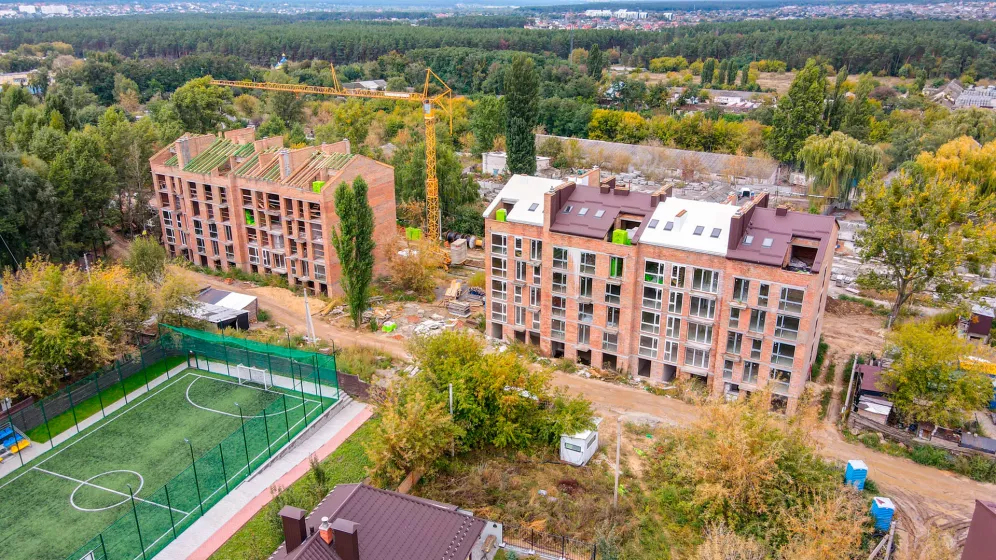

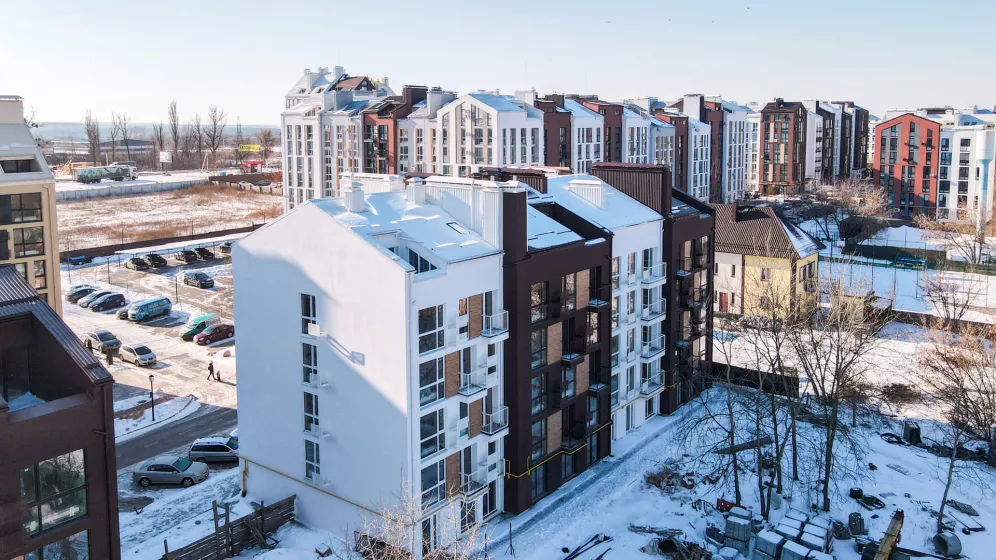

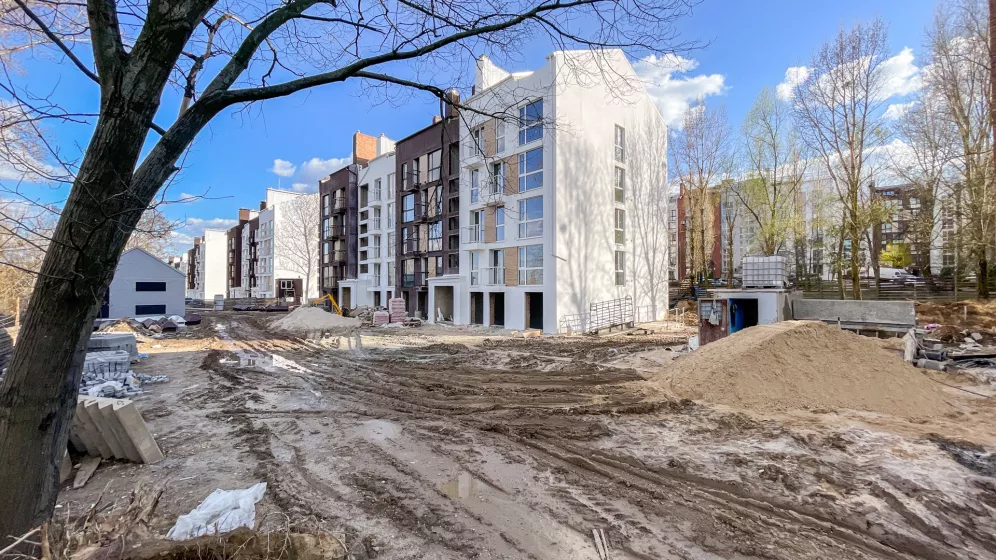

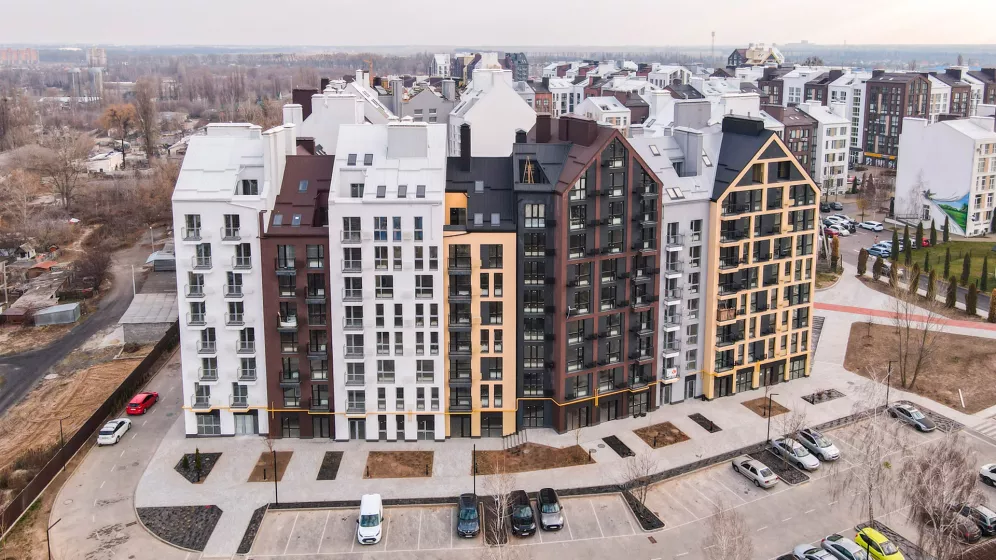

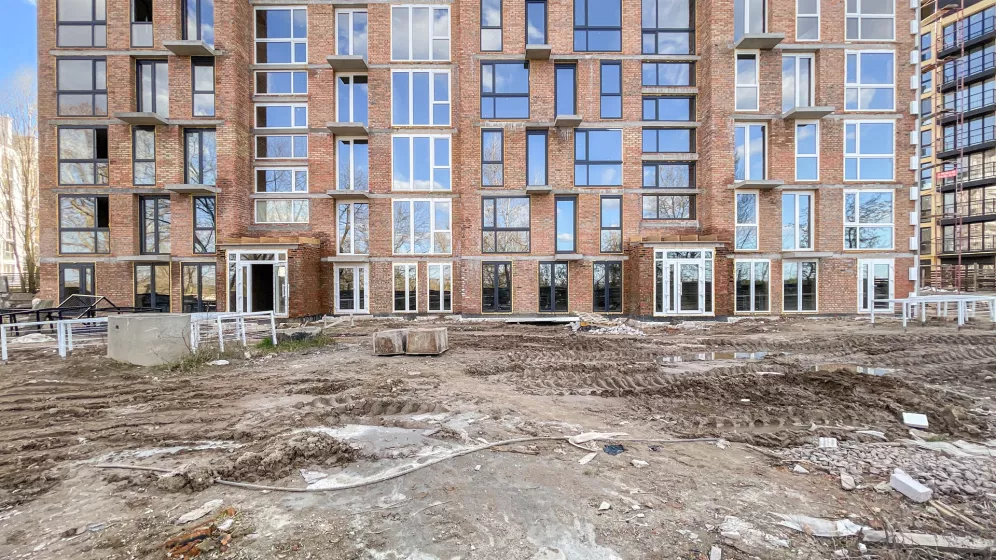

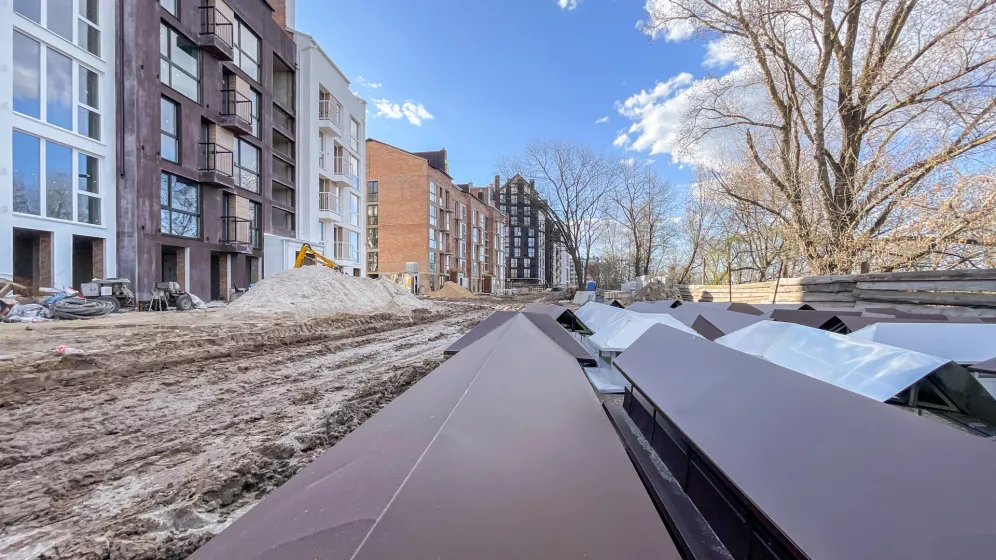

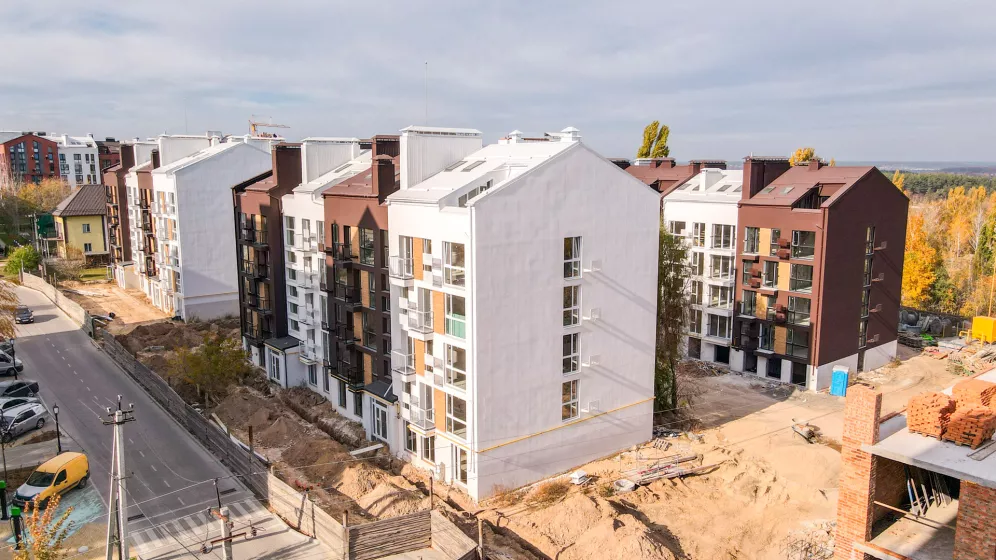

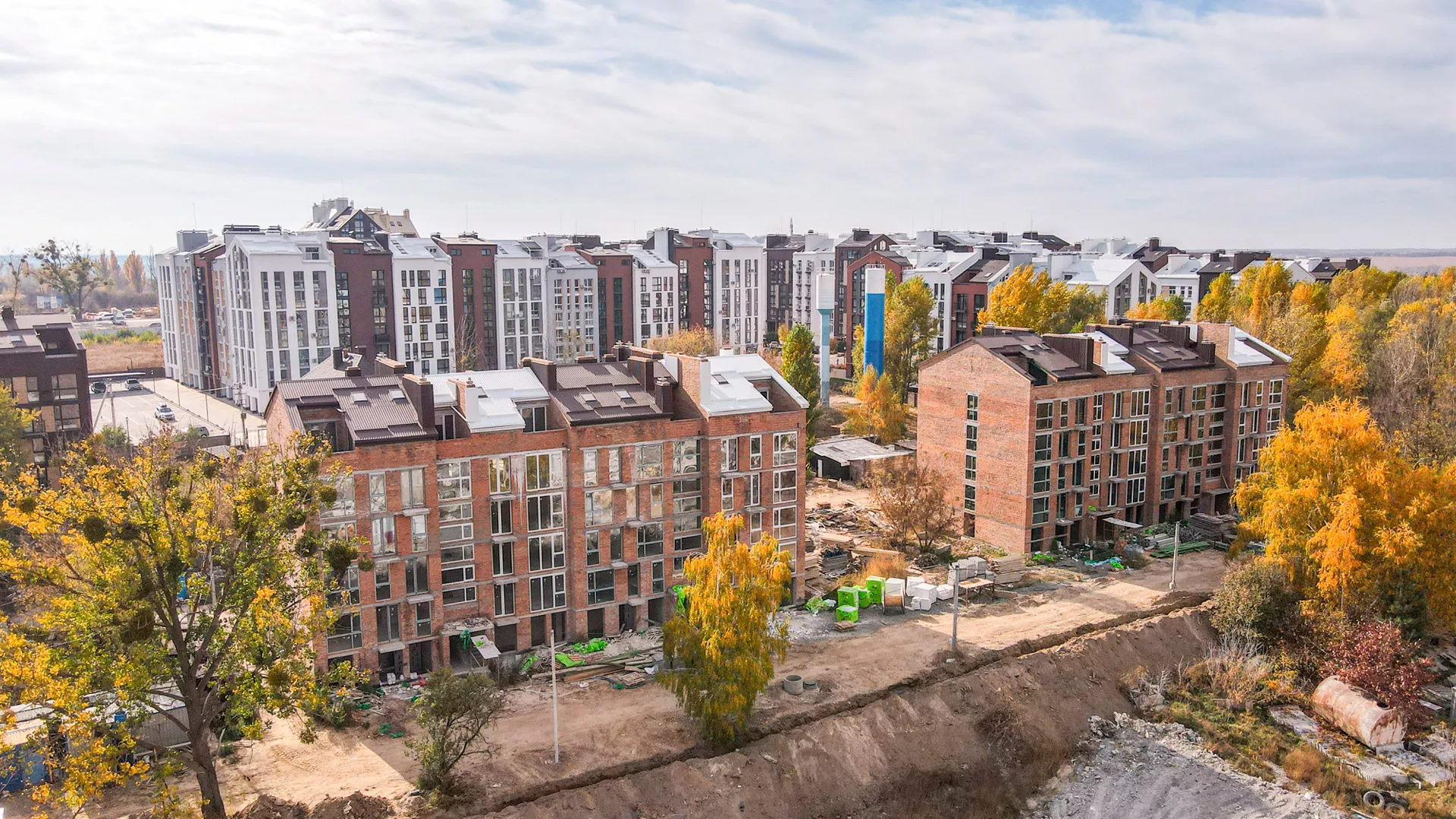

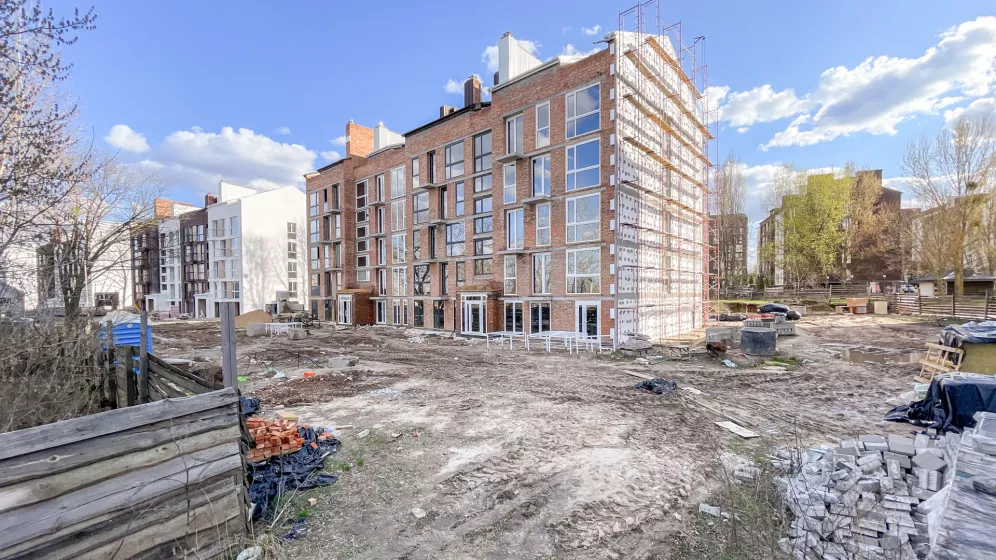

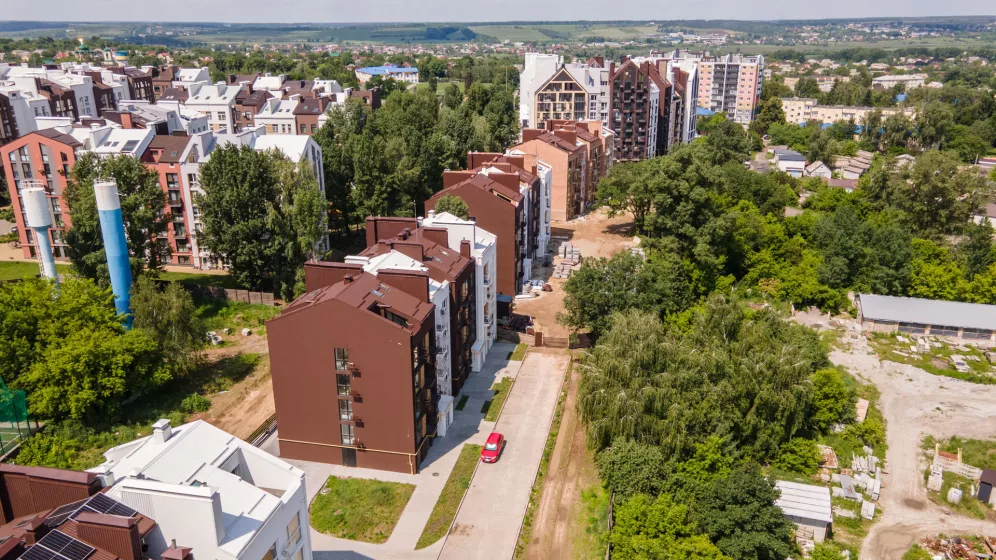

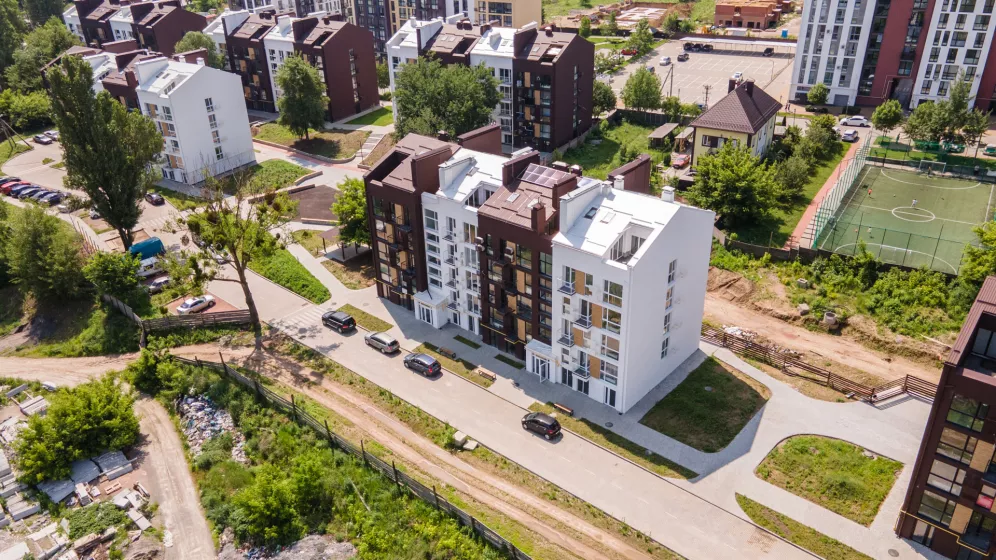

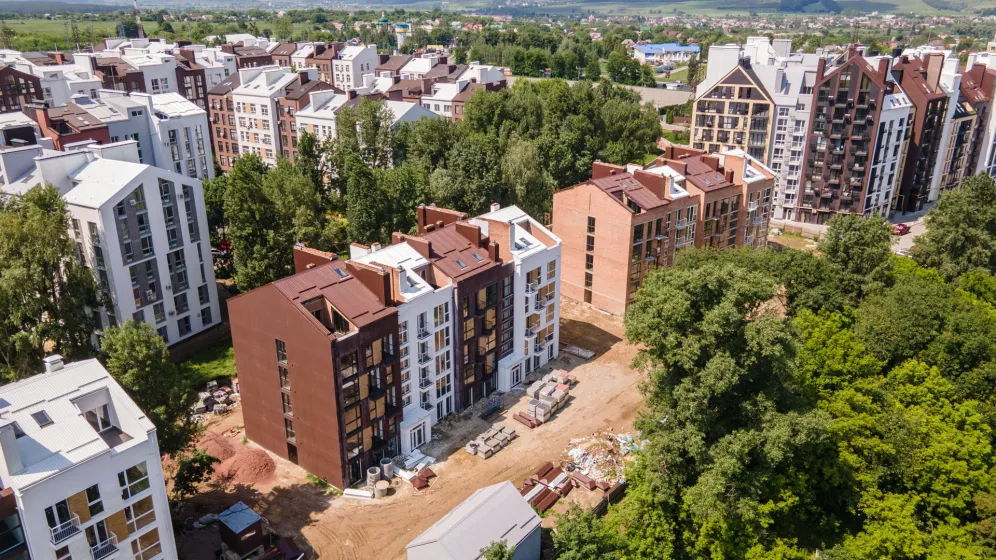

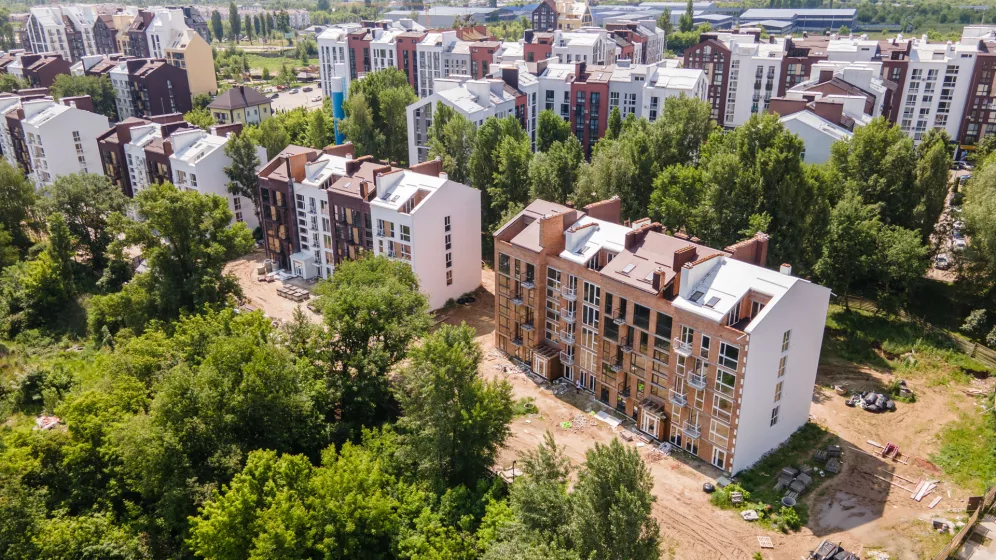

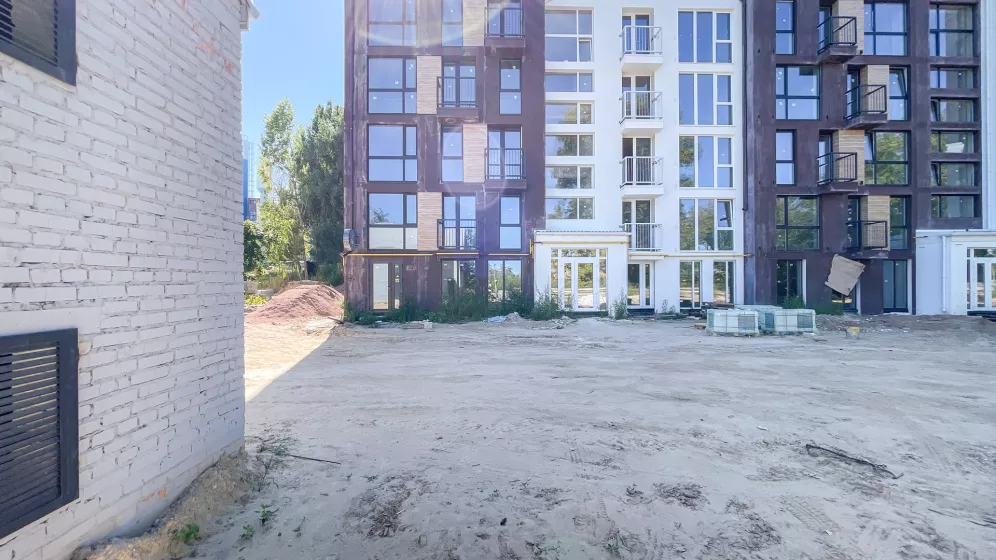

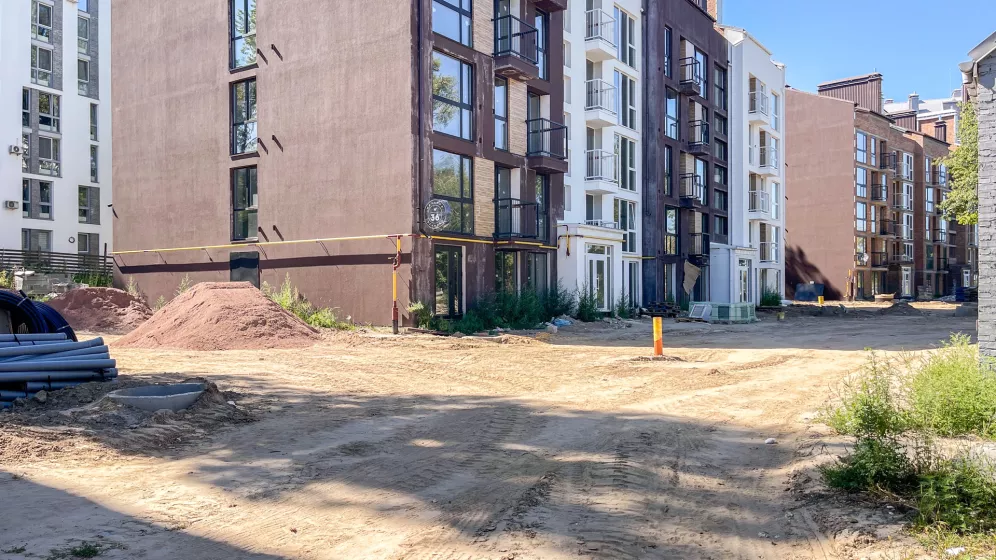

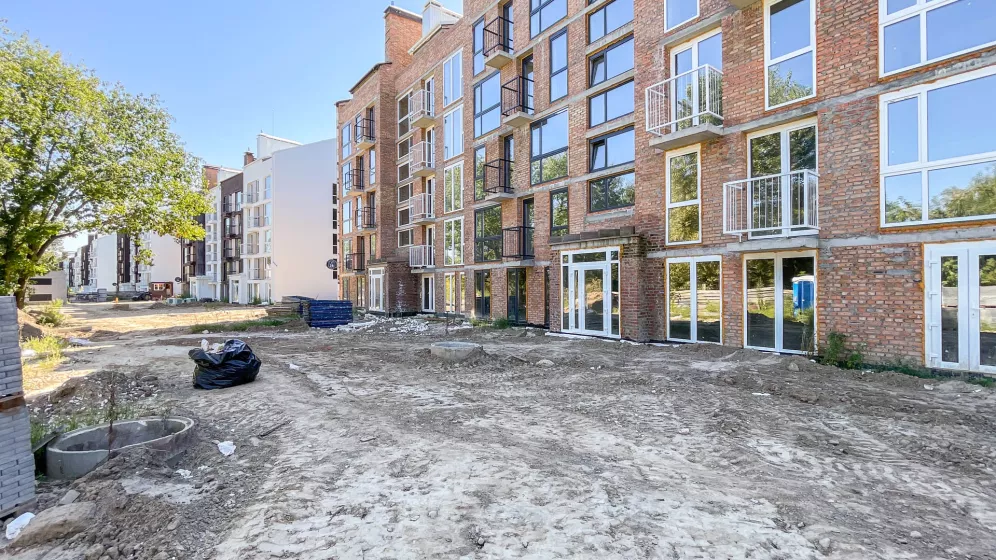

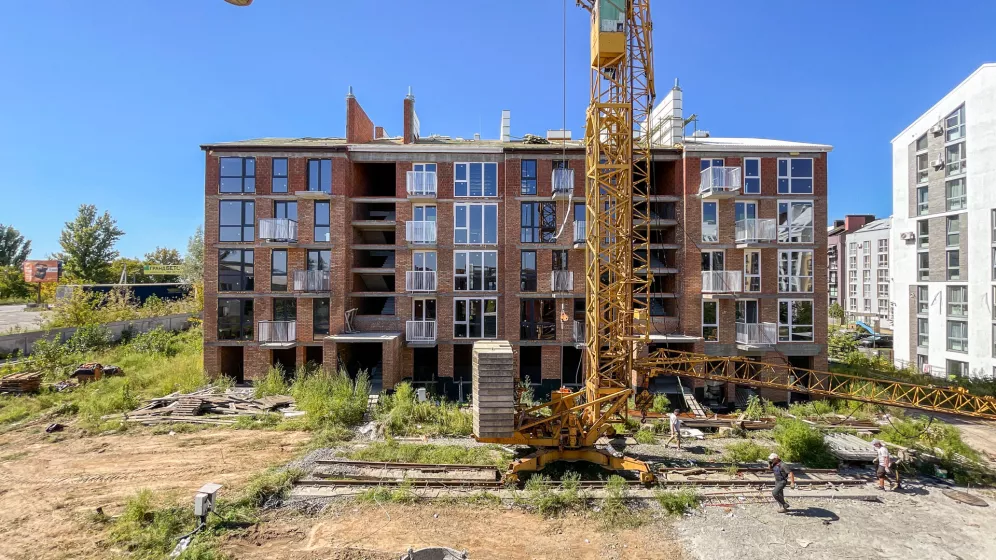

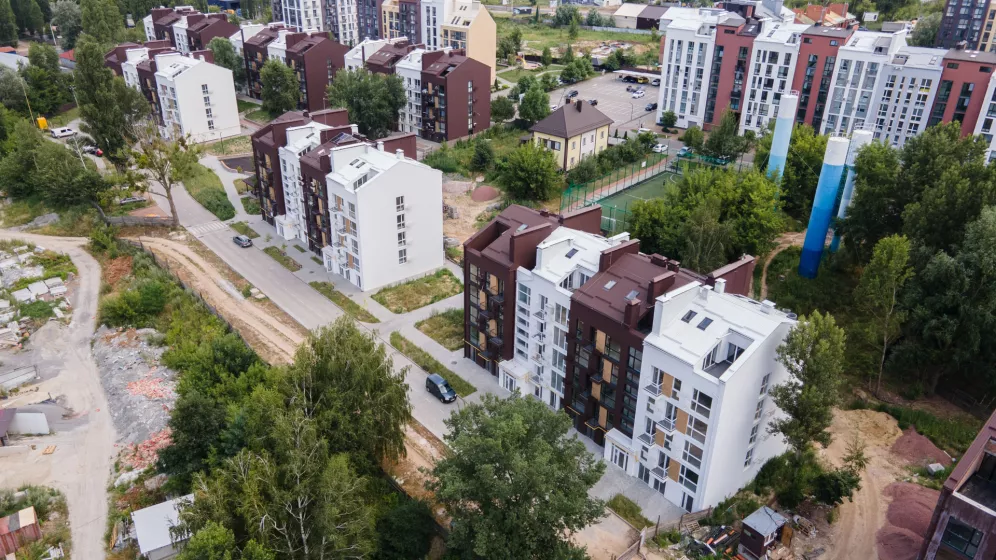

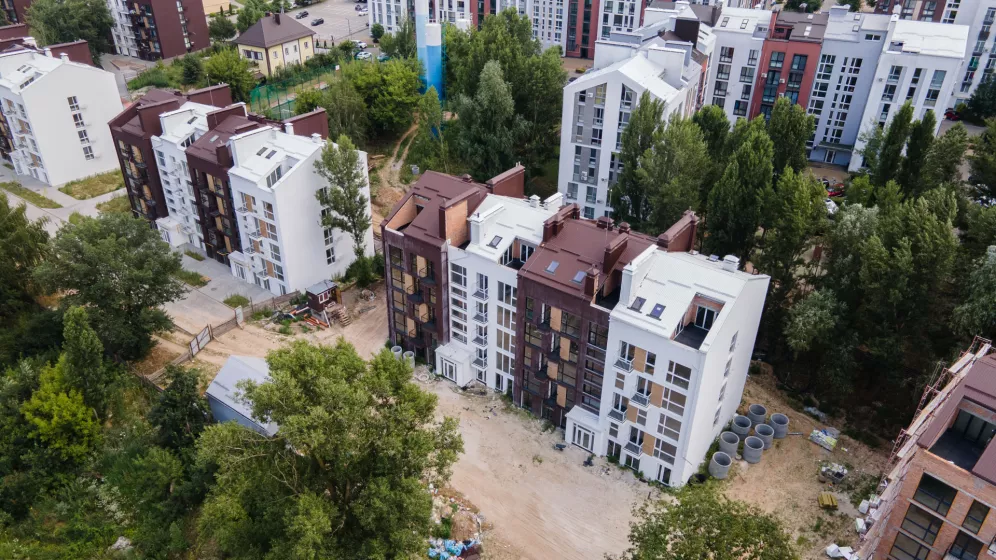

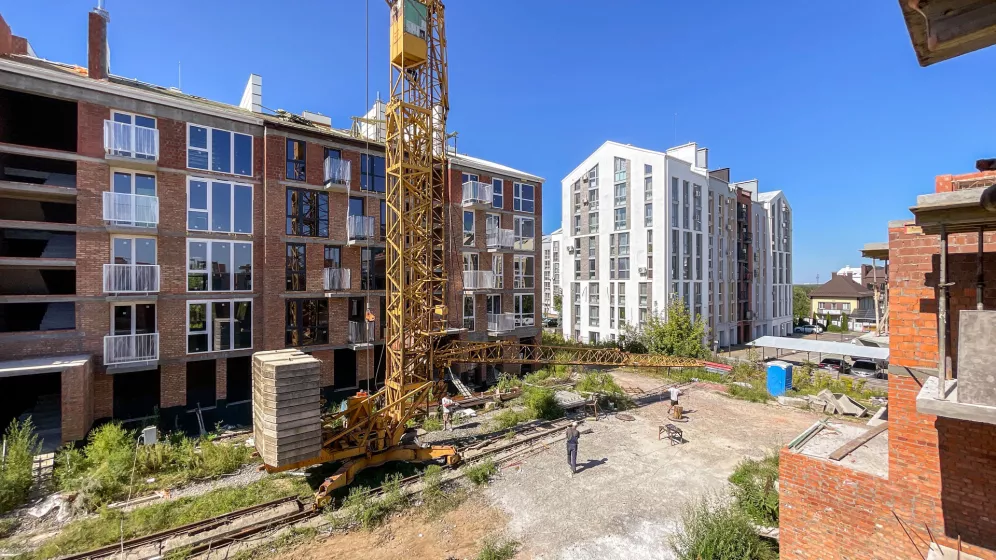

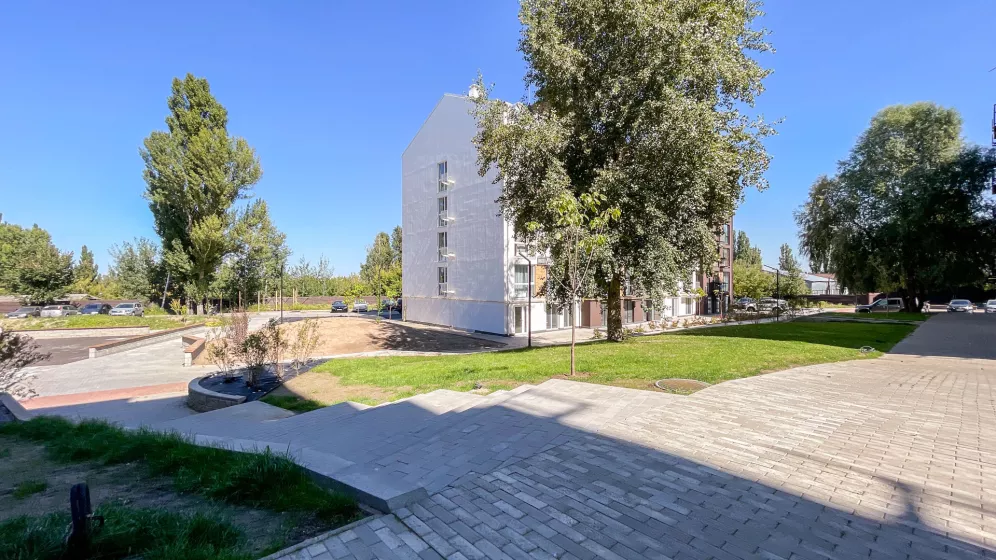

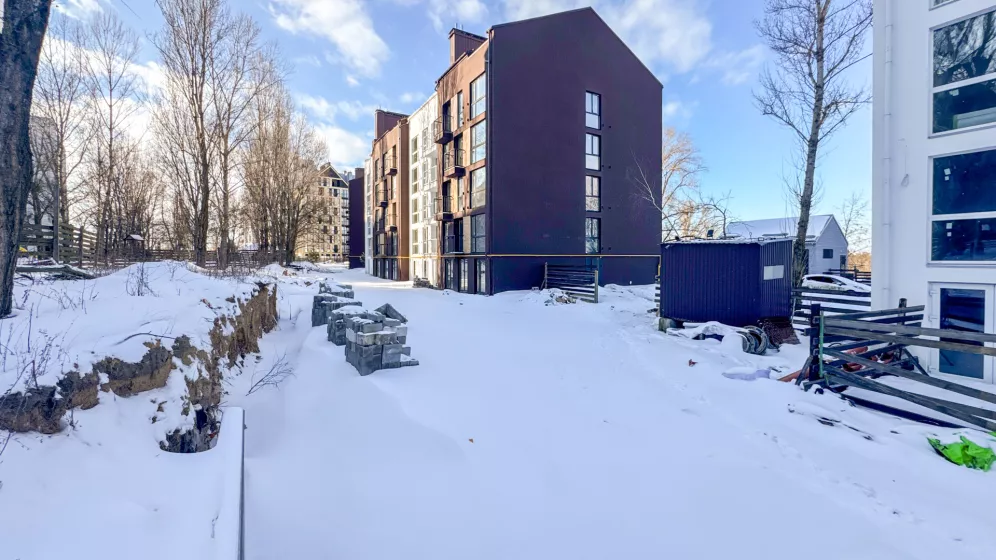

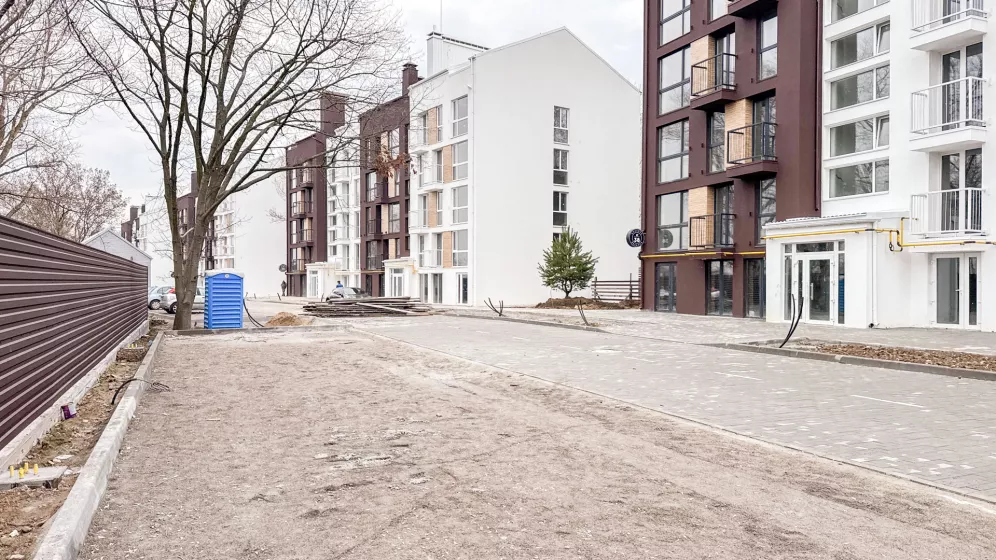

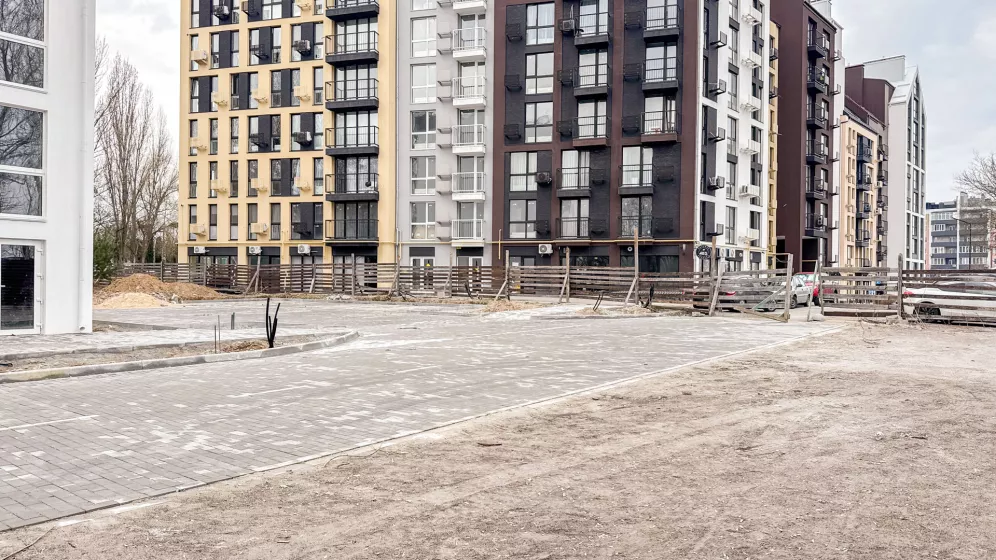

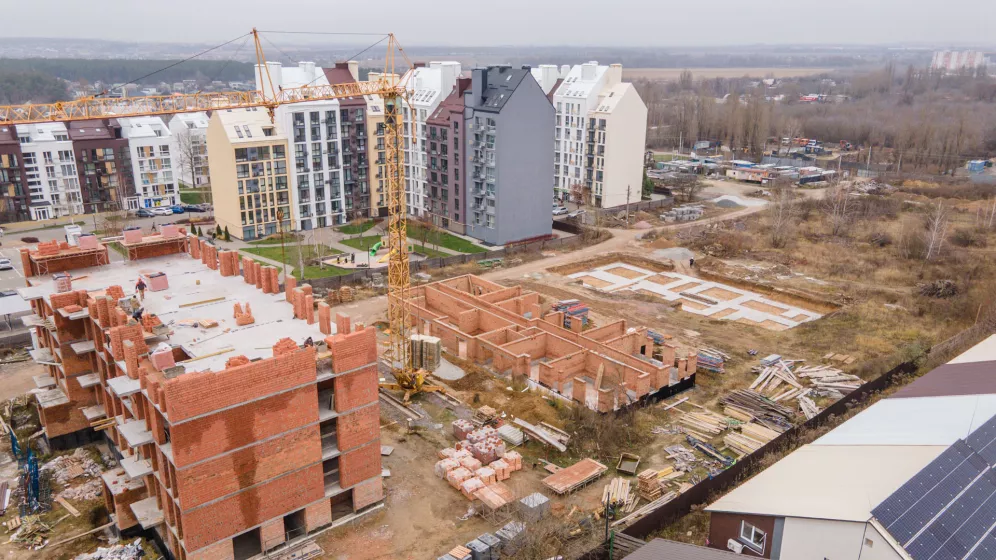

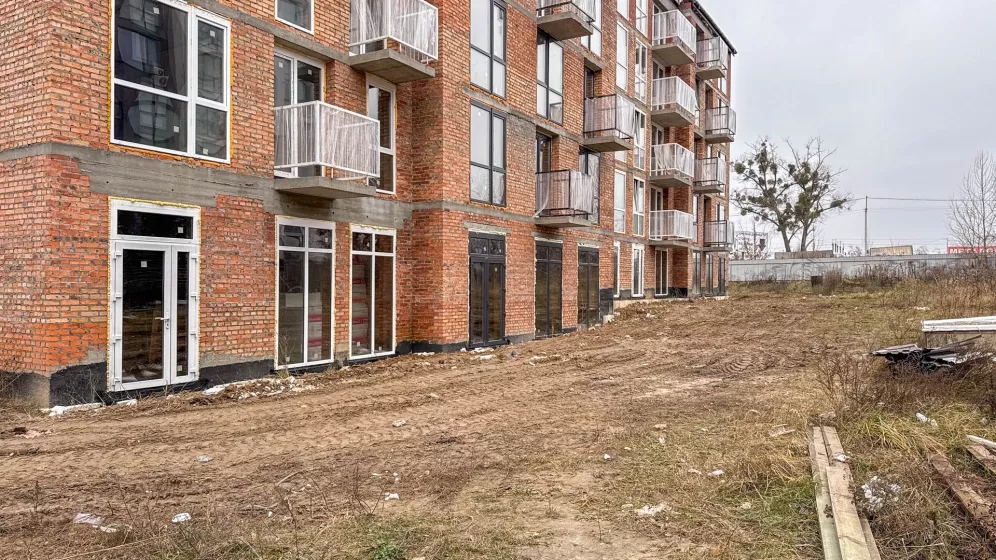

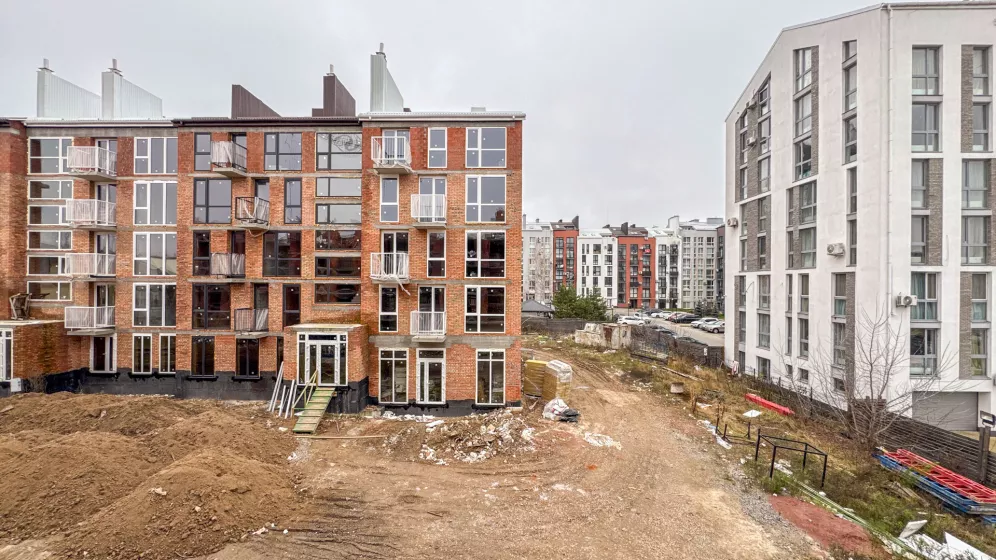

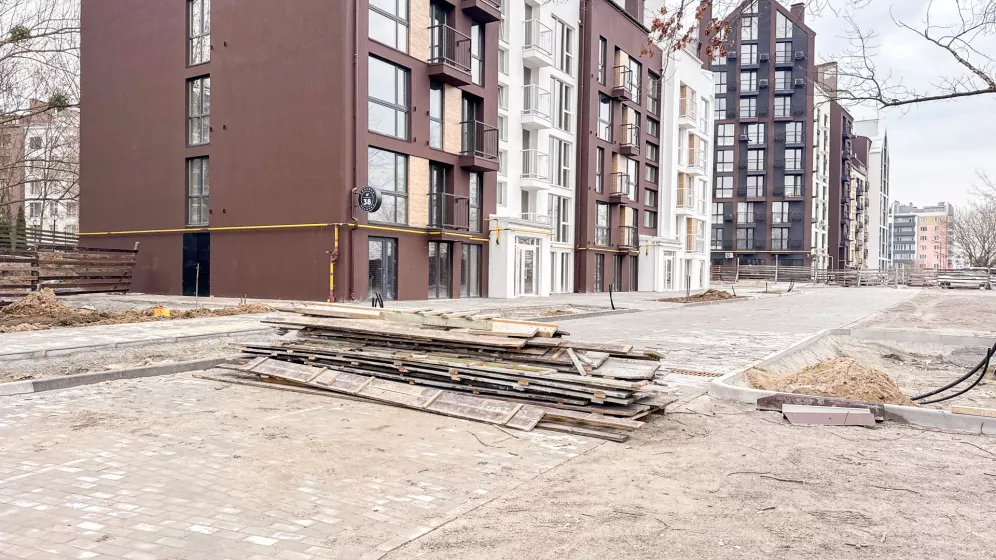

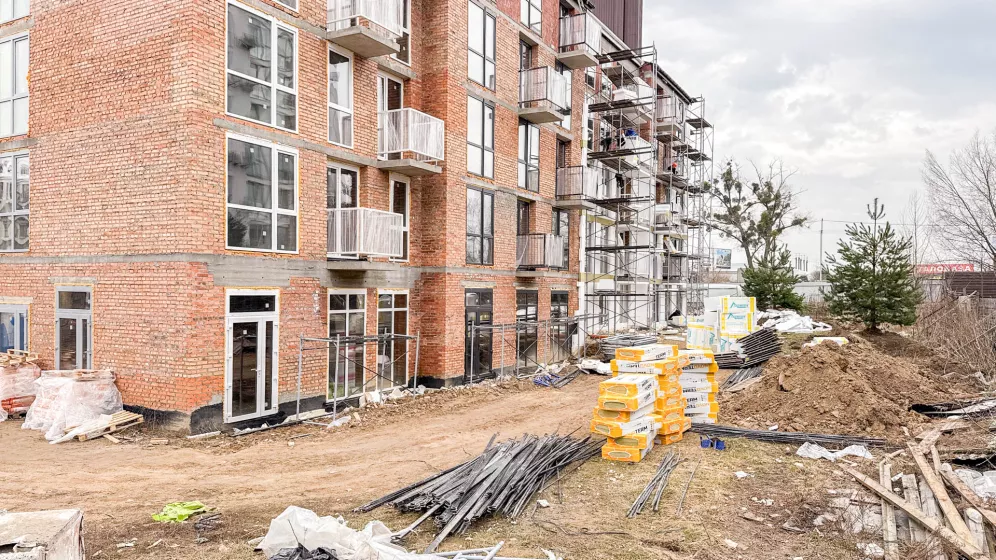

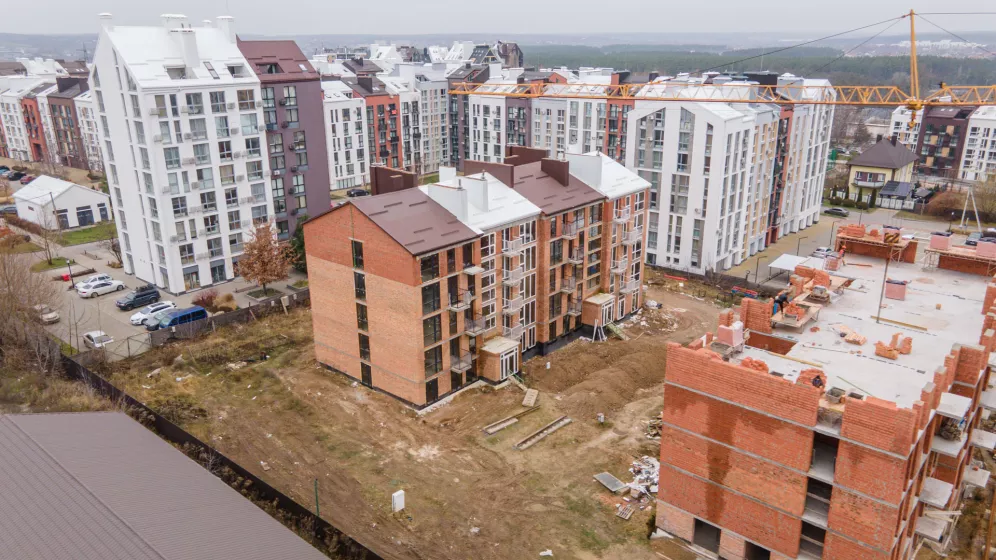

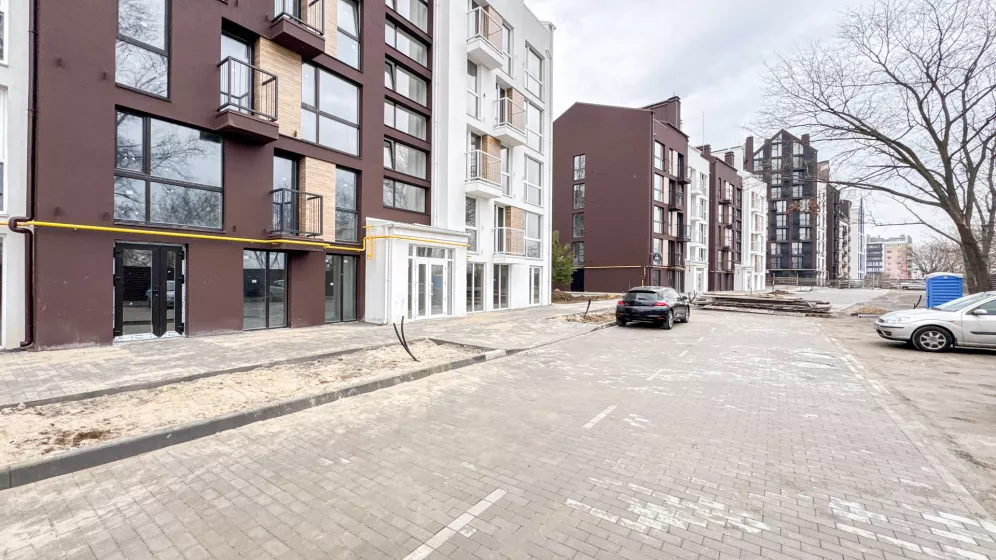

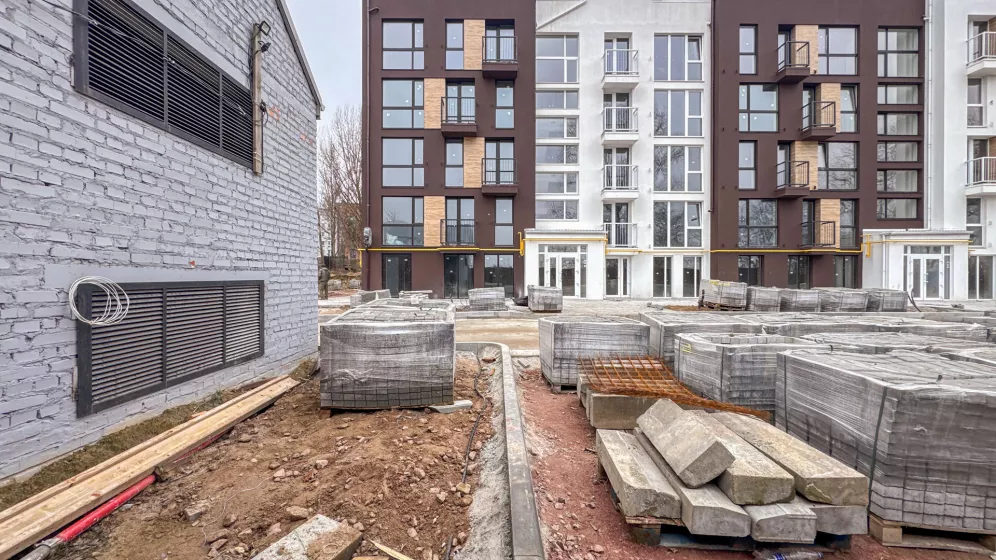

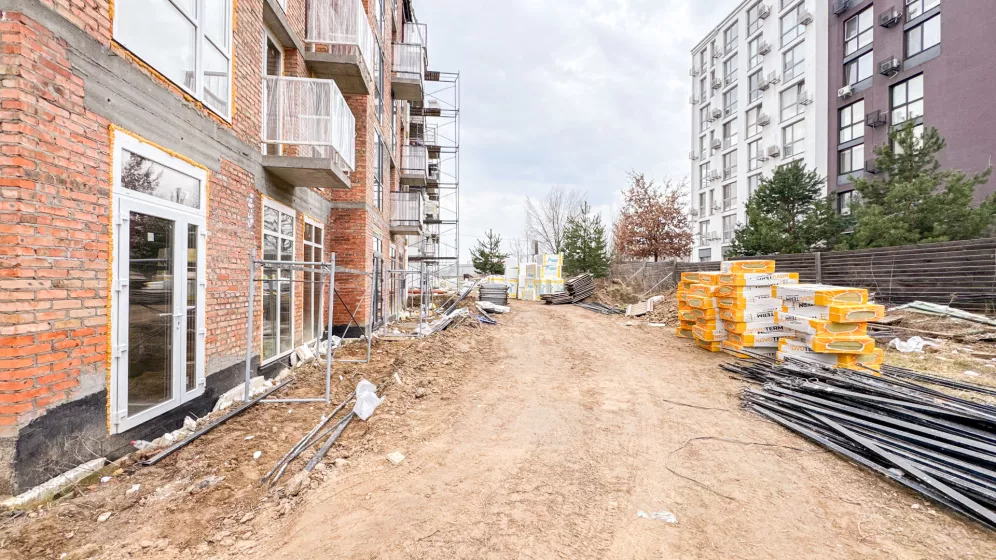

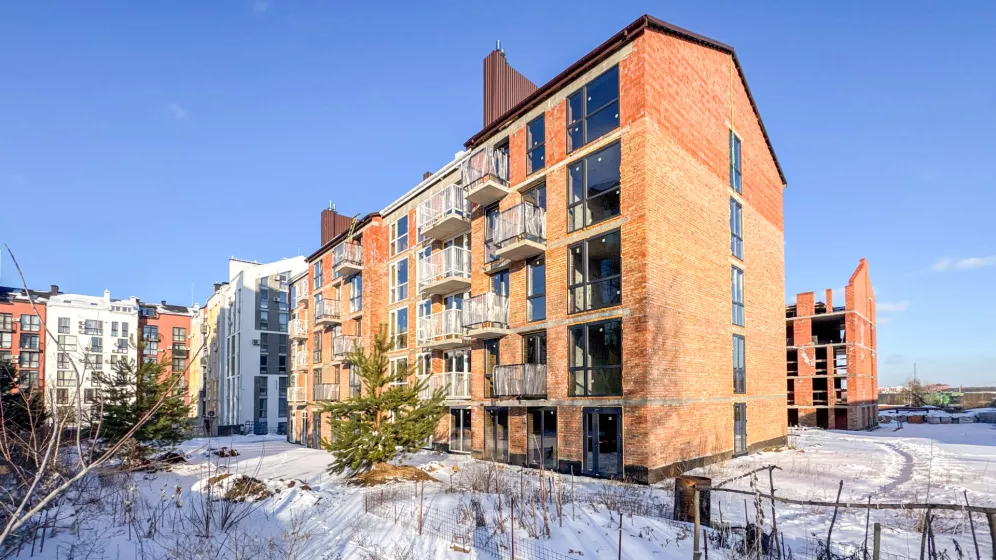

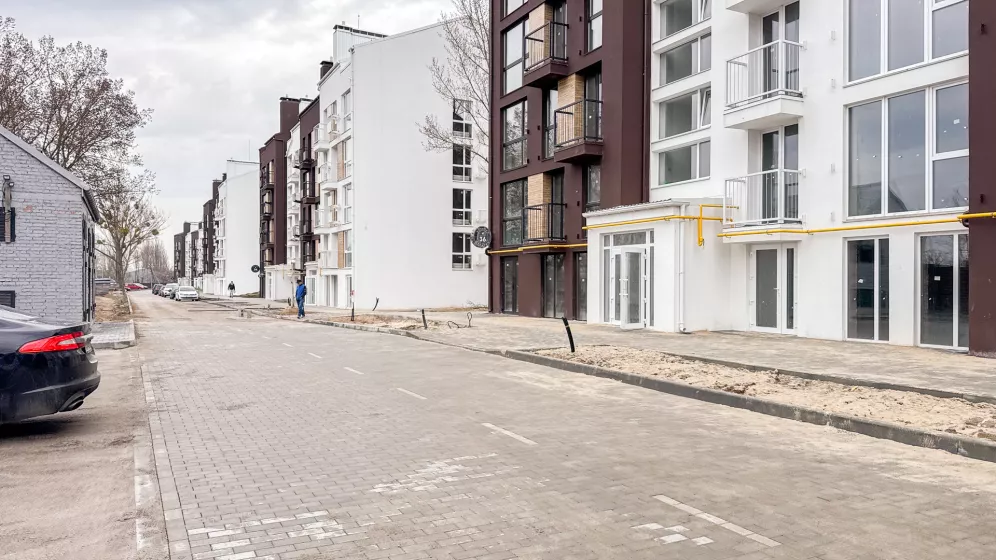

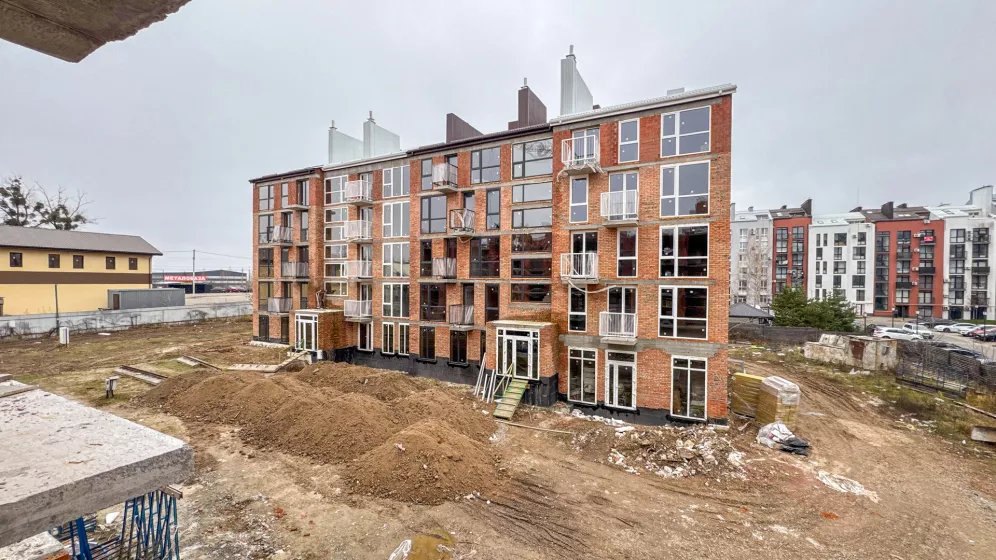

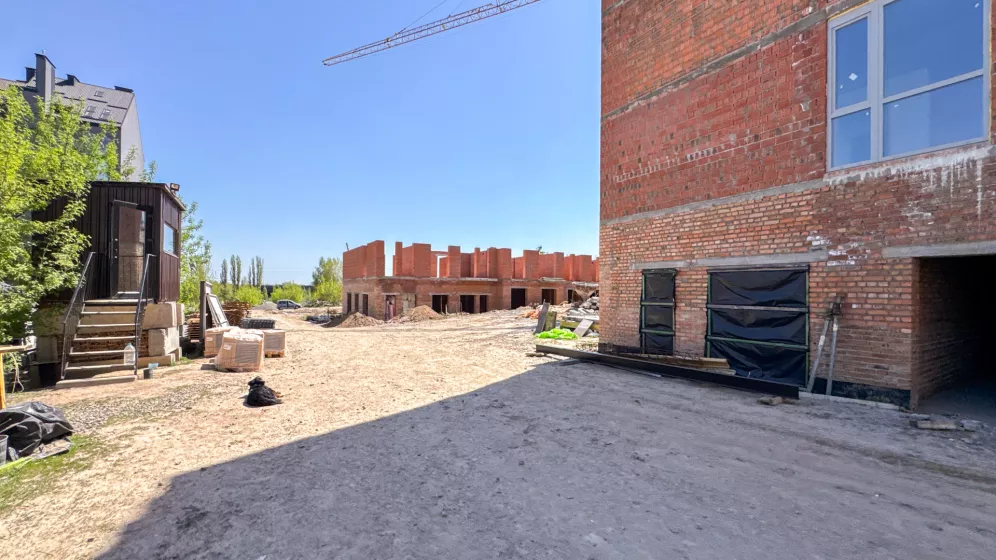

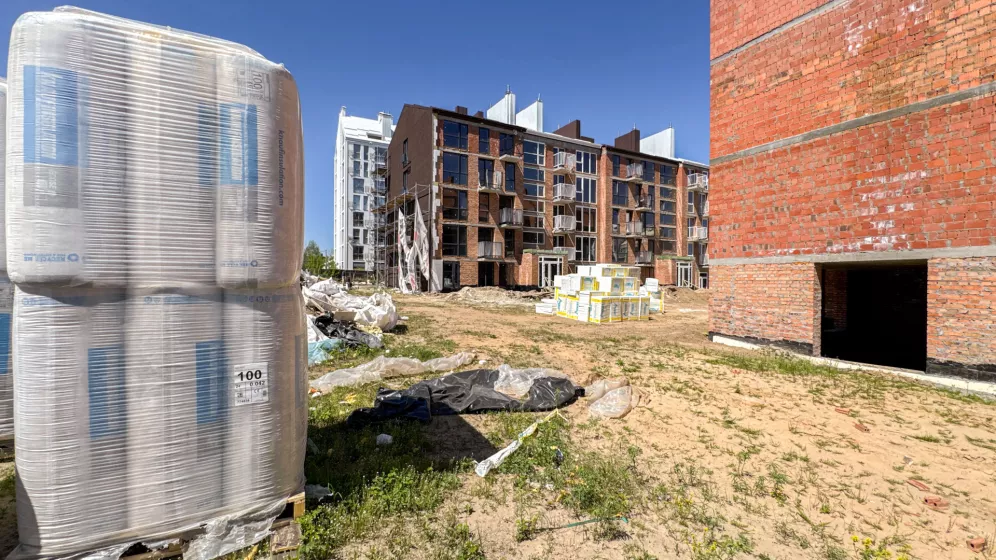

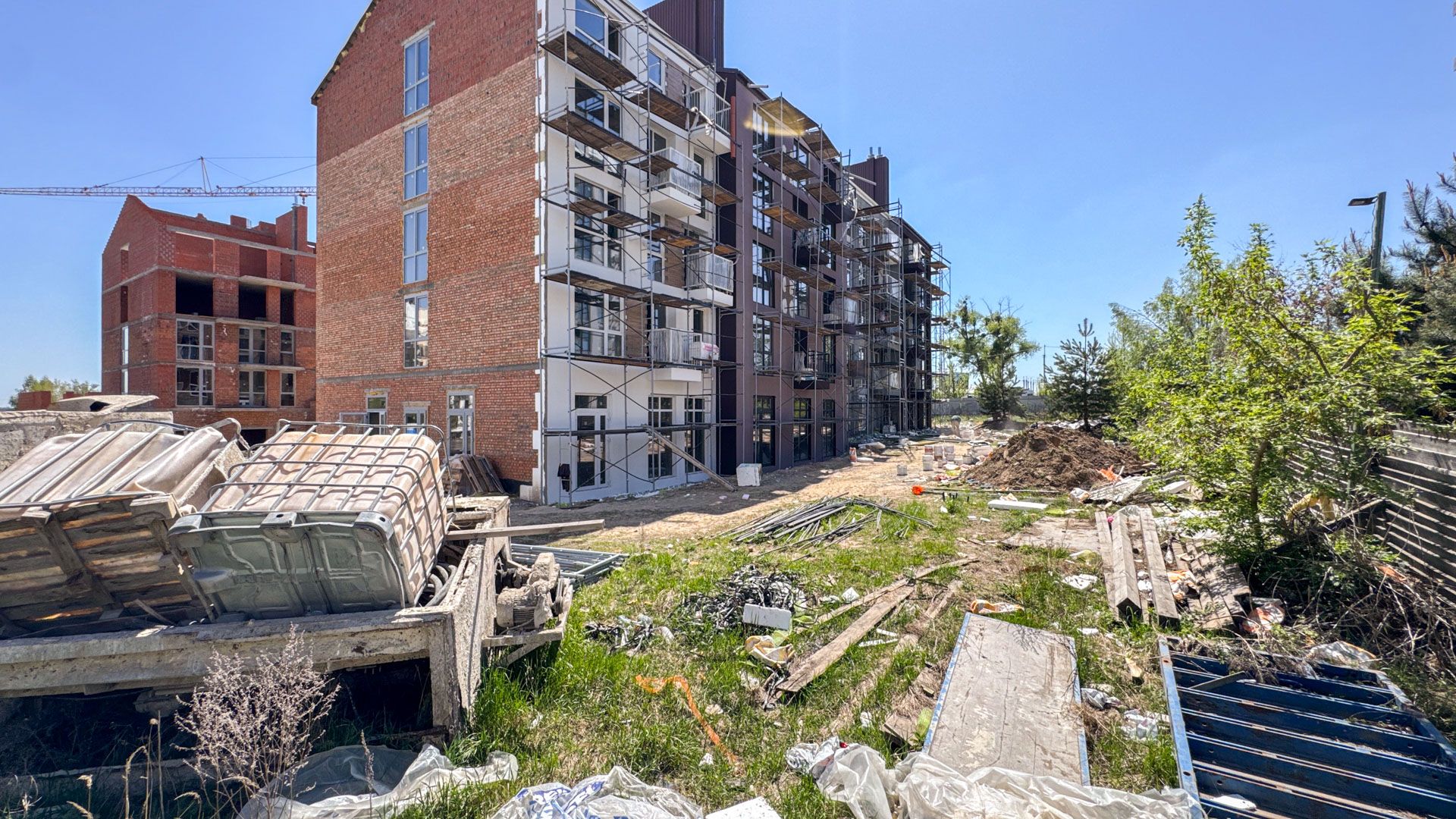

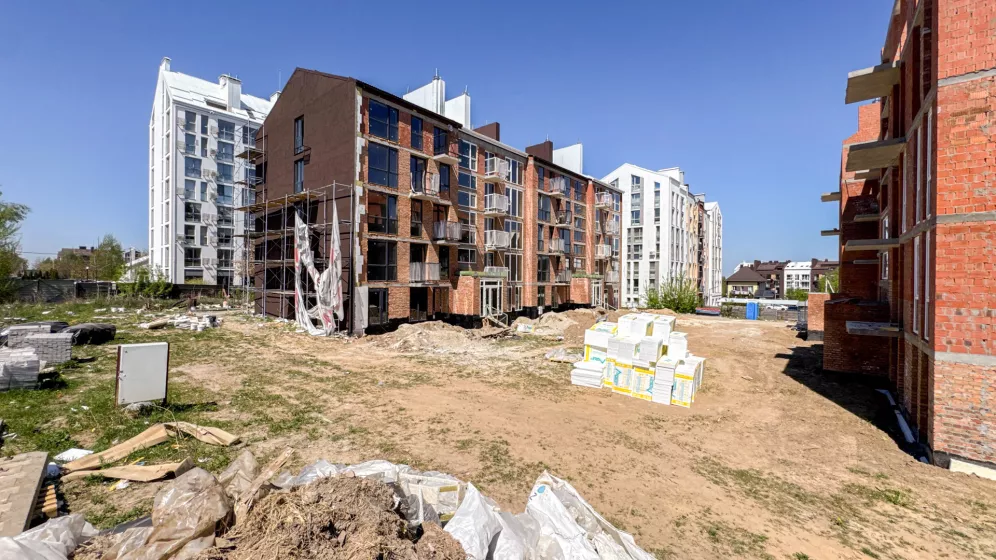

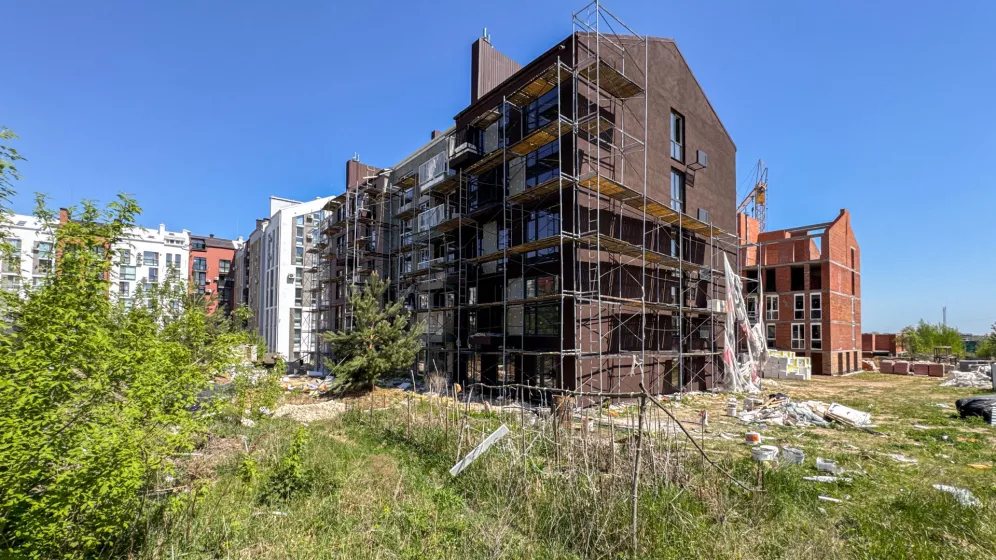

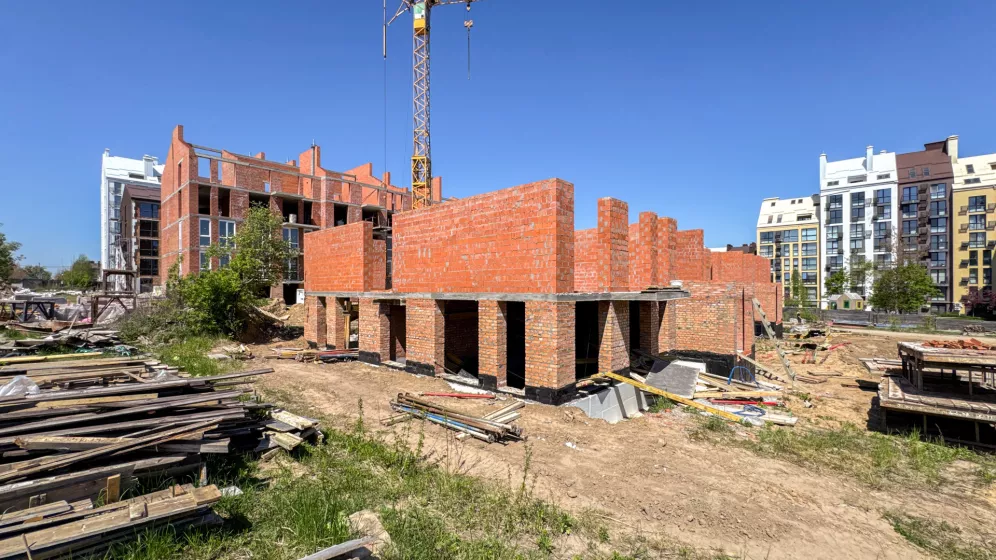

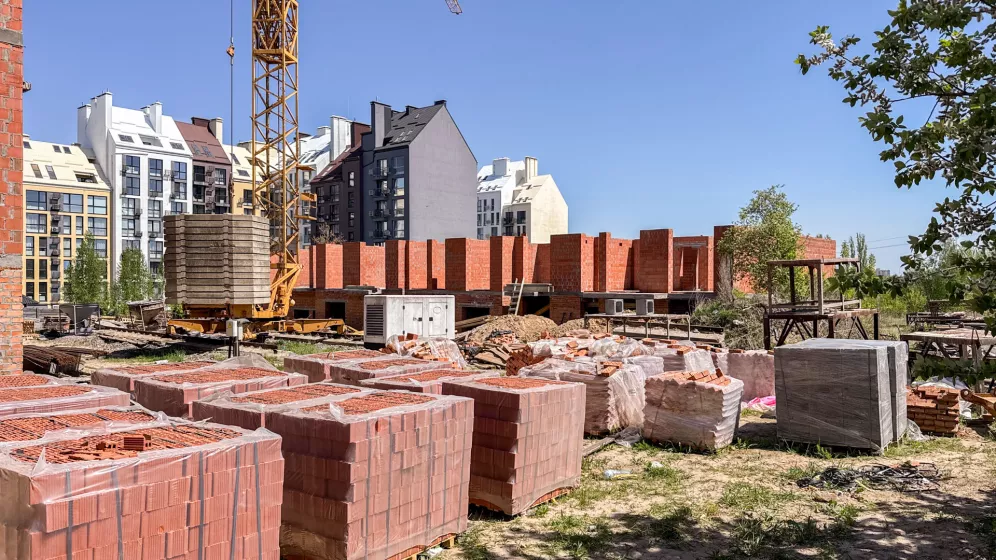

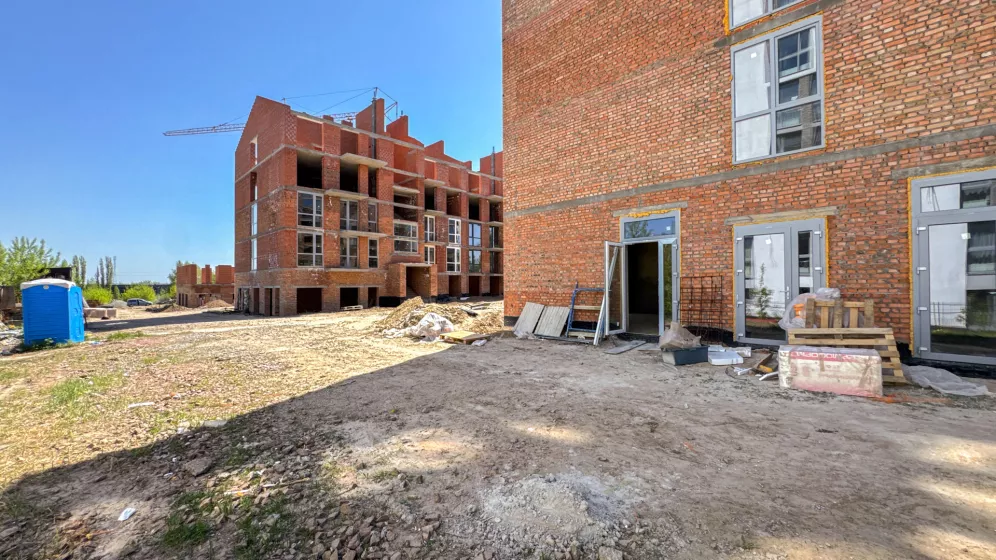

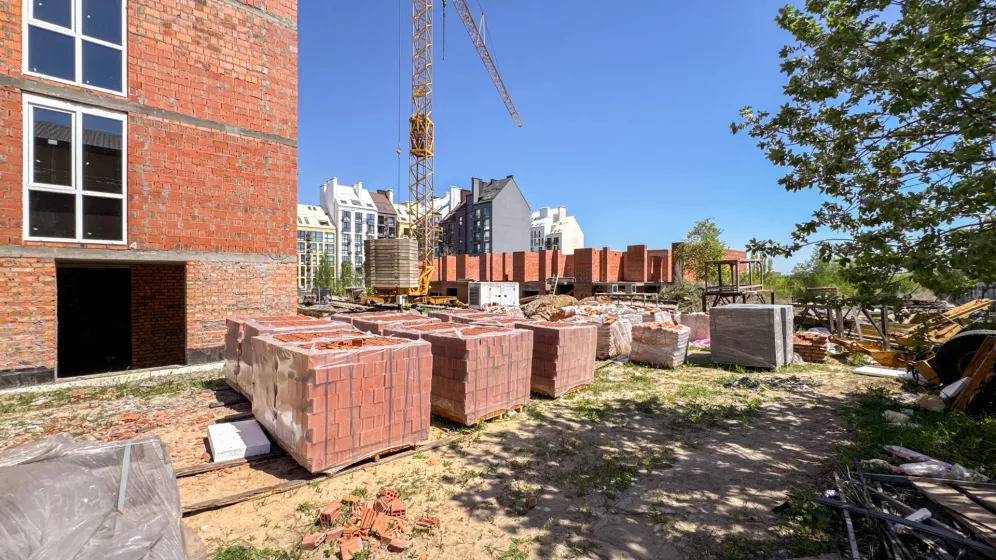

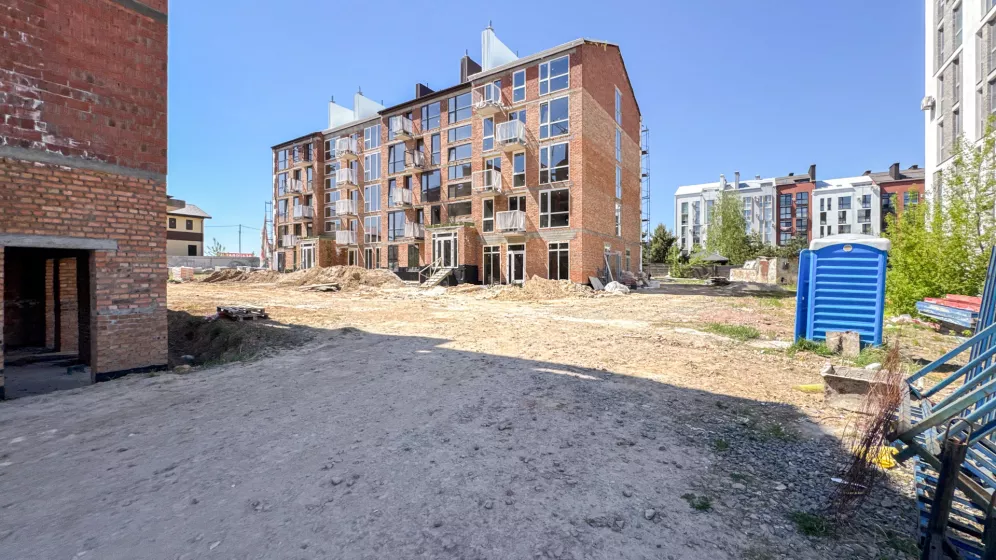

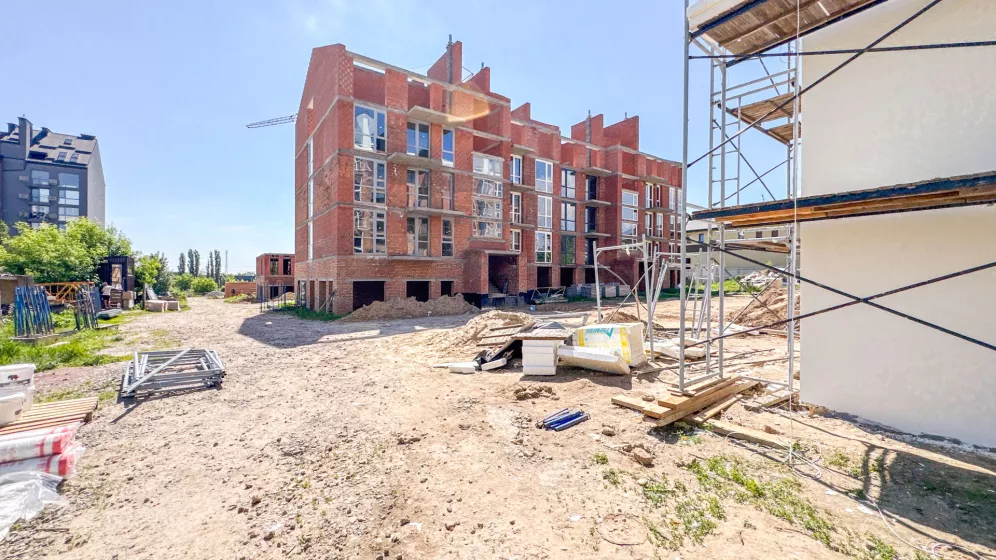

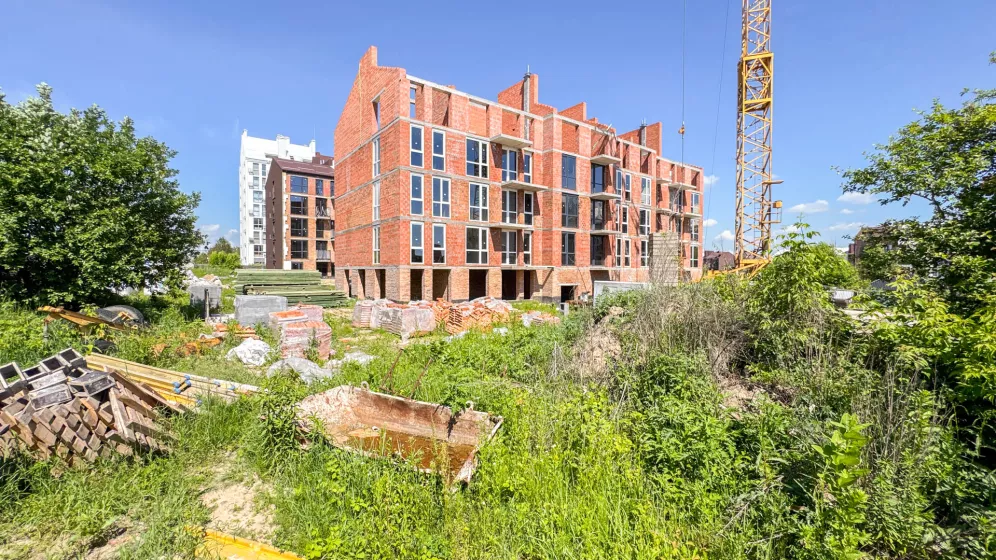

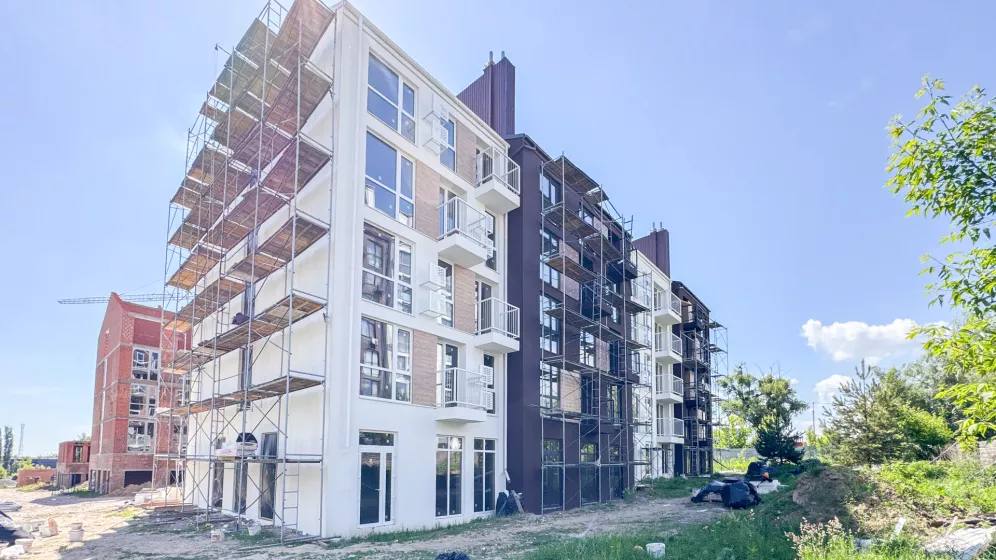

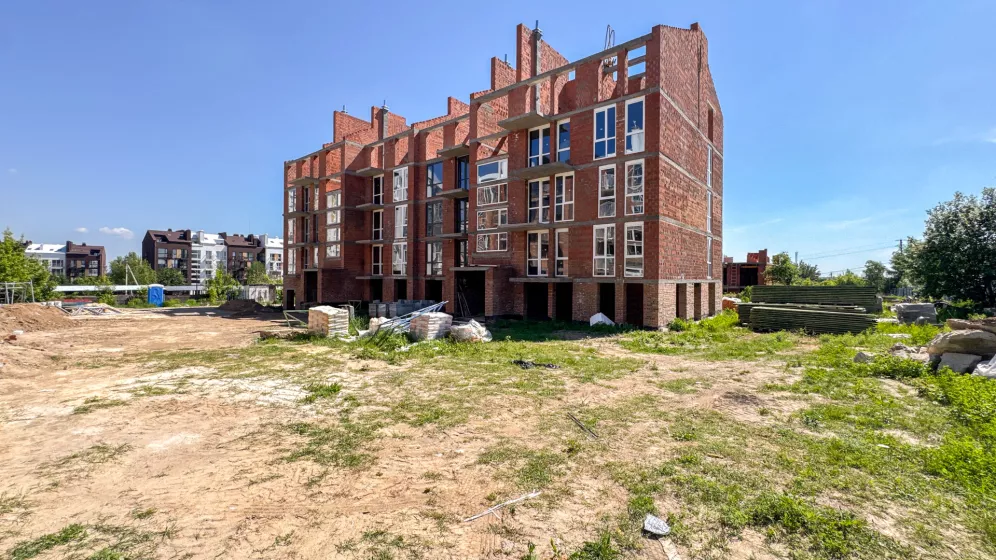

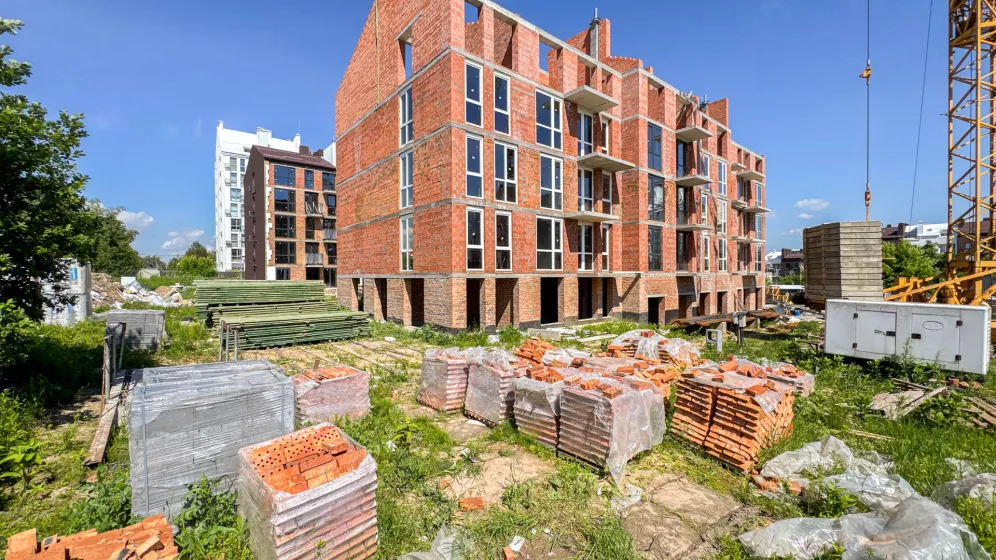

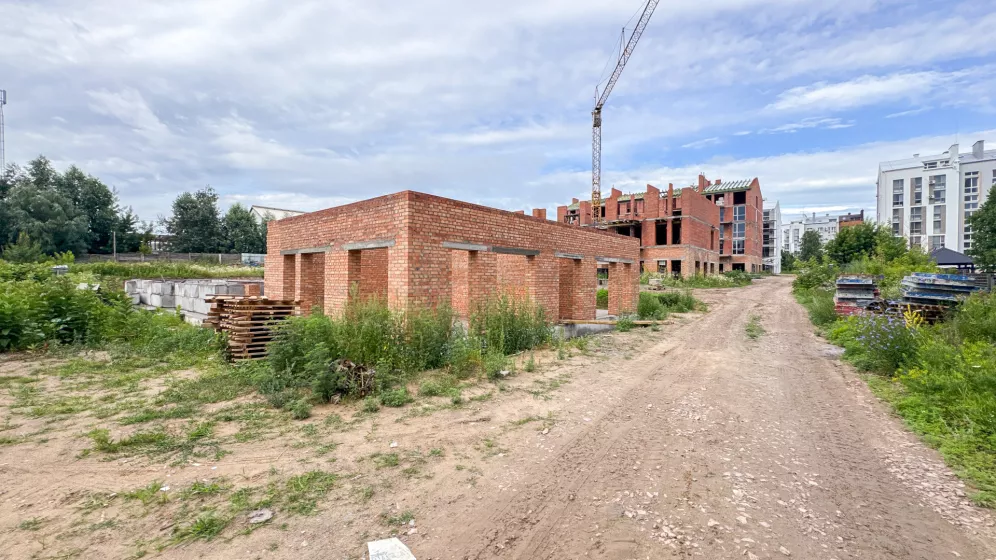

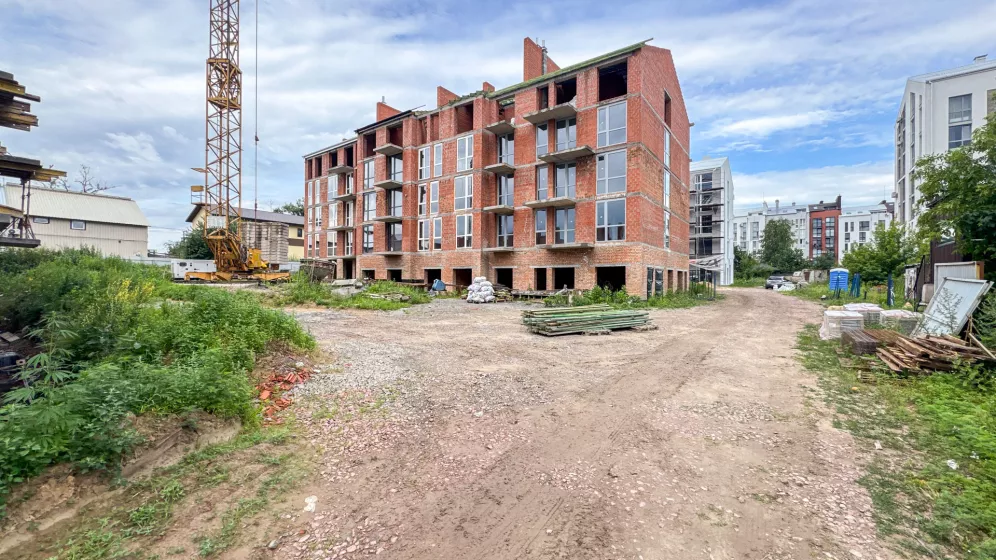

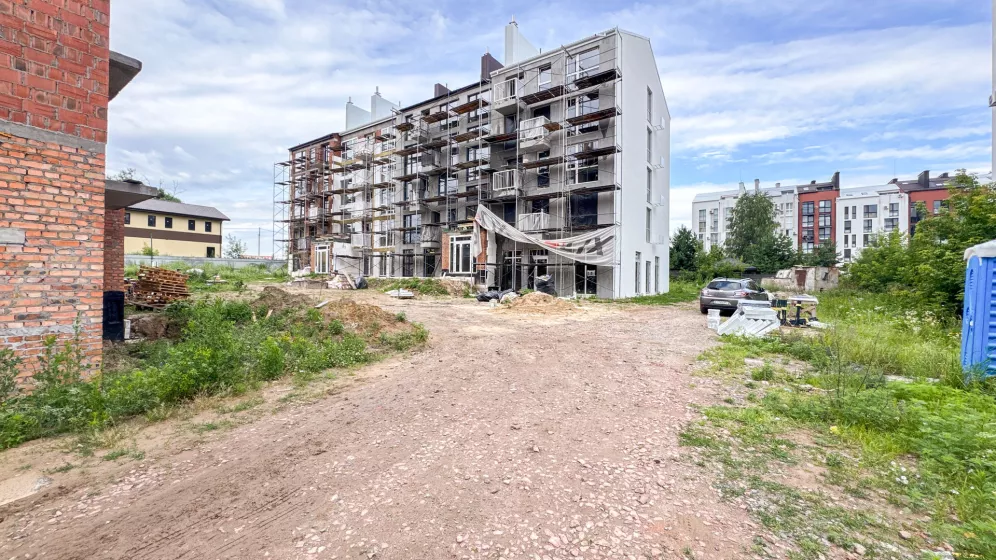

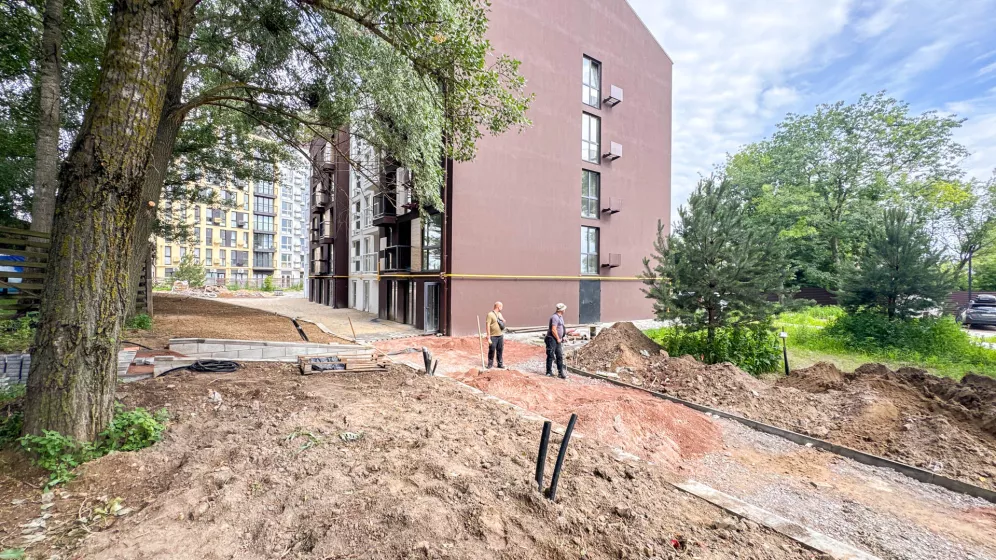

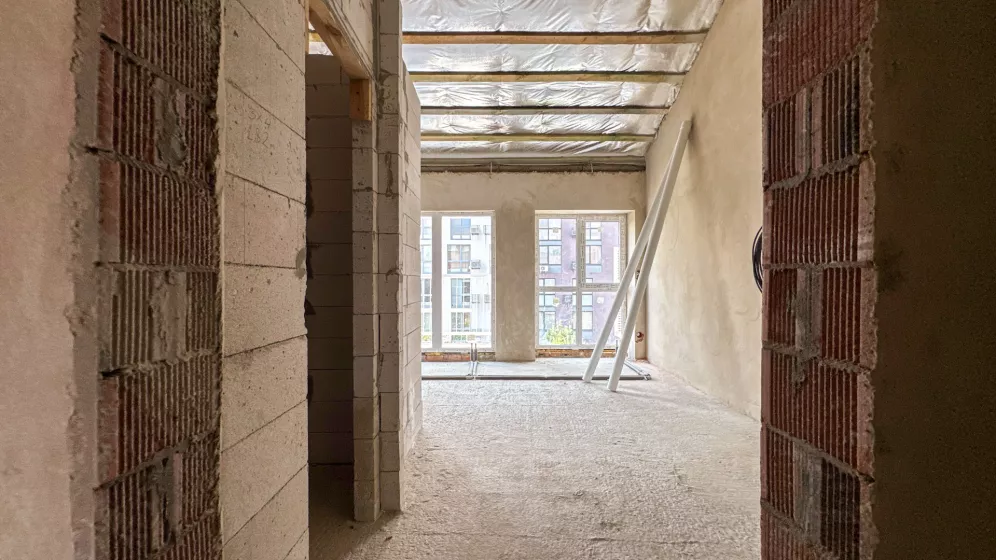

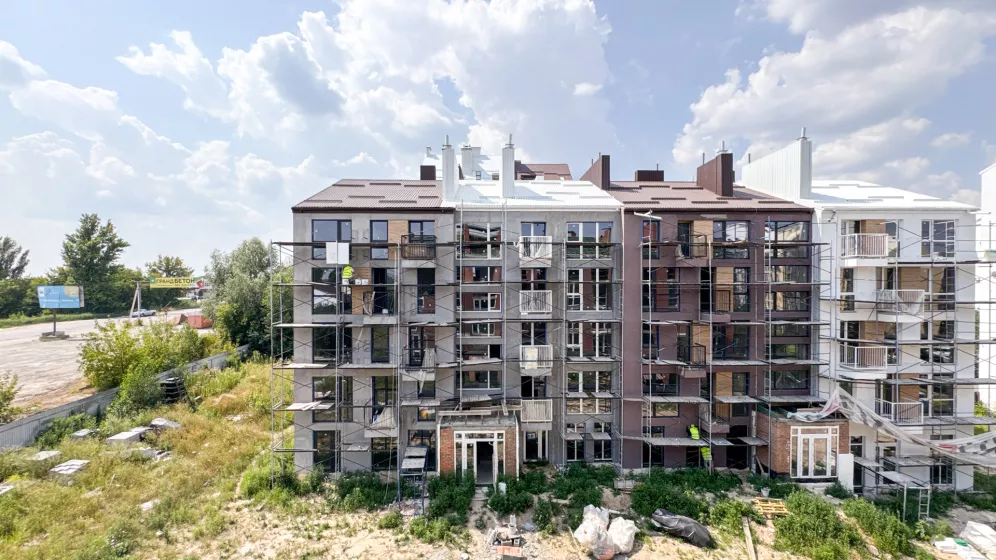

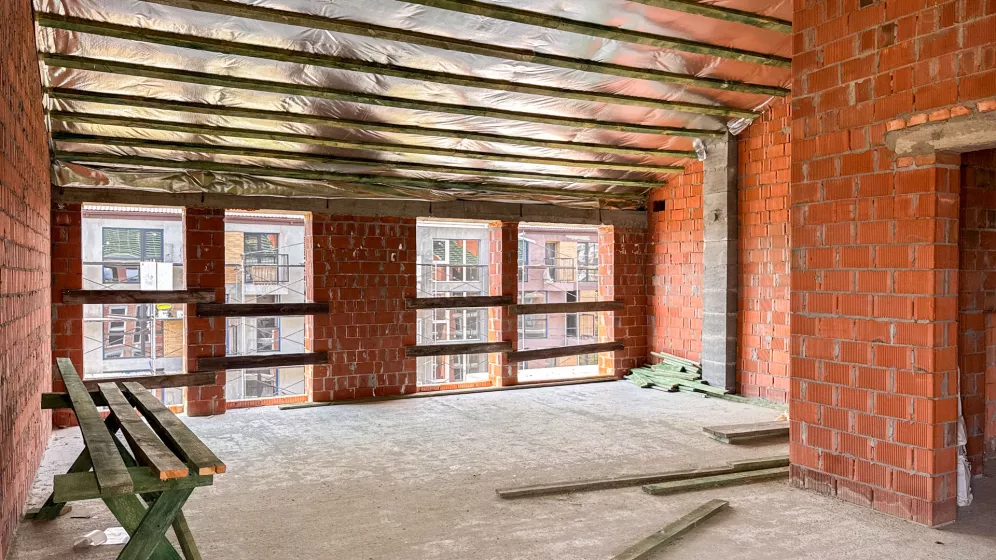

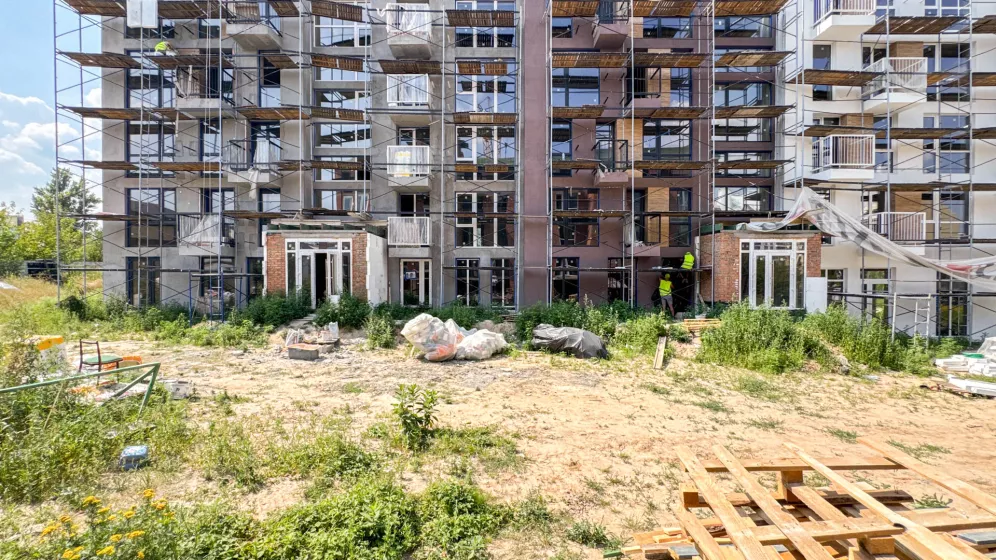

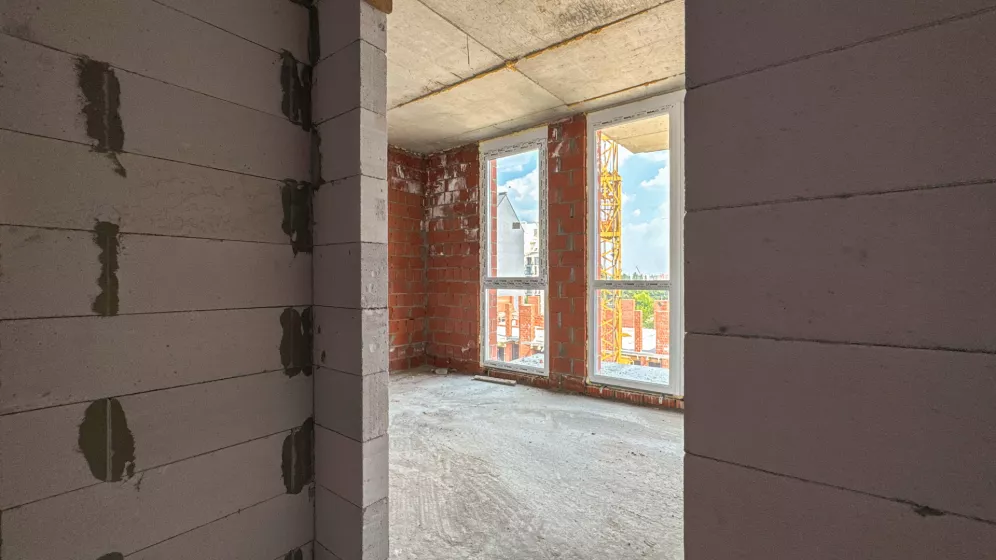

- Закінчена монтаж вікон житлових приміщень;

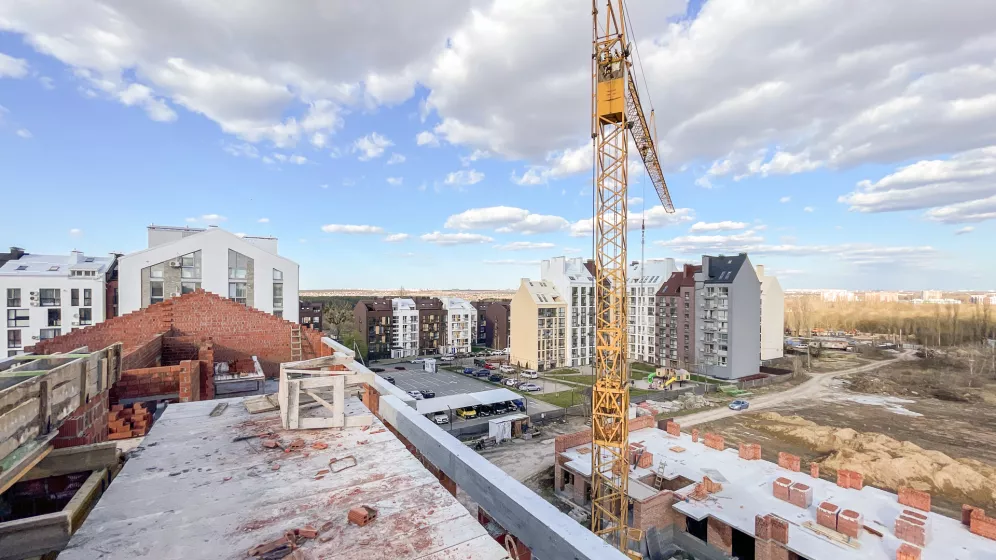

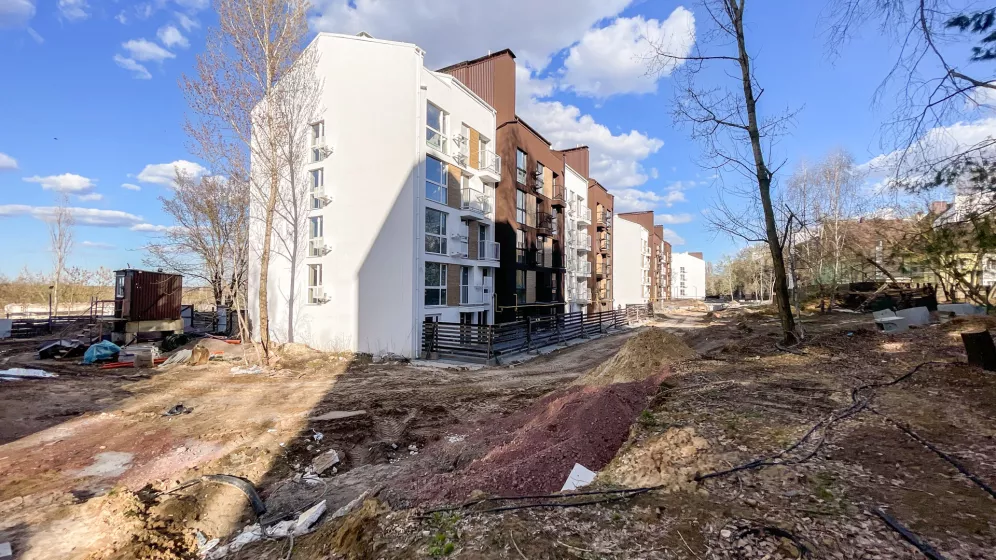

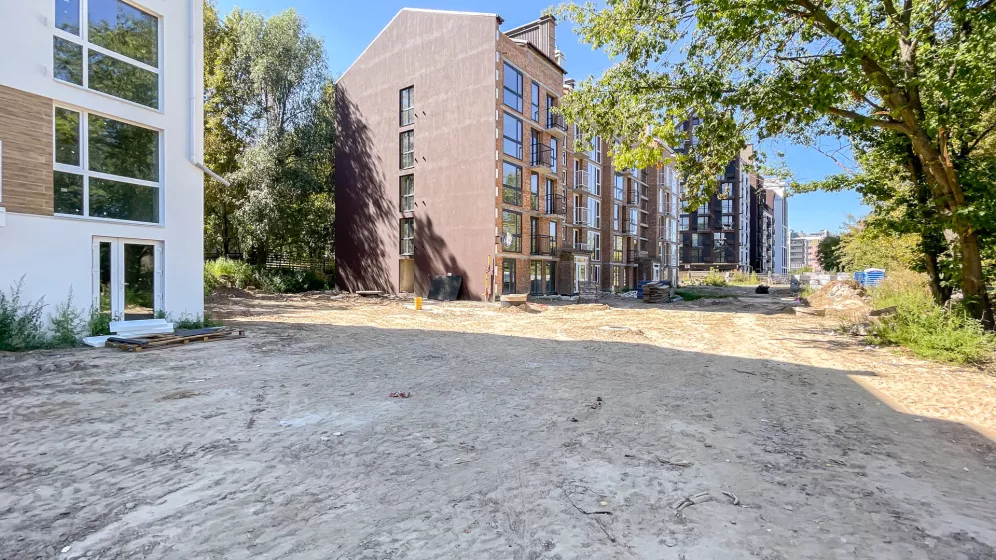

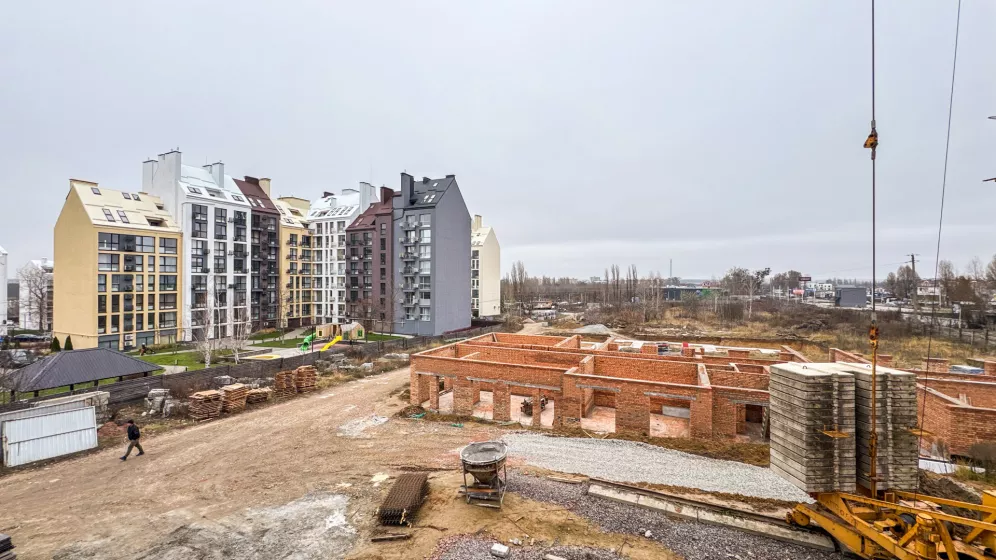

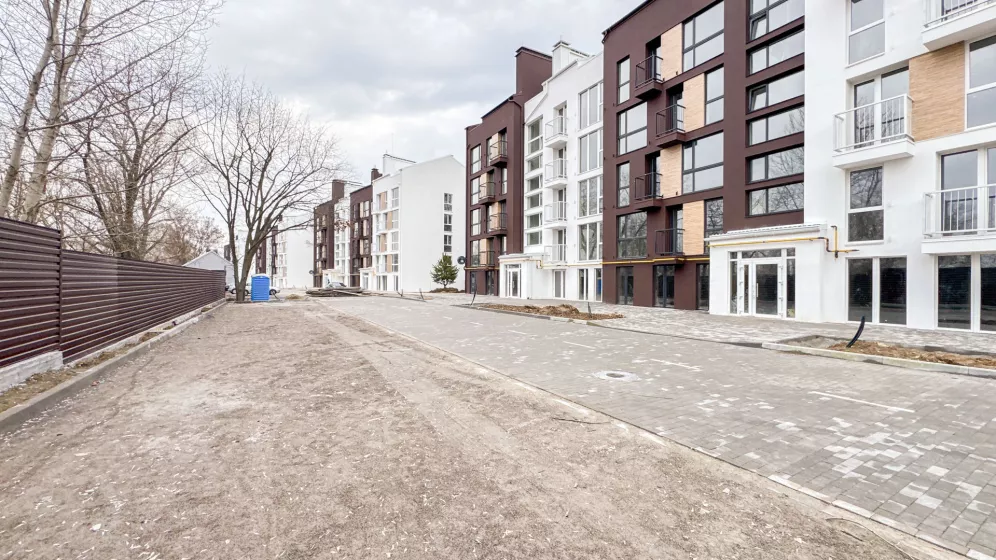

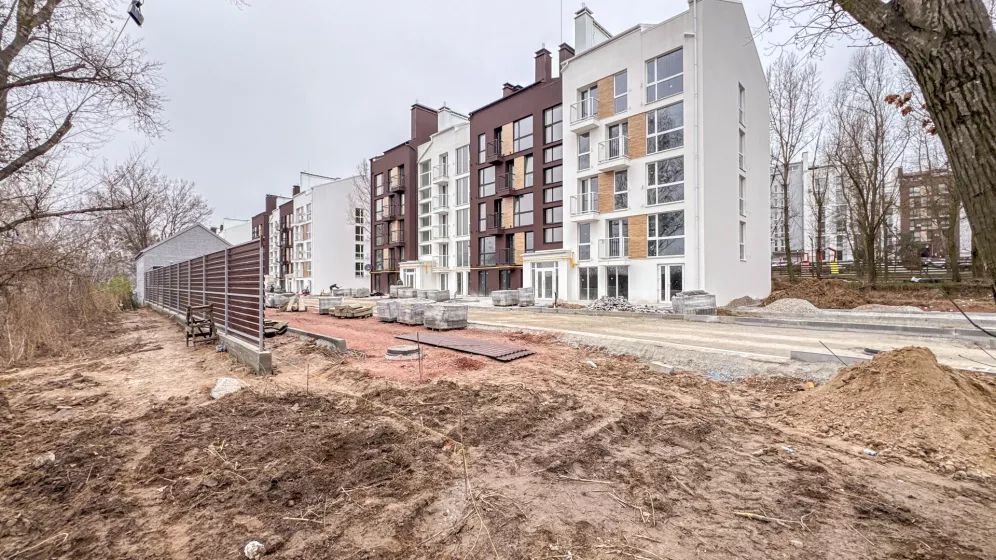

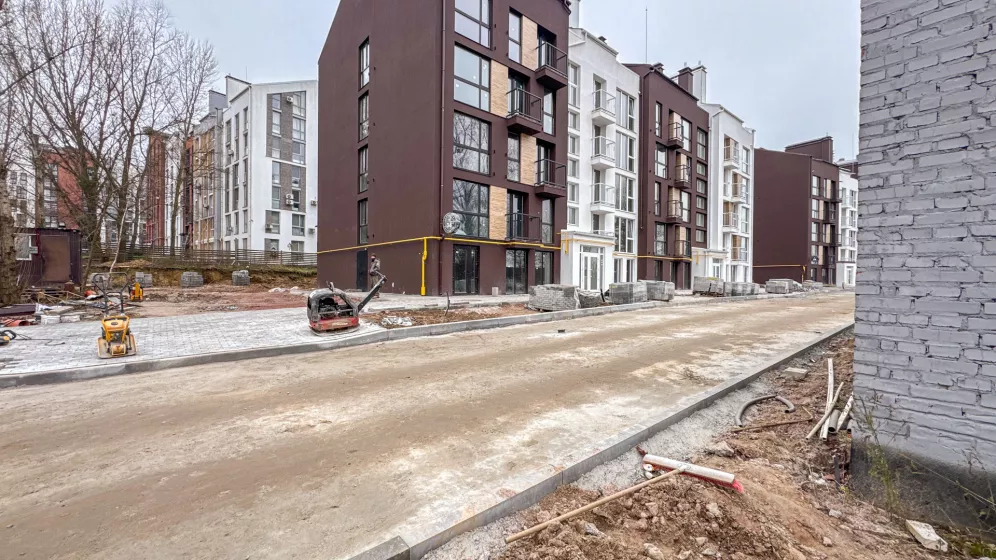

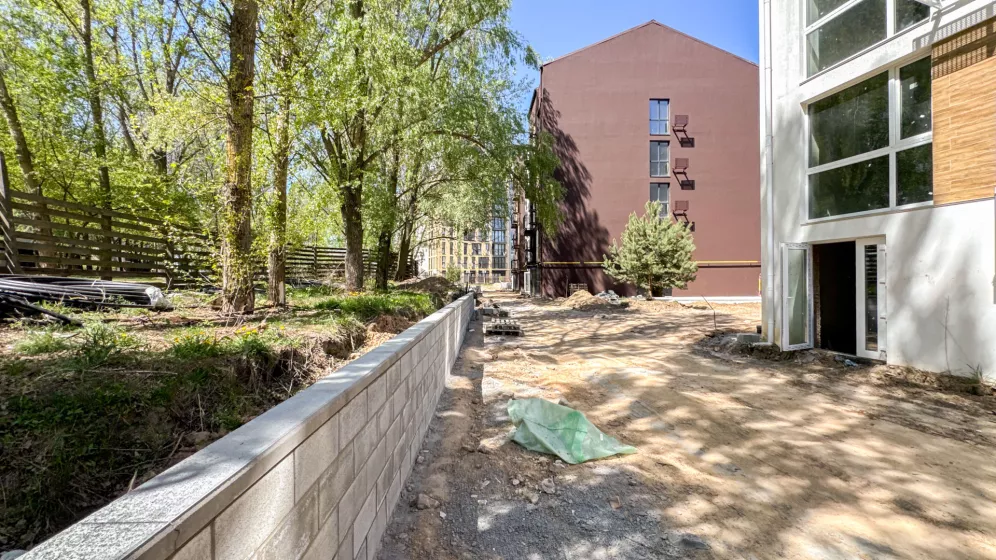

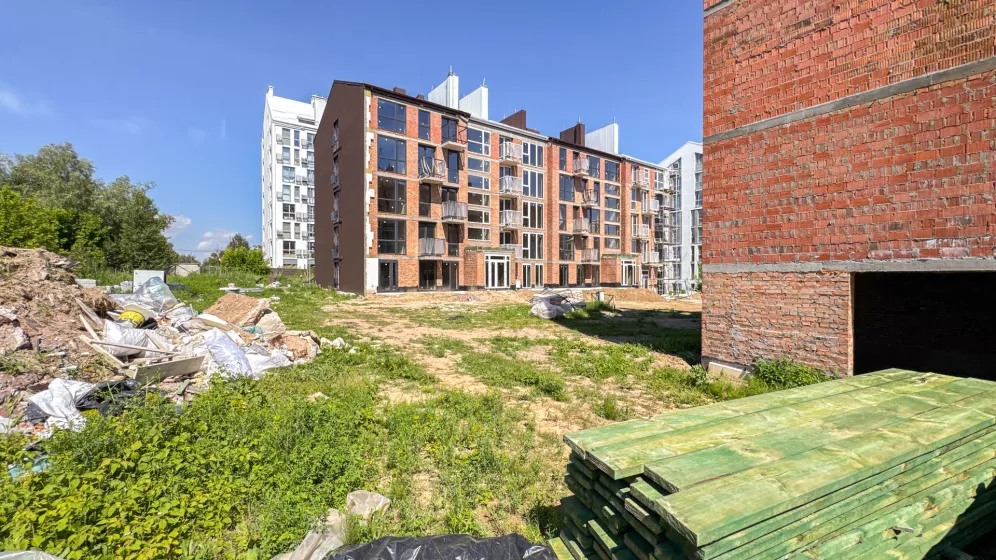

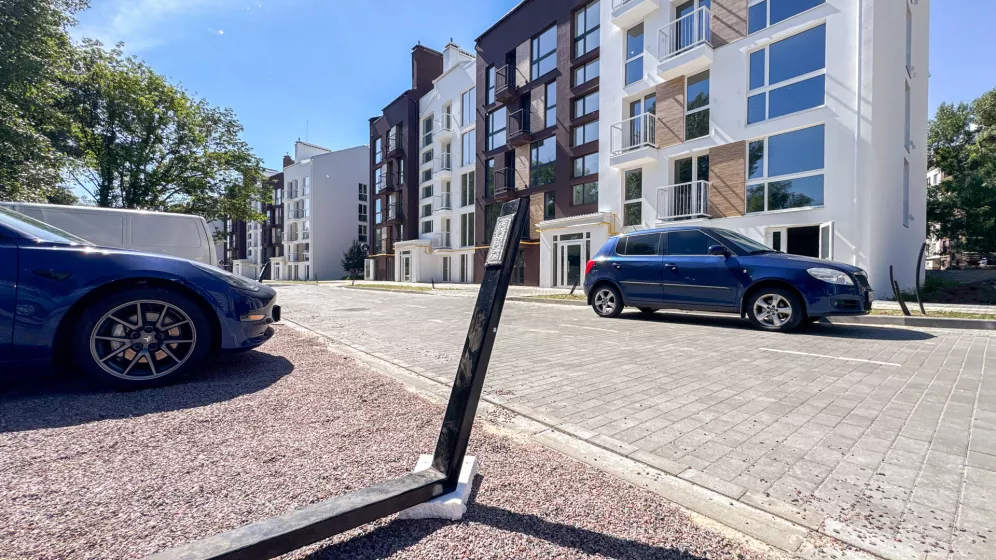

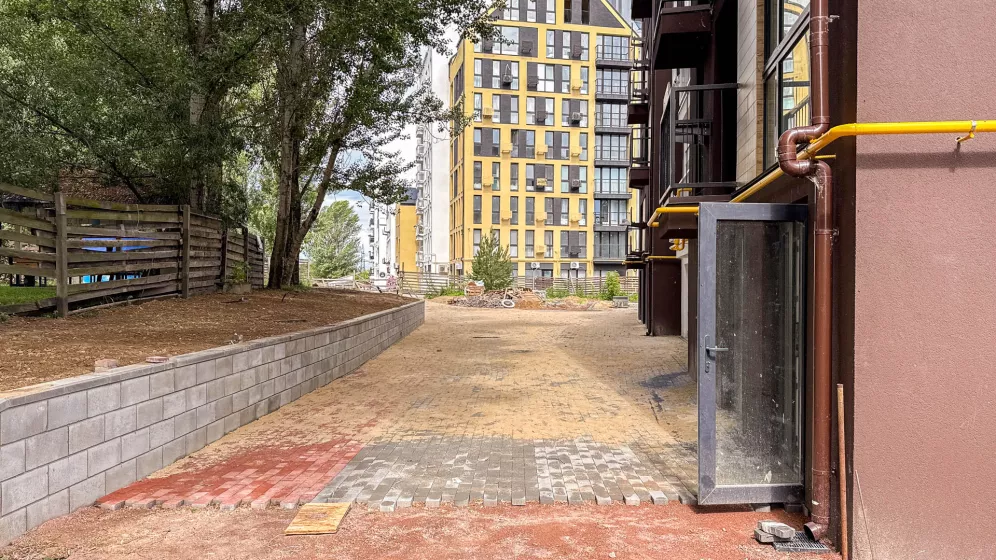

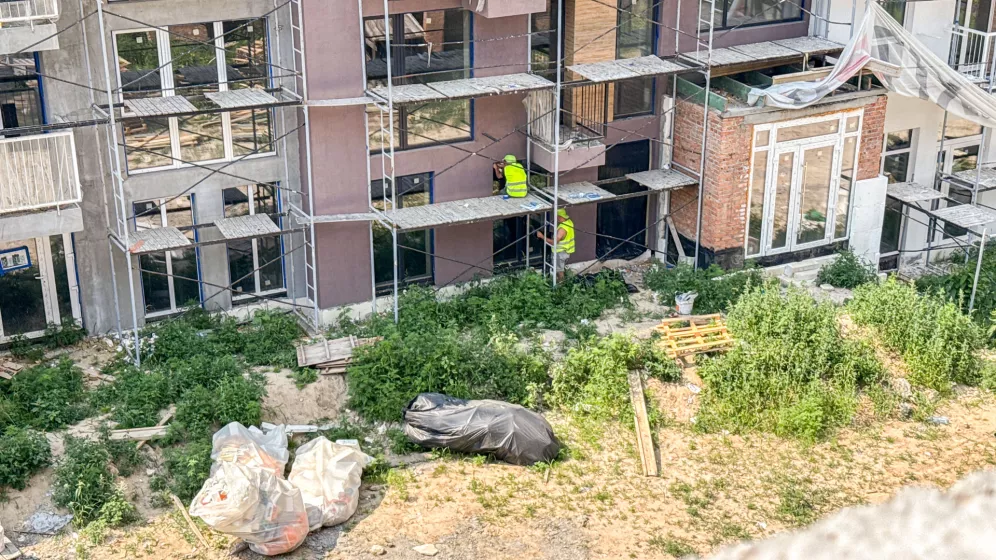

 - Розпочато фасадні роботи;

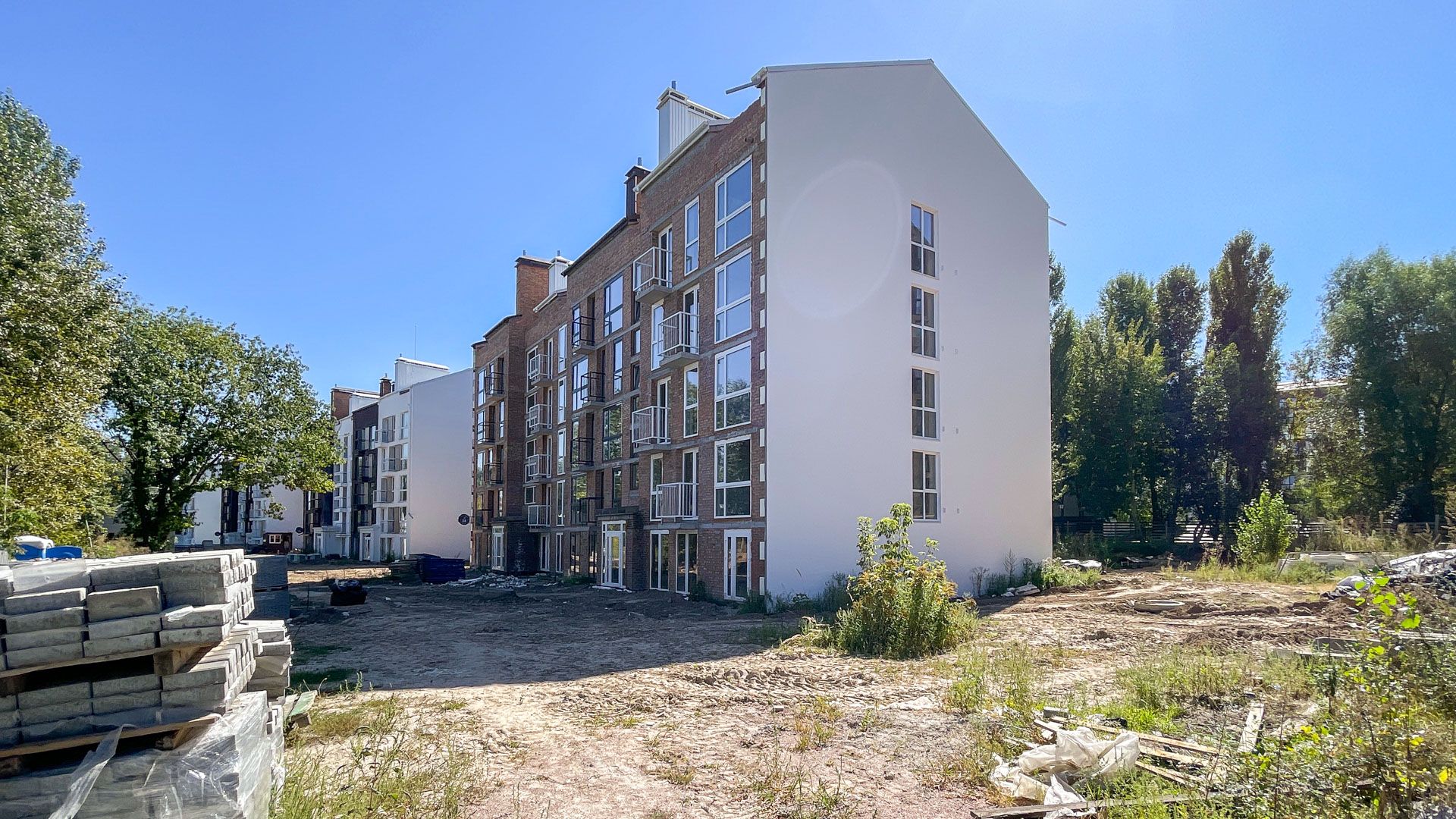

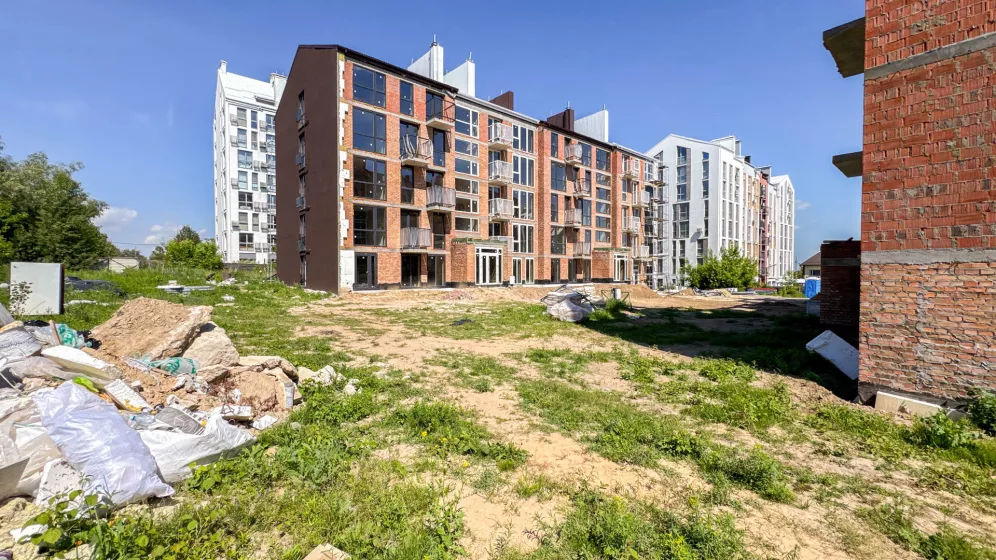

 - Закінчено штукатурні роботи;

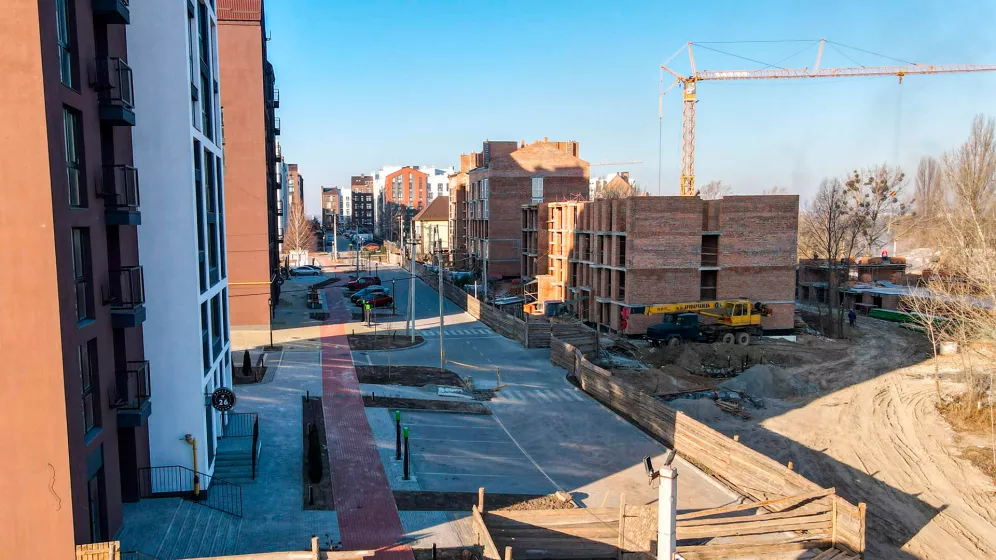

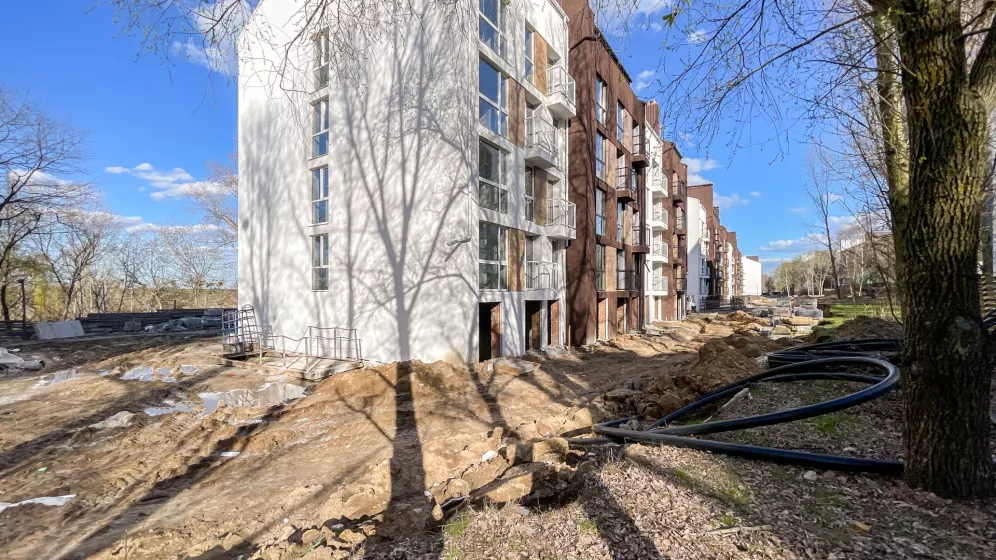

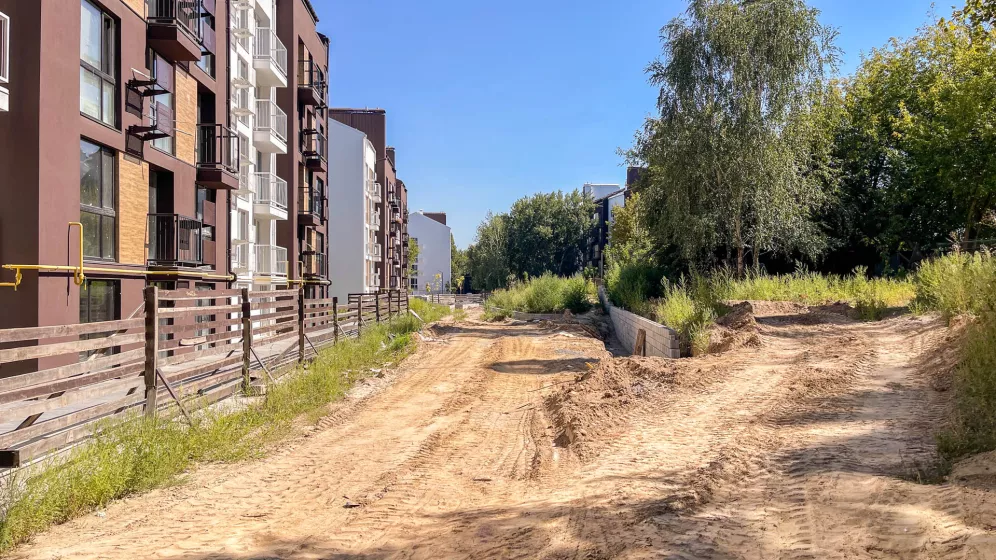

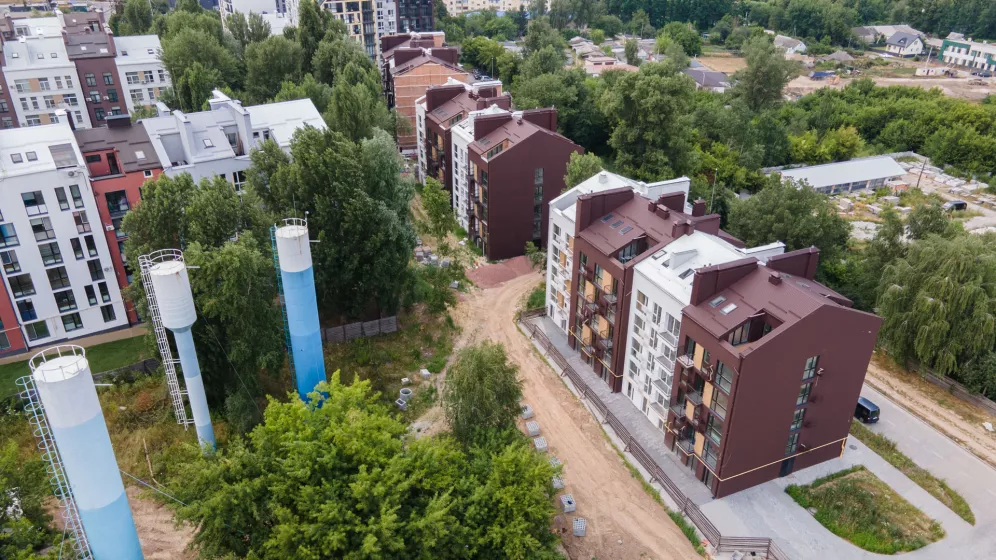

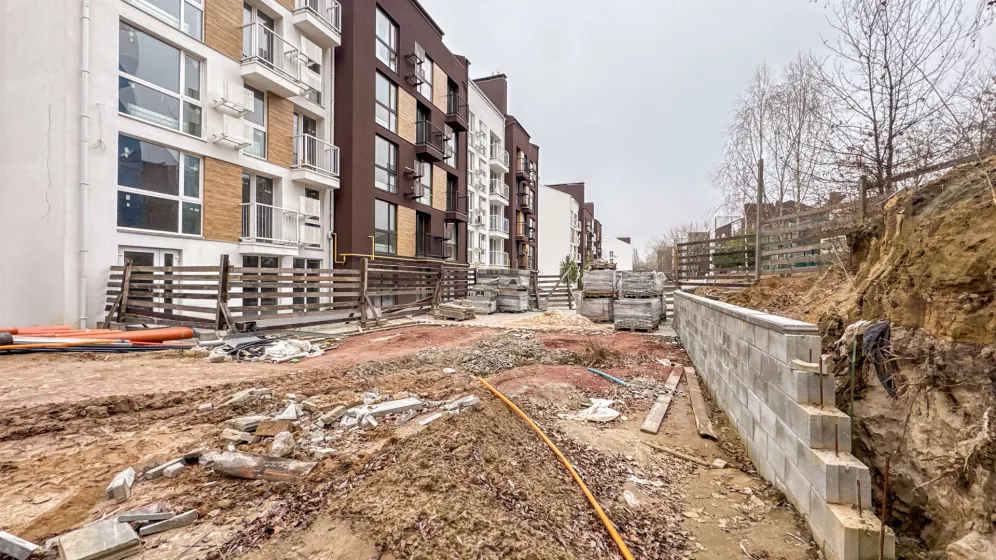

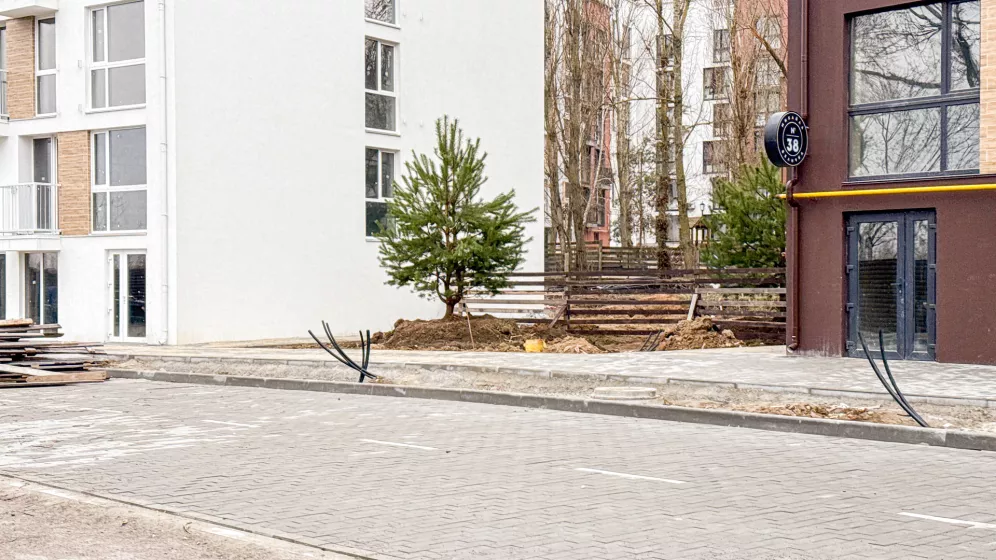

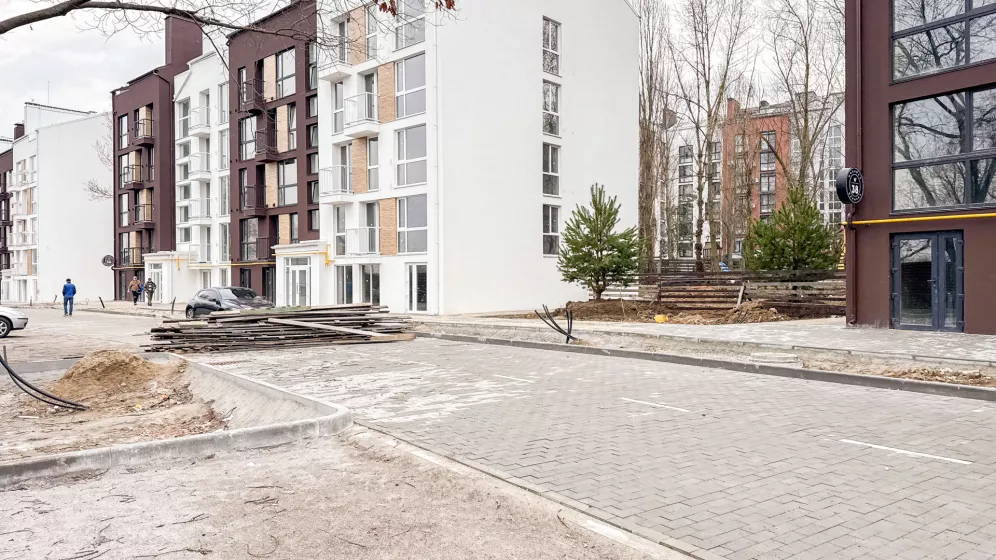

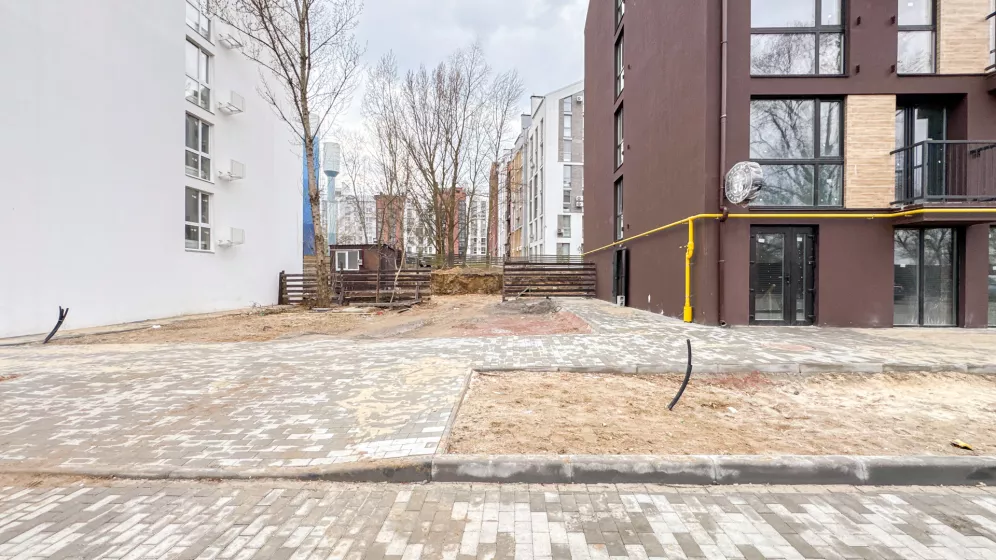

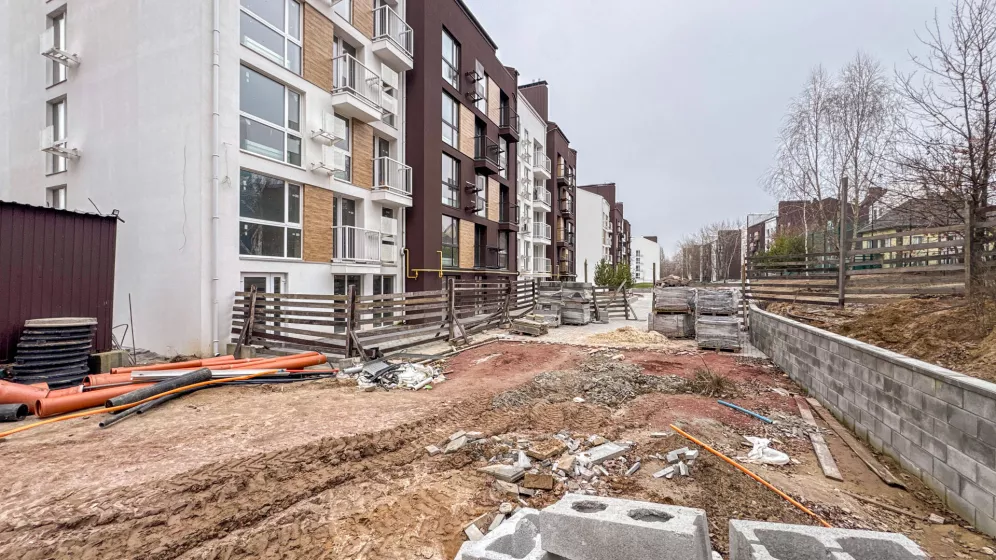

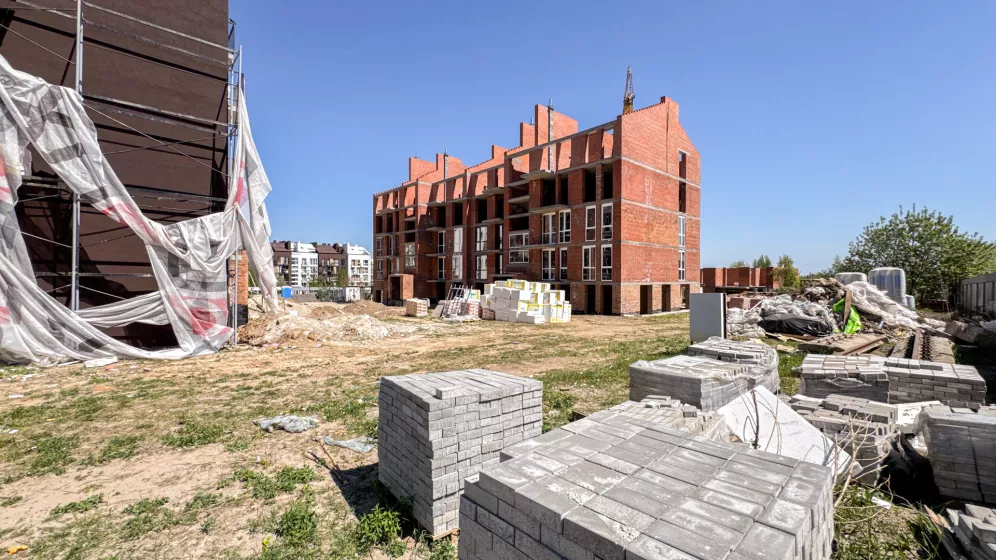

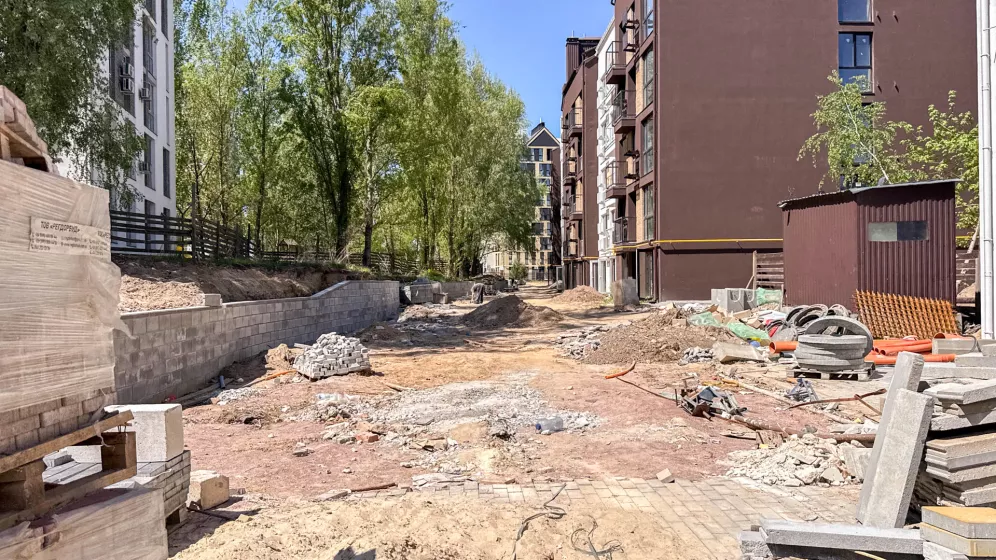

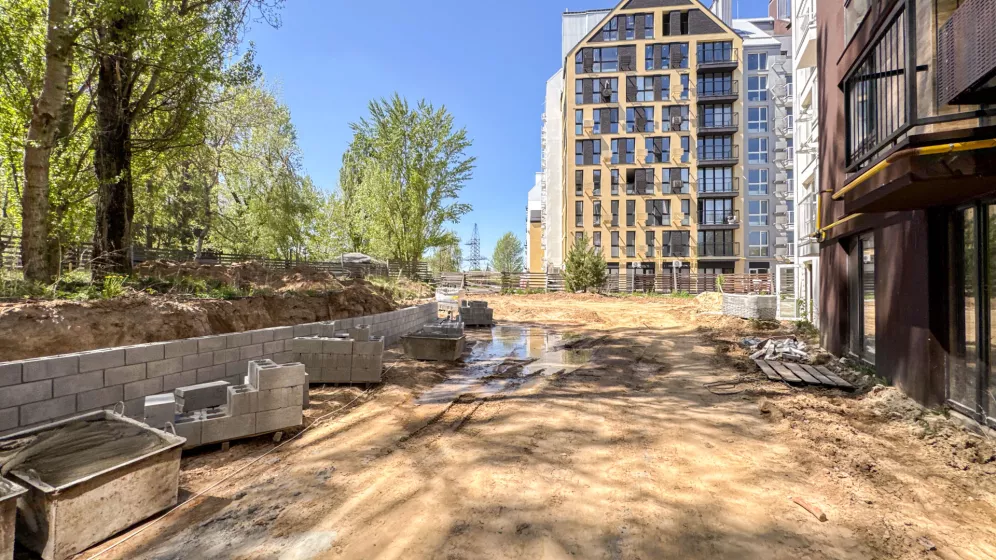

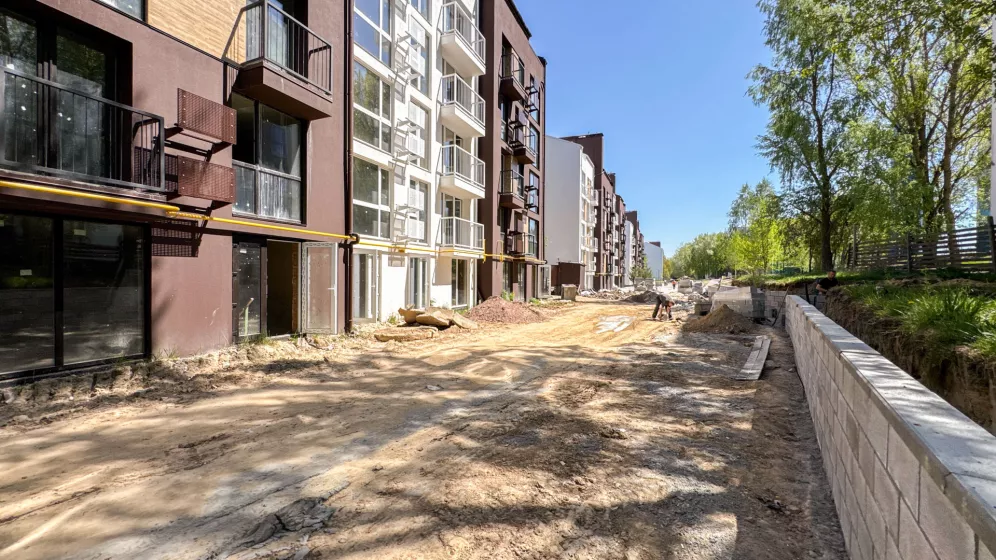

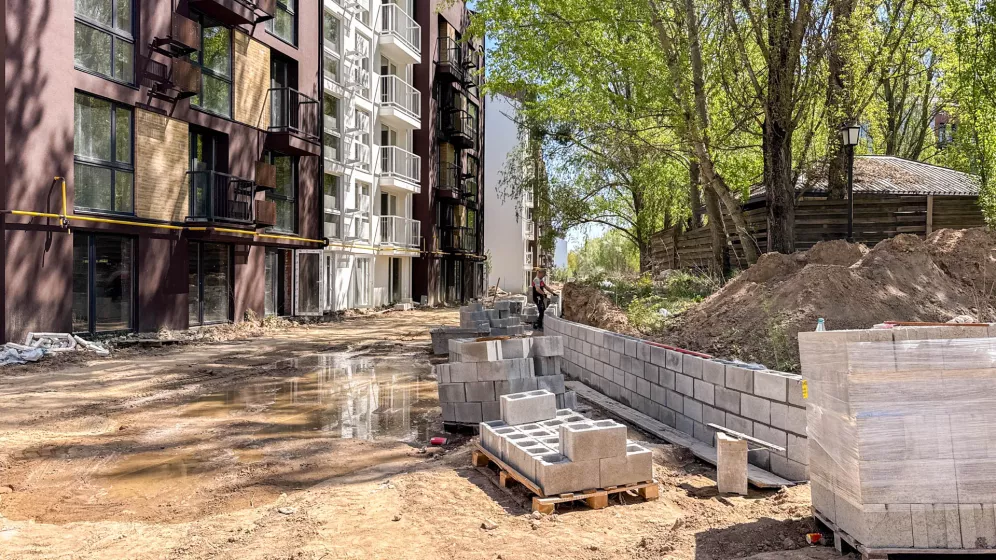

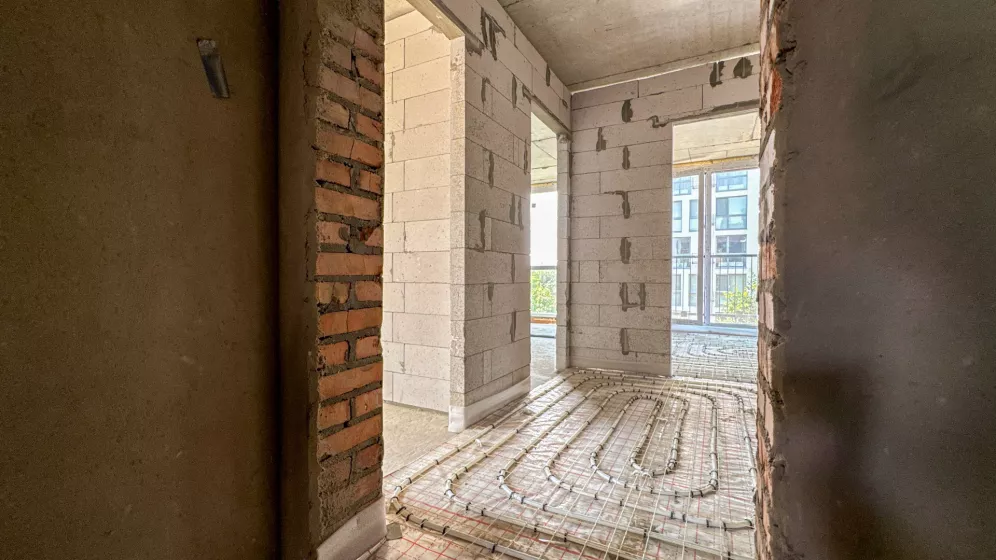

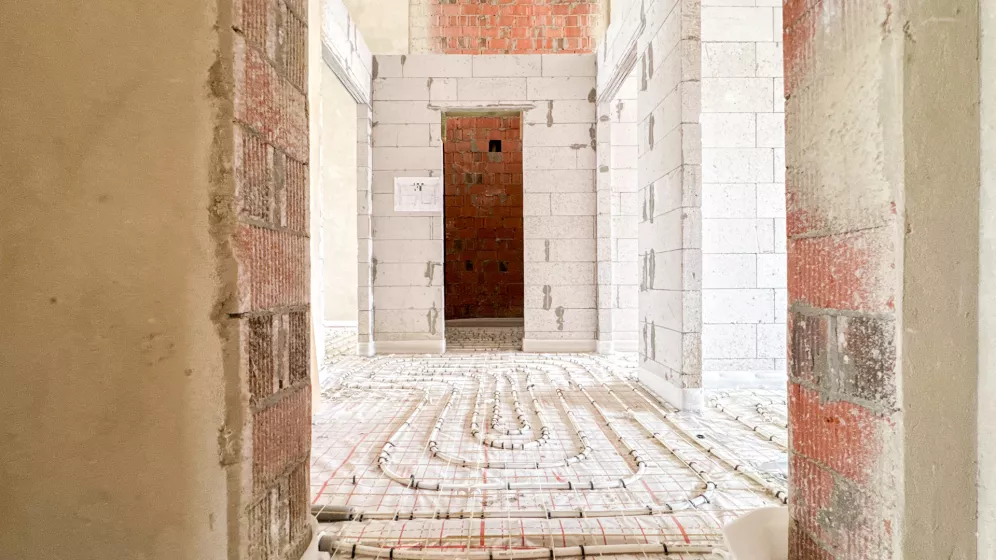

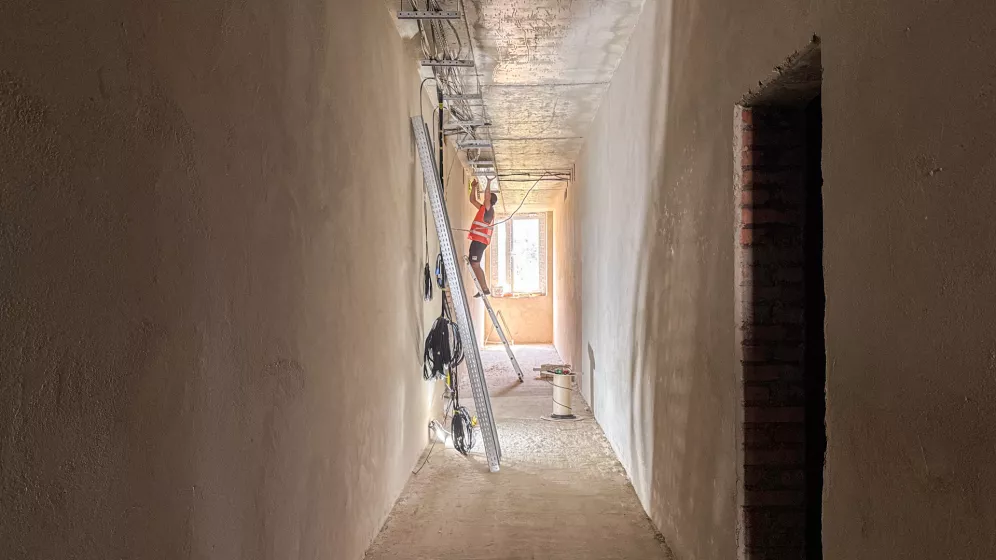

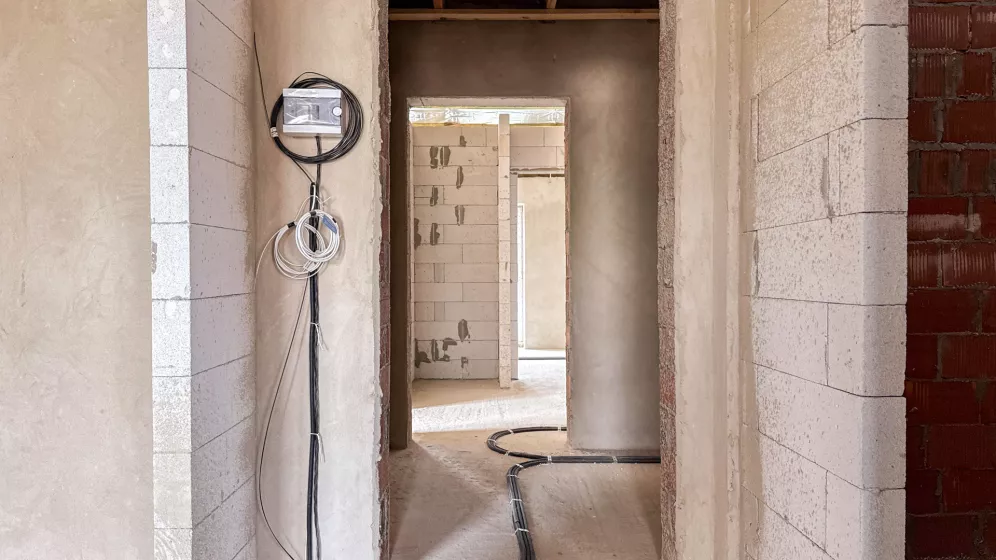

 - Розпочато монтаж каналізаційних стояків;

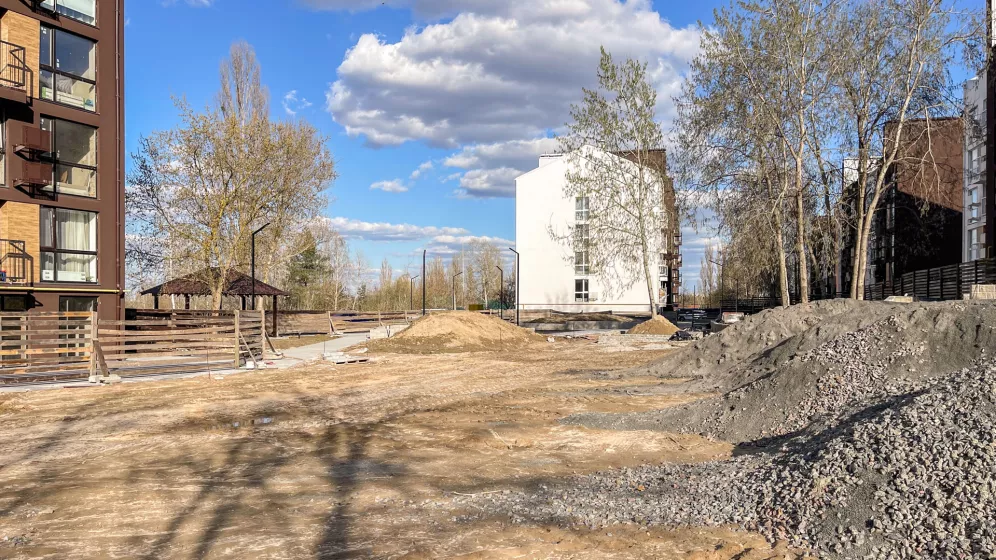

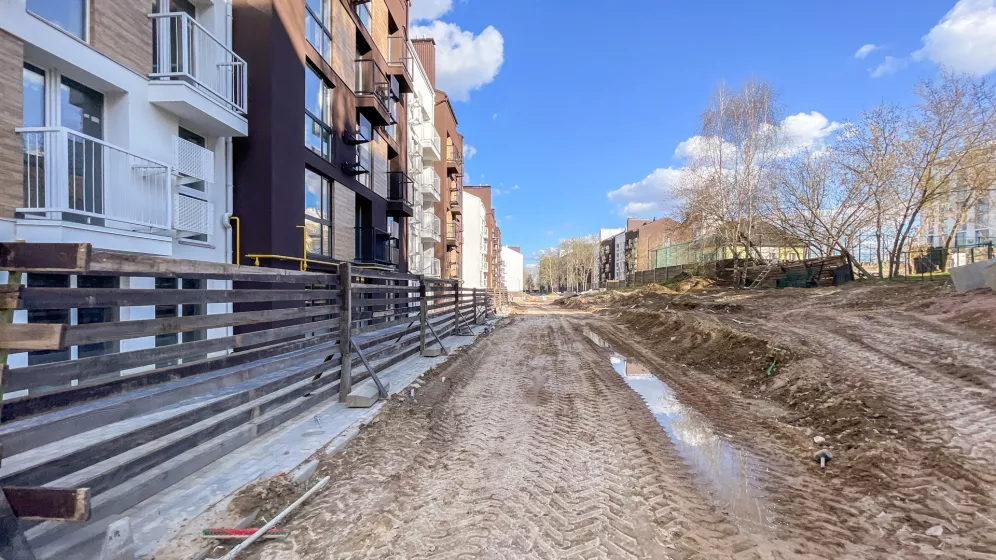

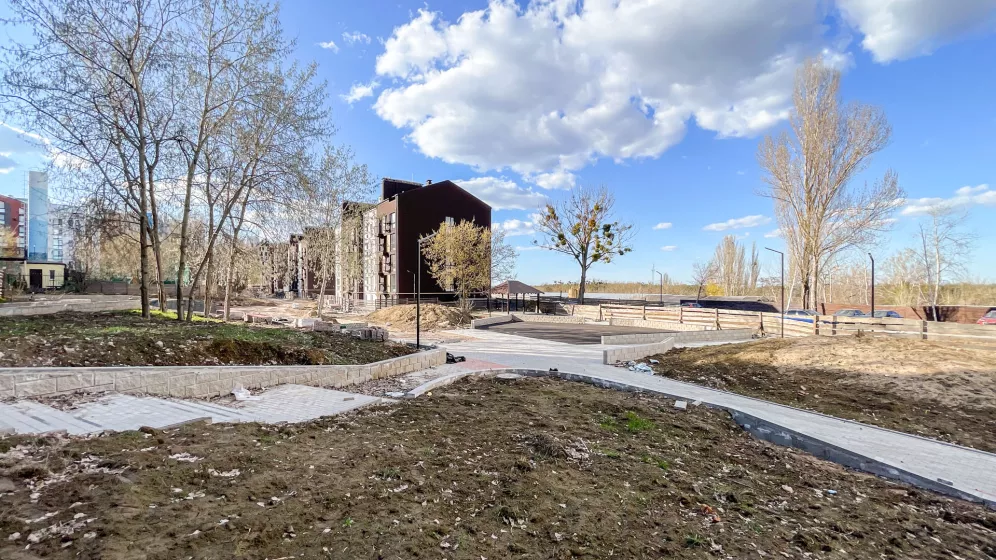

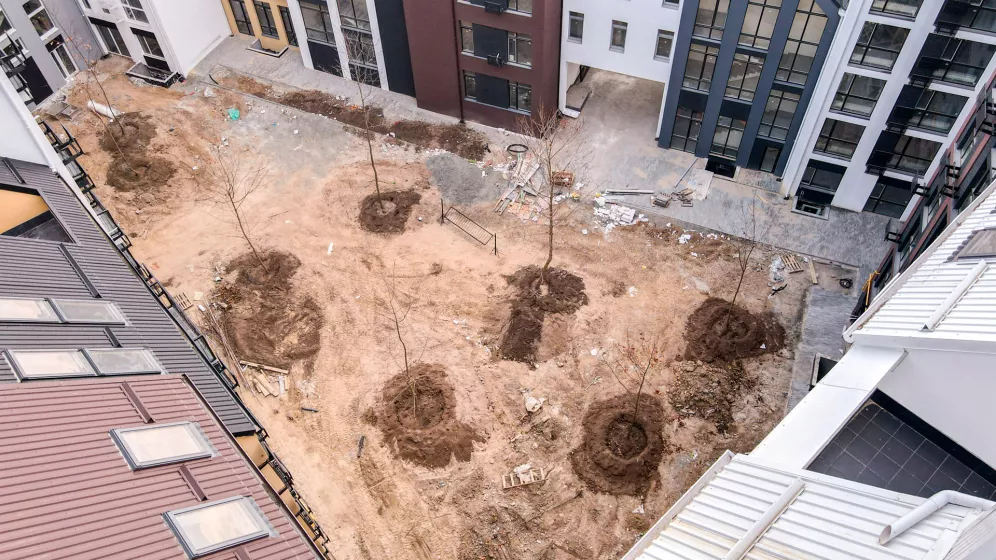

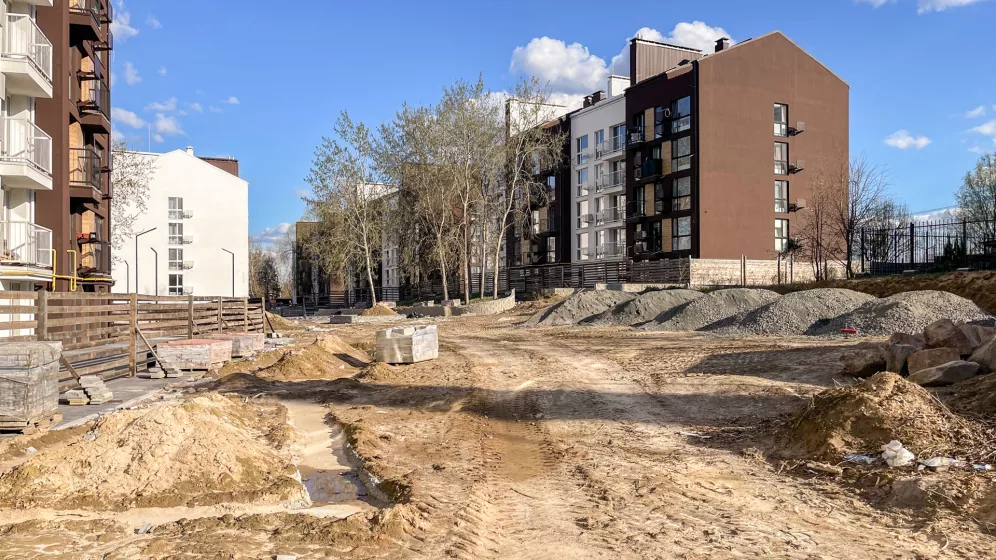

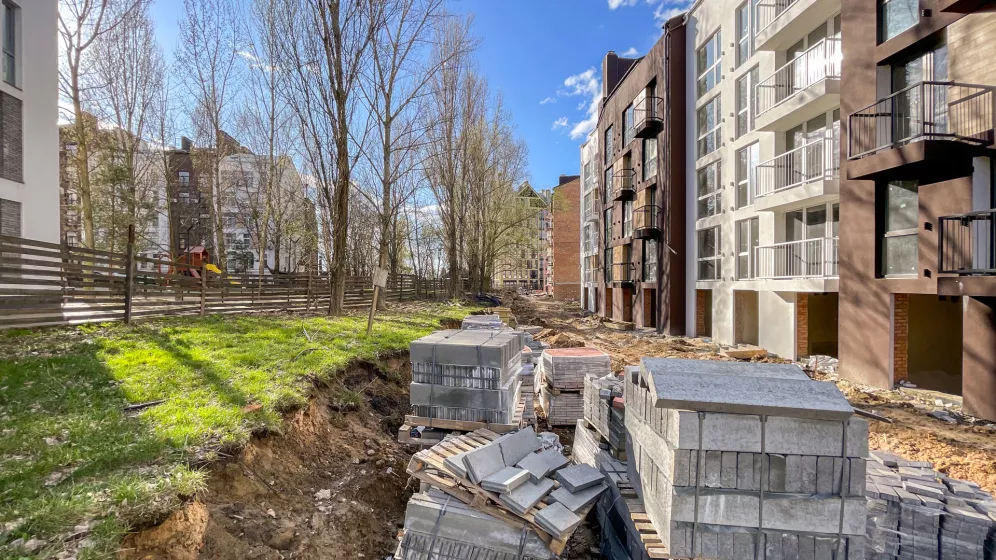

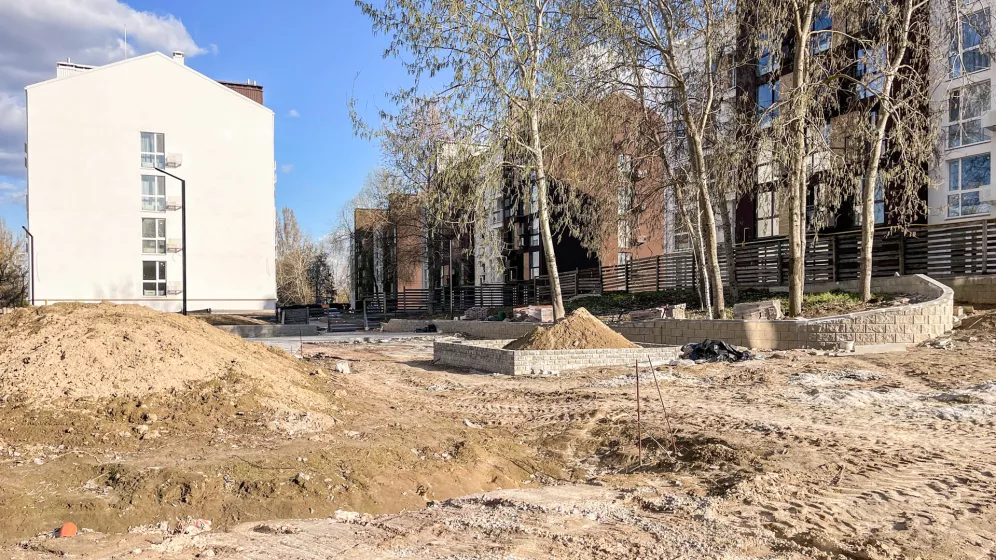

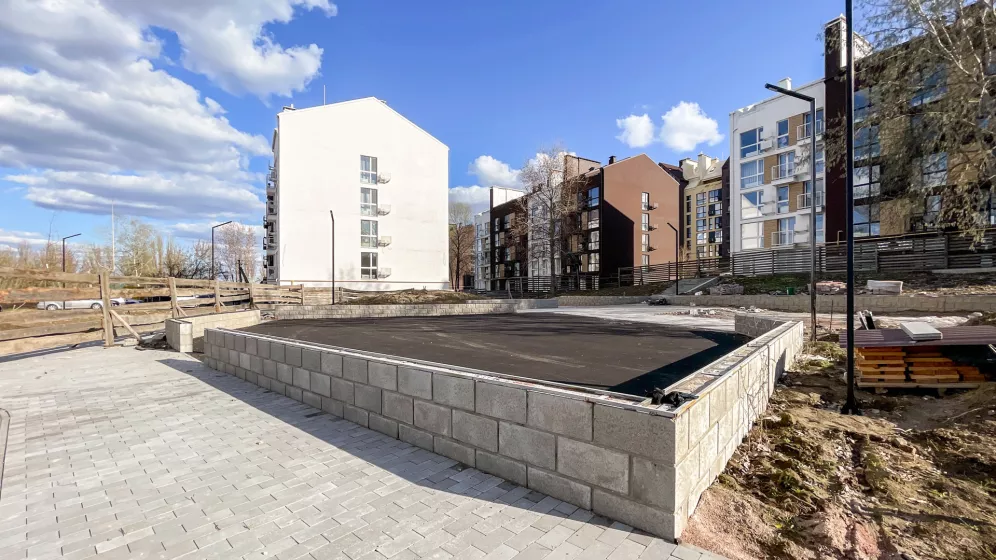

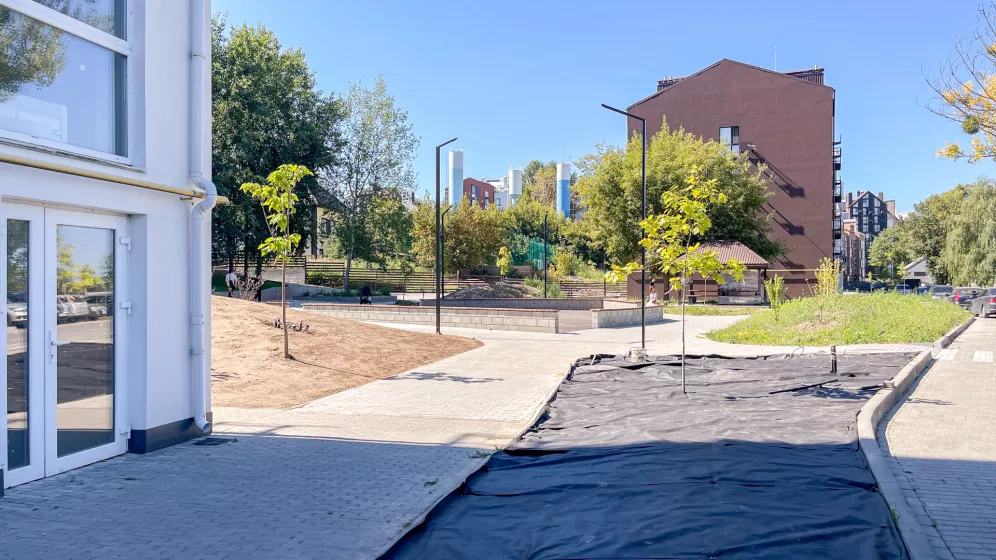

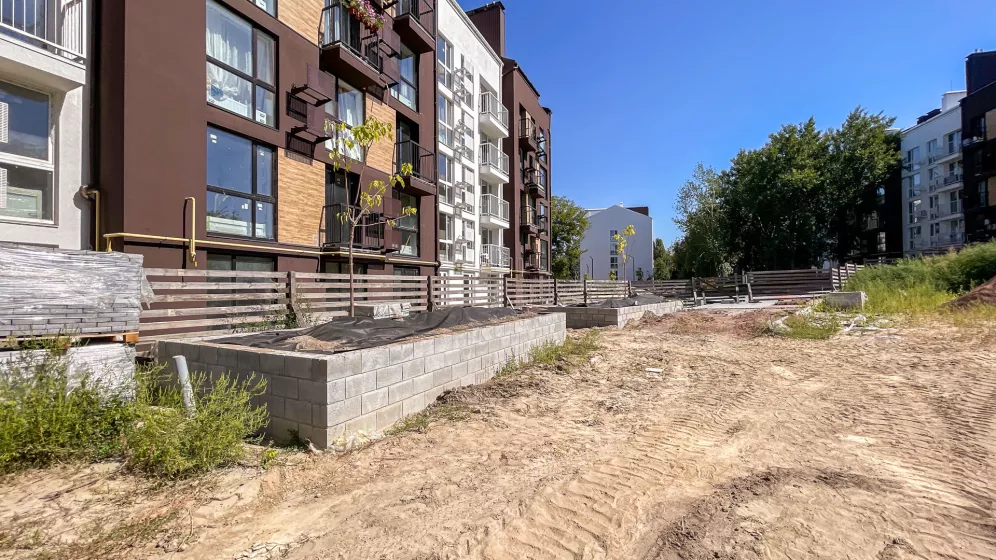

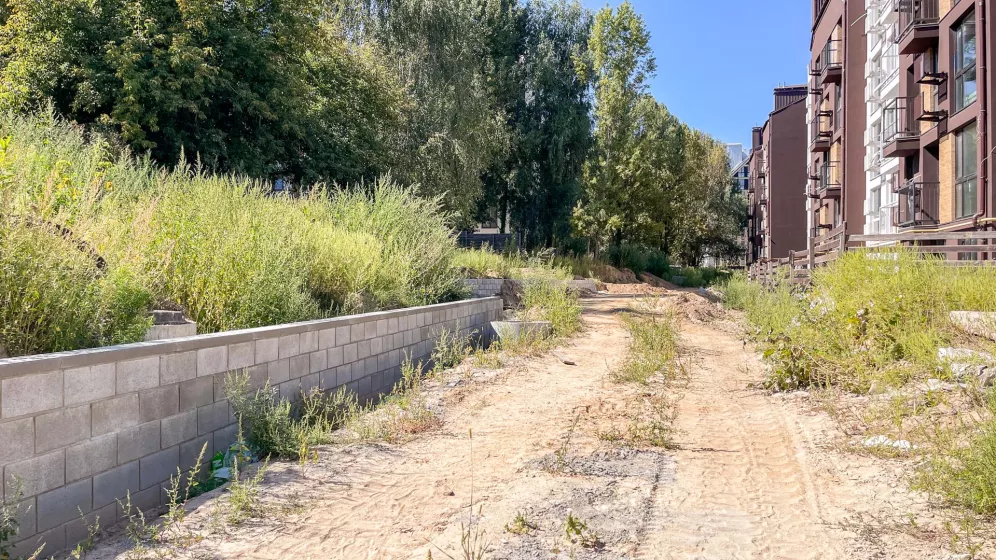

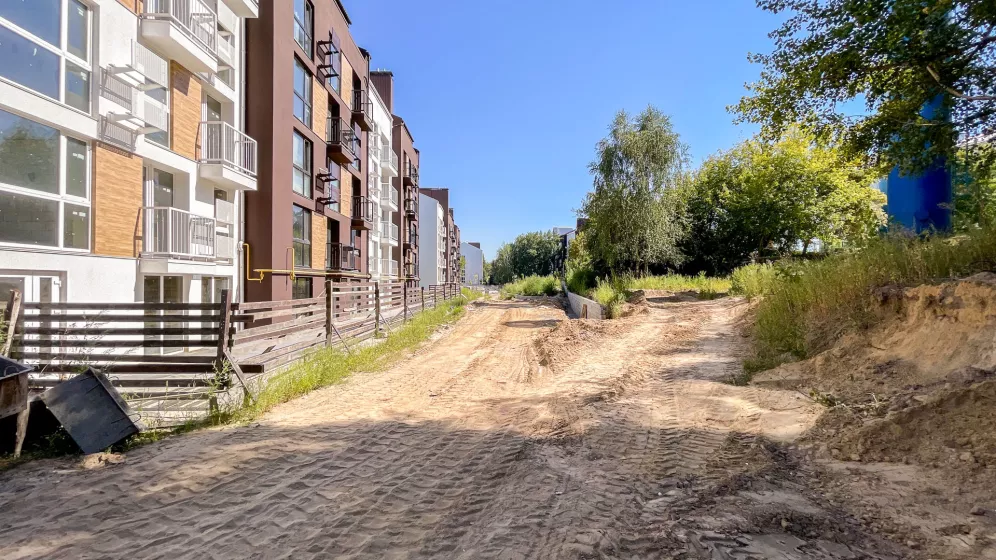

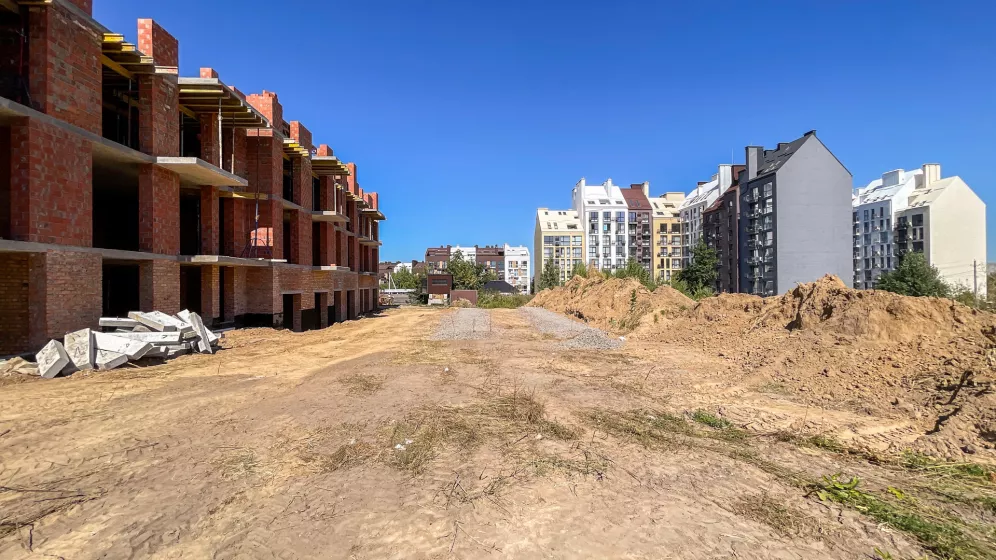

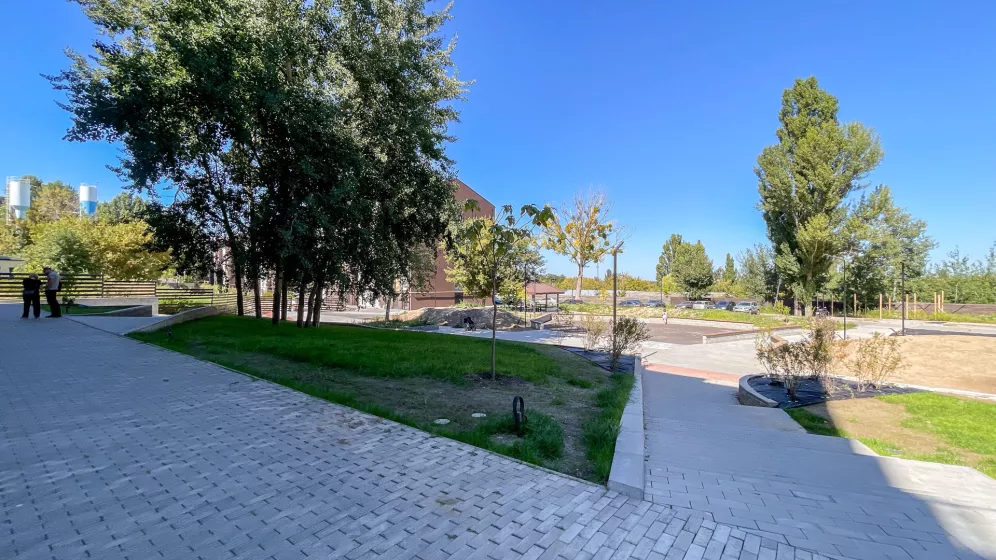

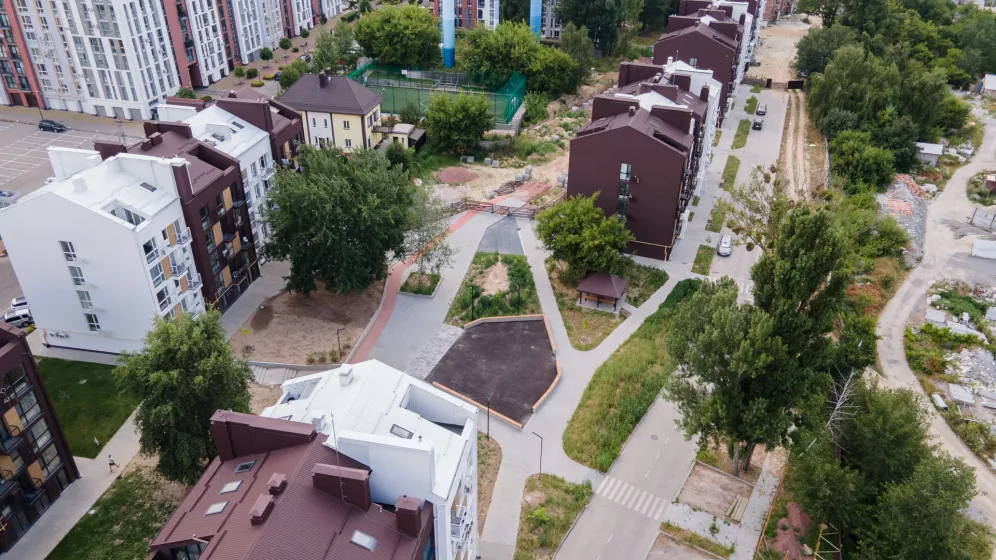

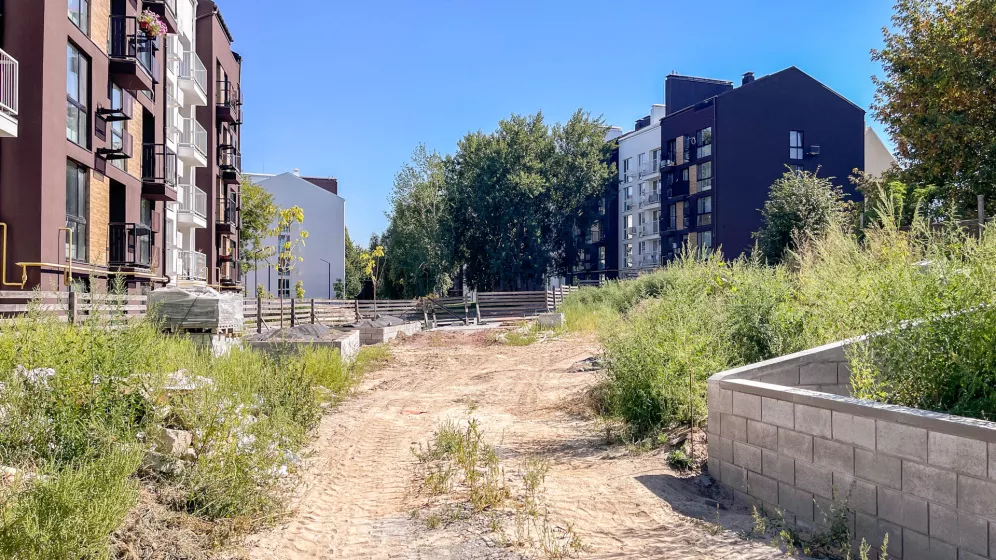

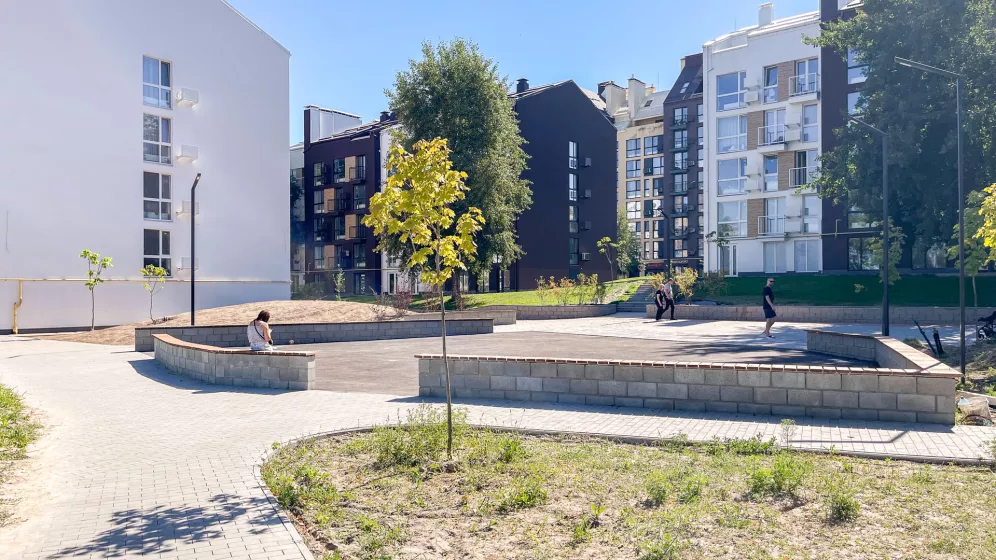

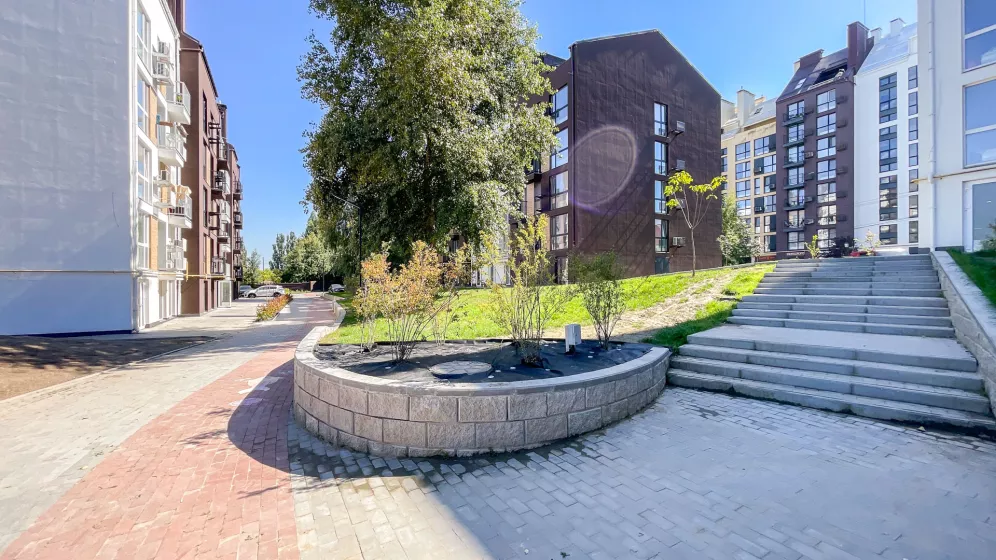

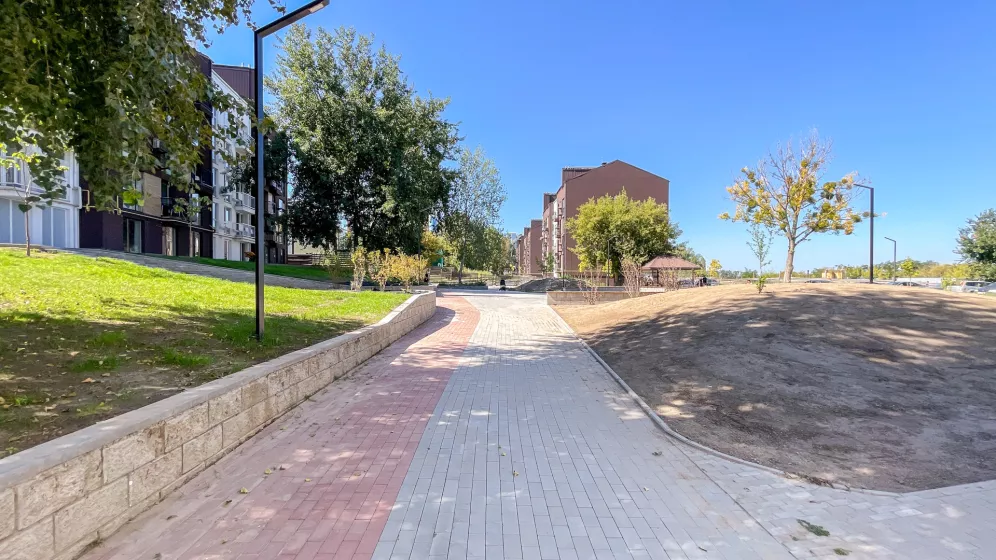

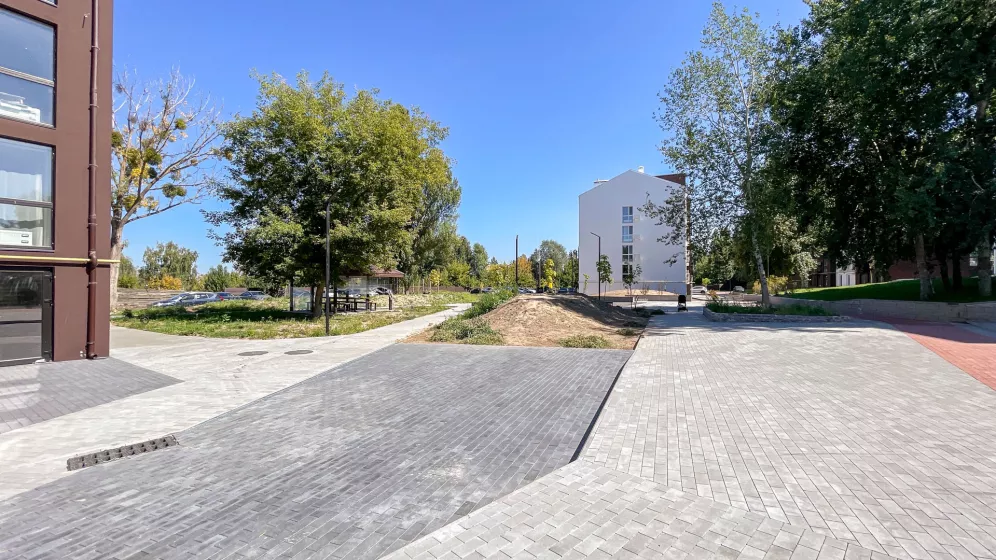

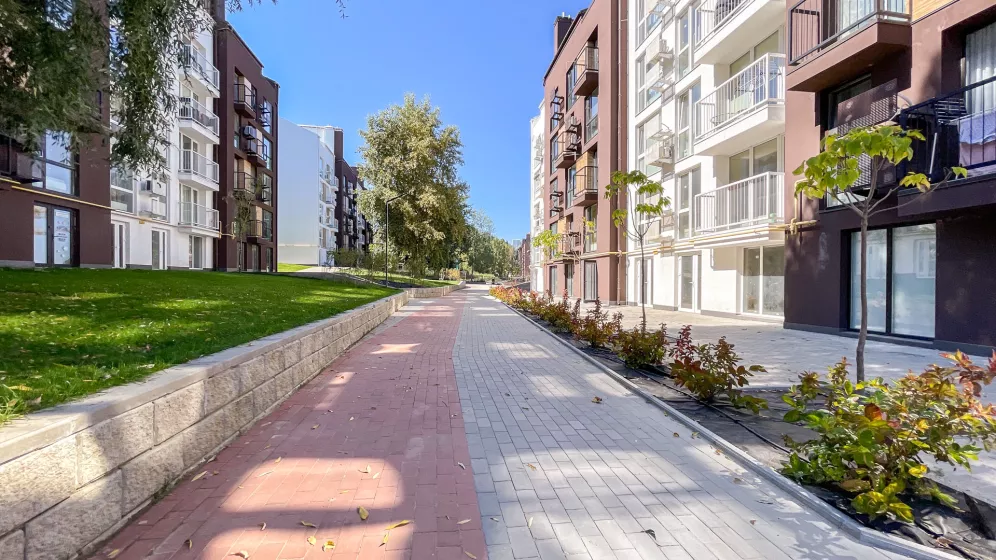

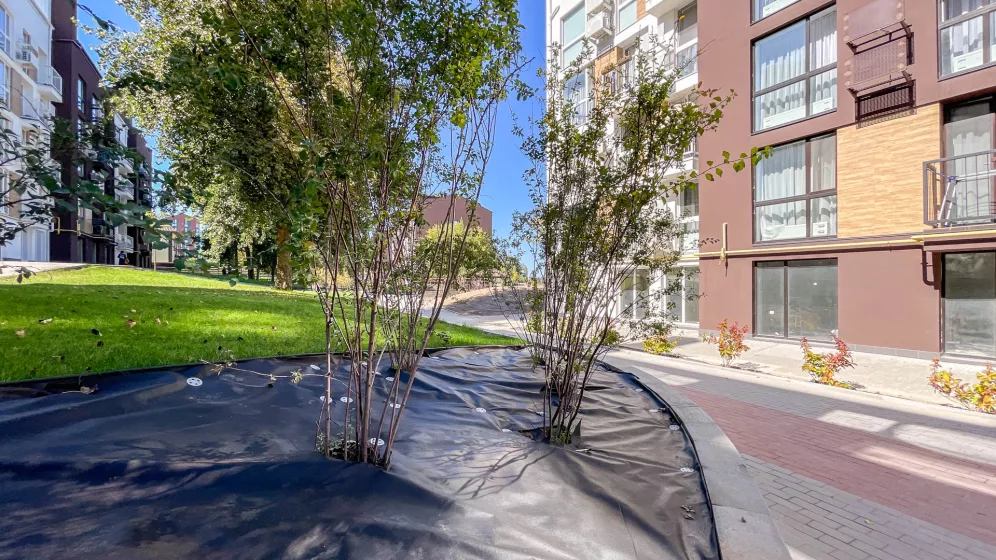

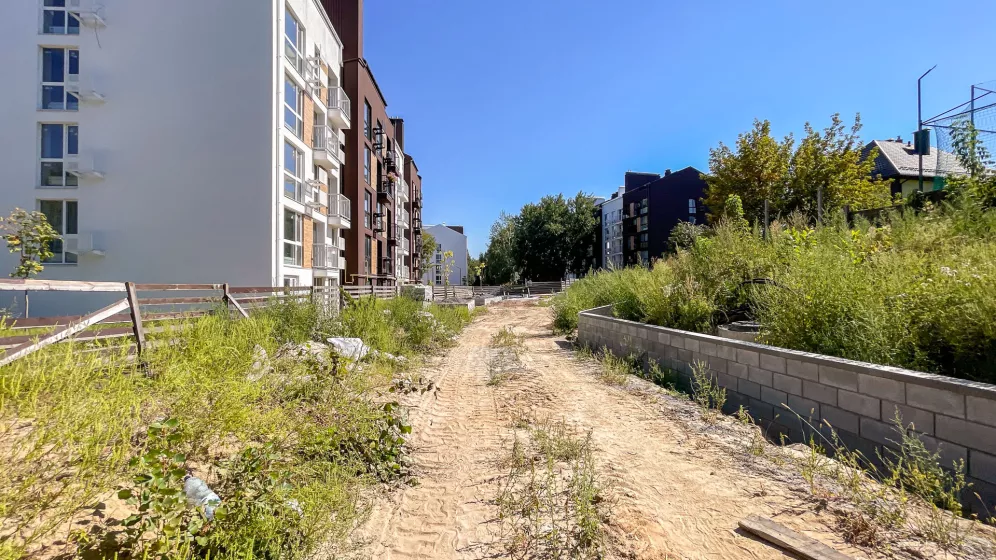

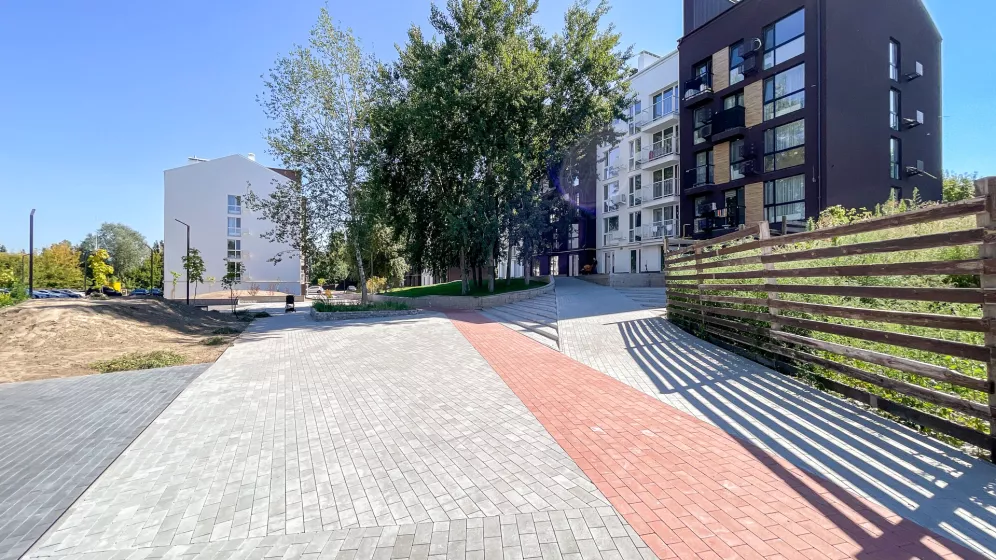

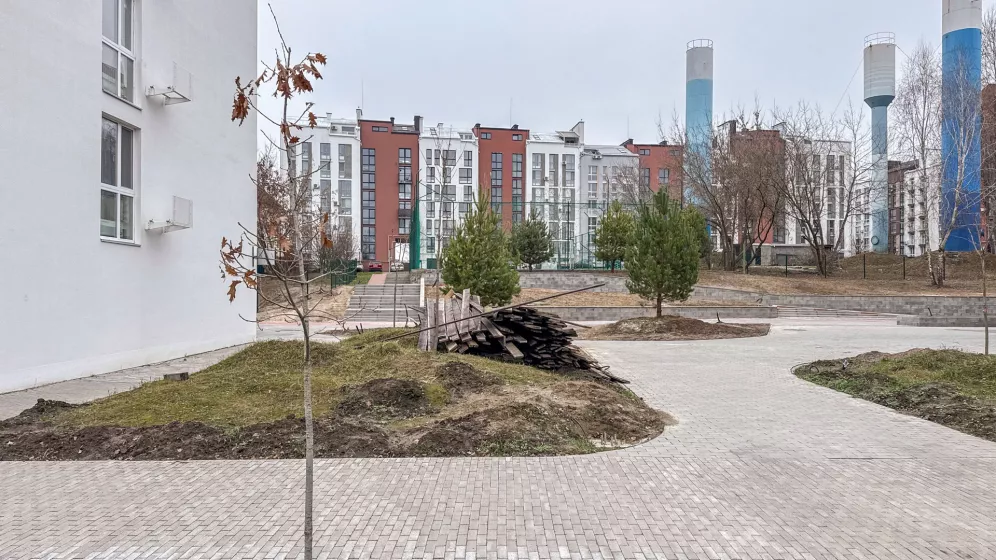

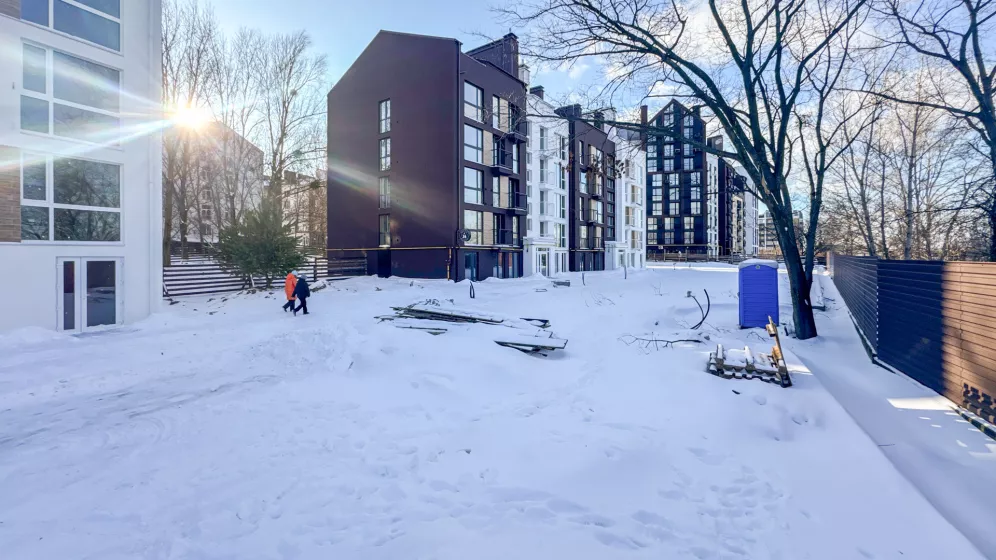

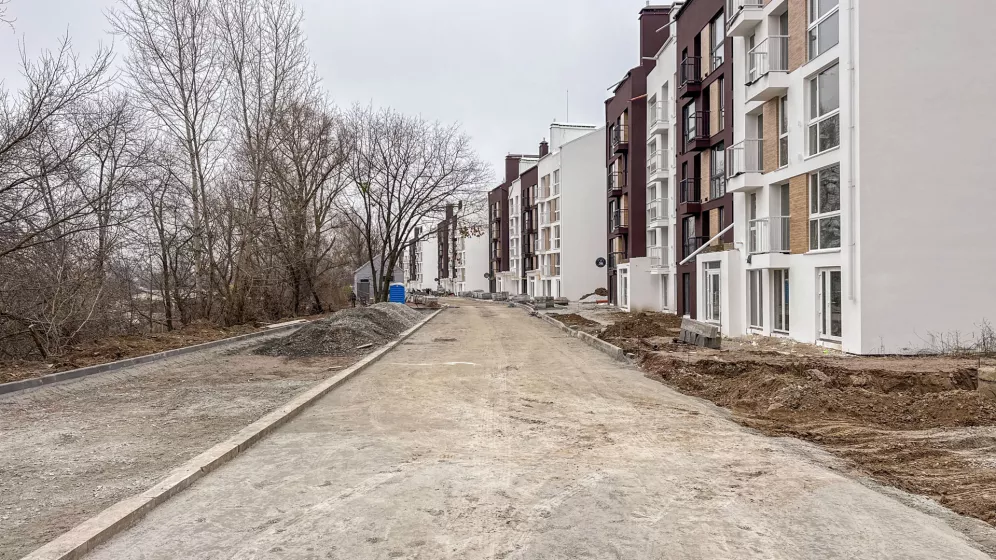

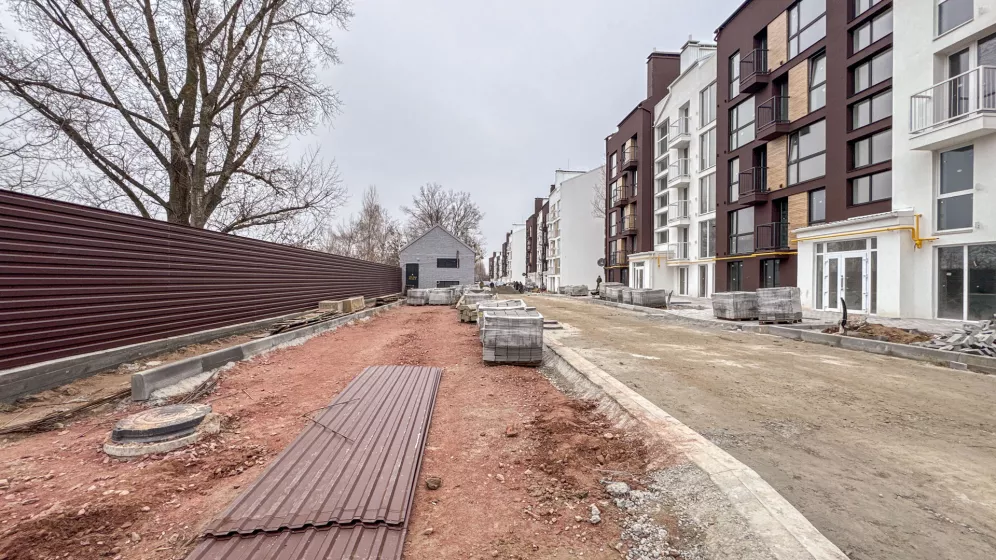

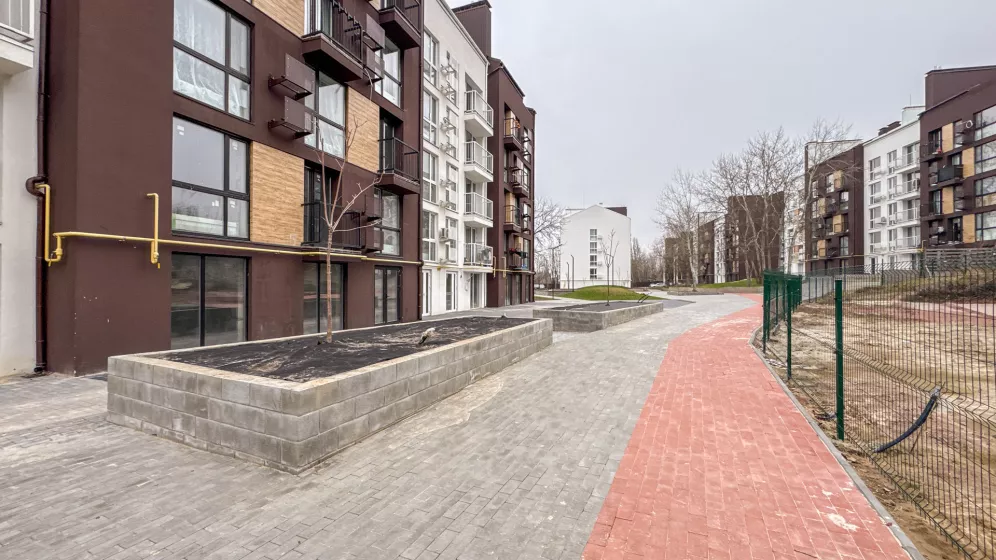

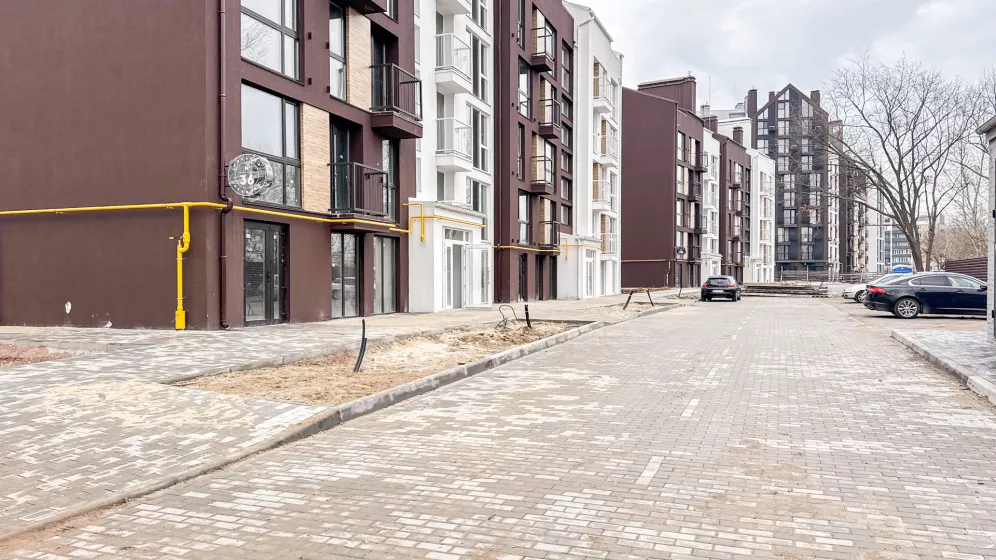

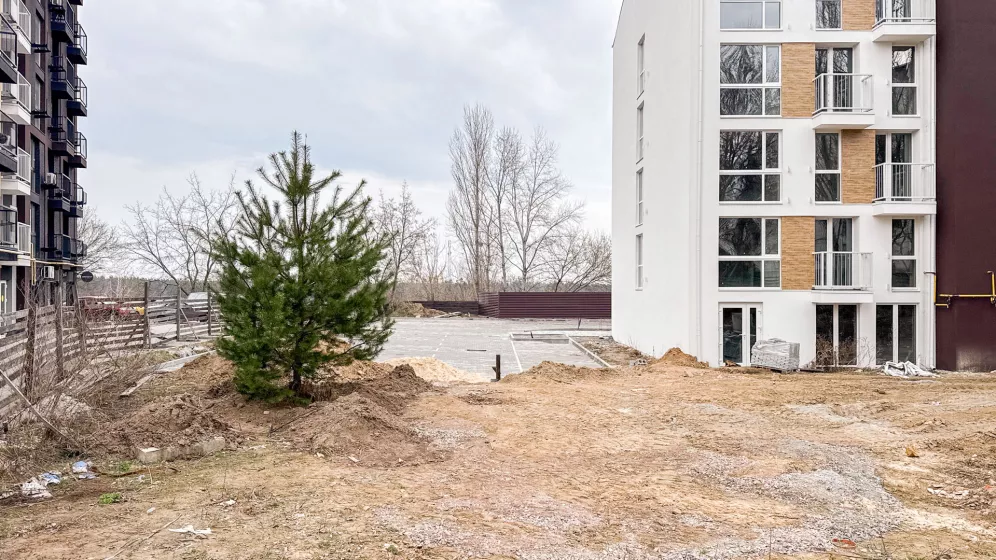

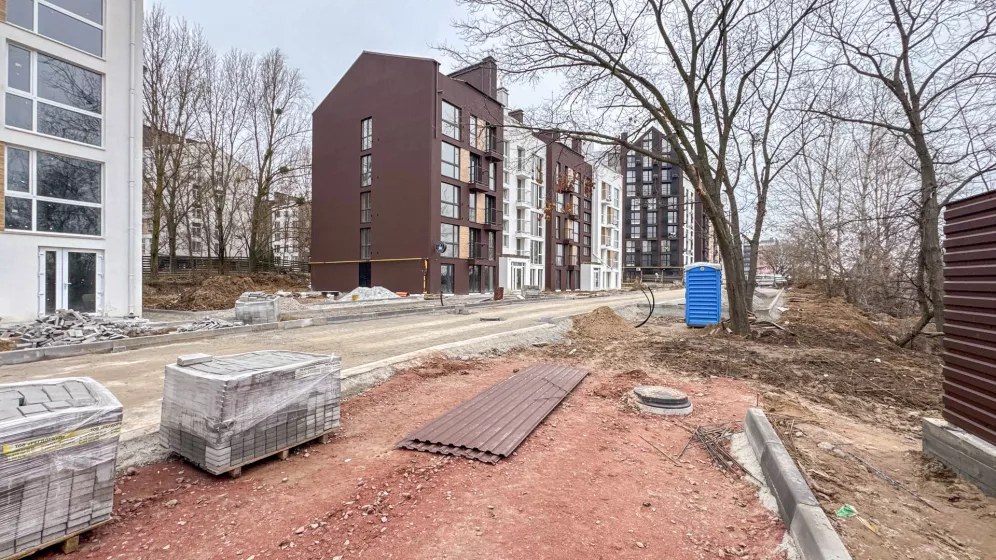

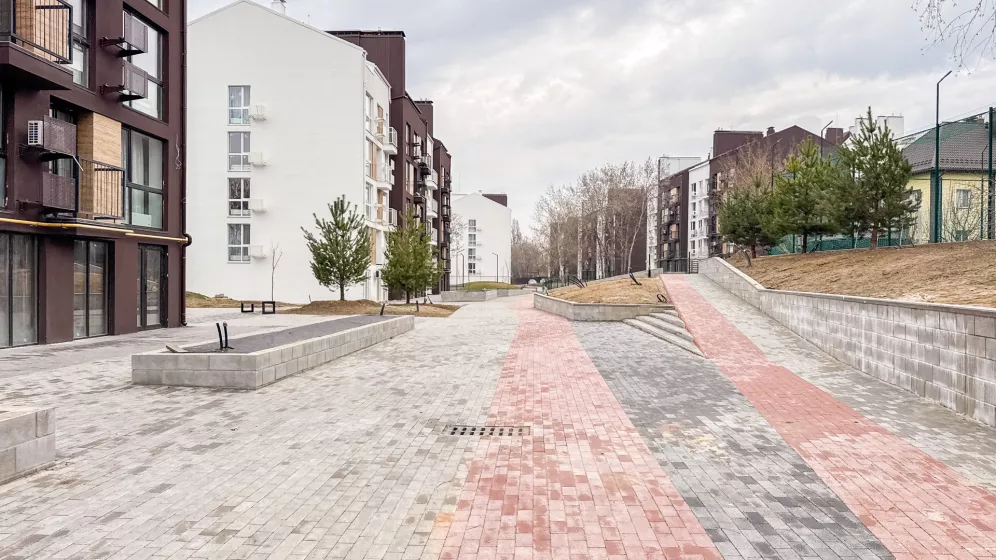

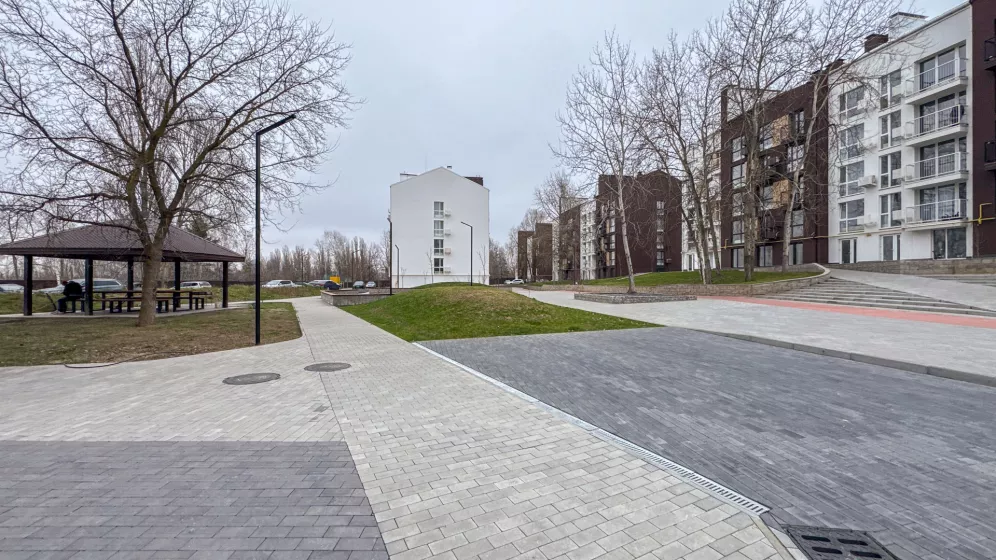

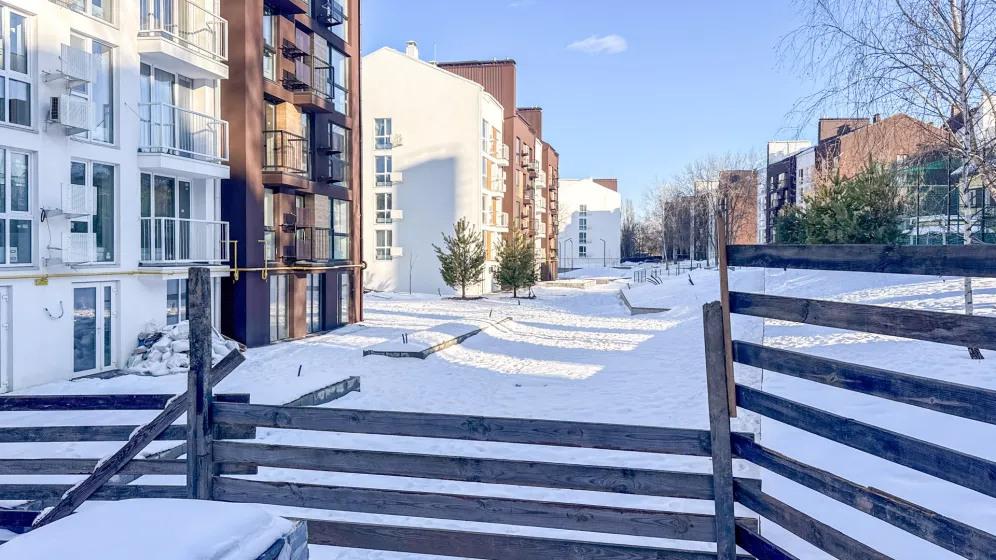

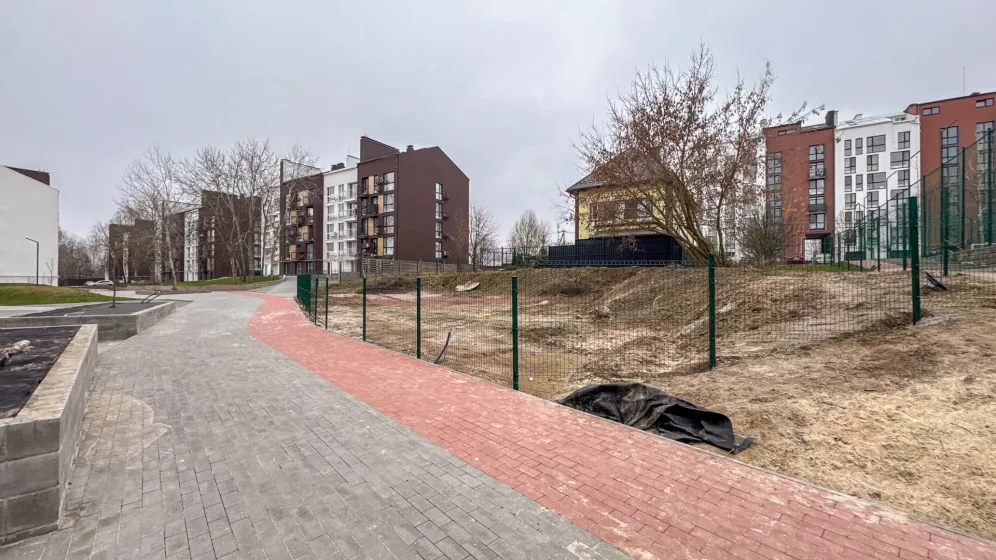

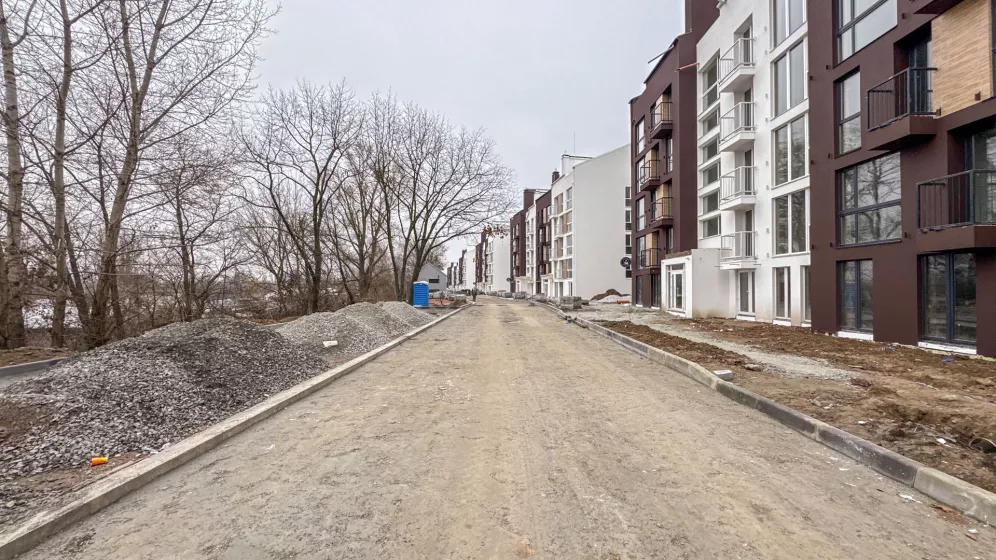

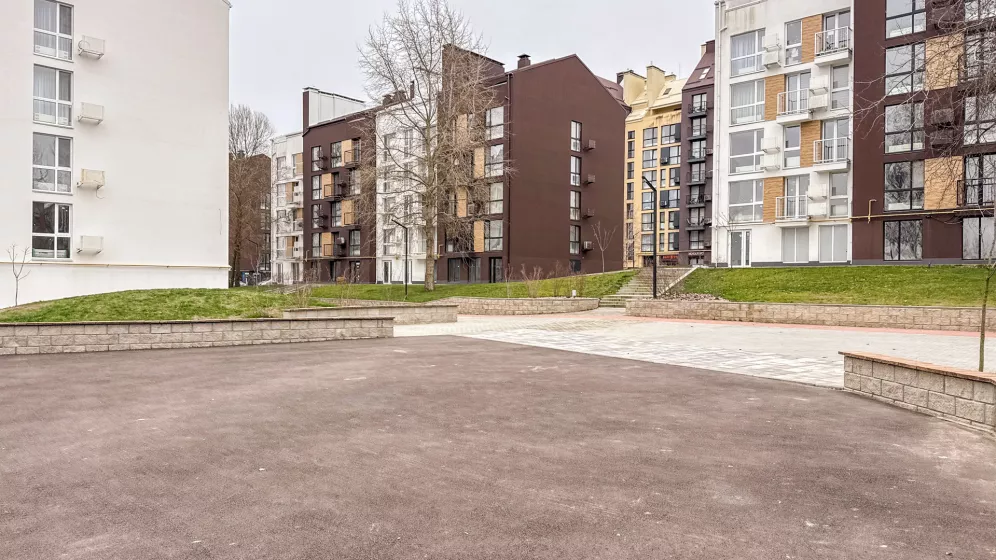

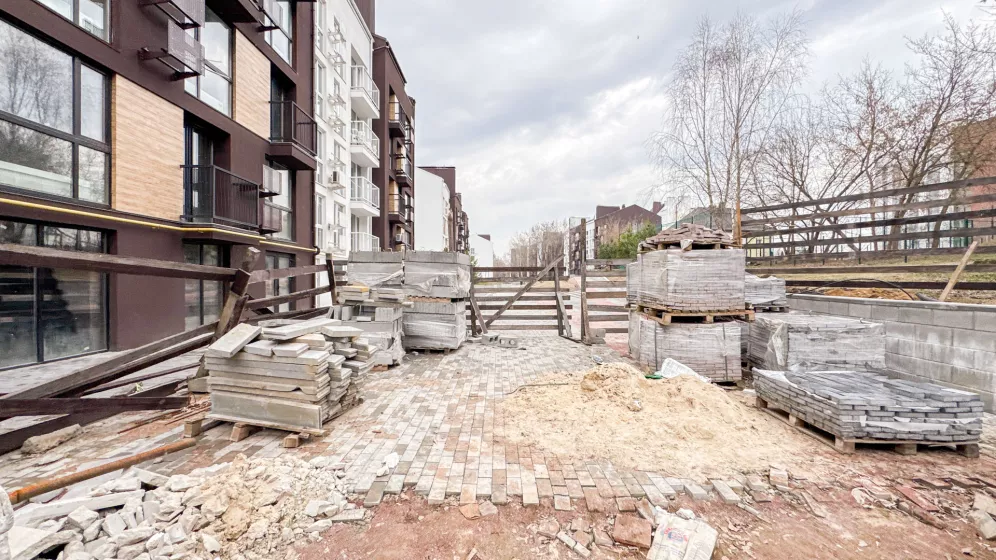

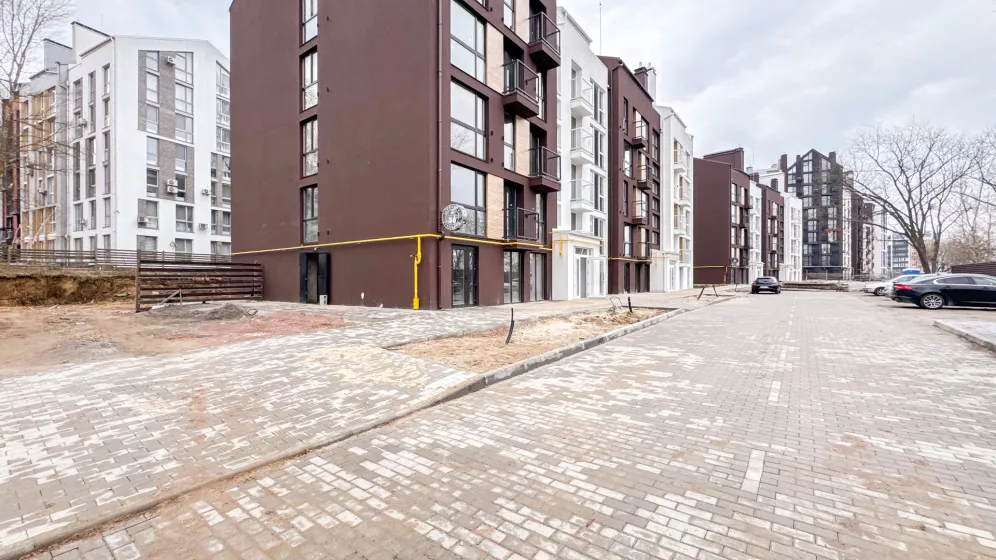

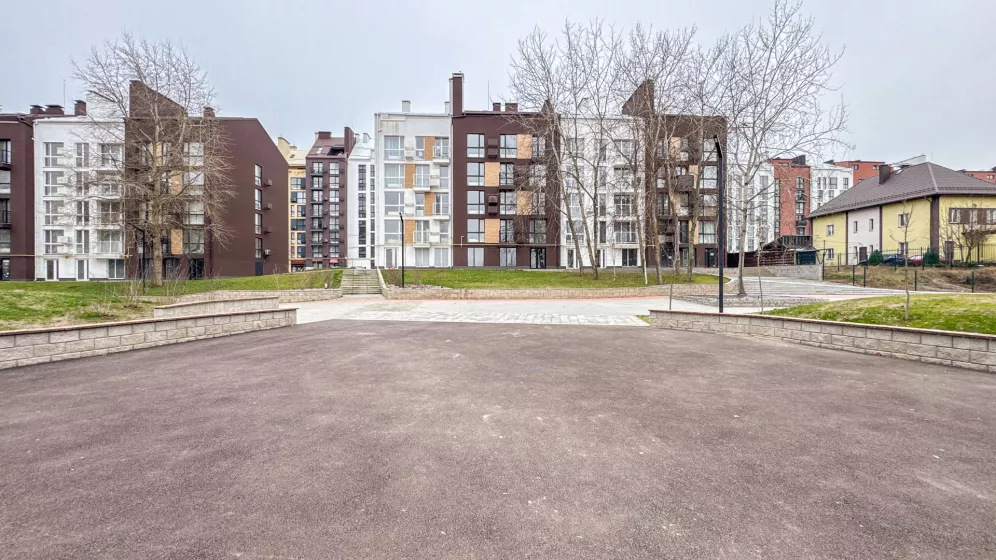

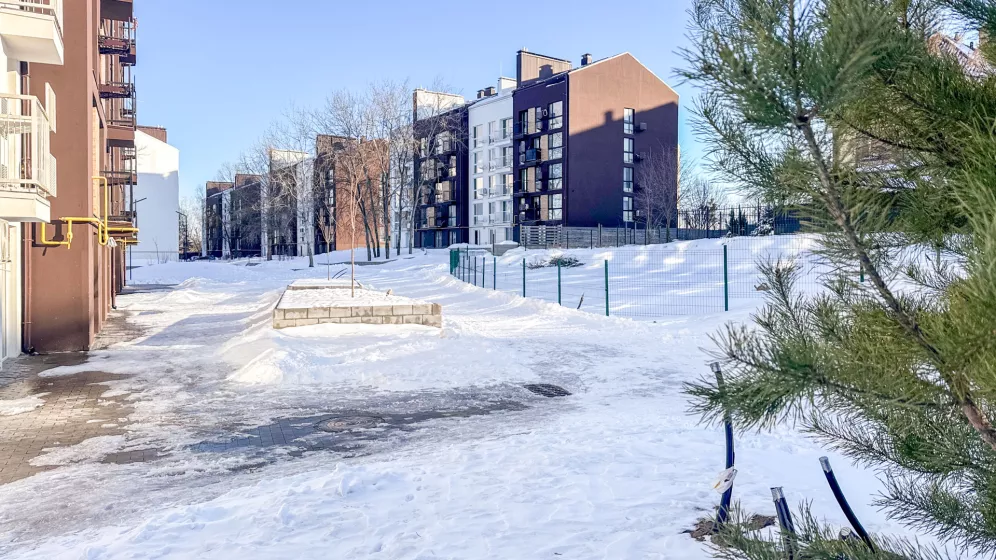

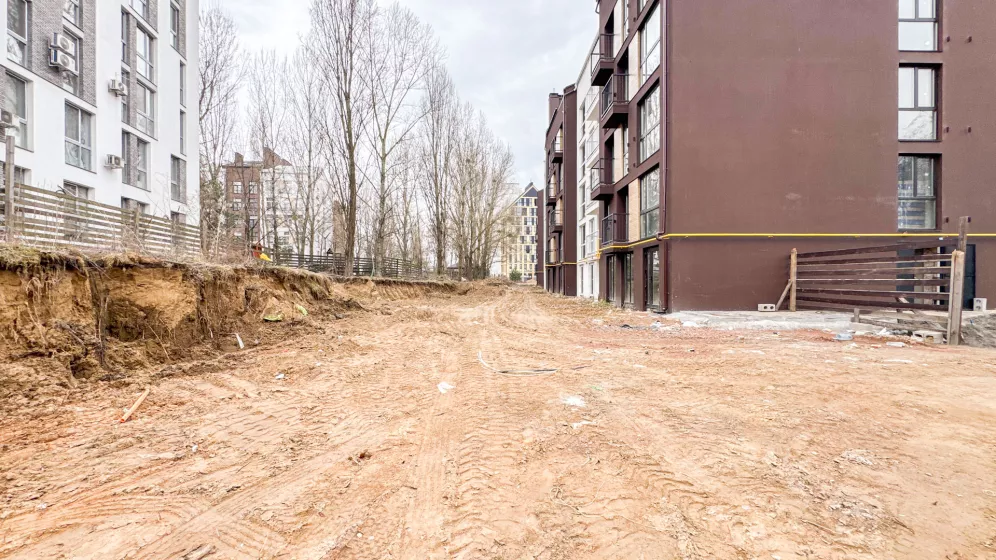

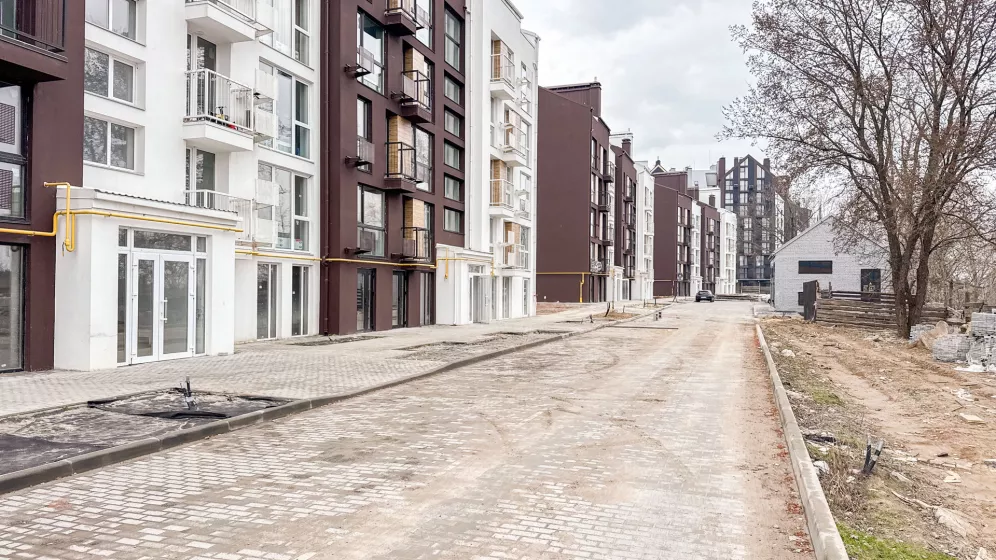

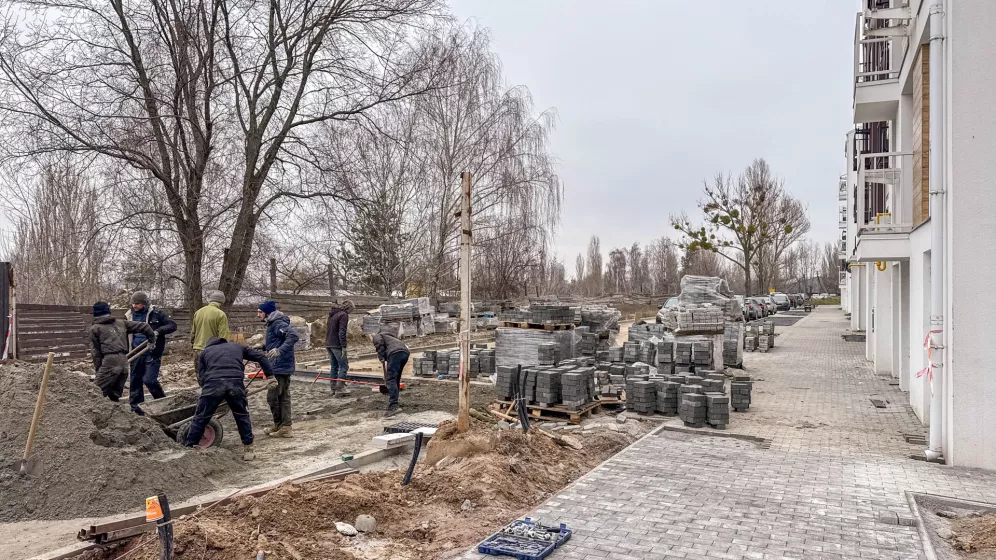

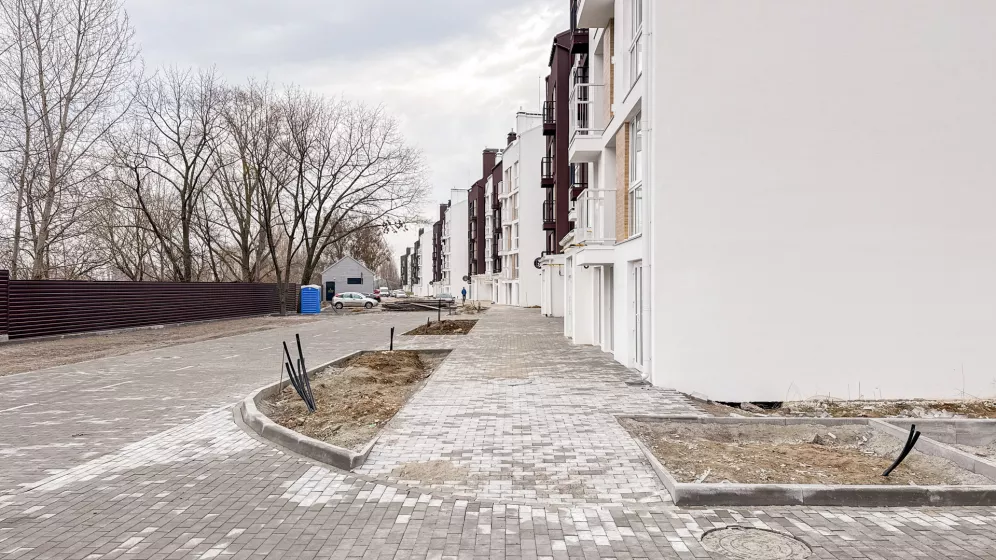

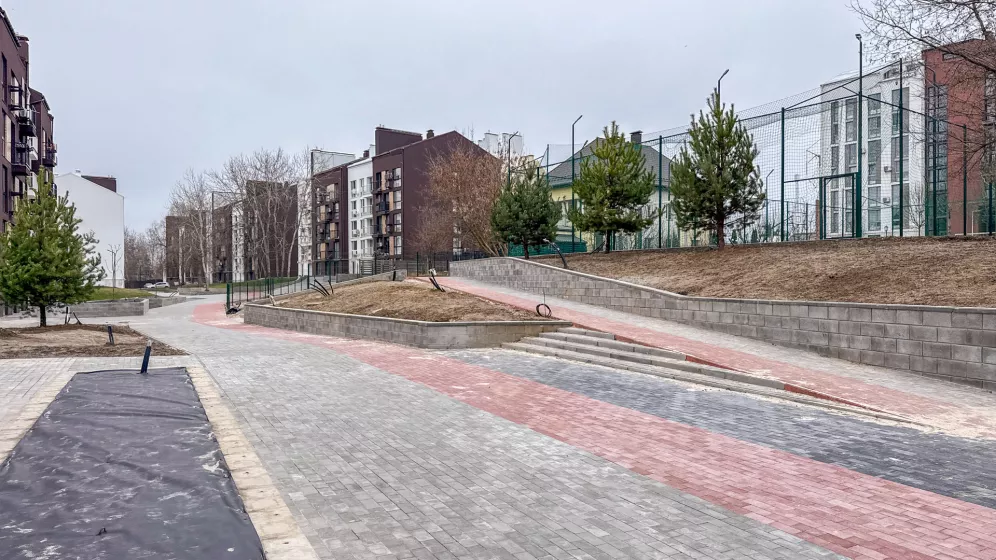

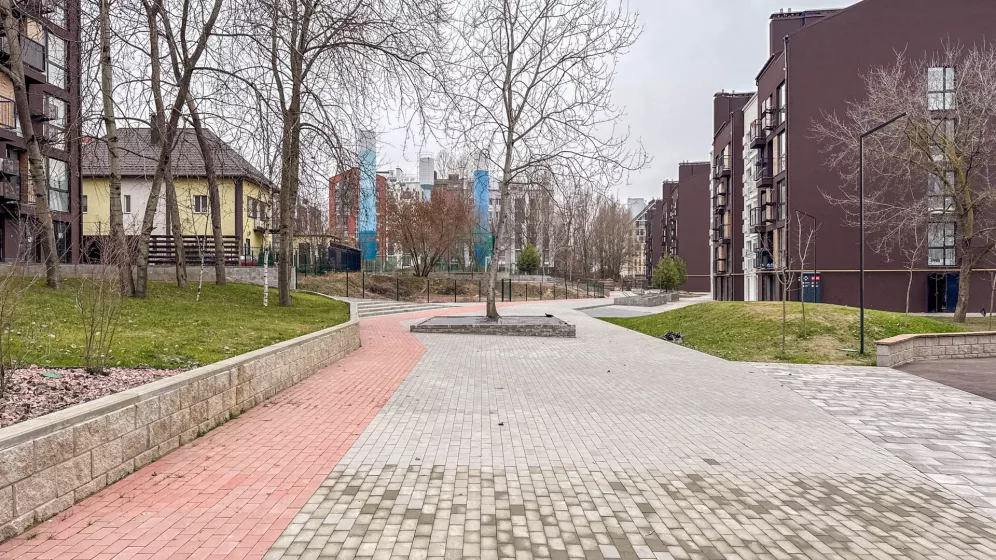

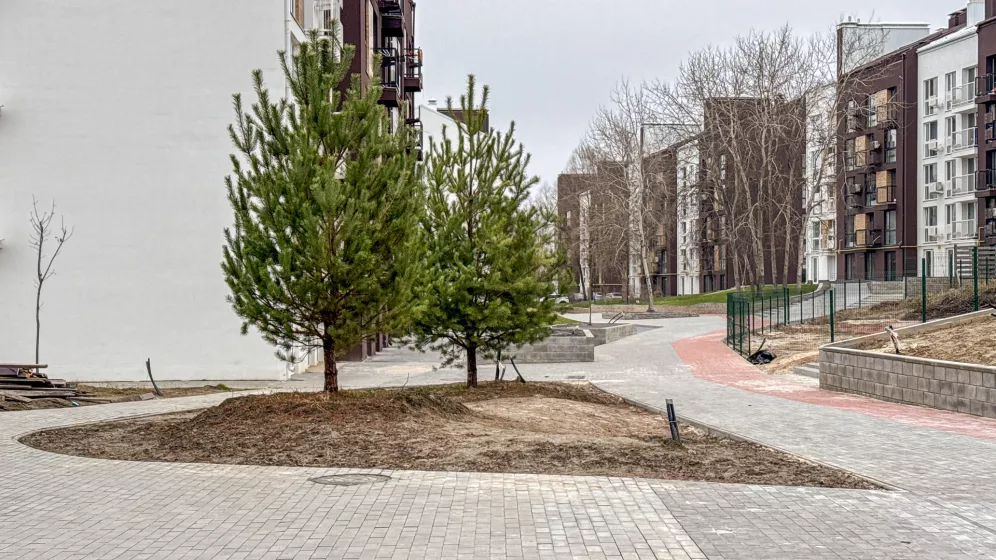

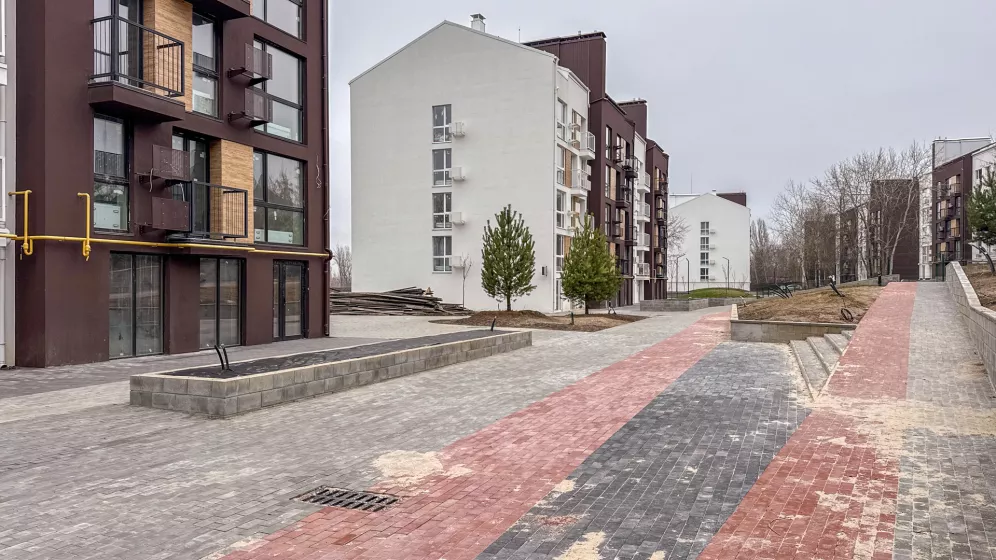

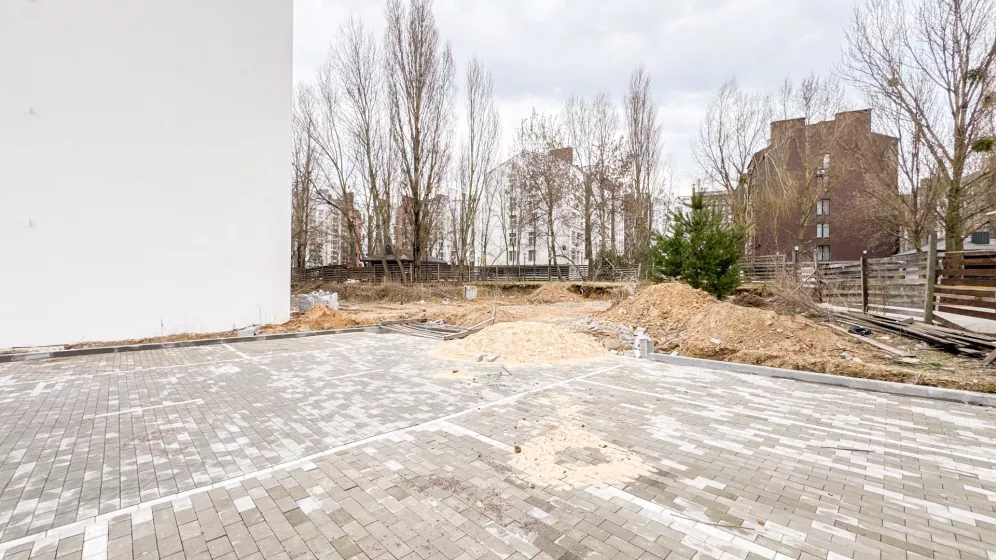

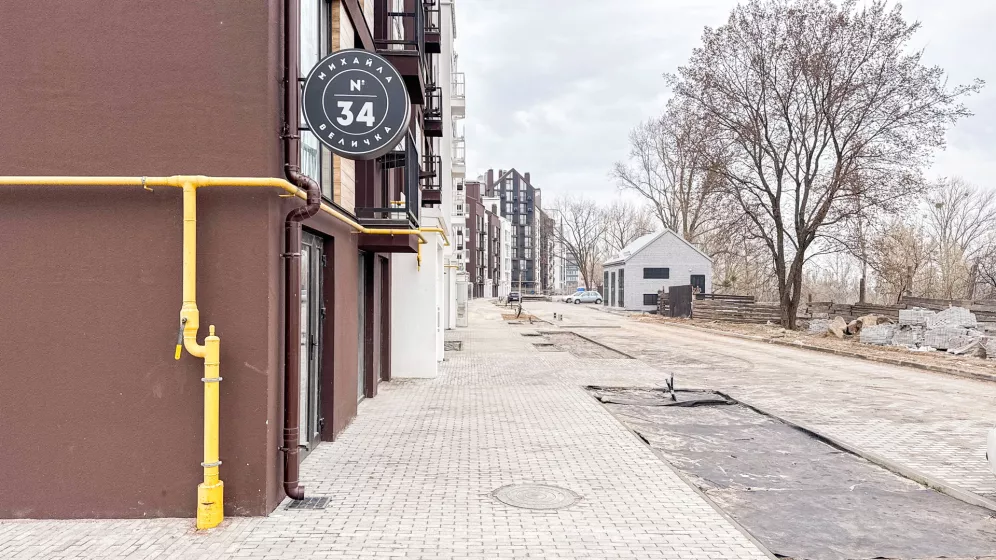

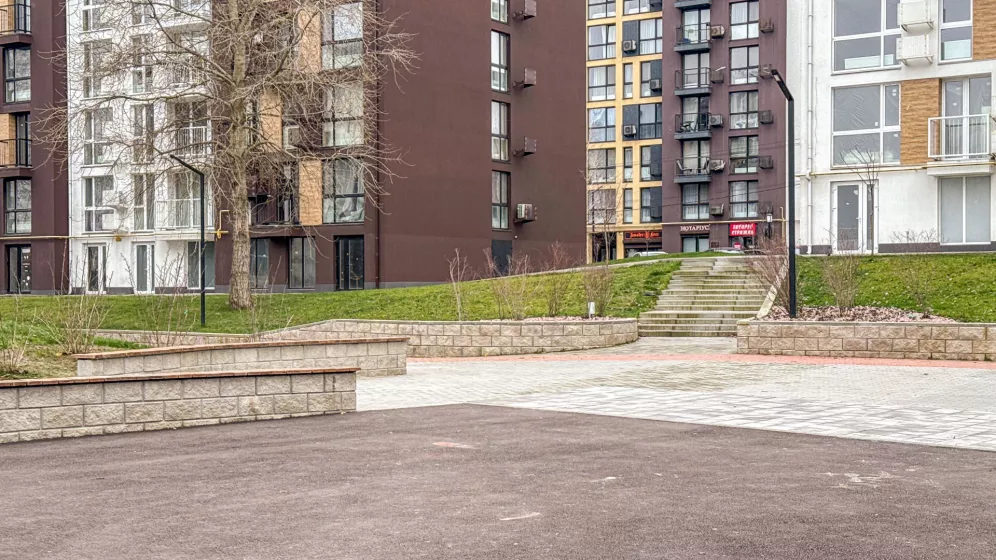

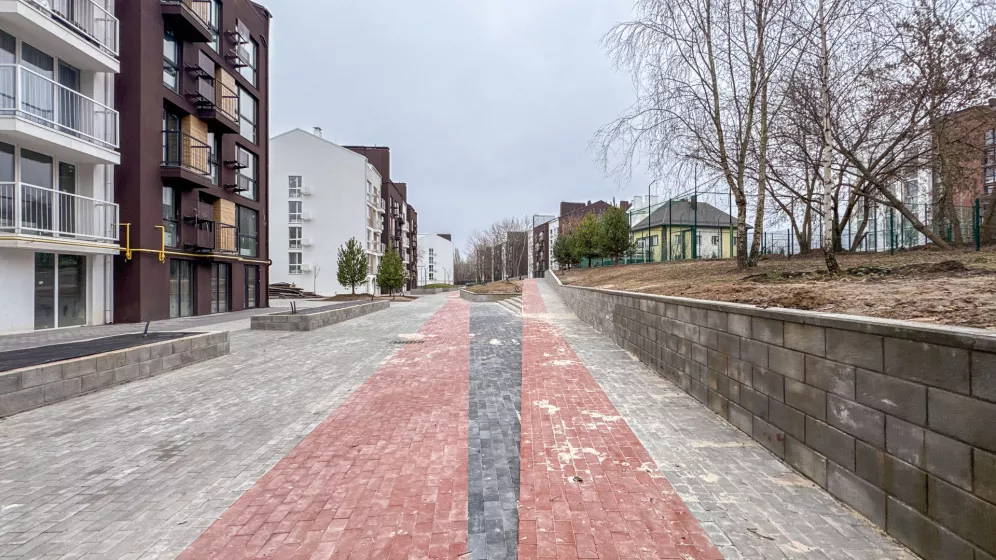

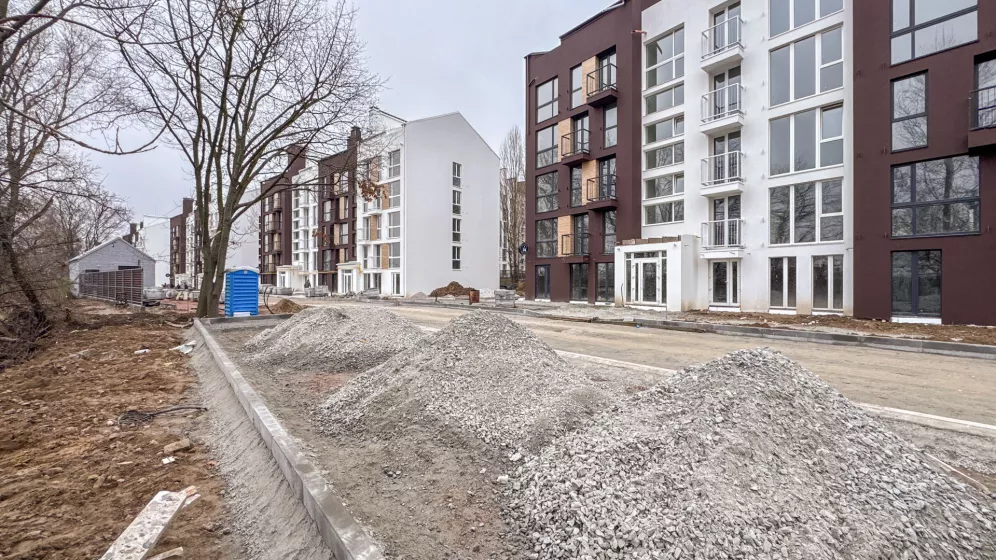

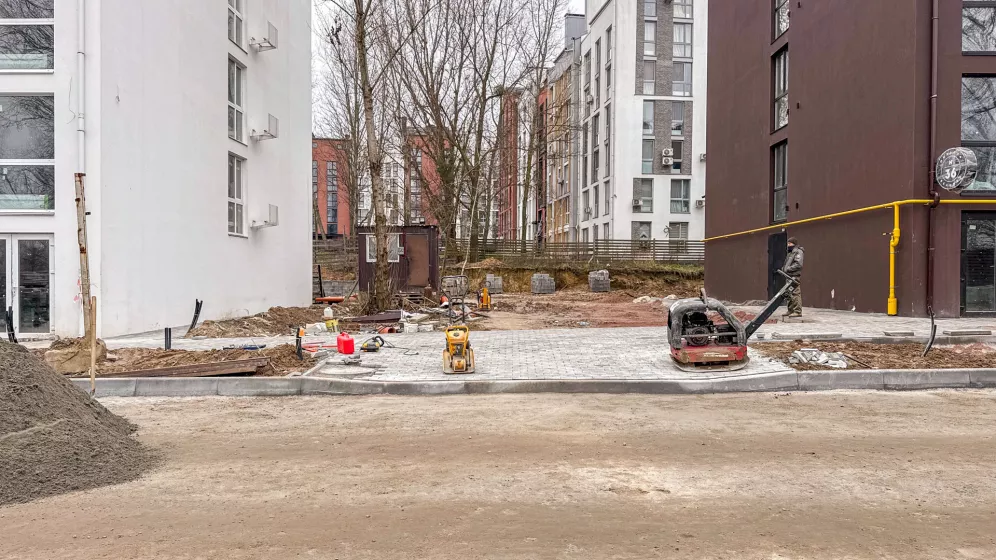

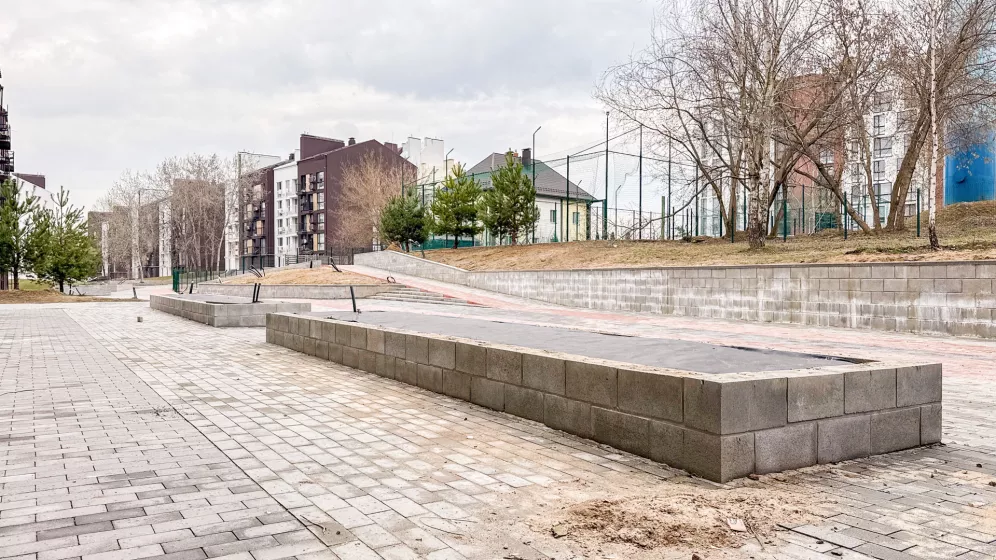

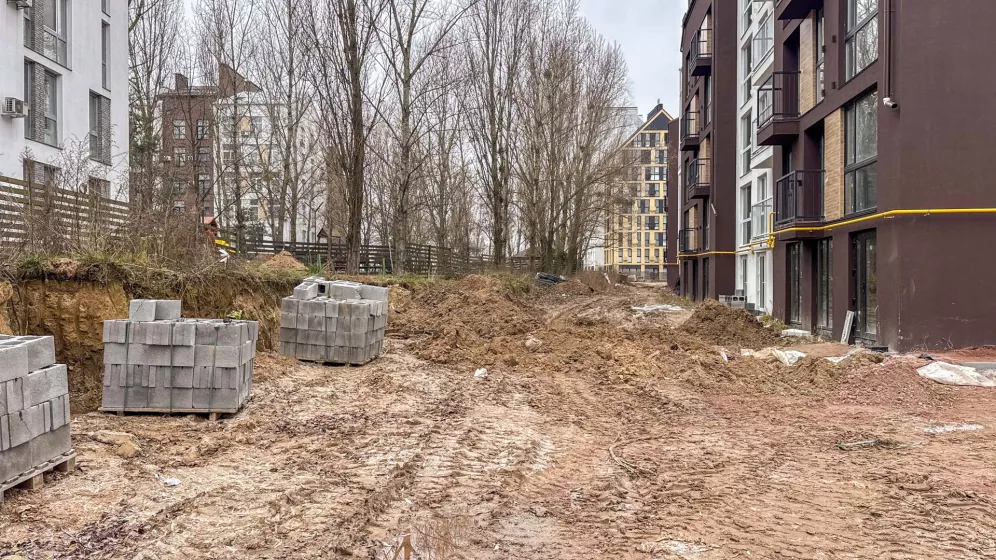

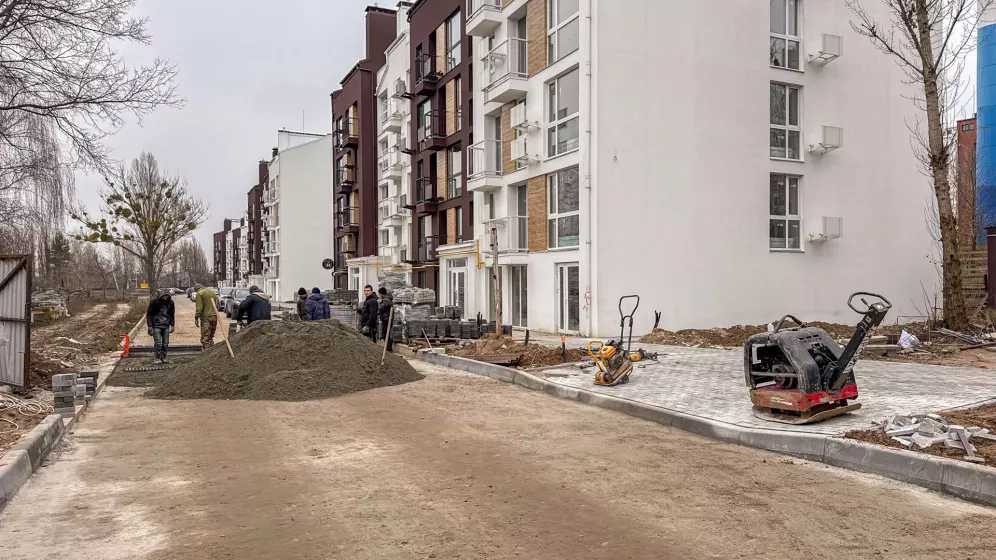

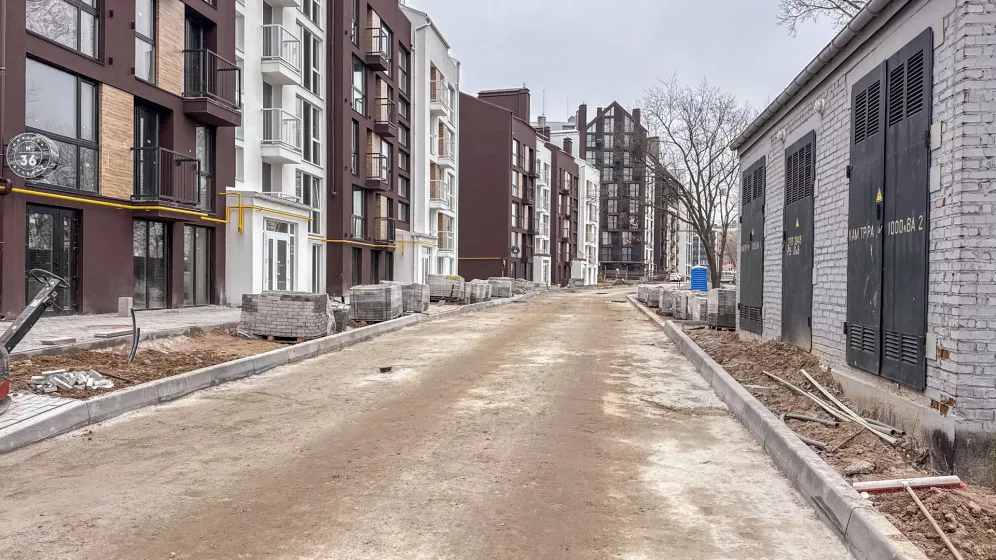

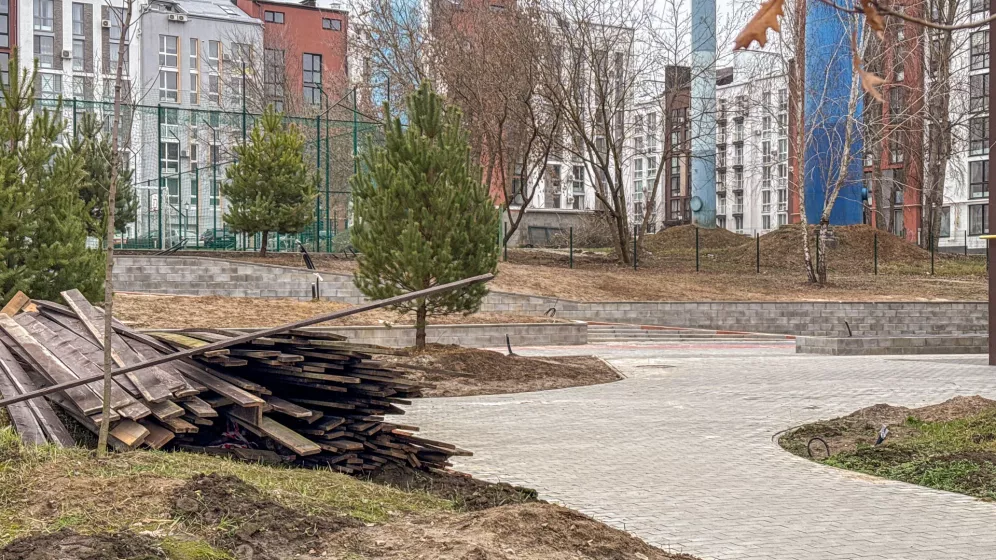

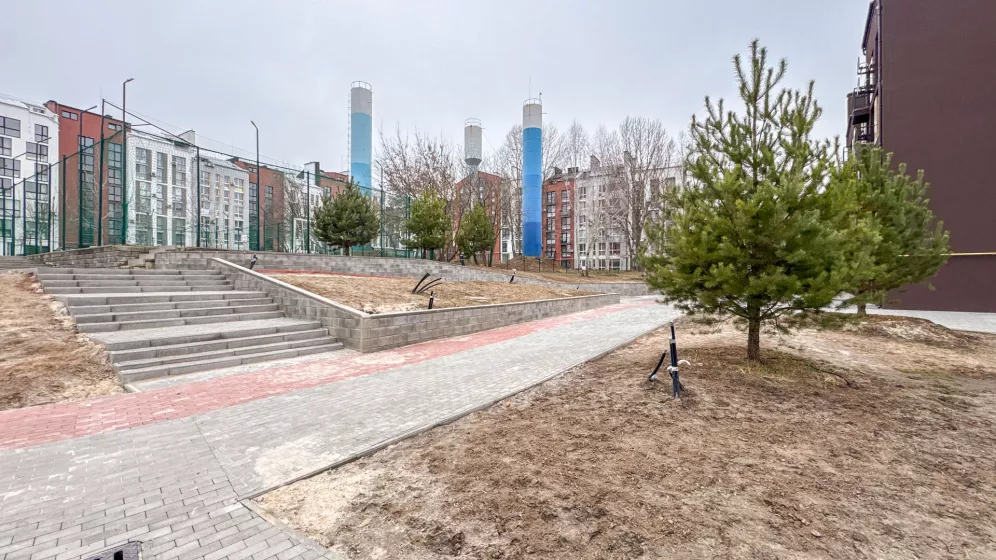

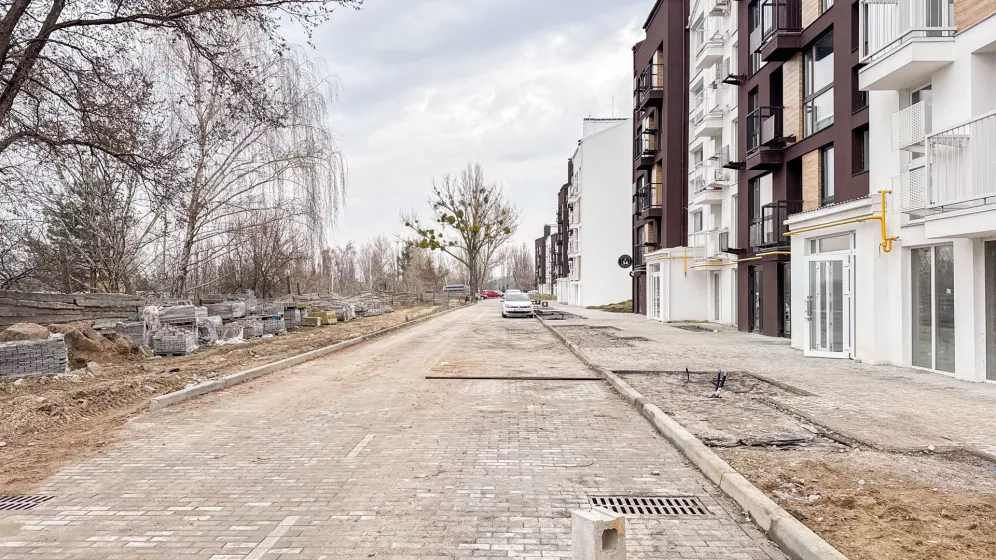

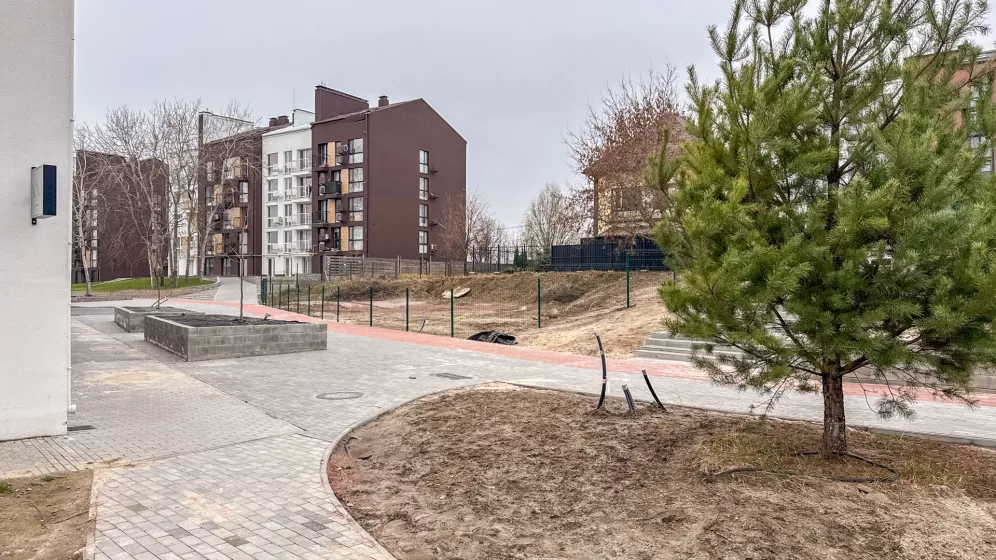

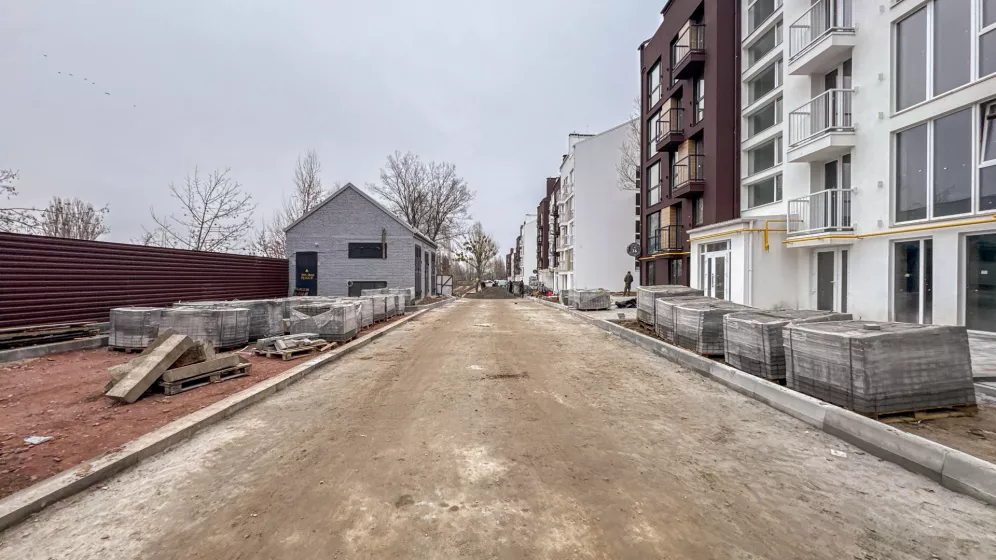

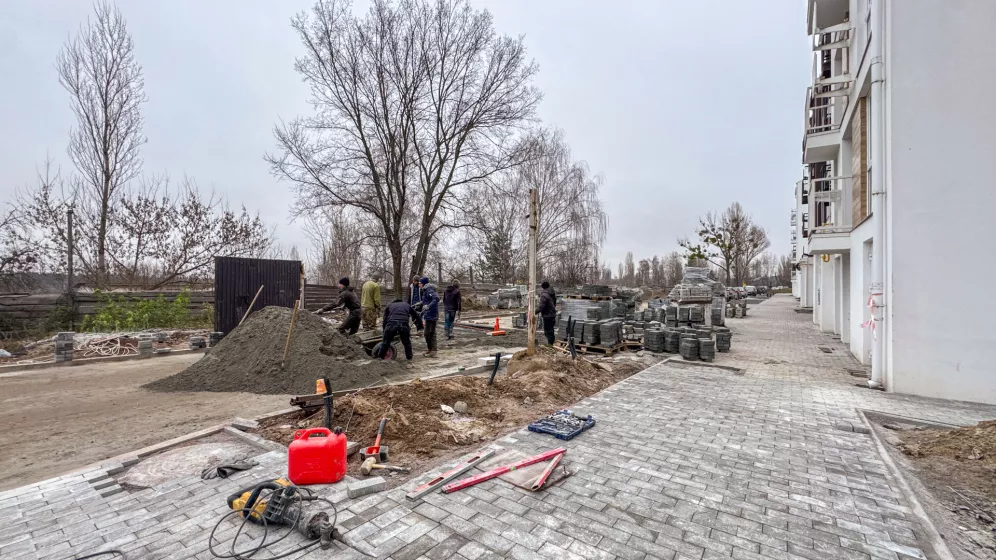

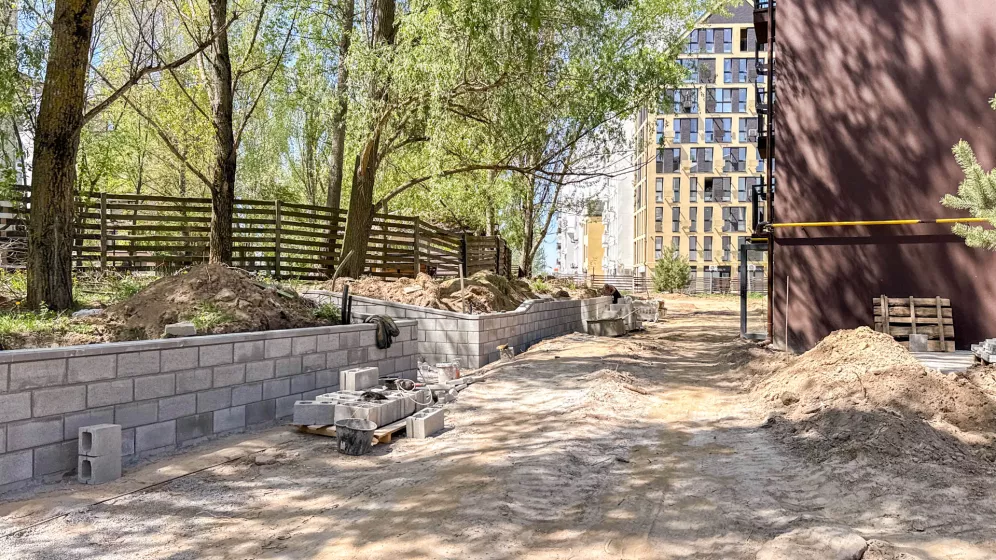

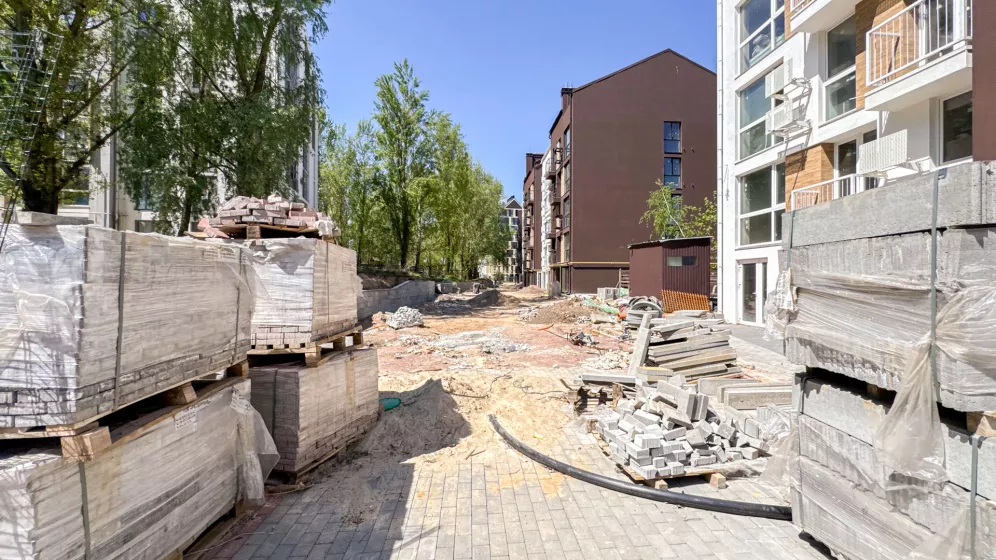

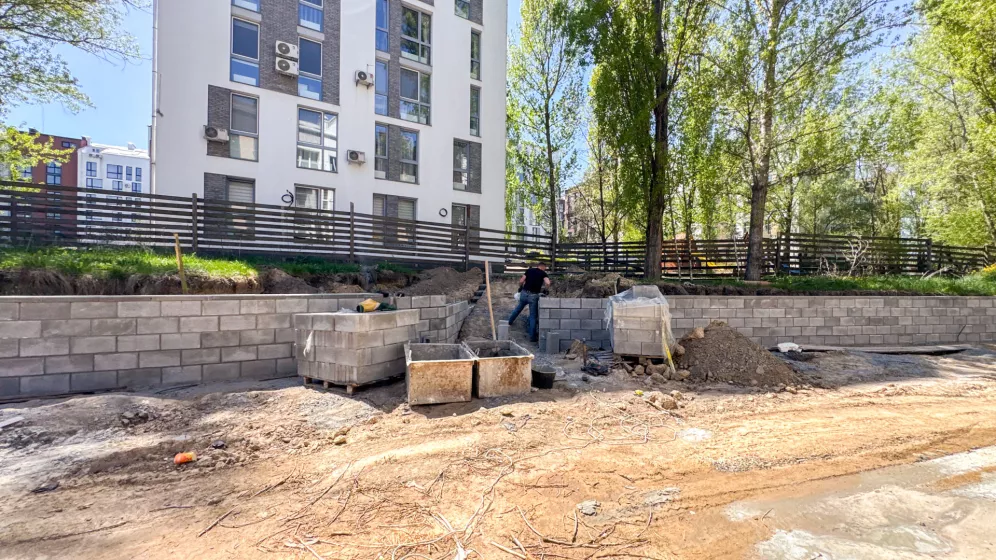

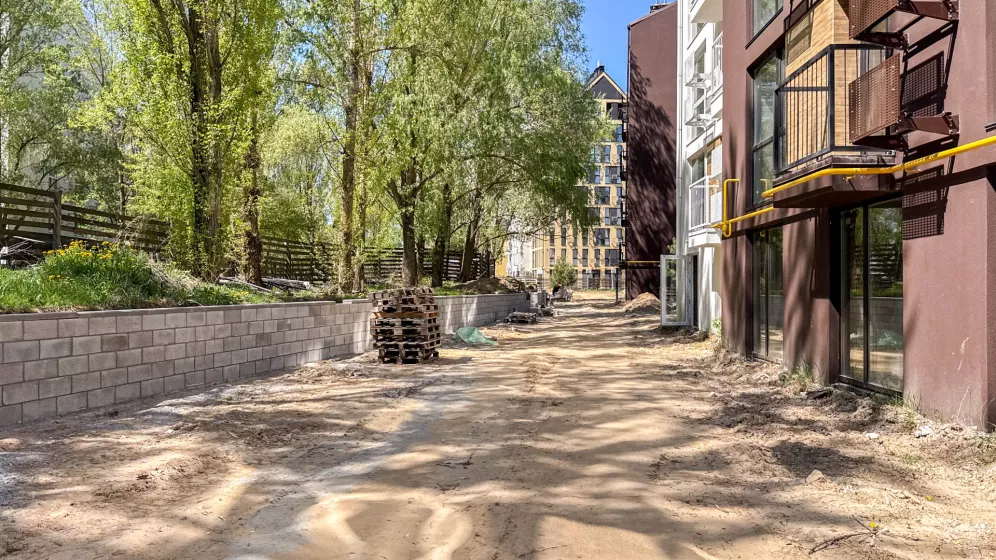

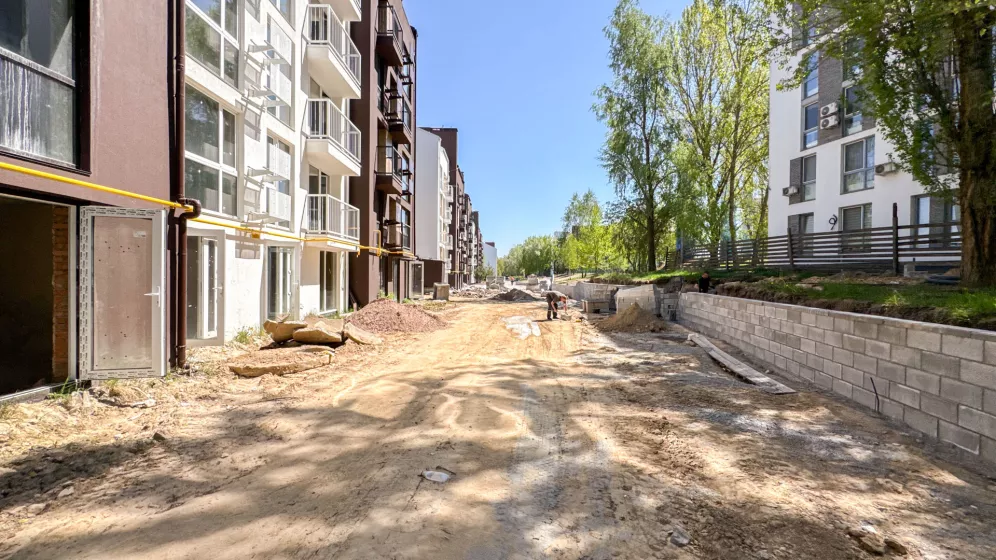

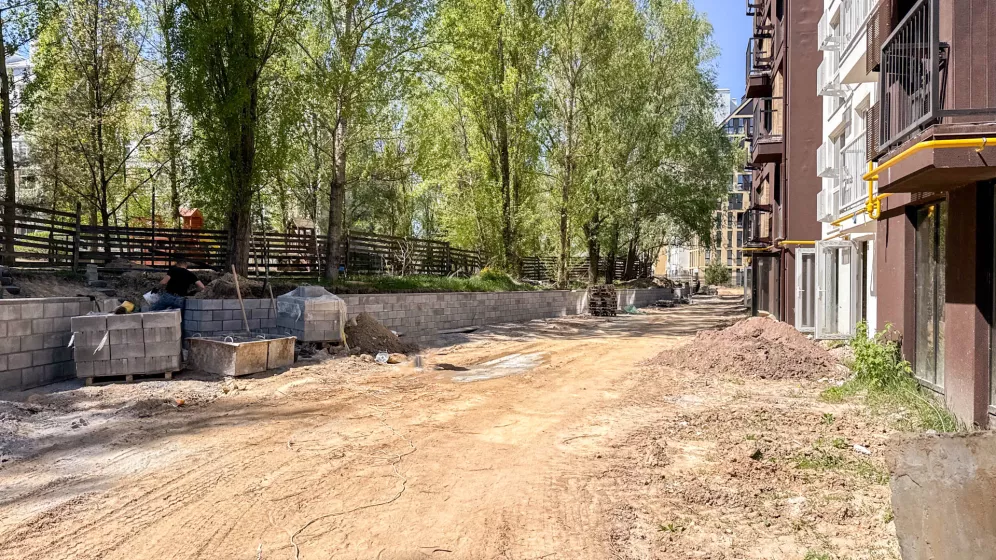

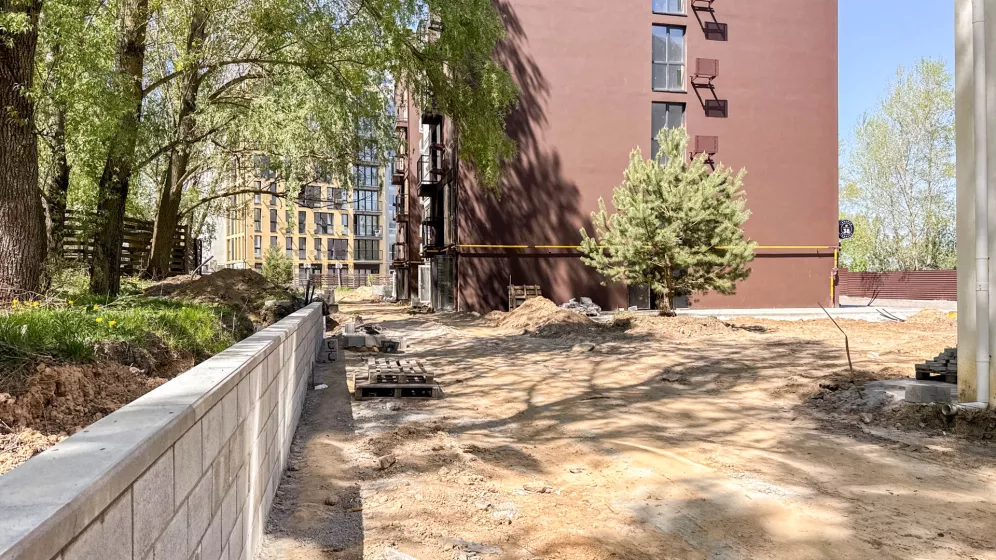

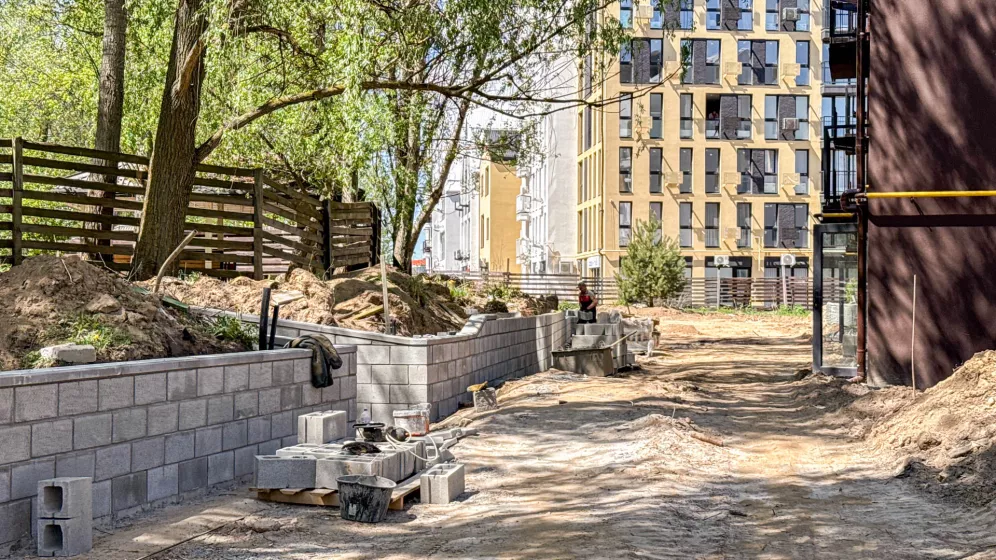

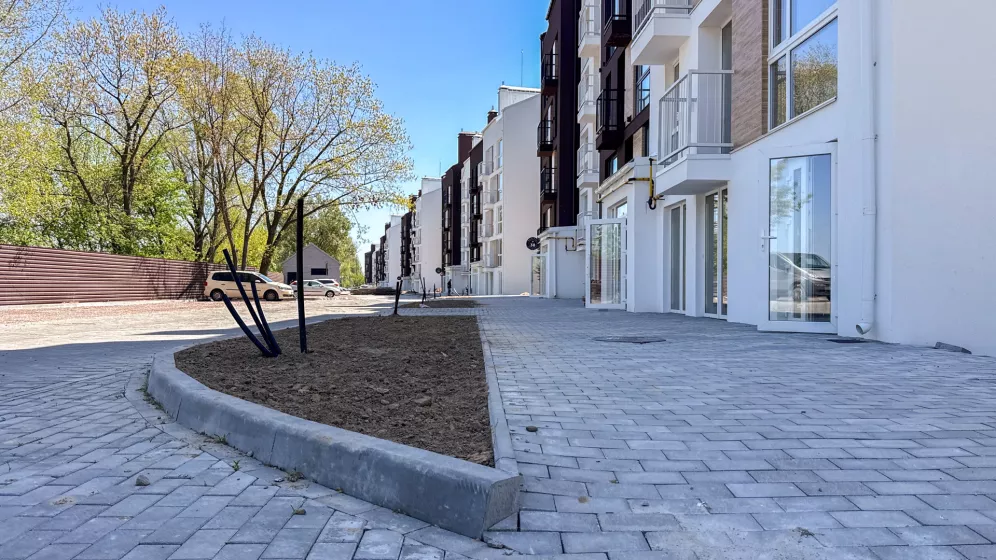

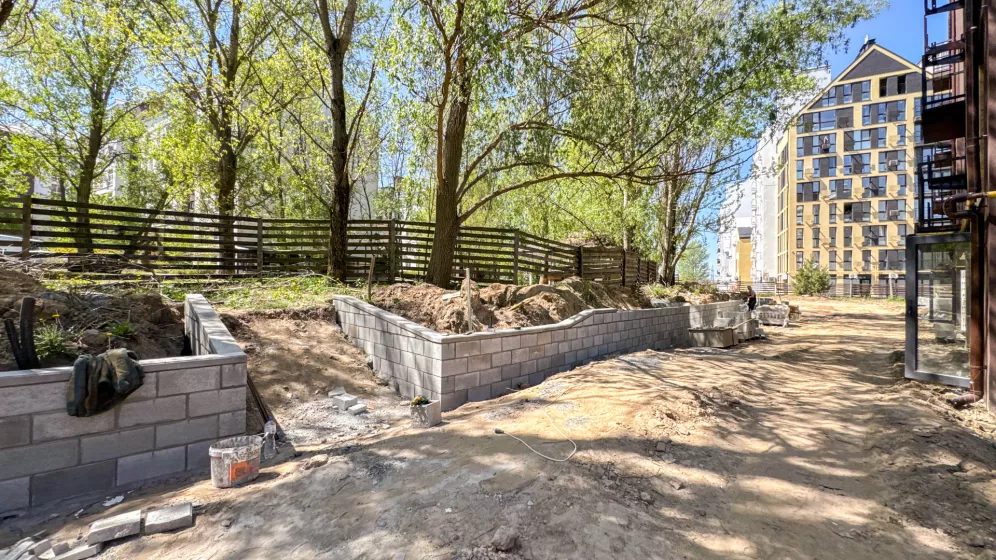

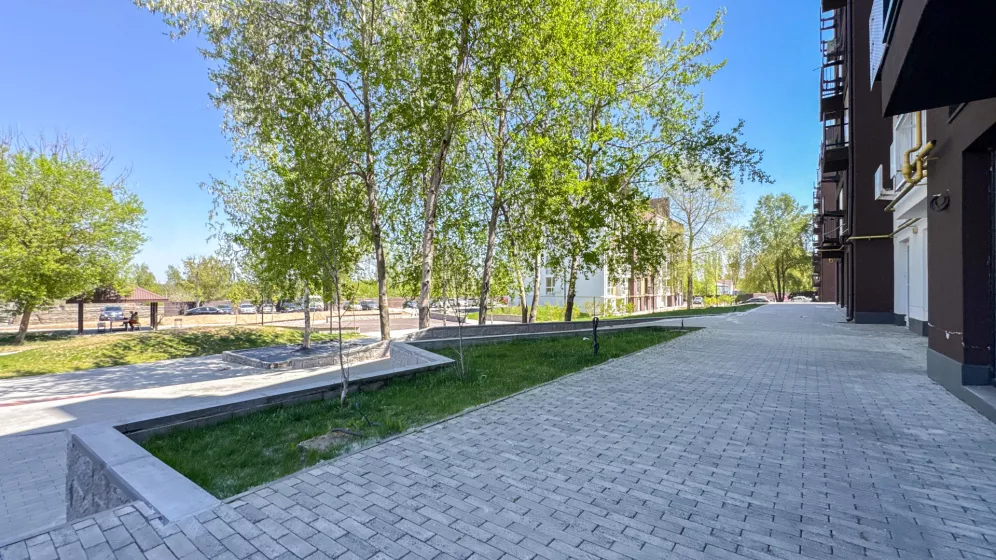

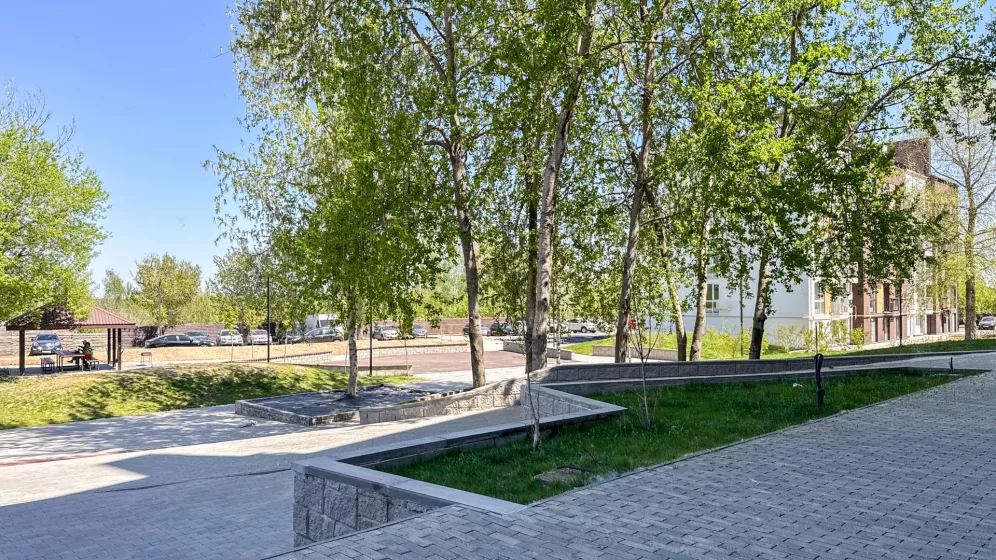

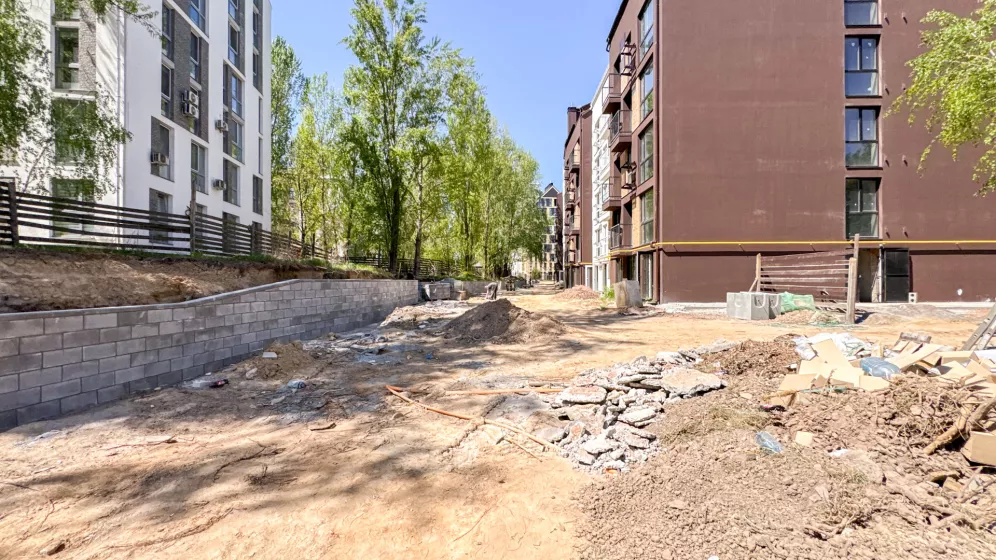

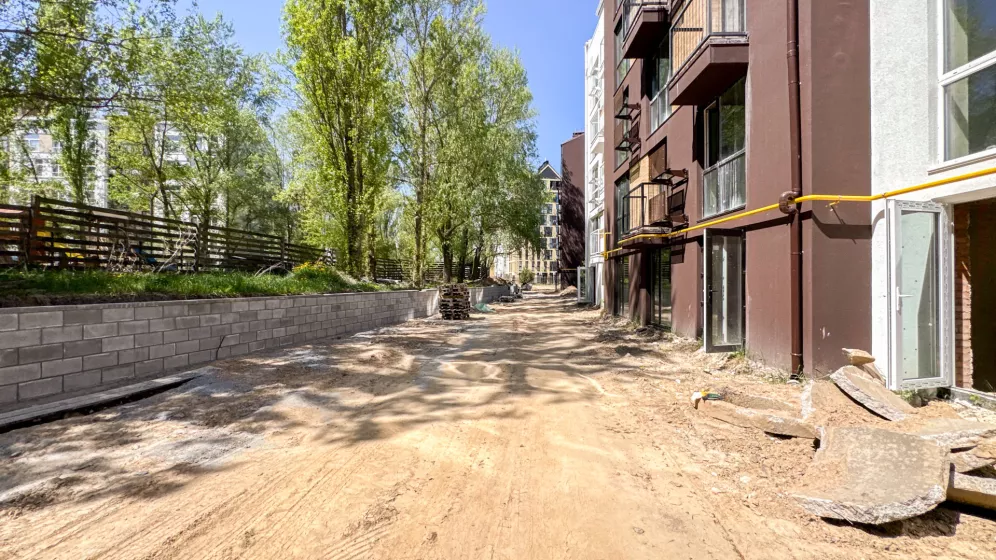

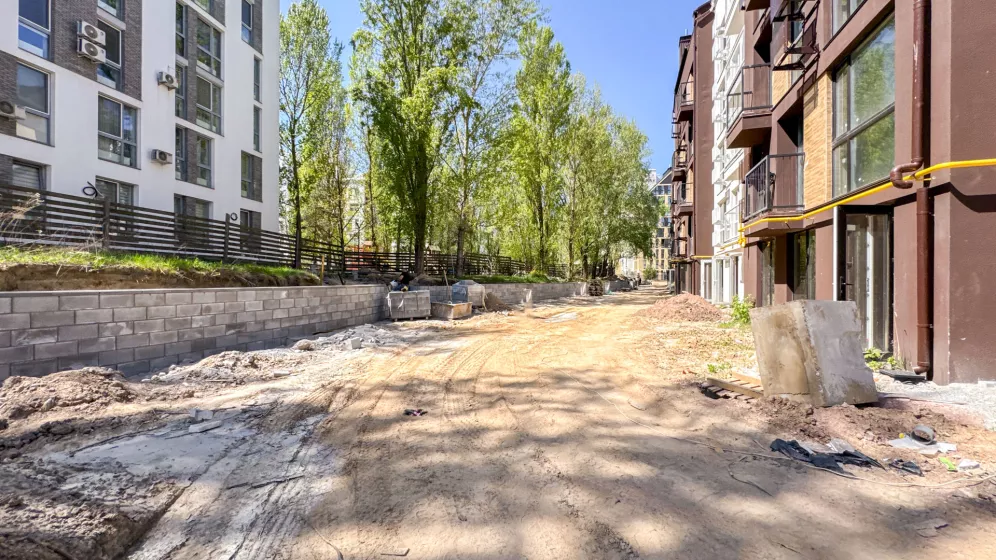

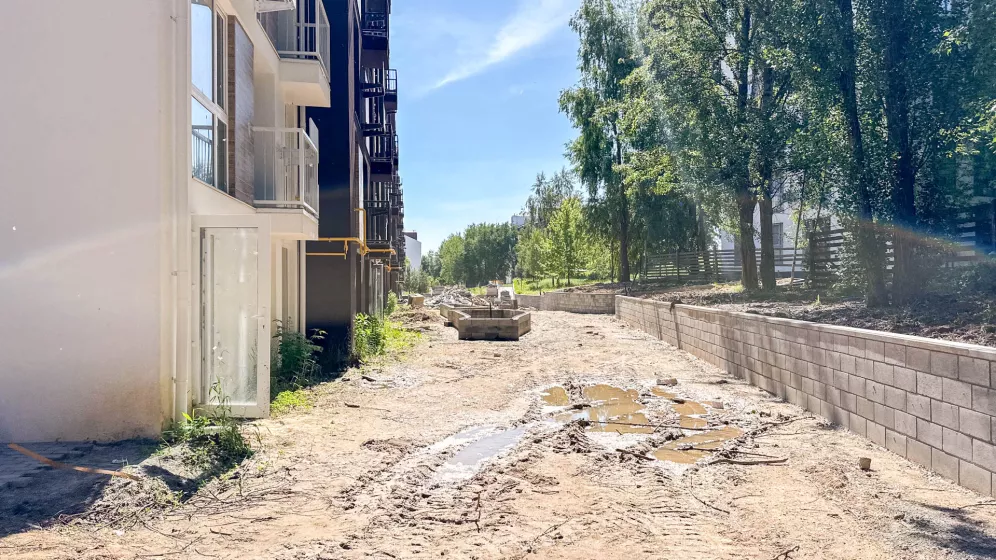

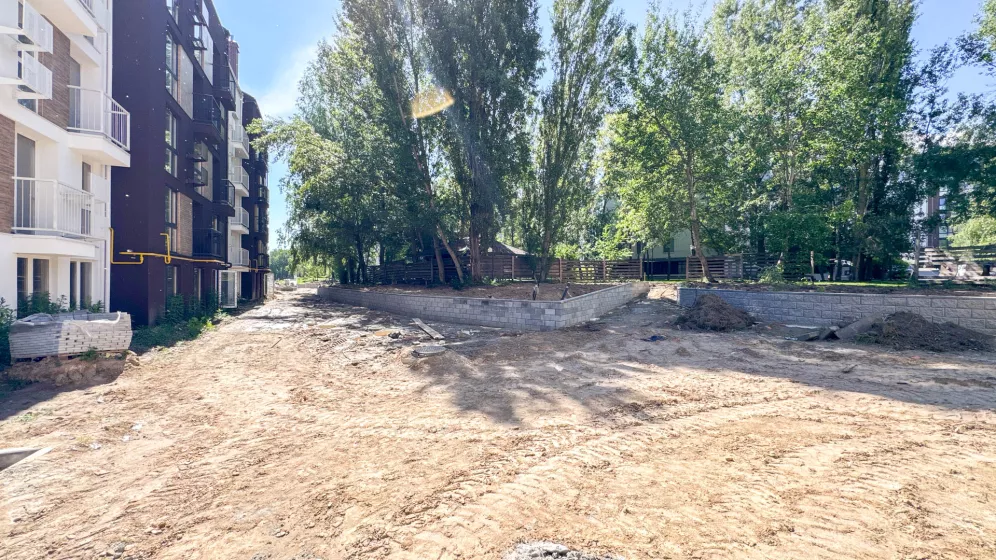

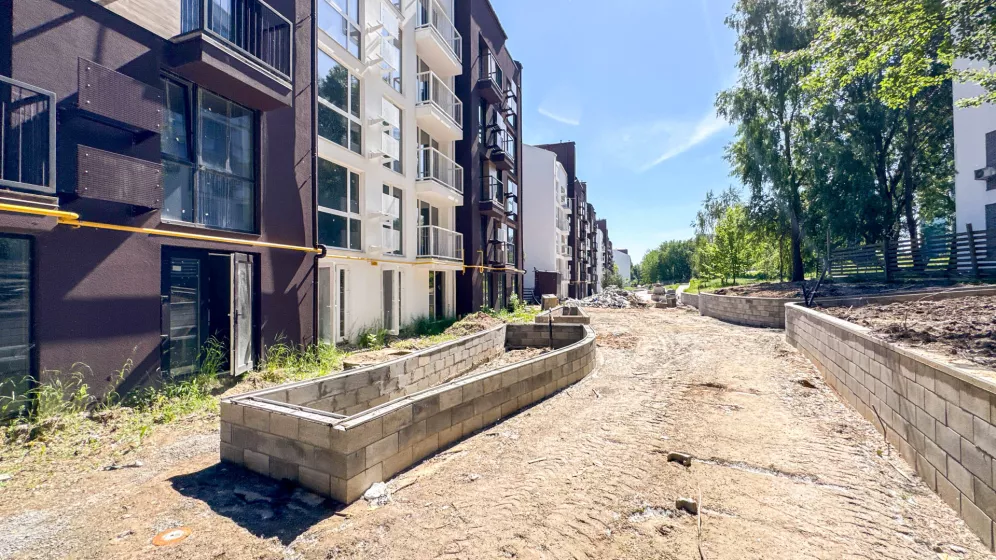

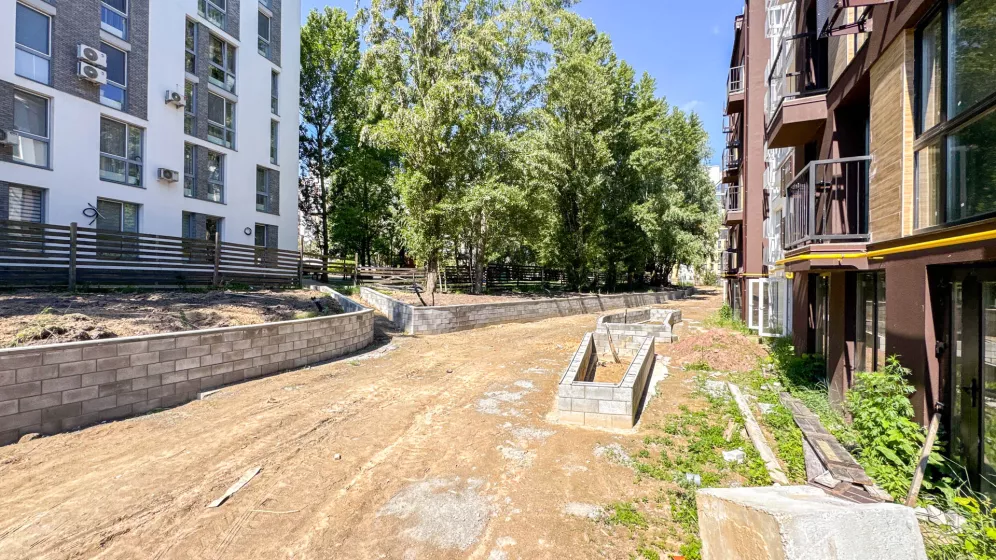

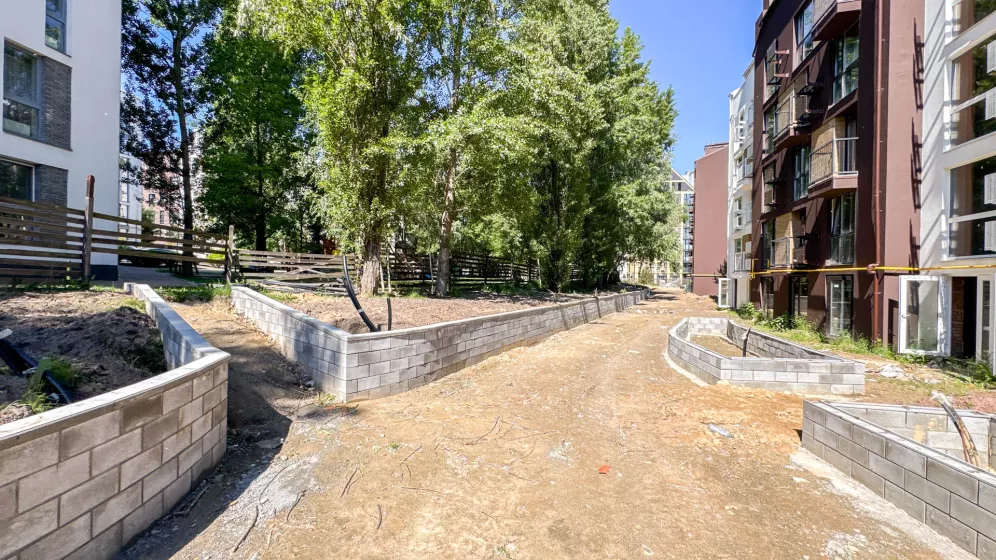

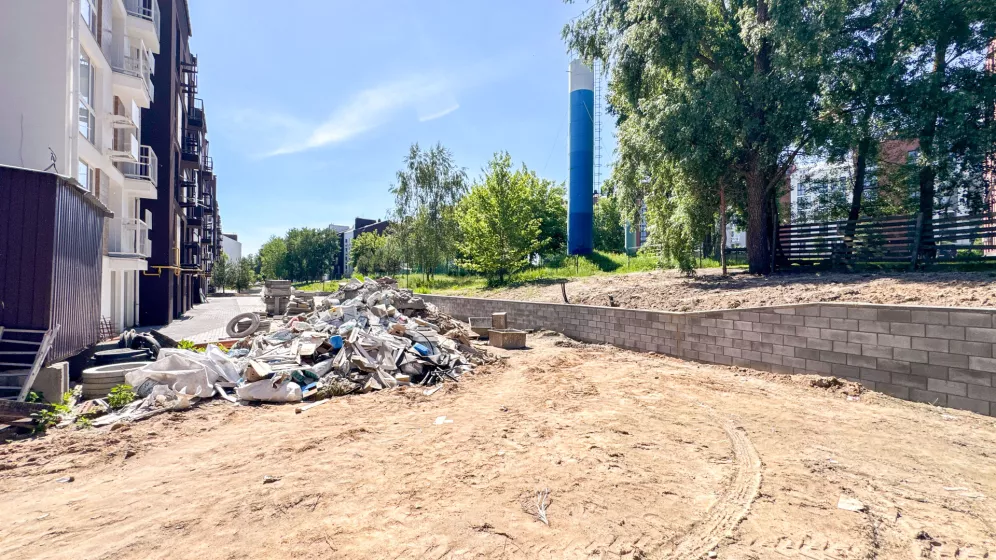

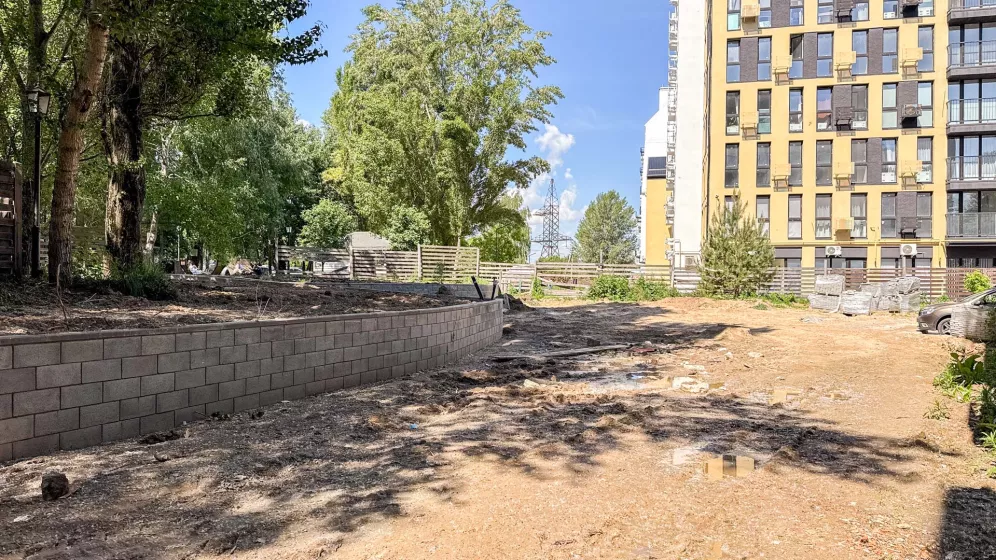

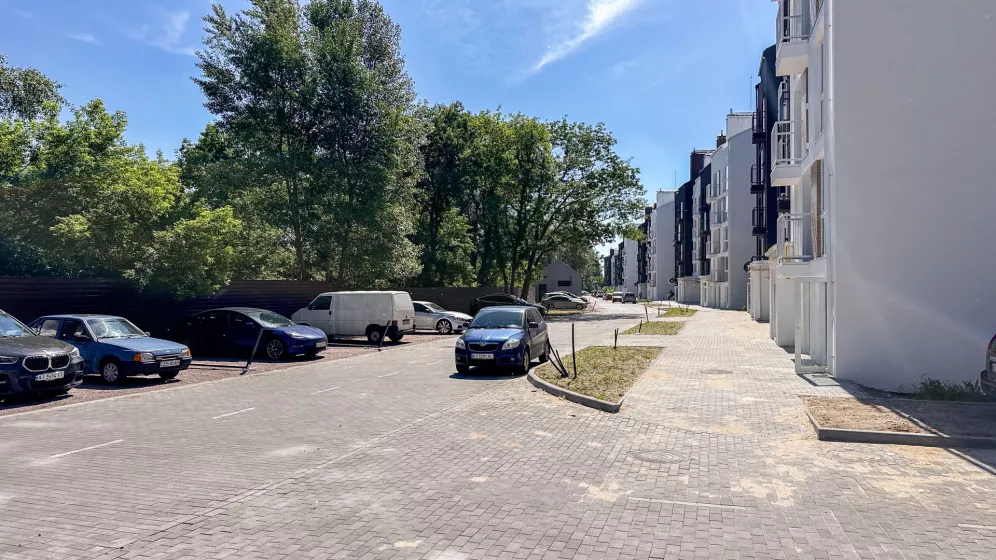

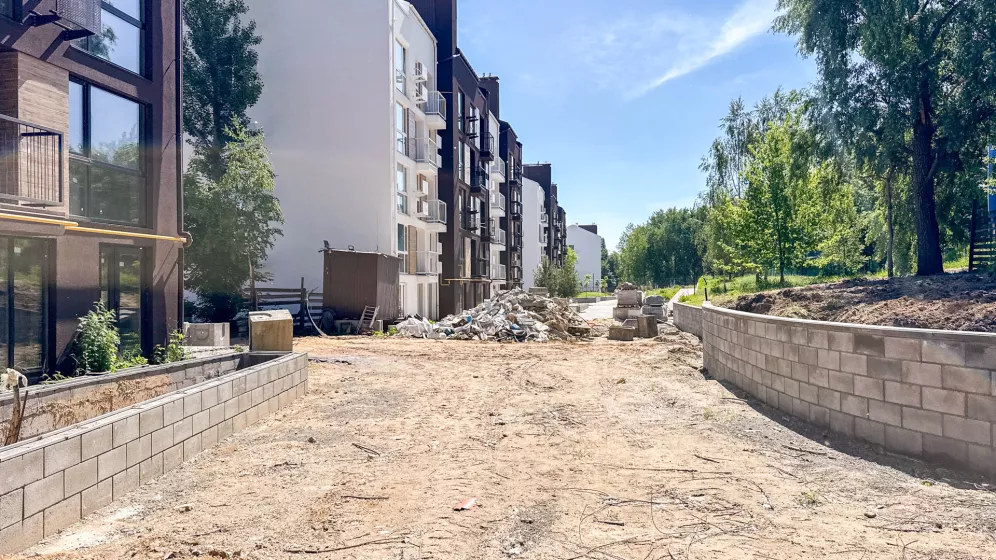

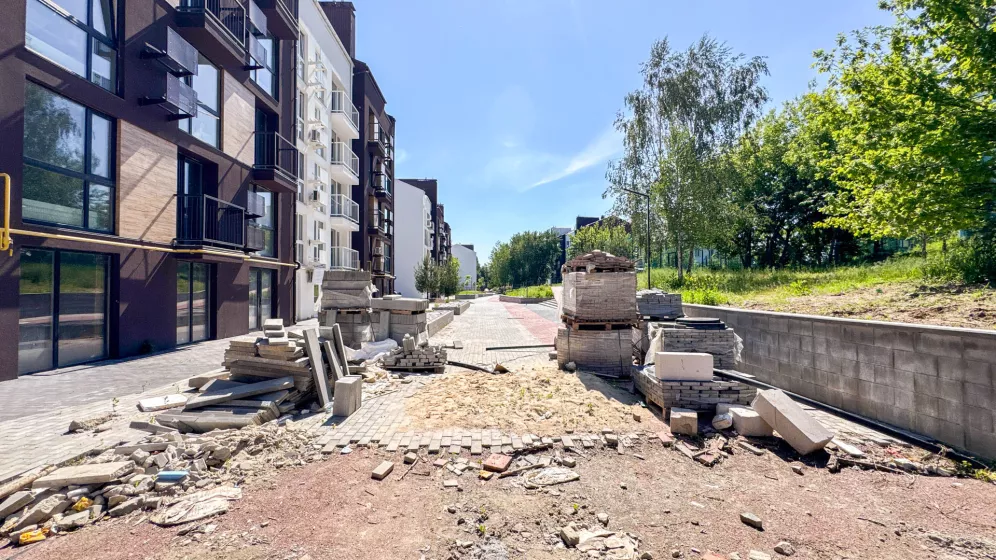

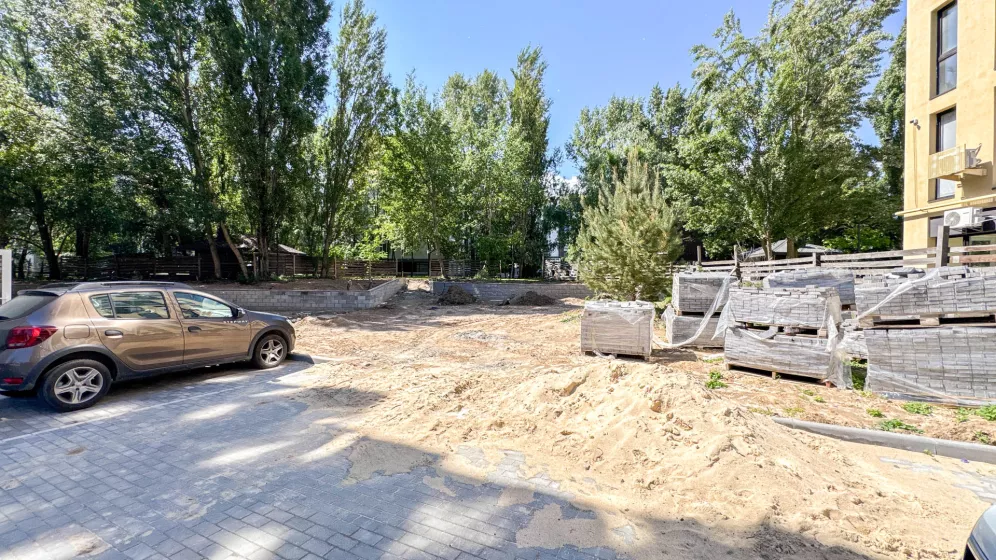

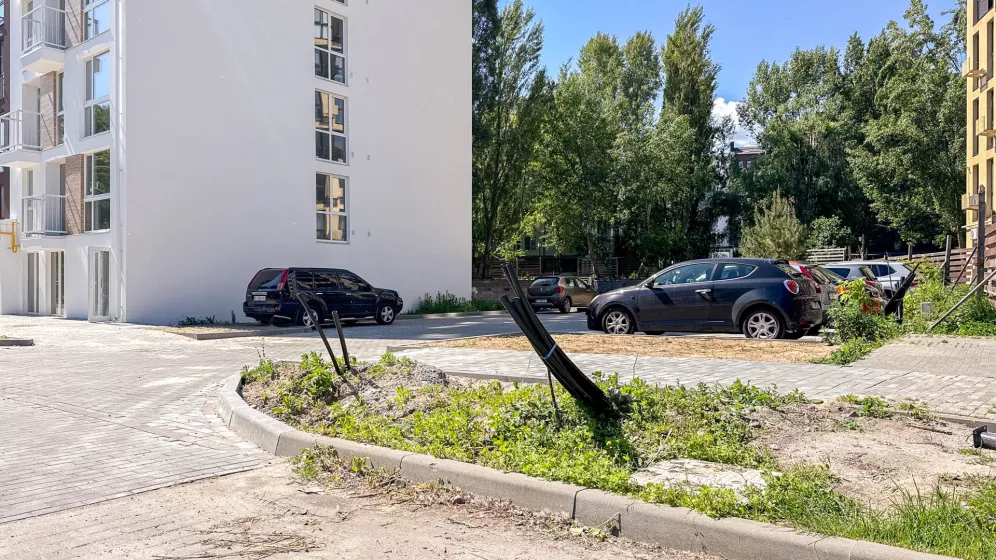

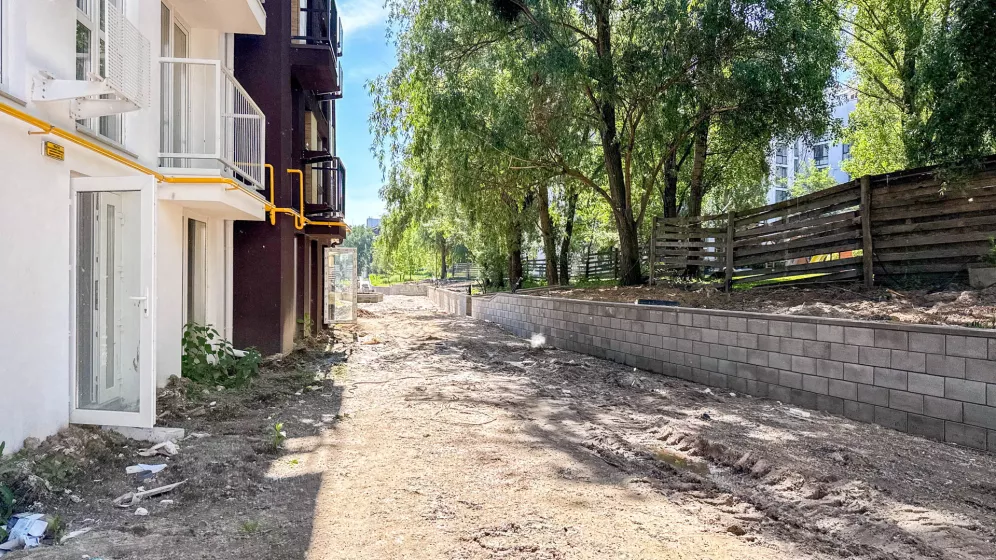

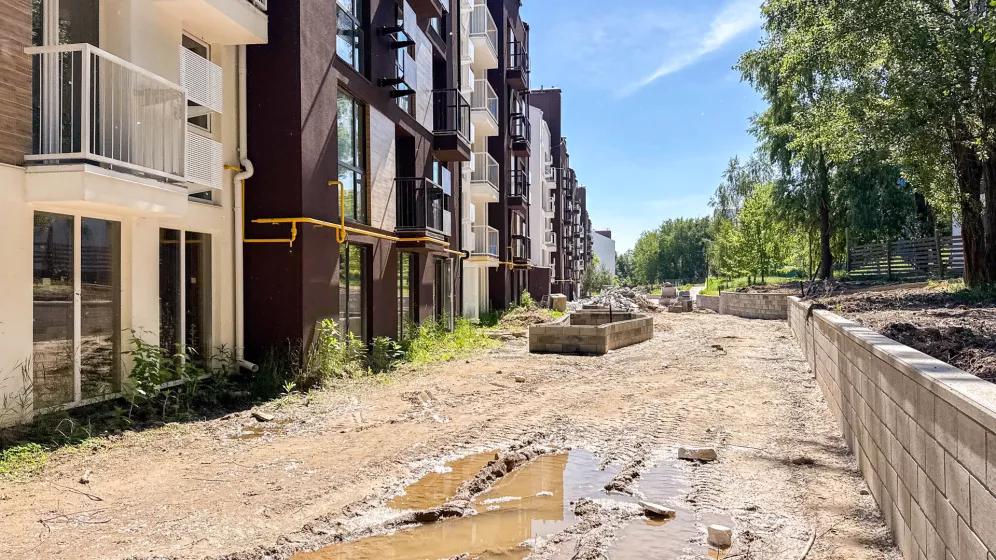

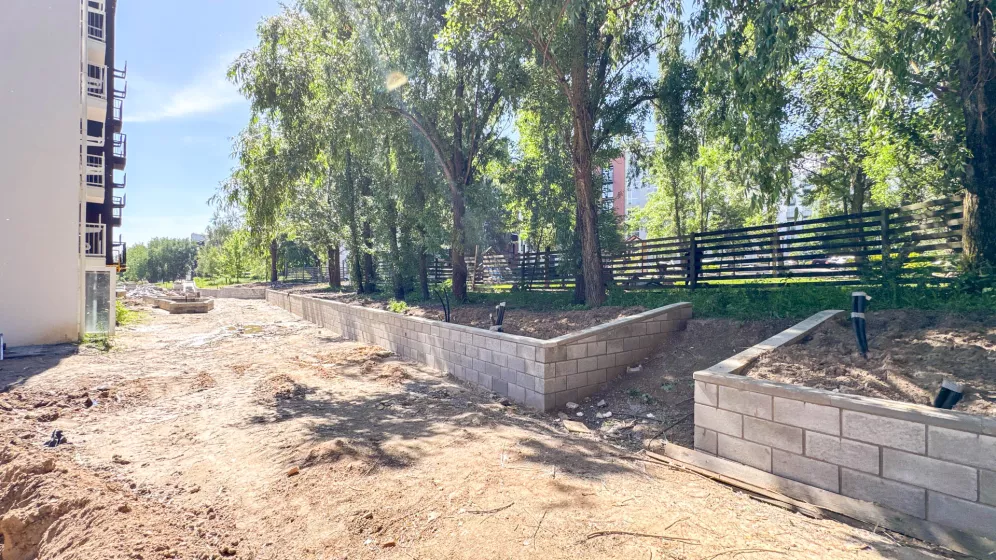

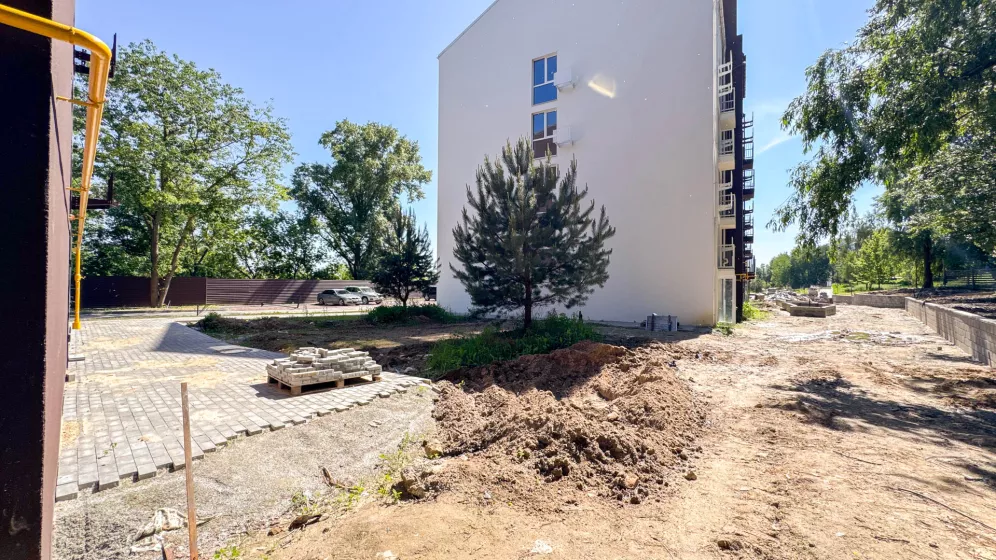

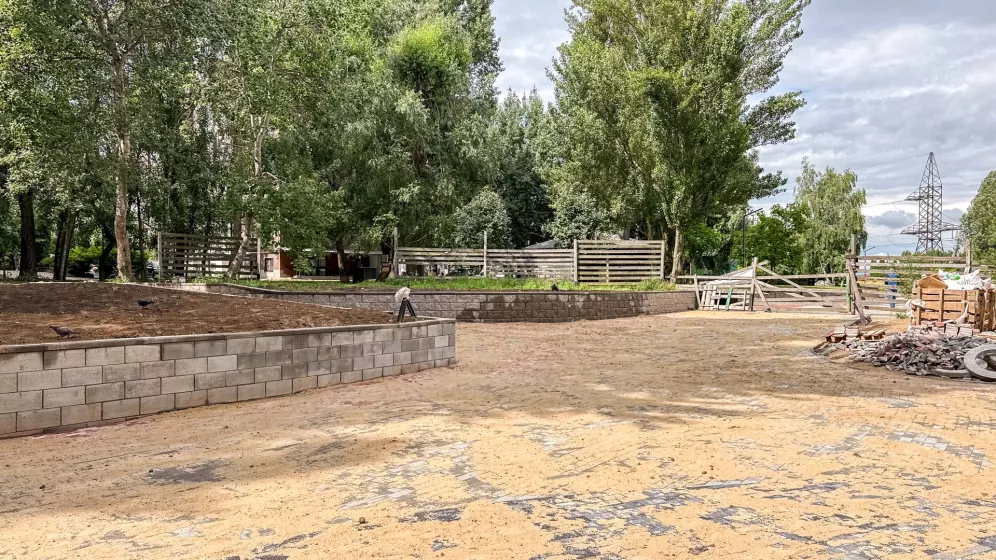

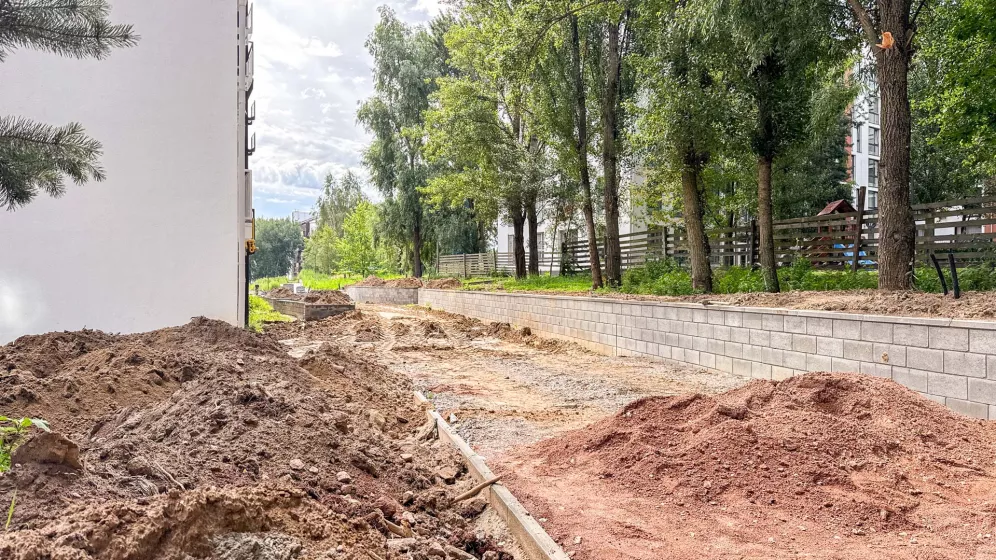

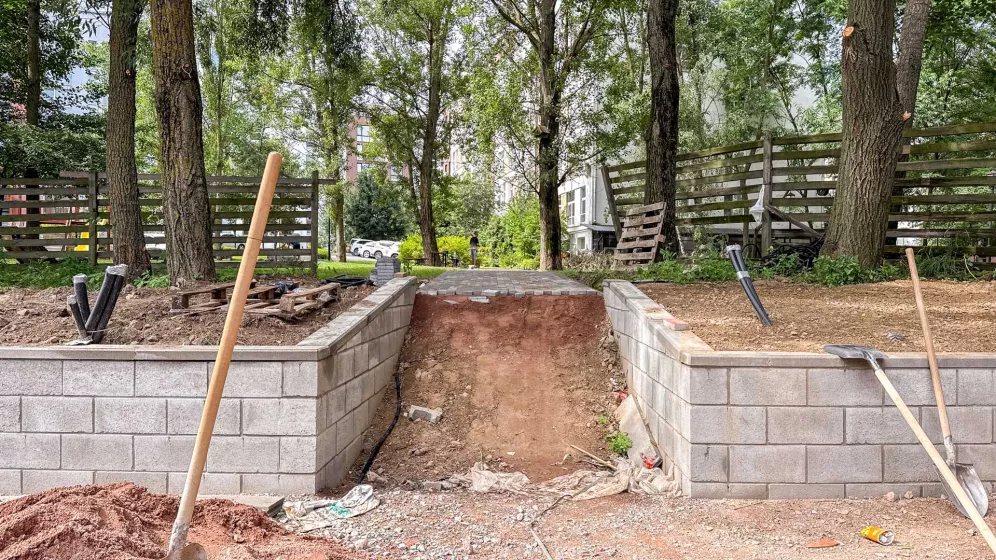

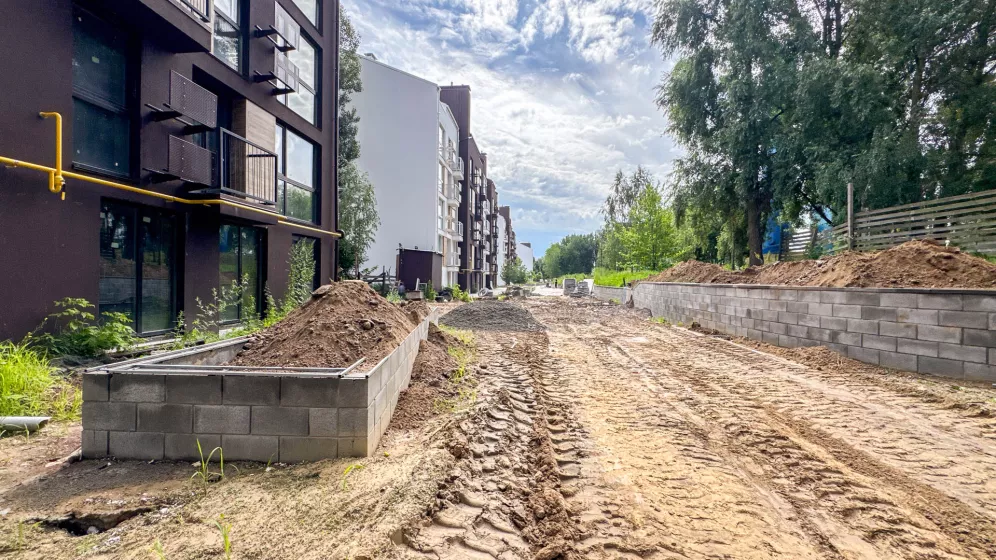

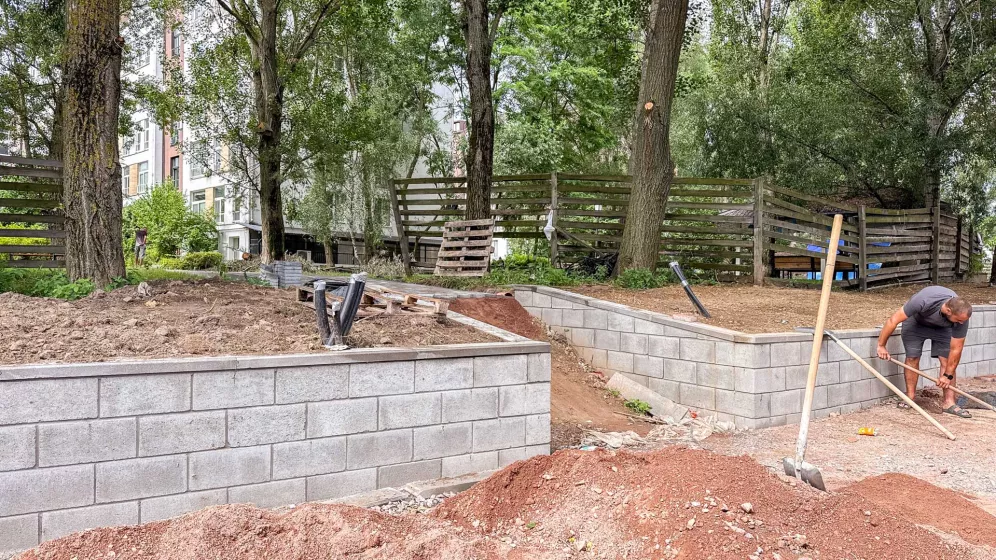

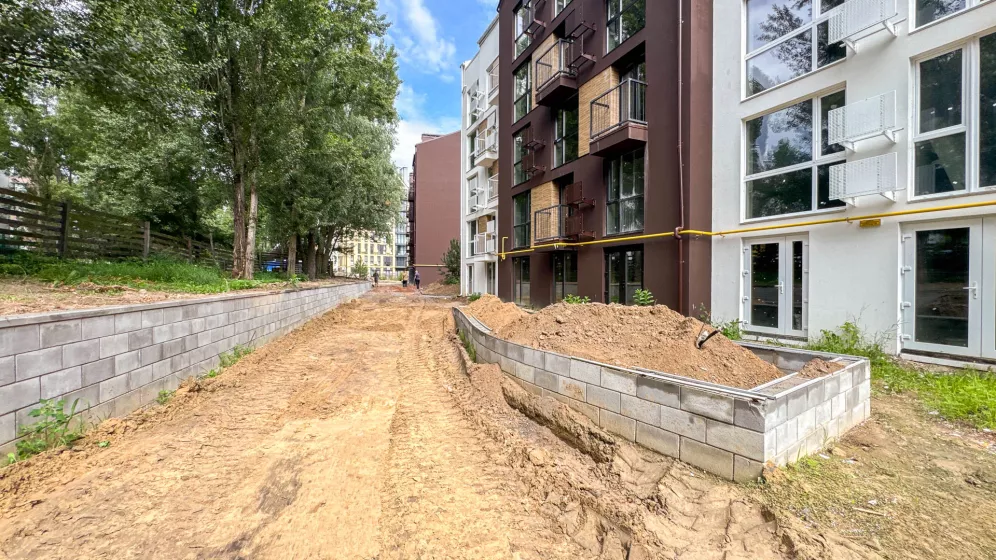

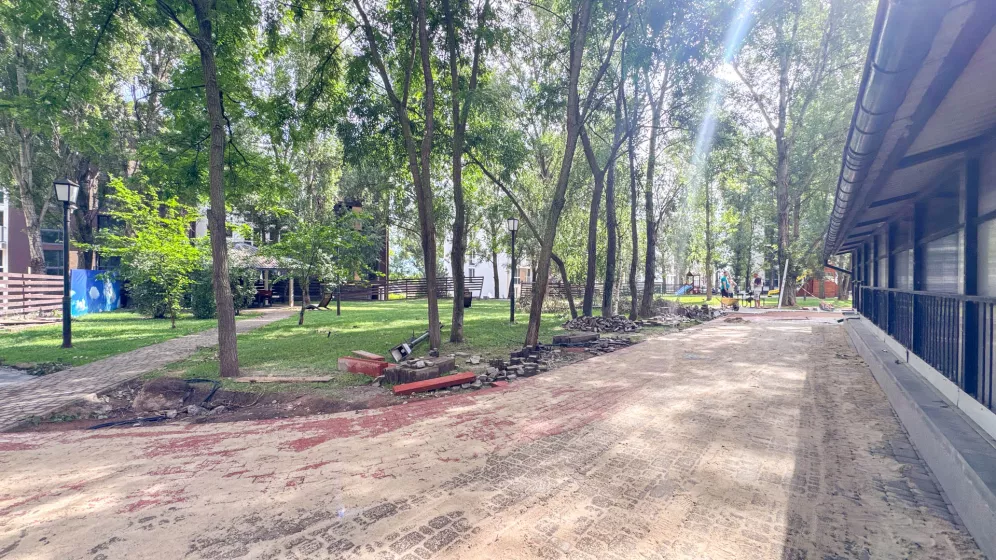

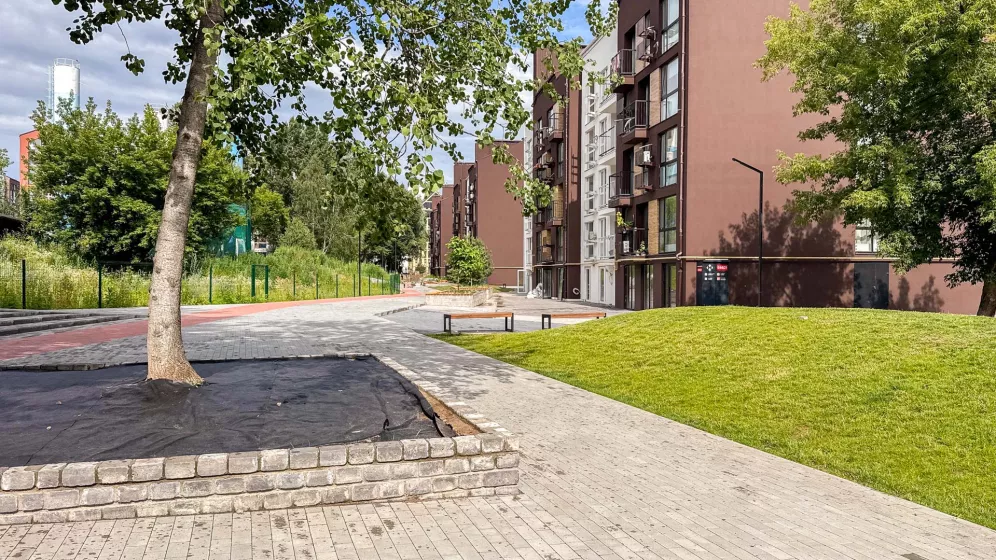

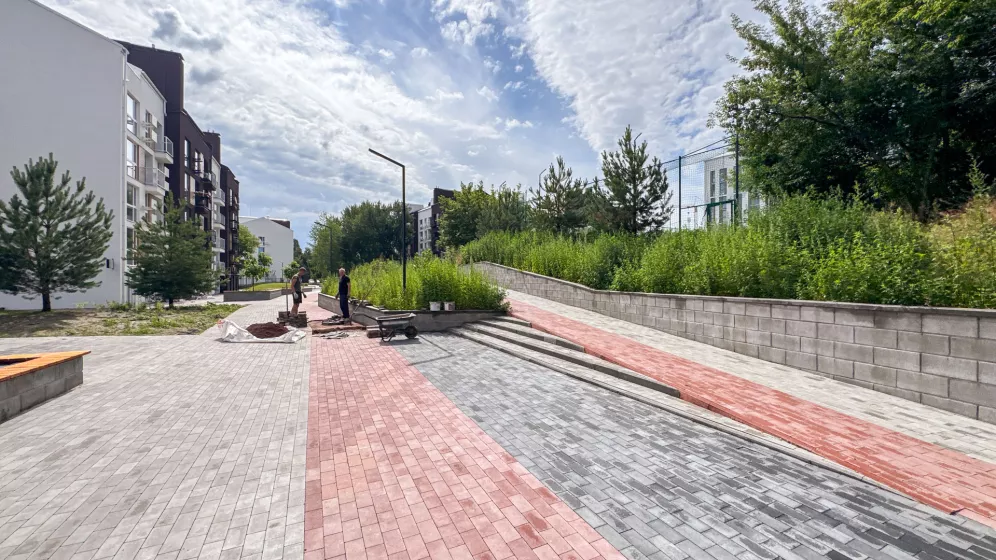

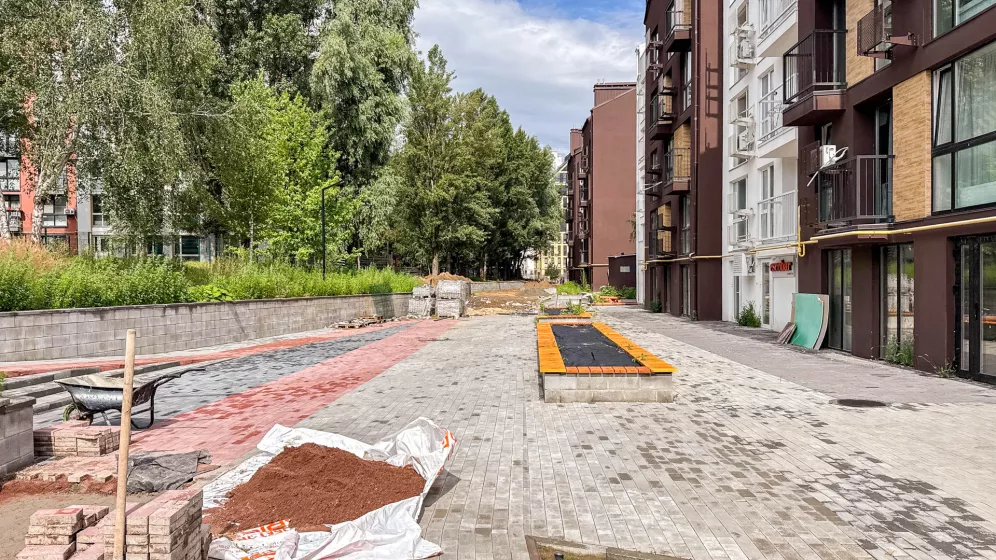

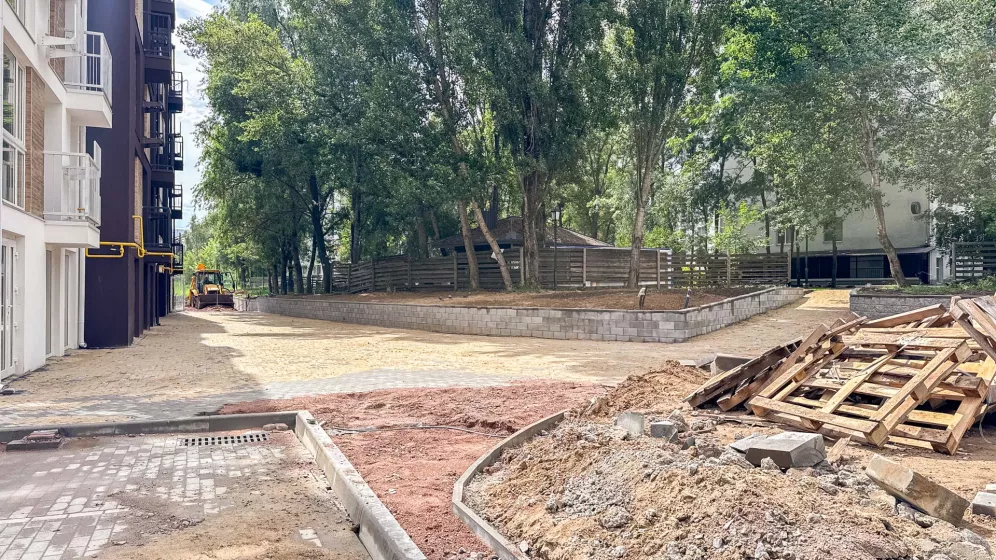

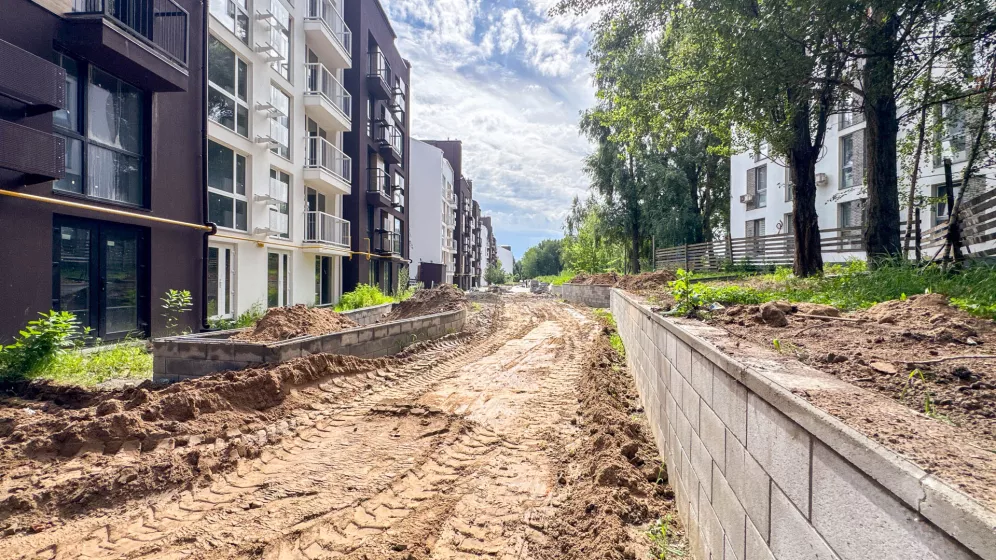

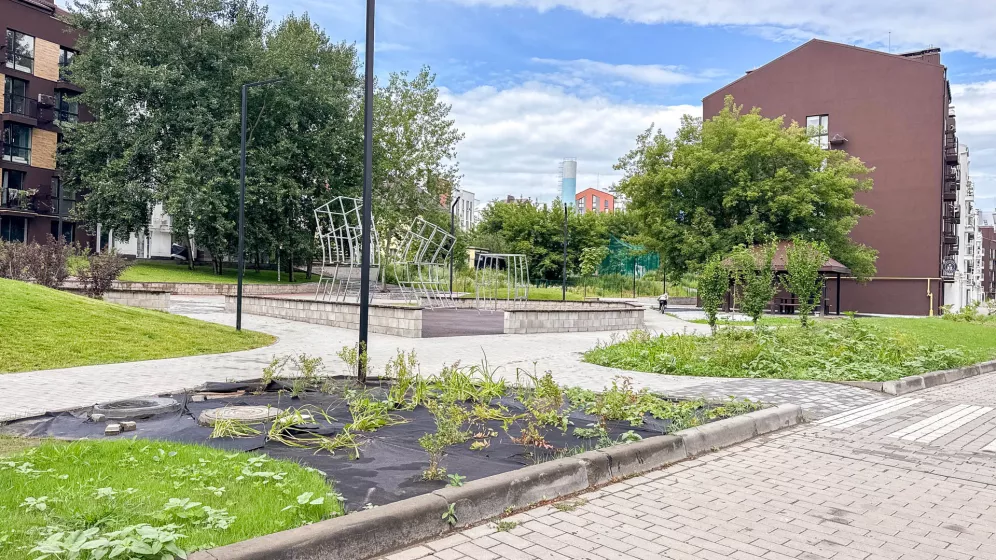

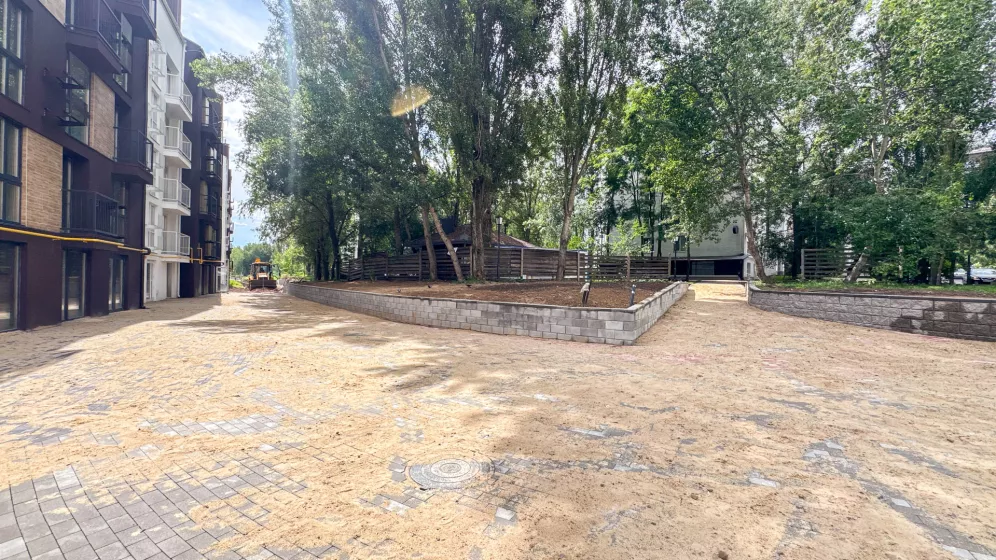

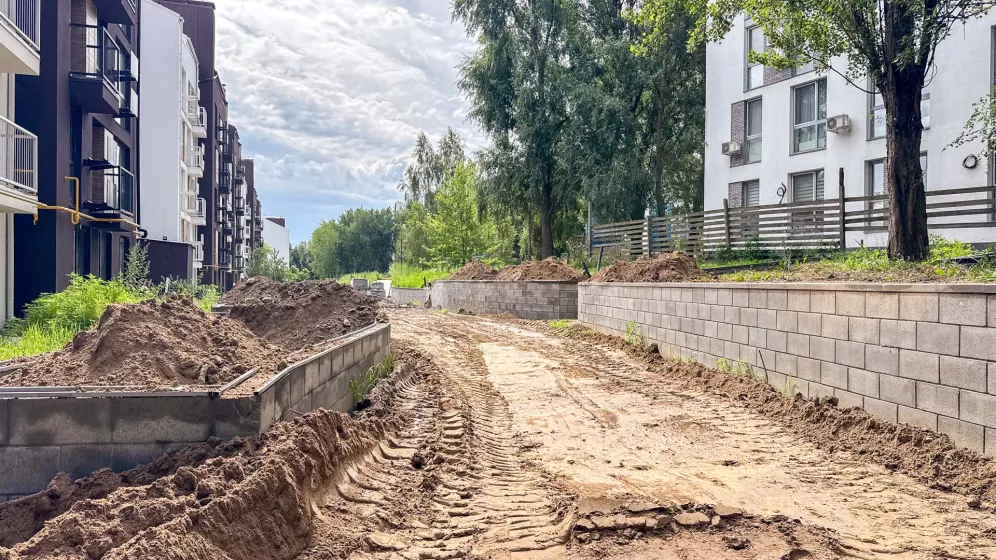

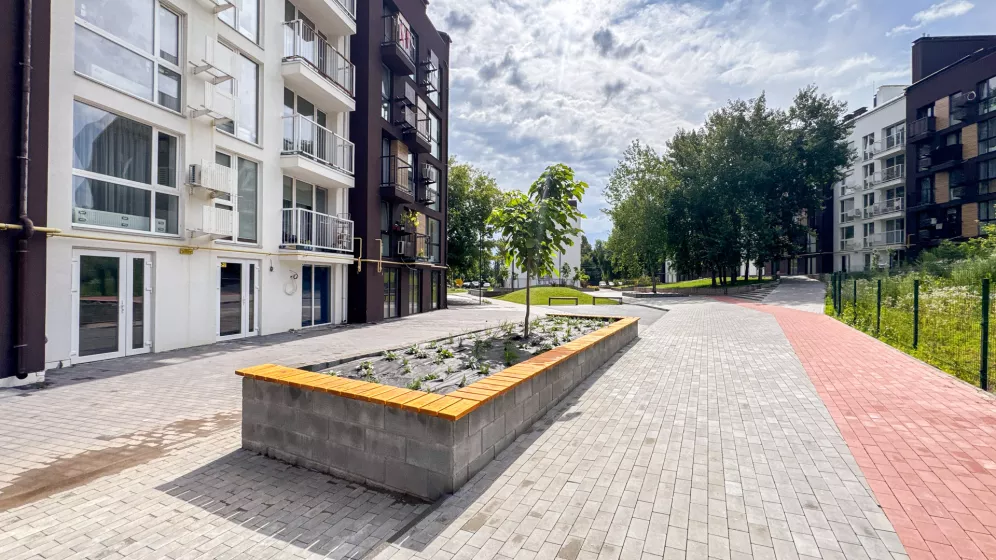

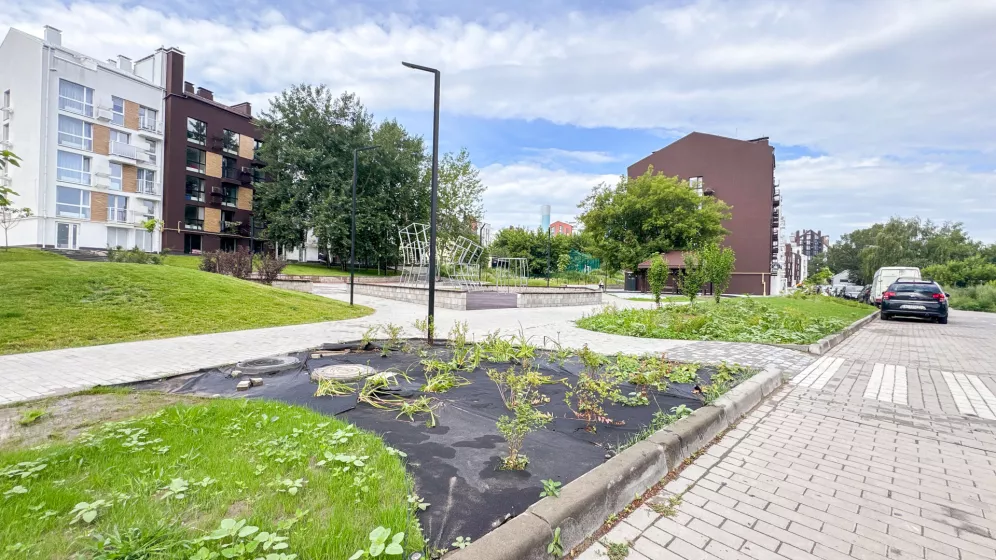

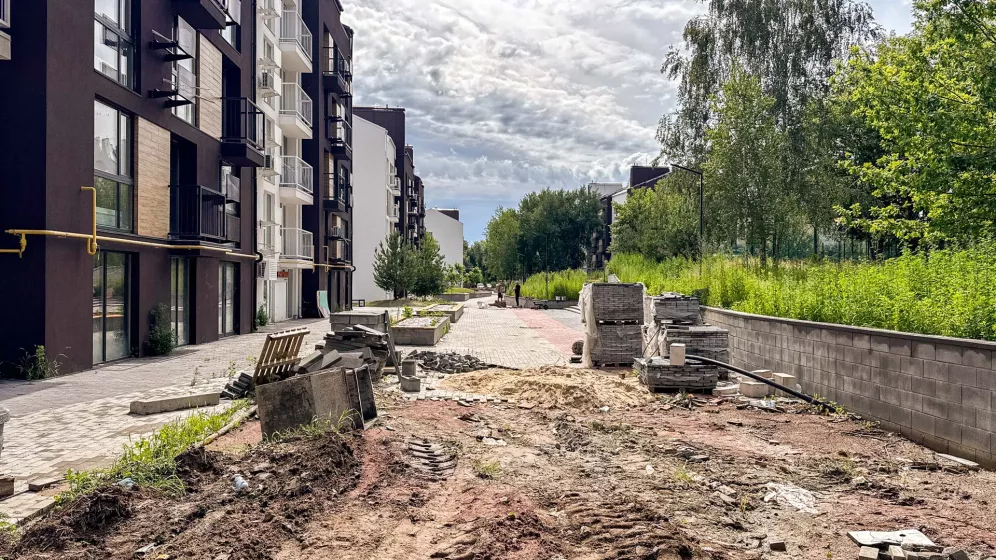

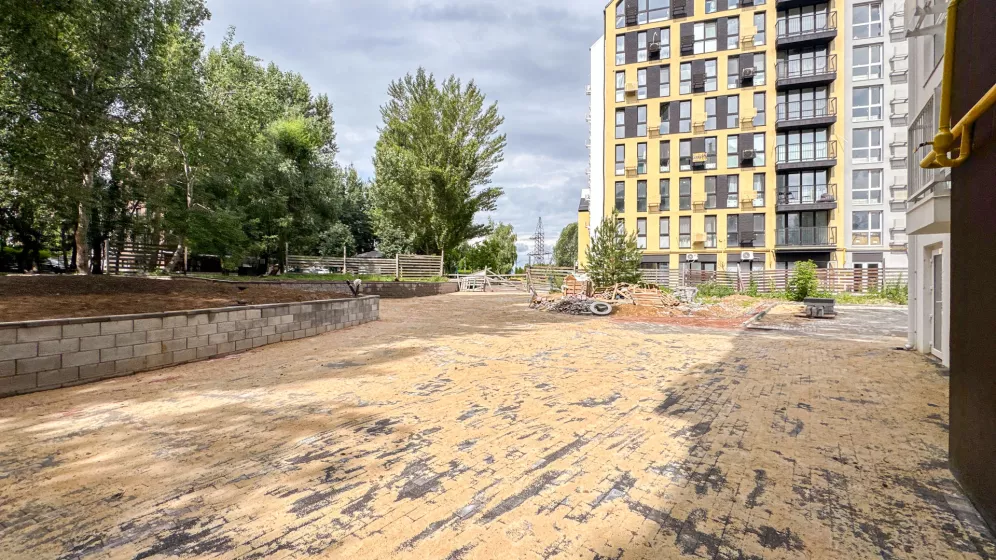

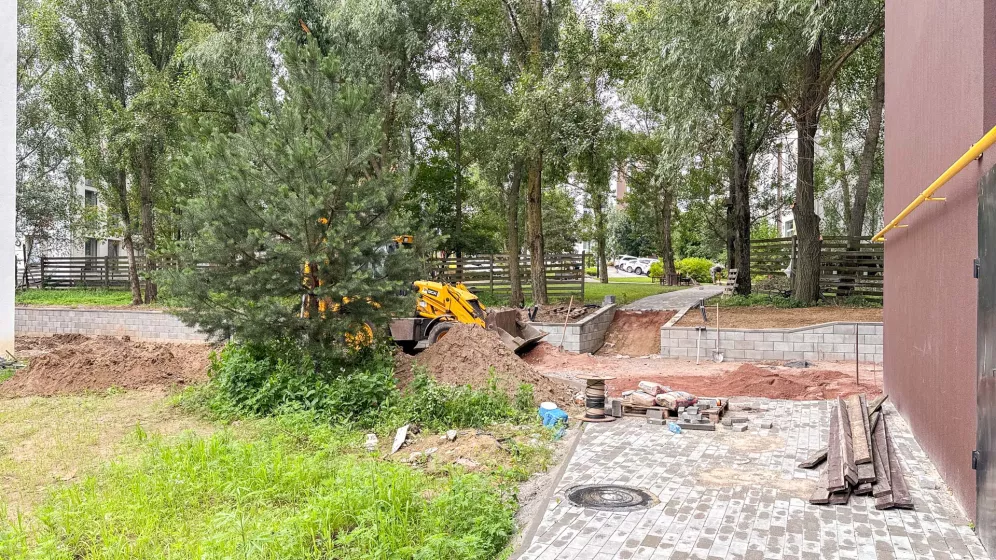

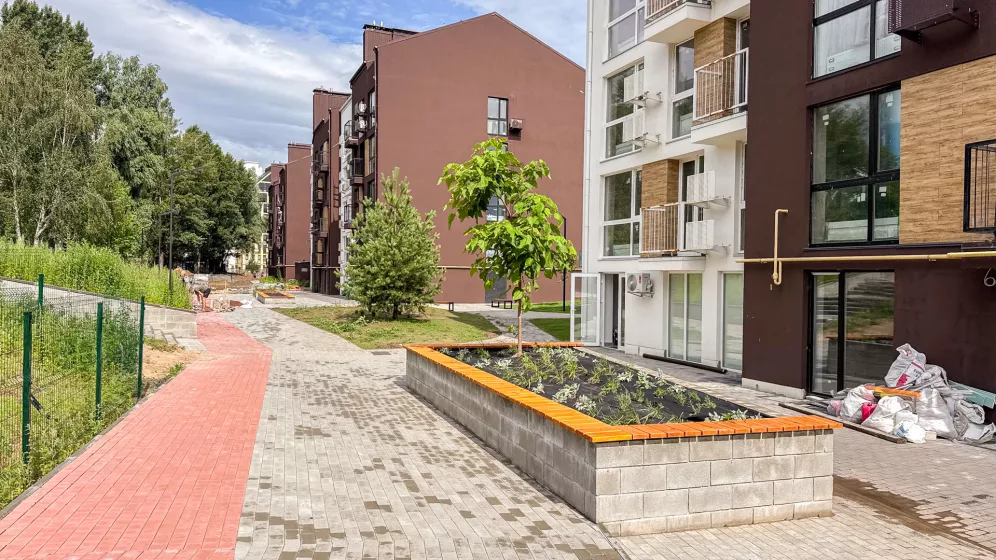

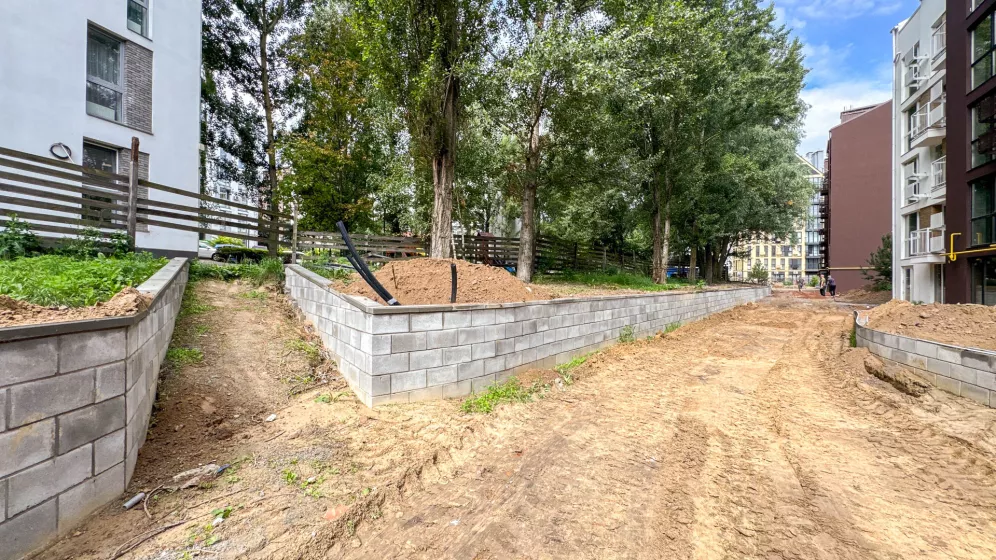

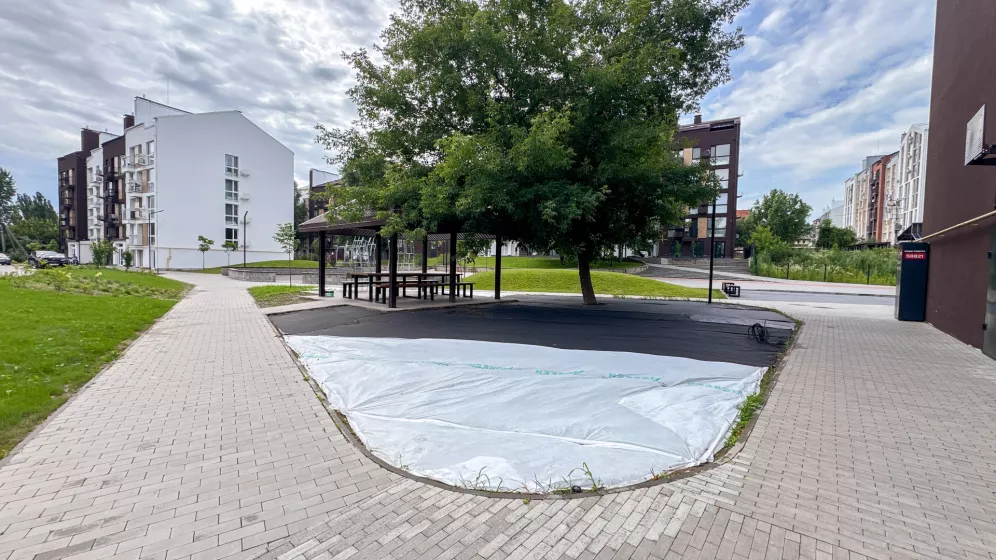

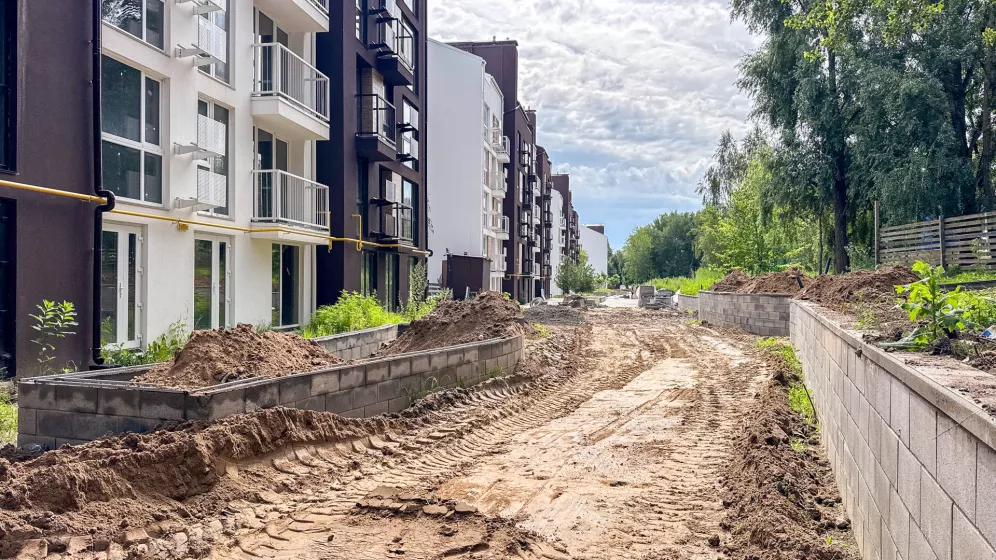

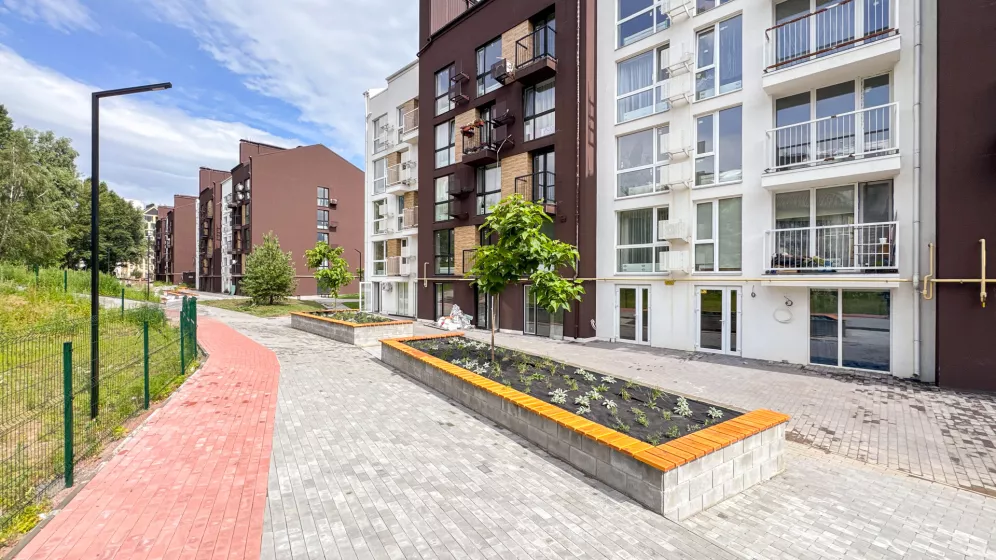

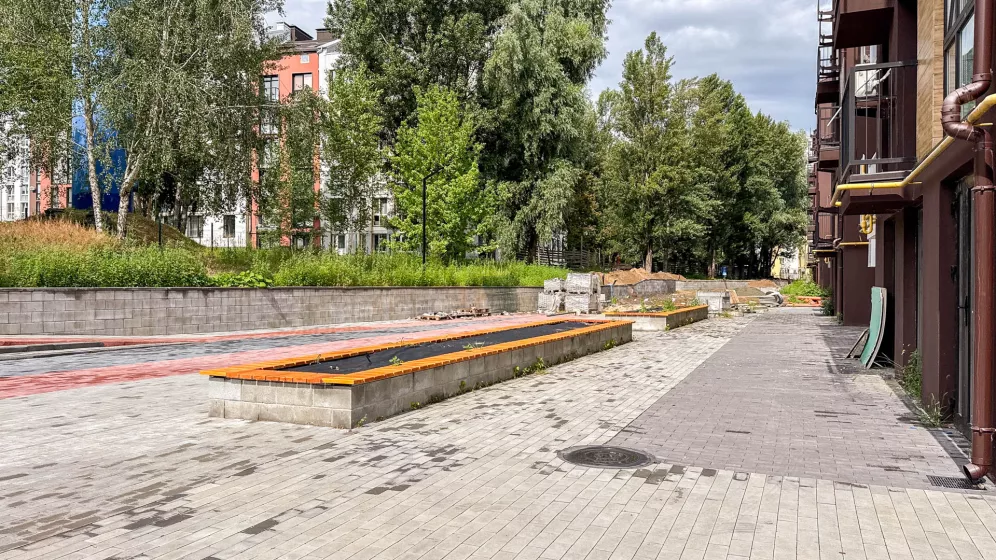

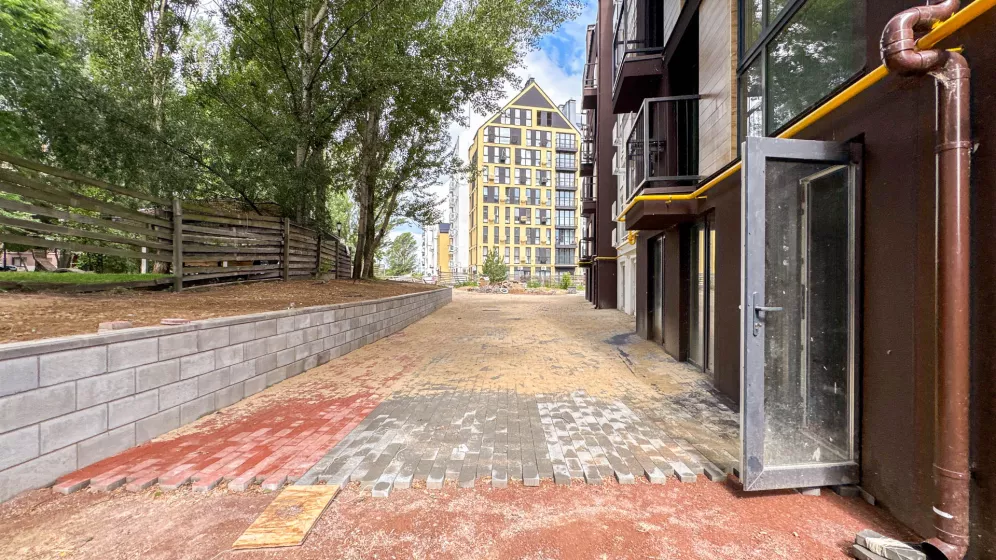

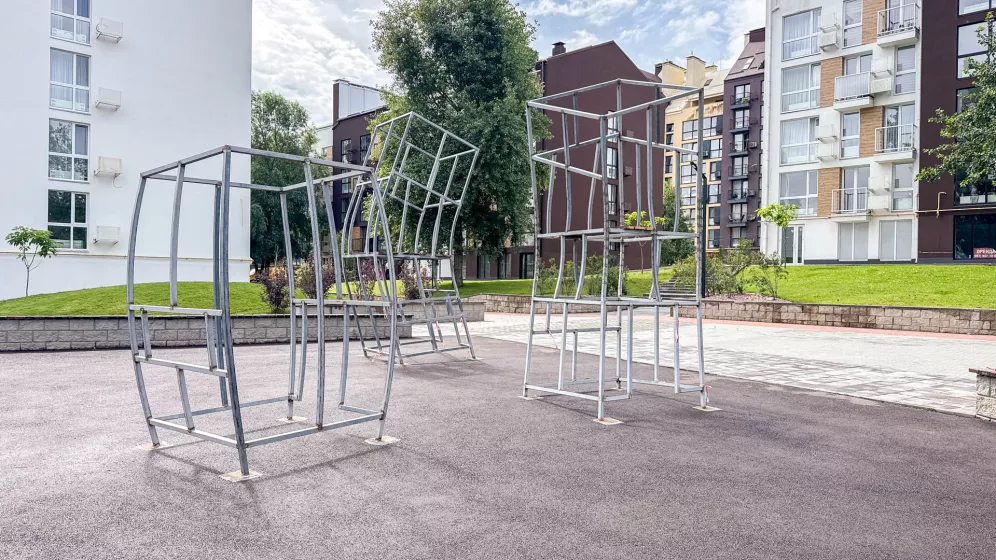

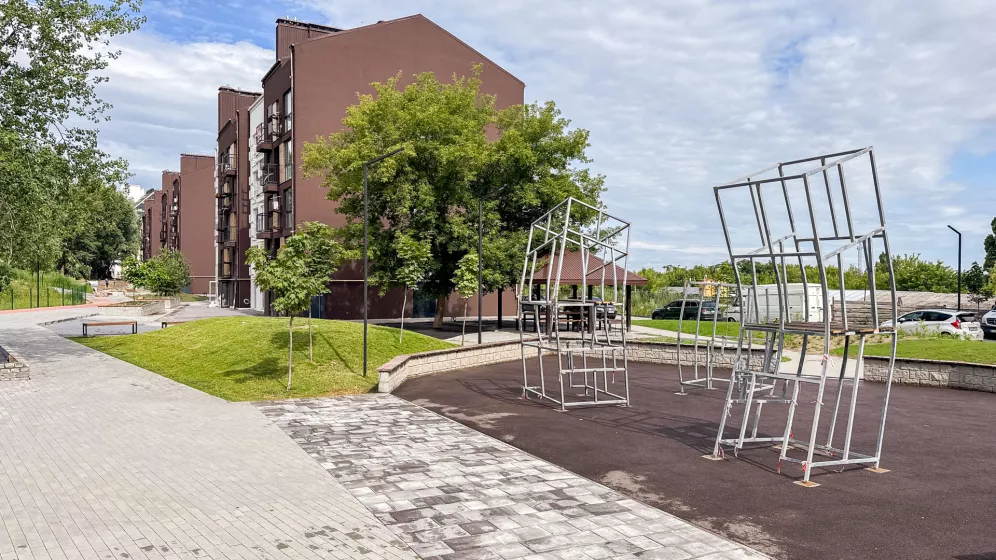

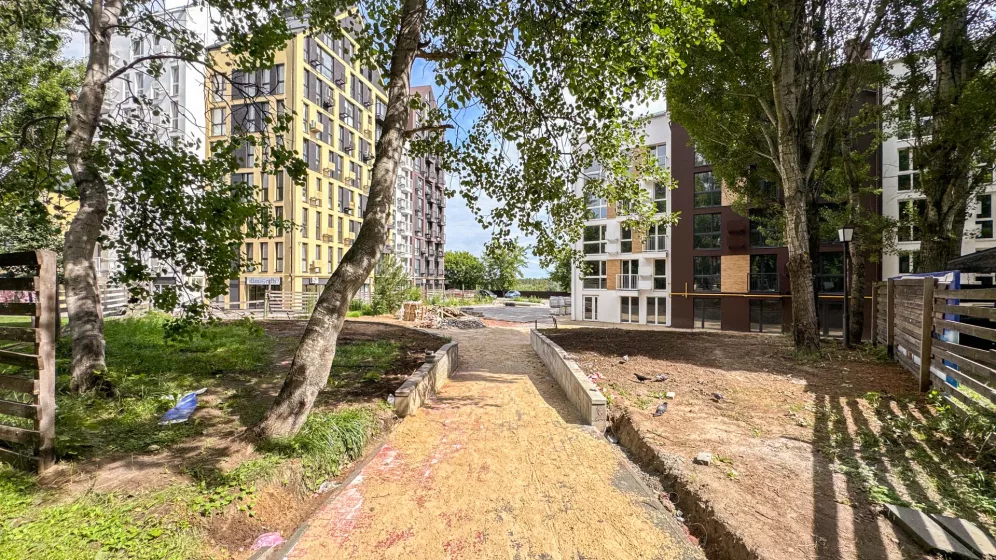

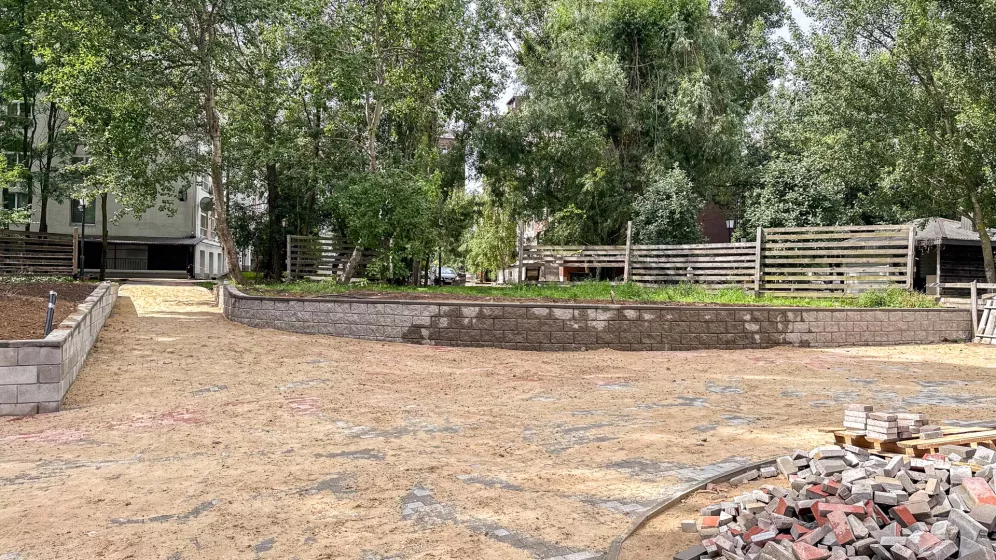

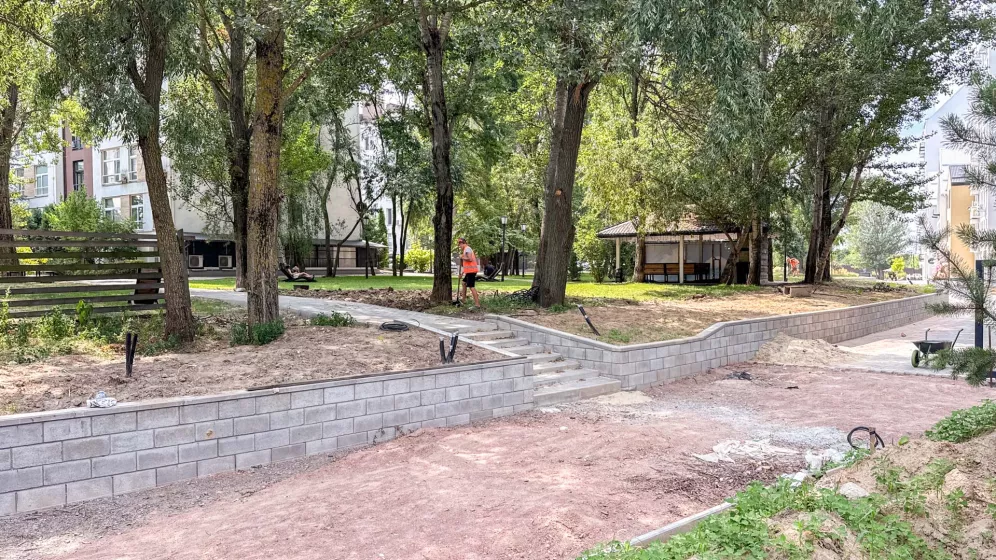

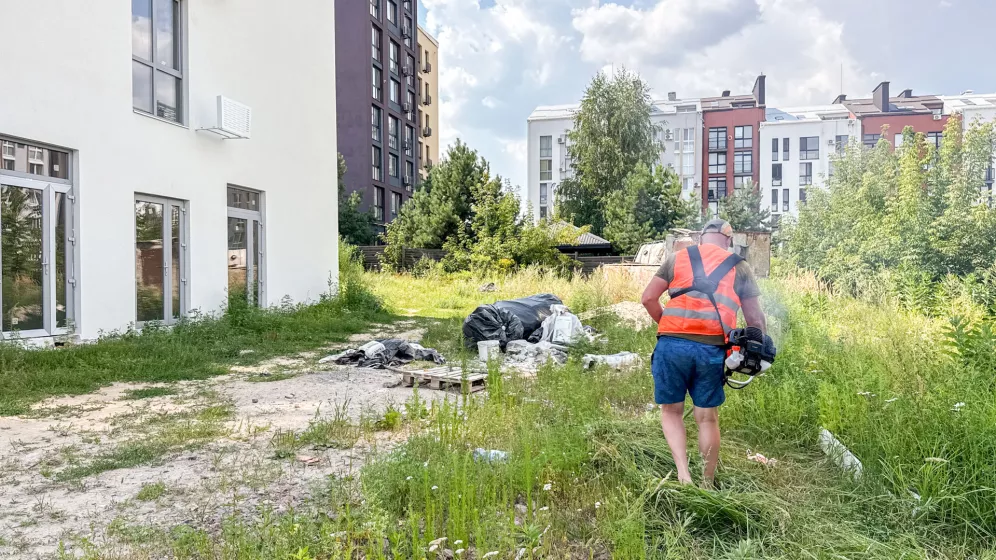

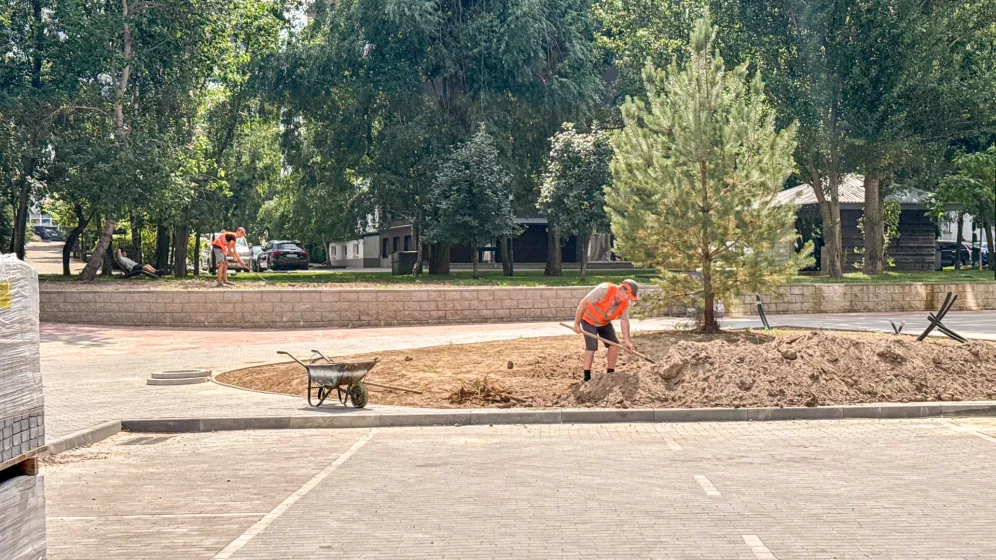

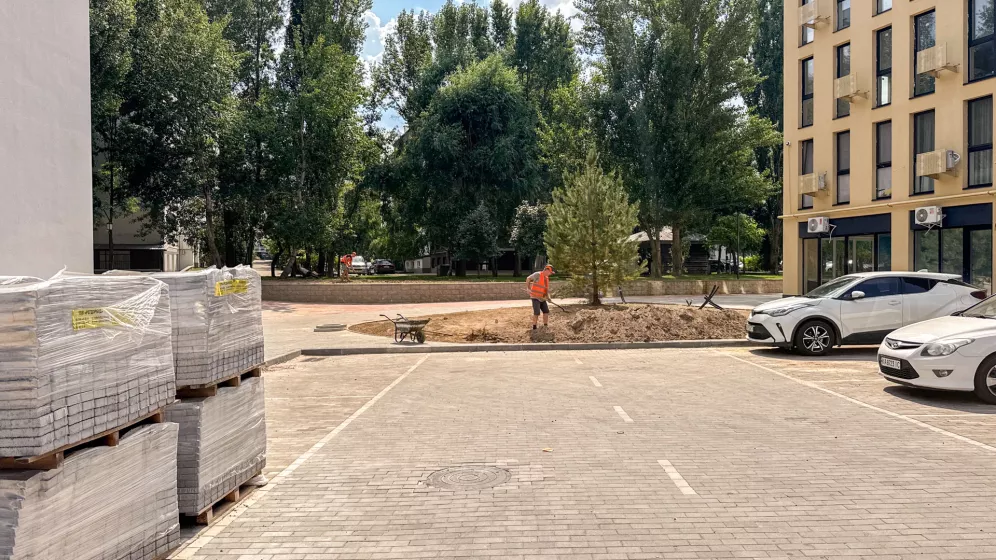

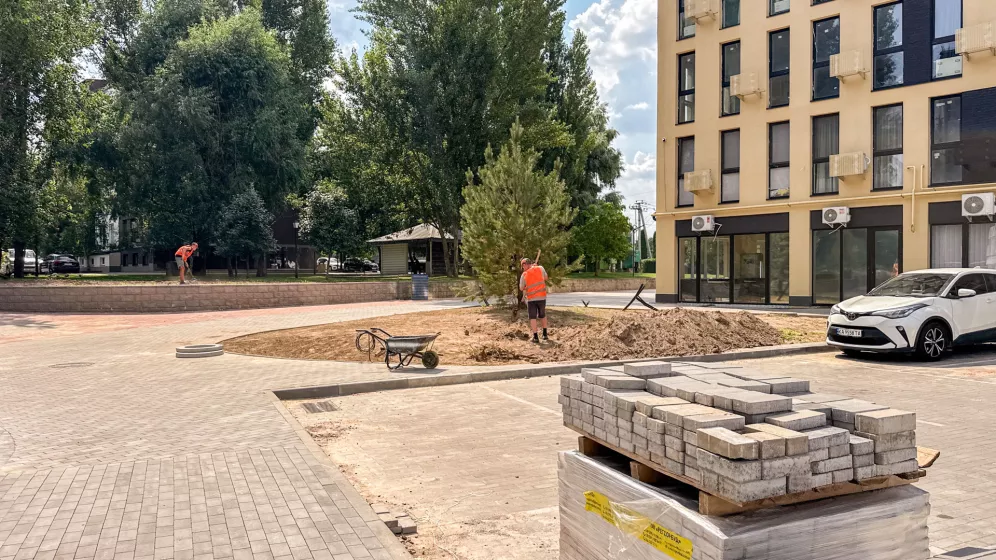

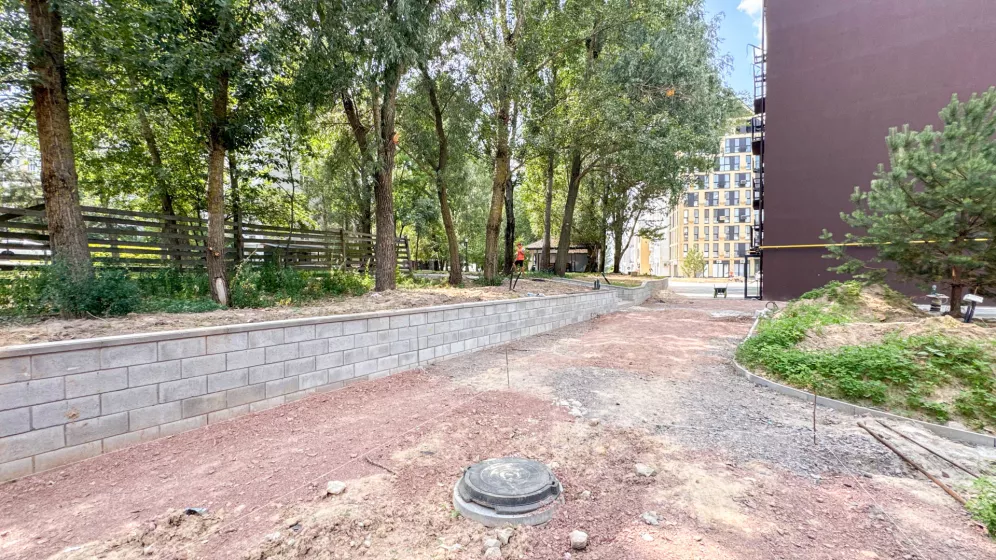

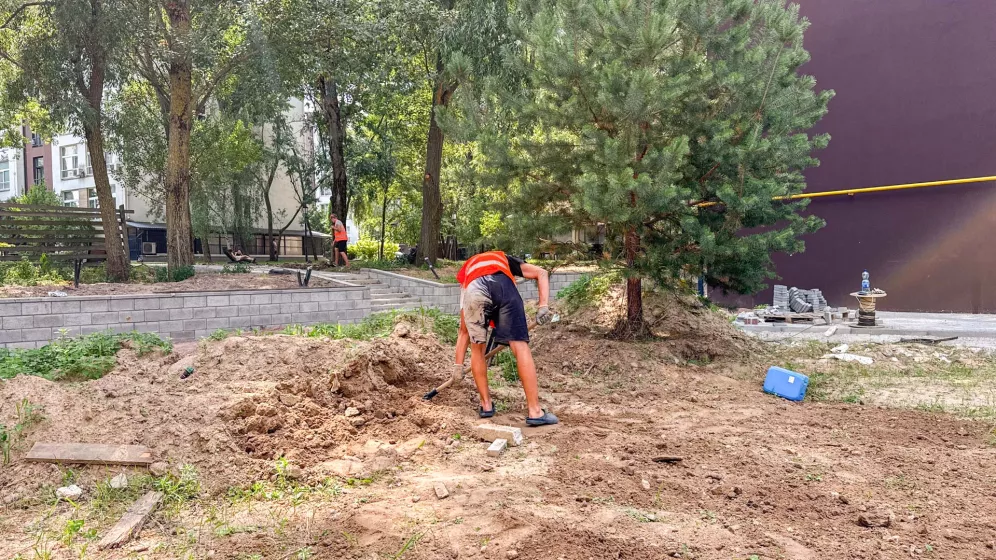

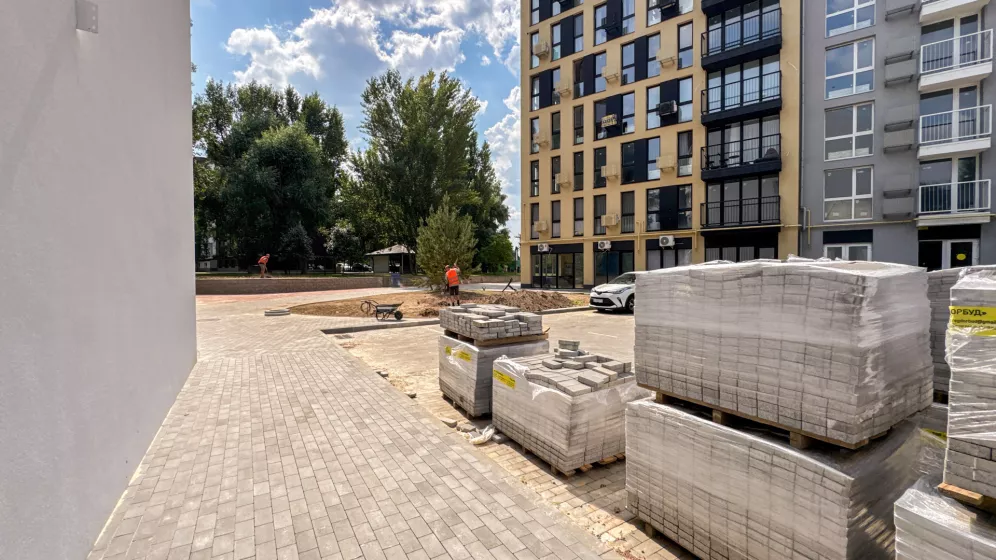

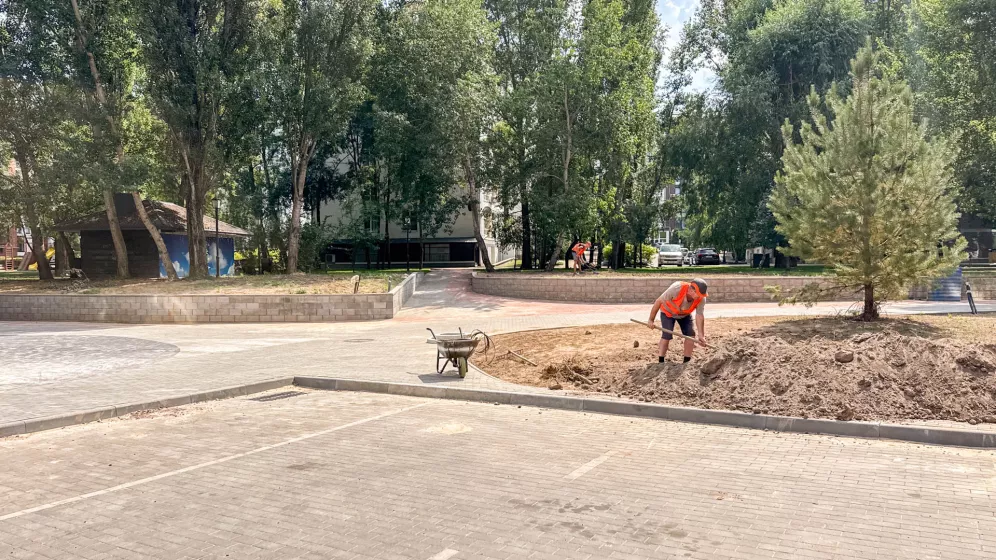

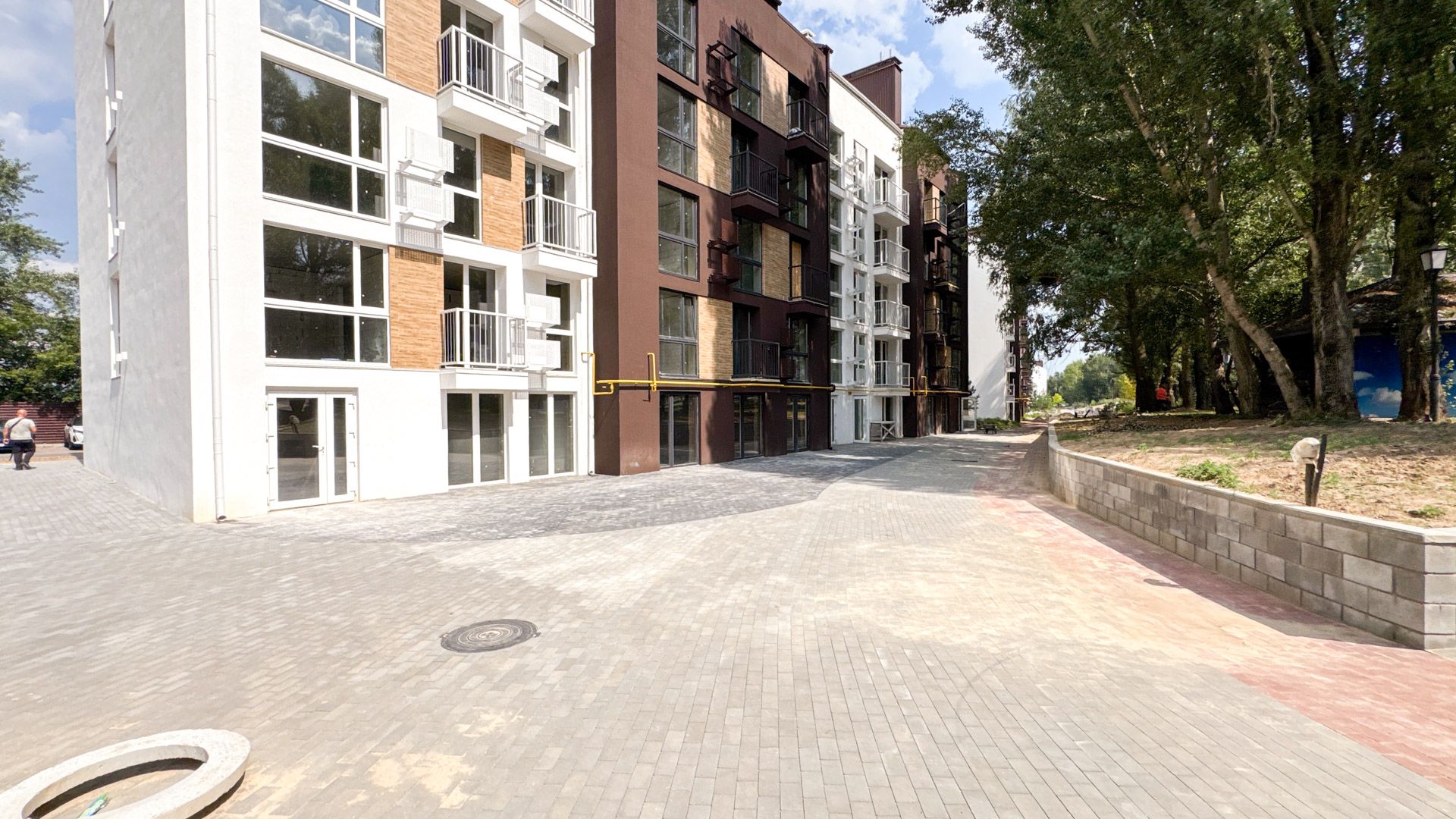

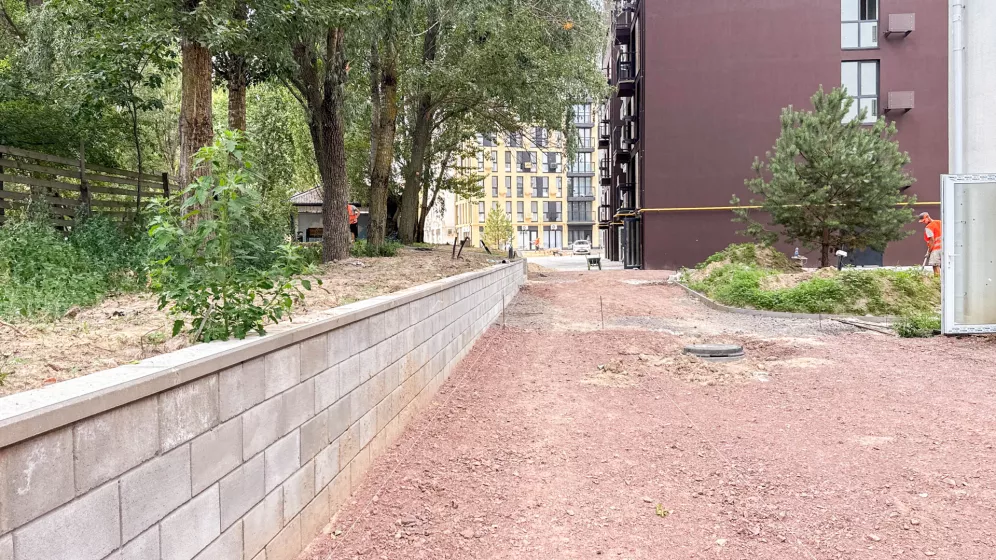

- Тривають роботи по благоустрою прибудинкової території;

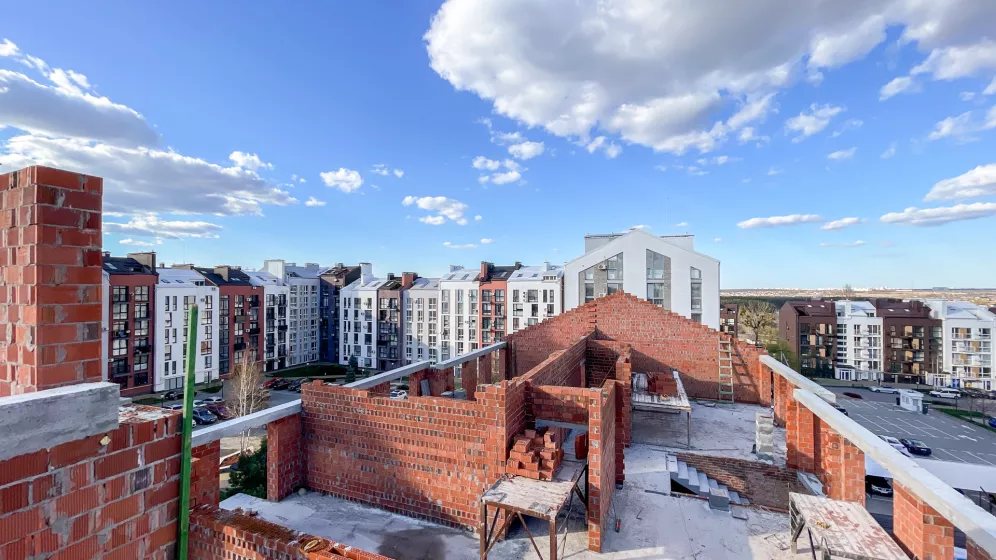

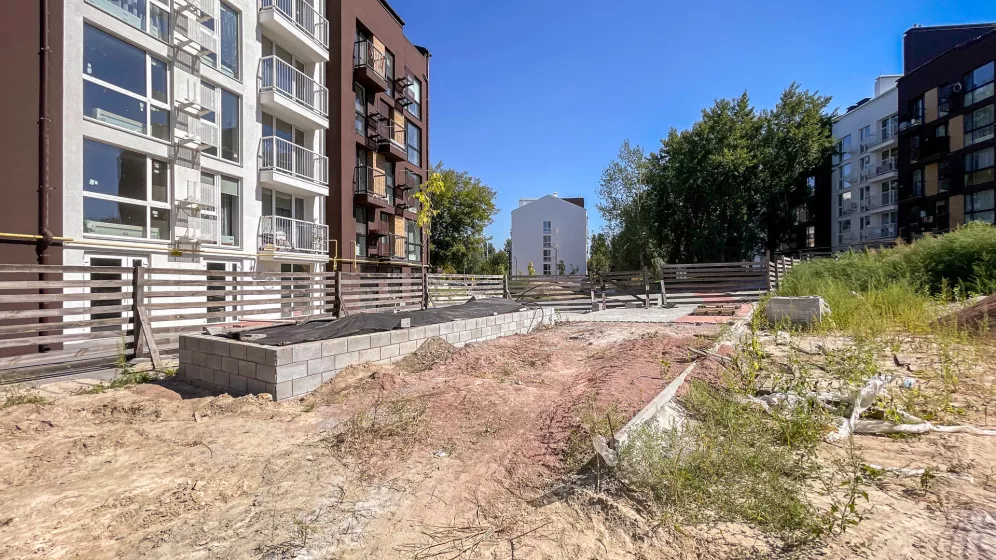

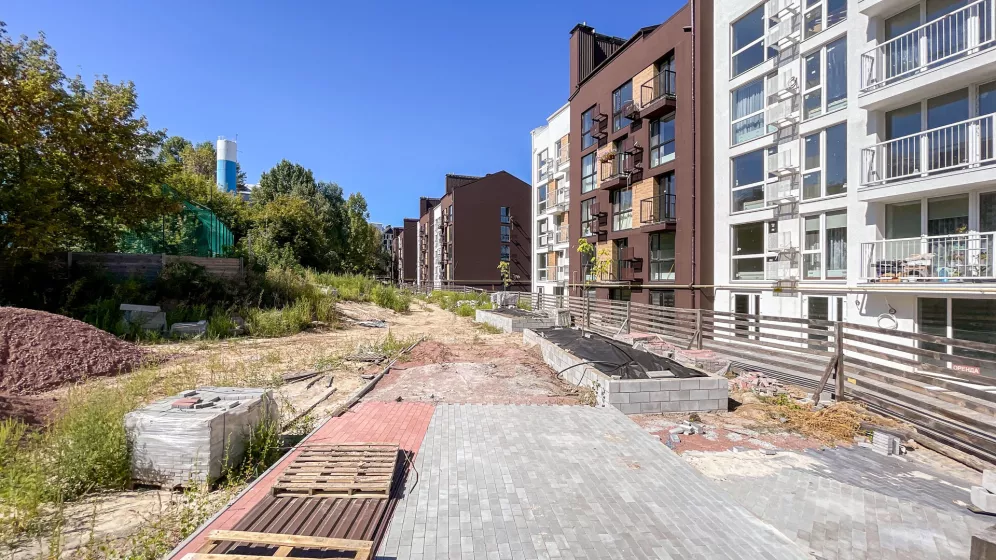

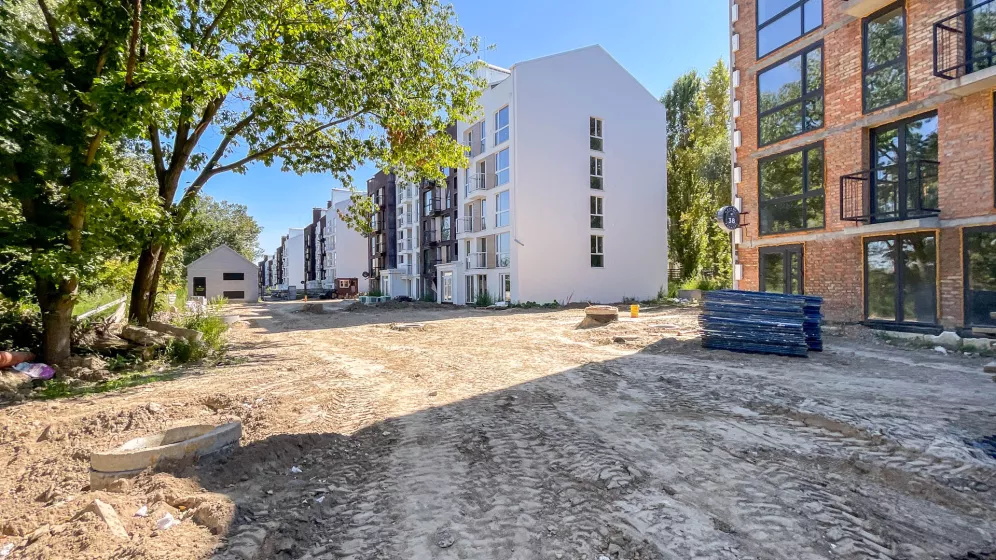

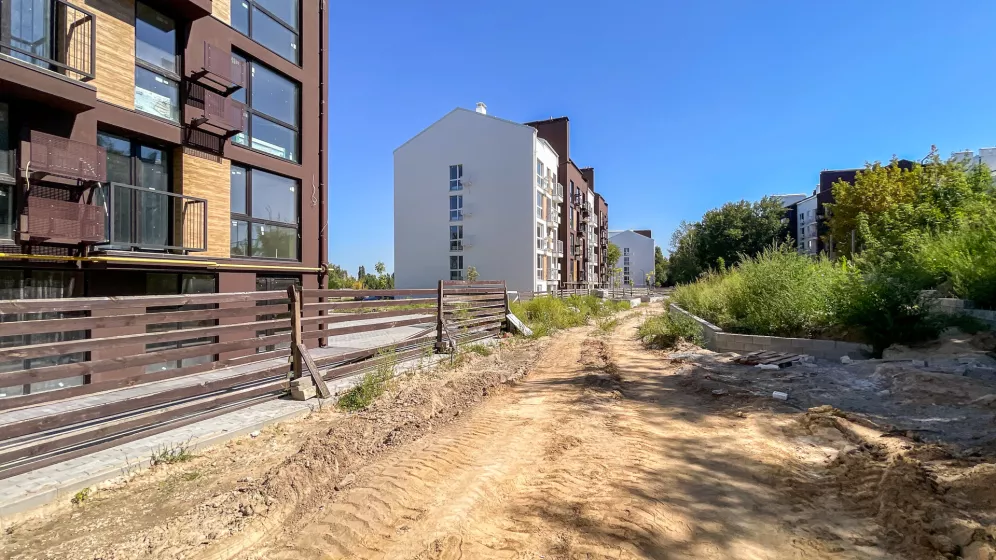

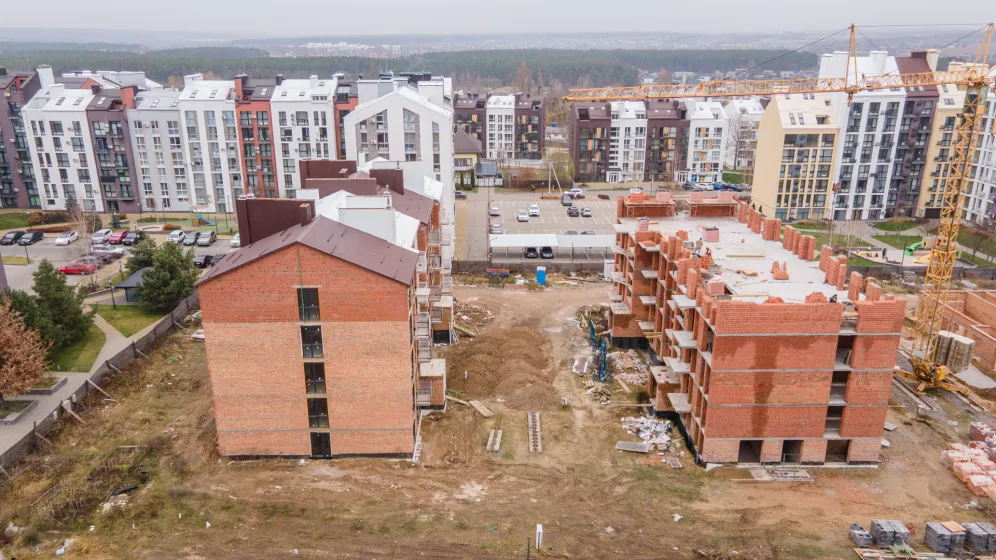

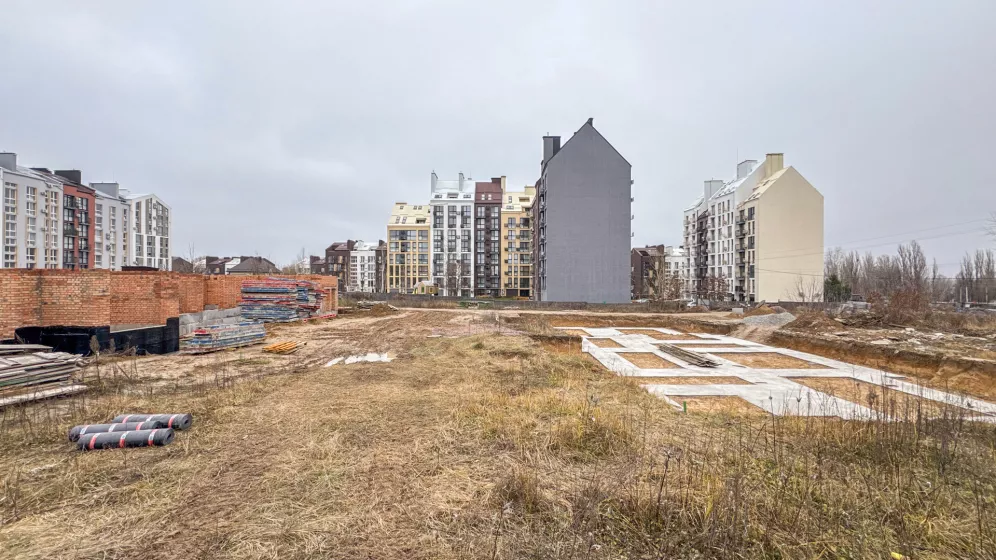

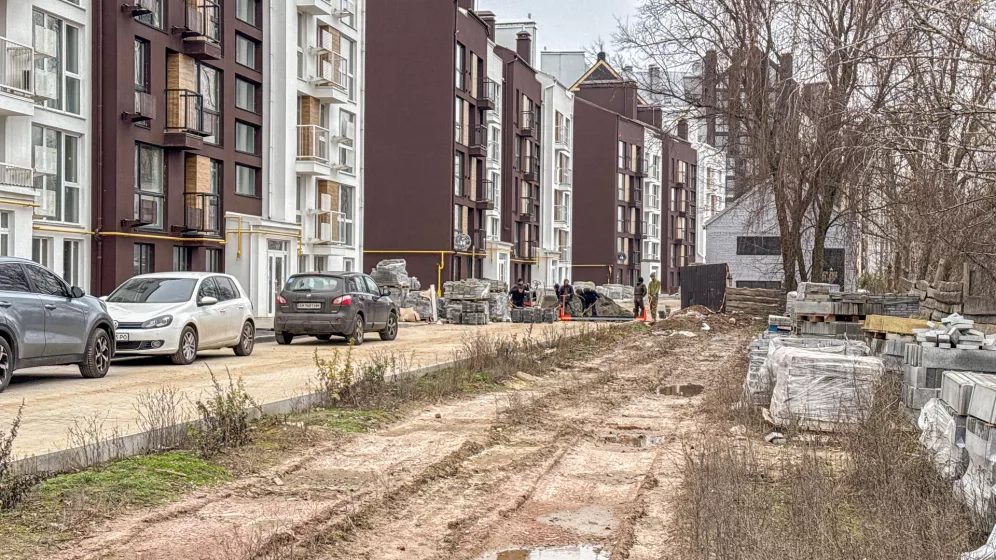

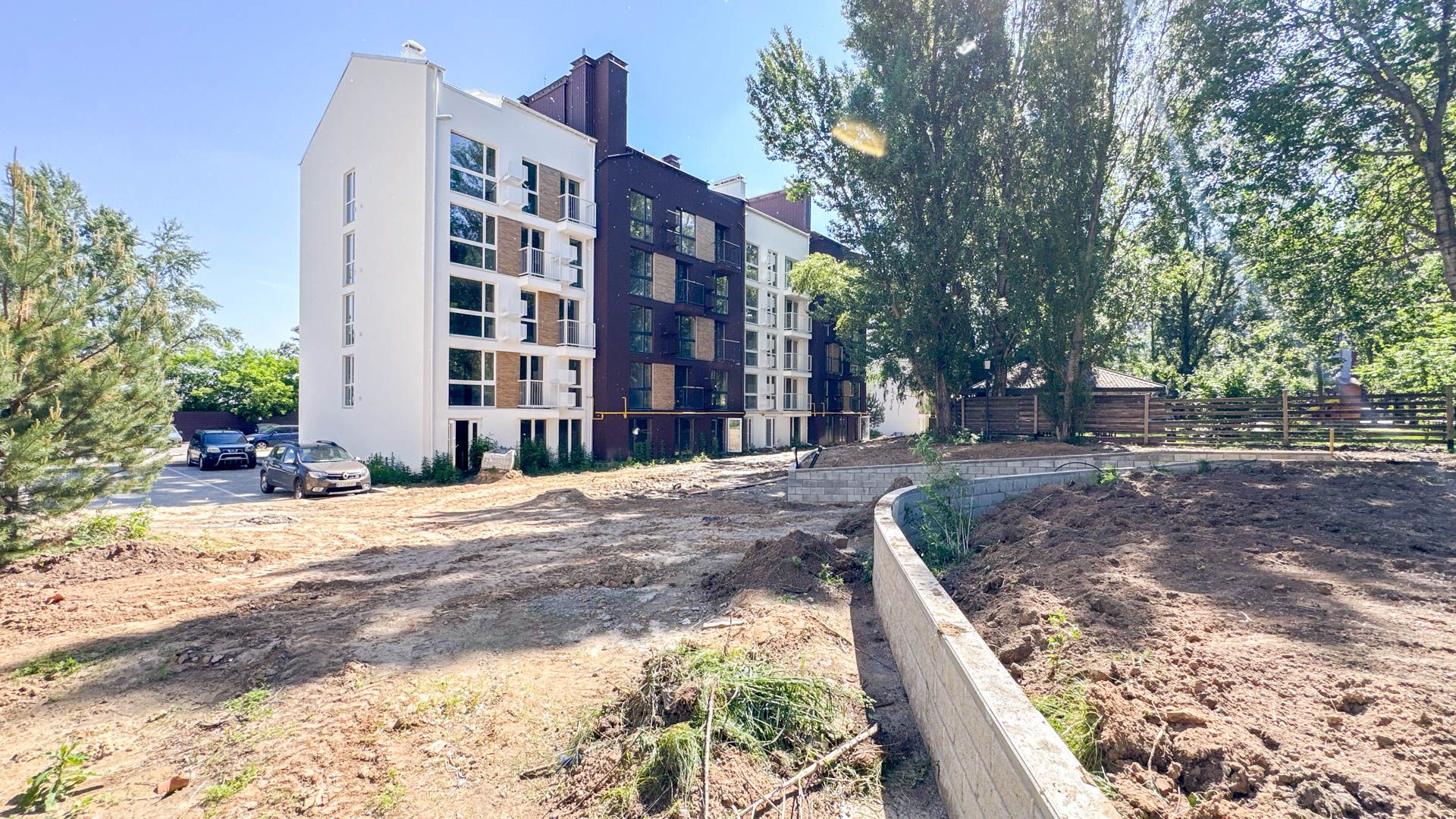

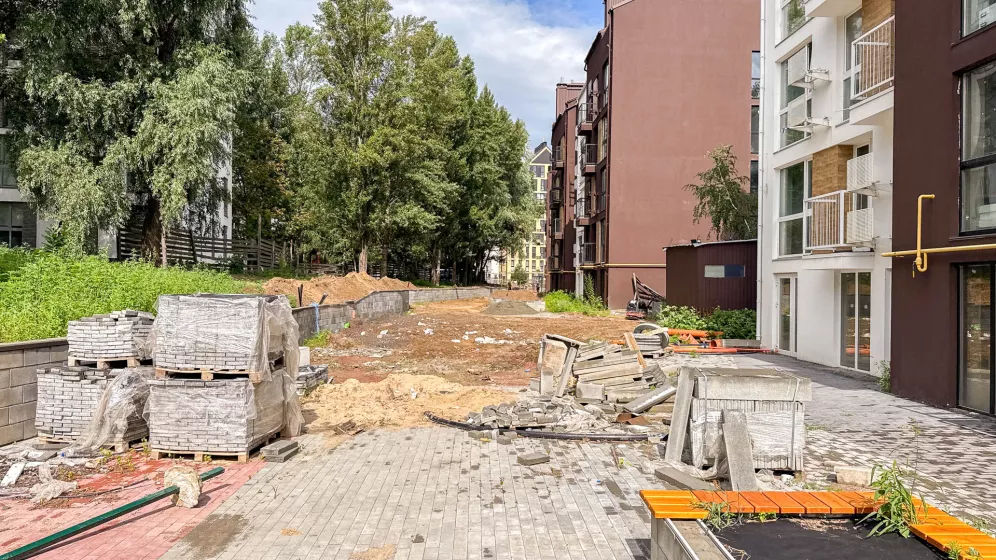

МВ 30

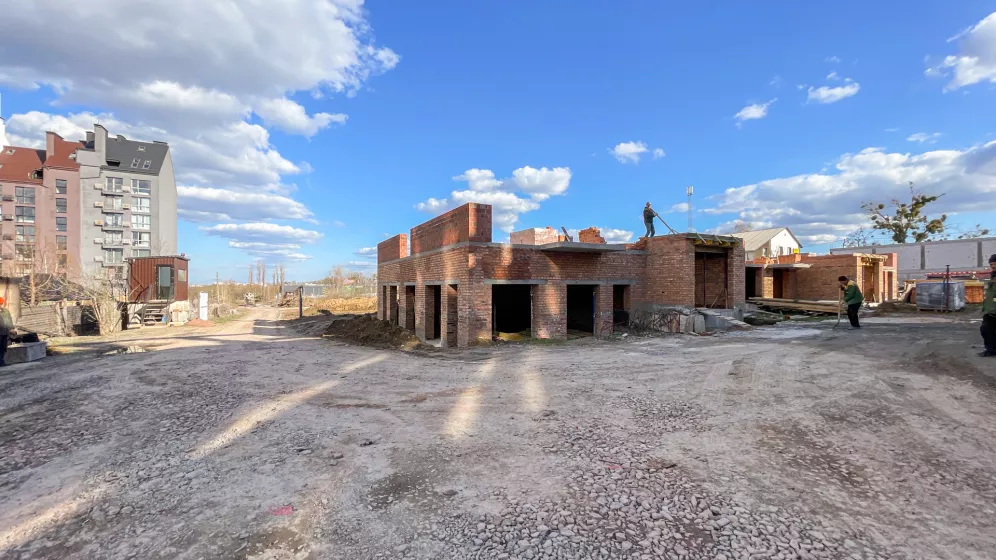

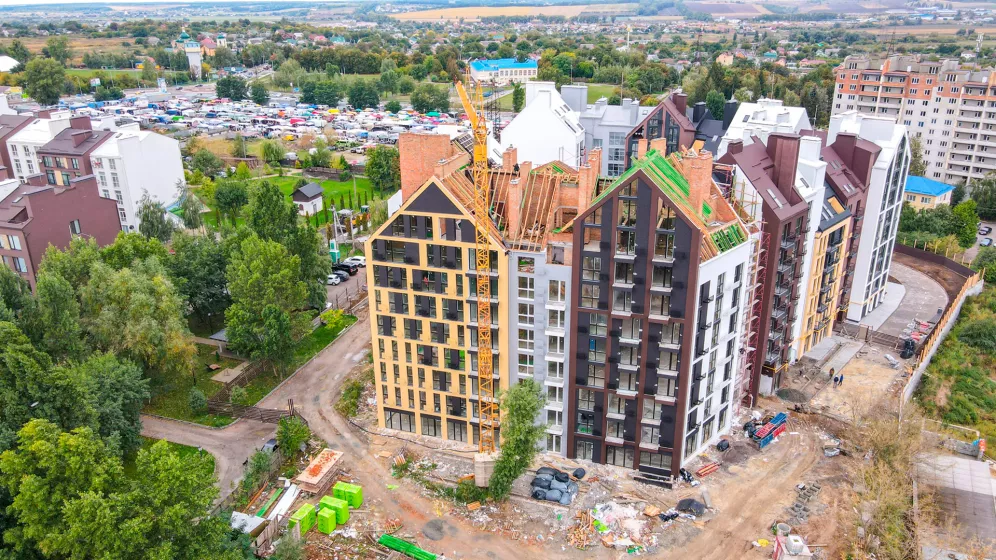

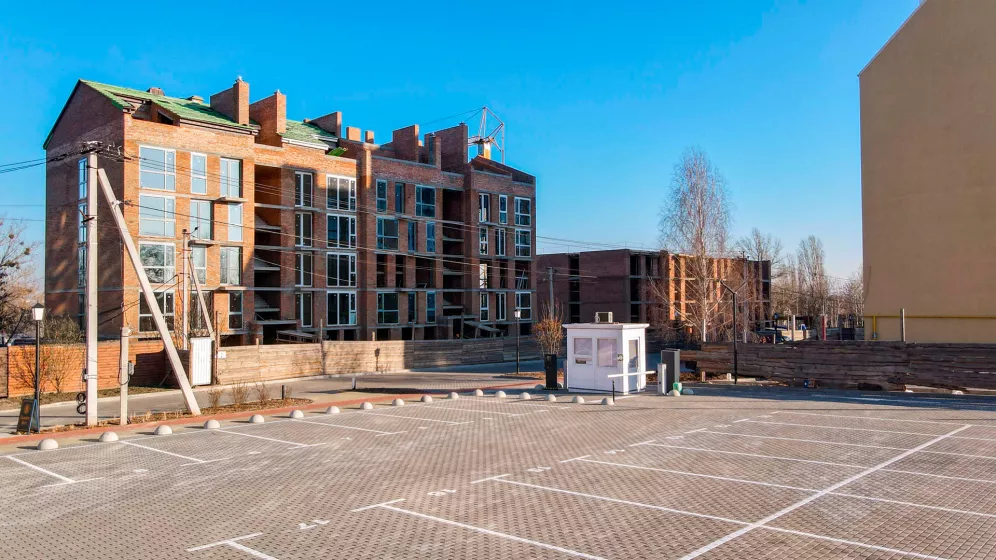

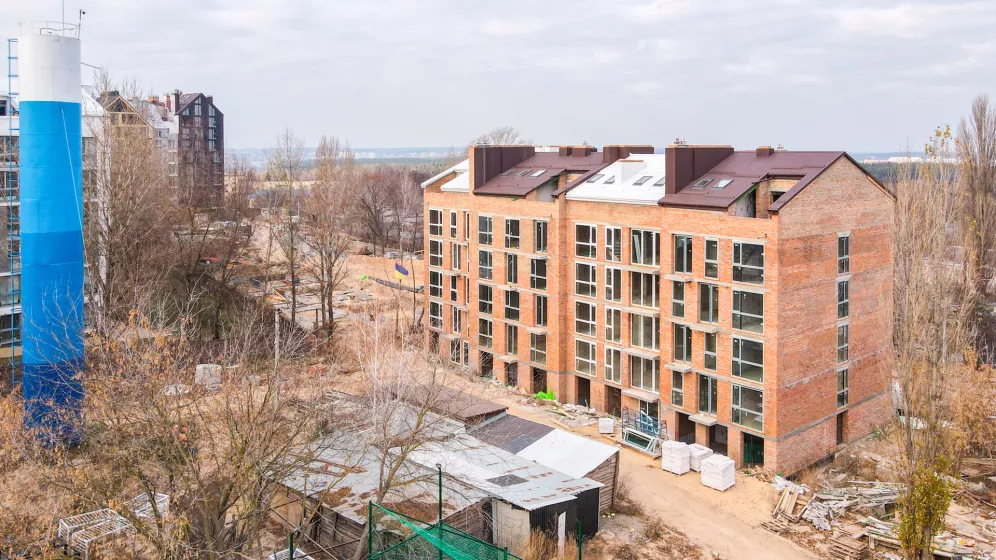

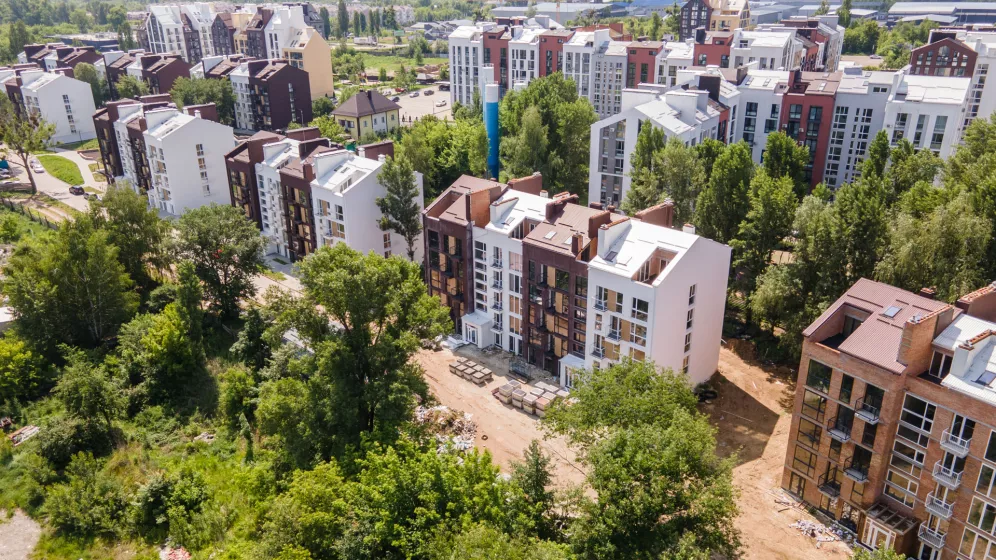

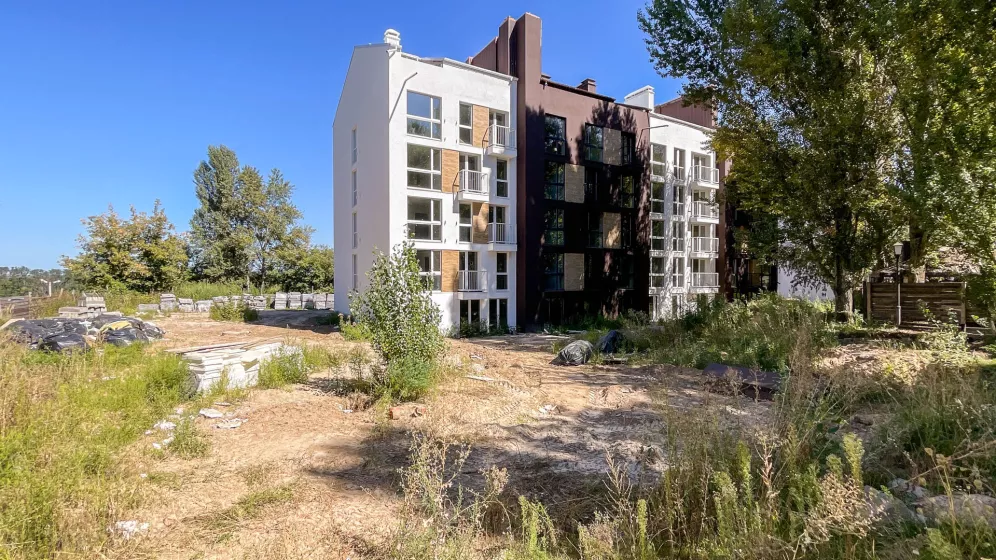

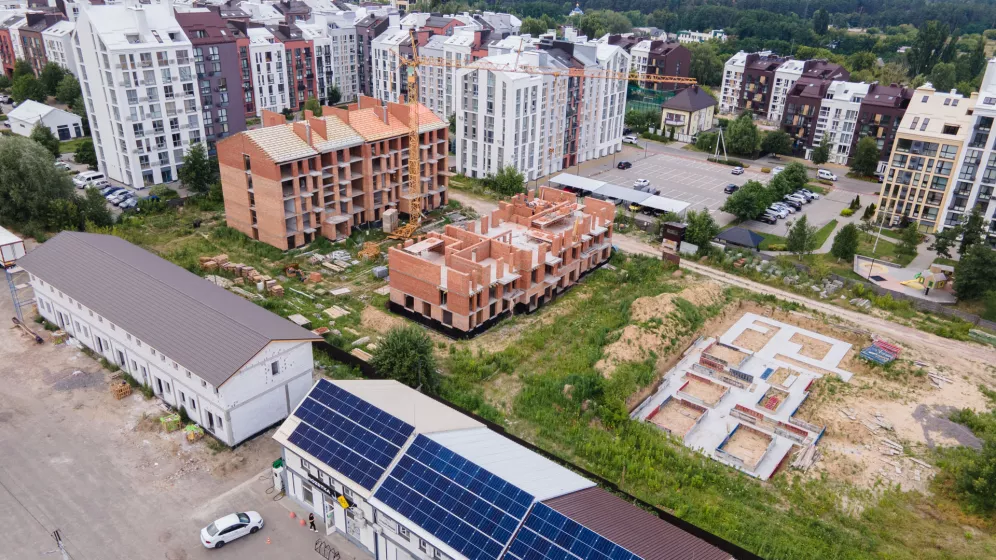

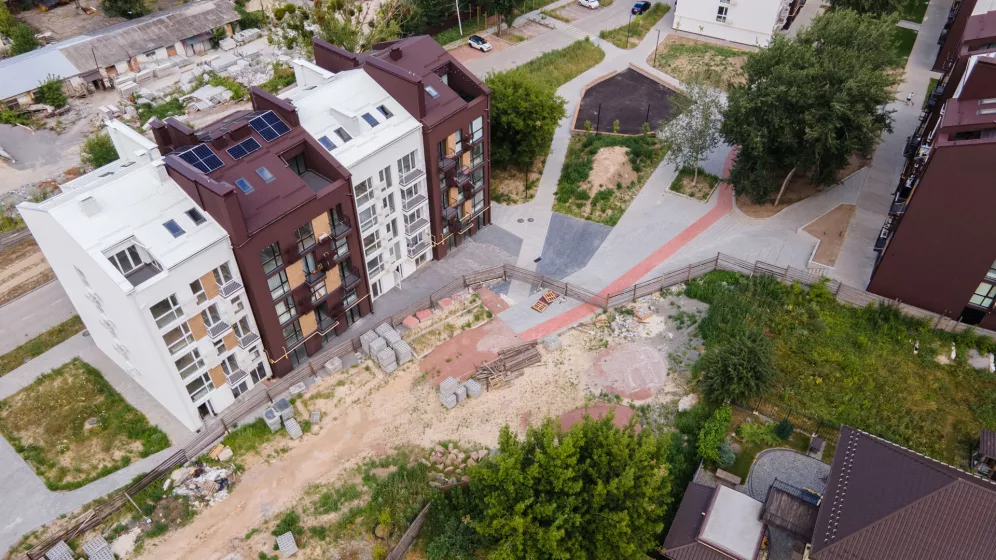

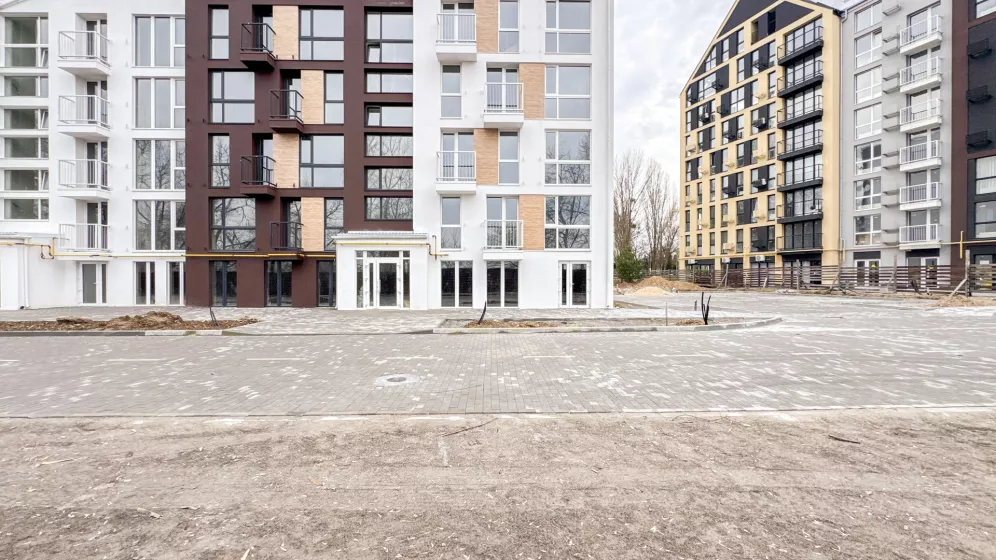

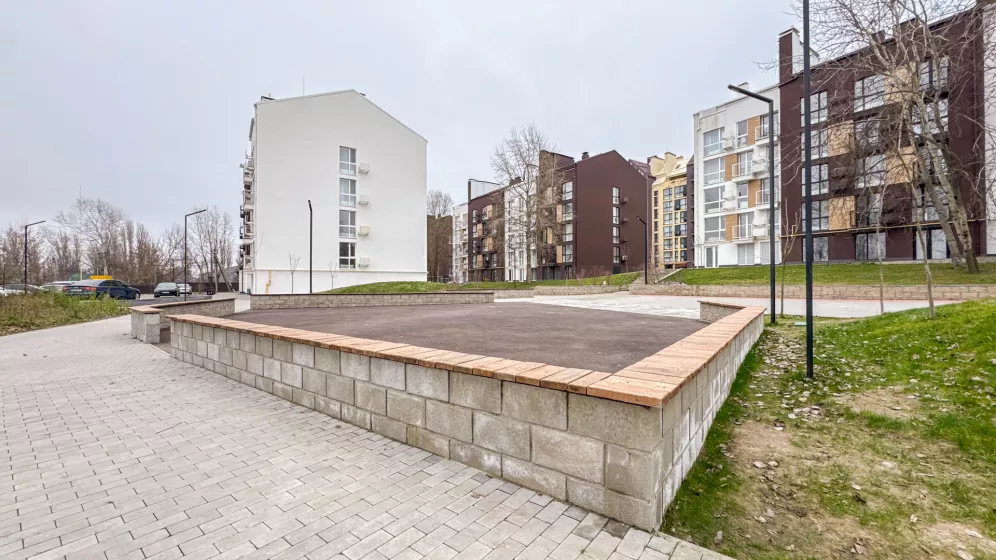

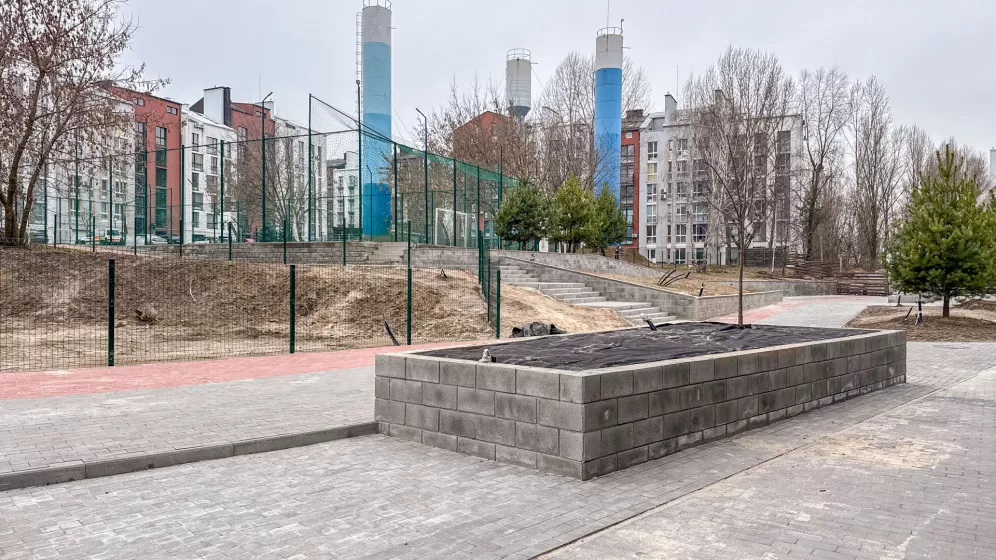

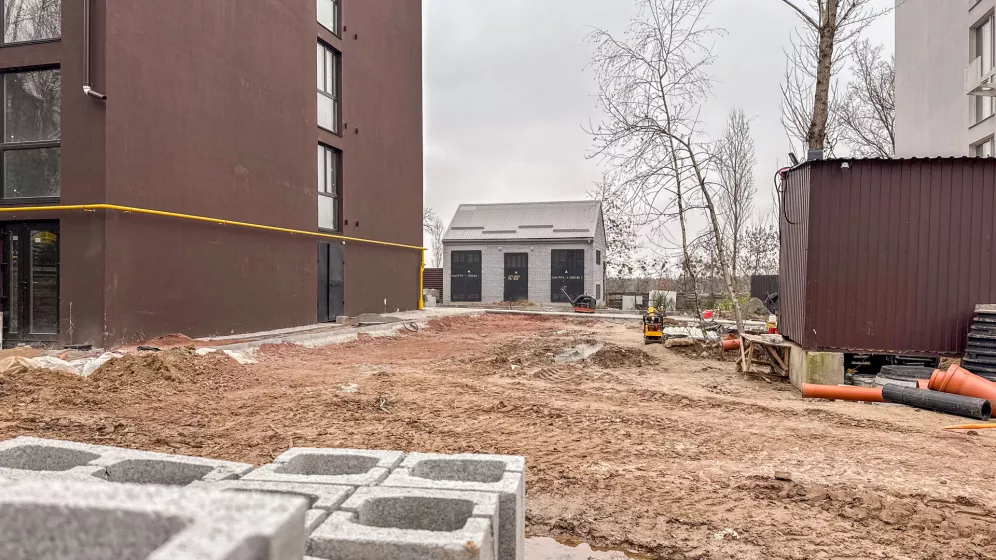

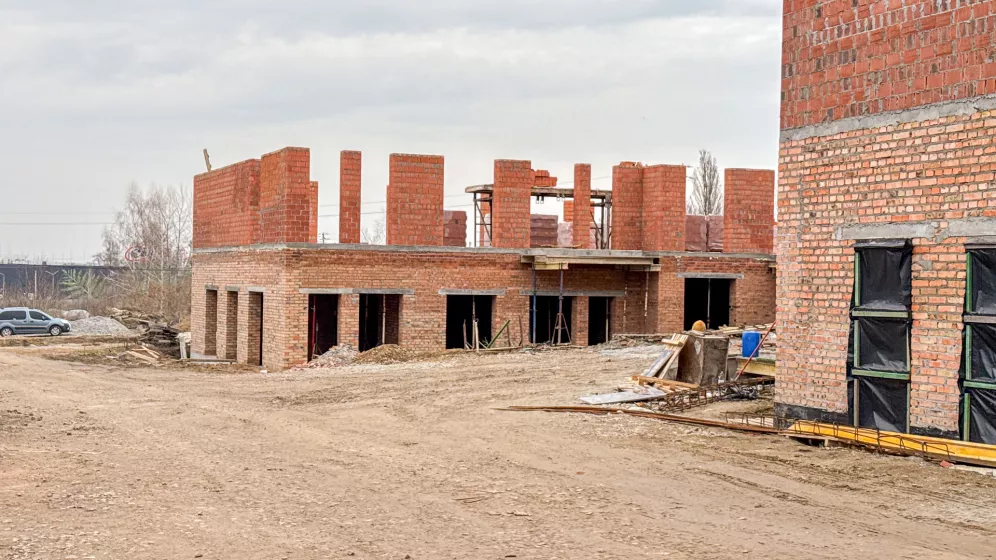

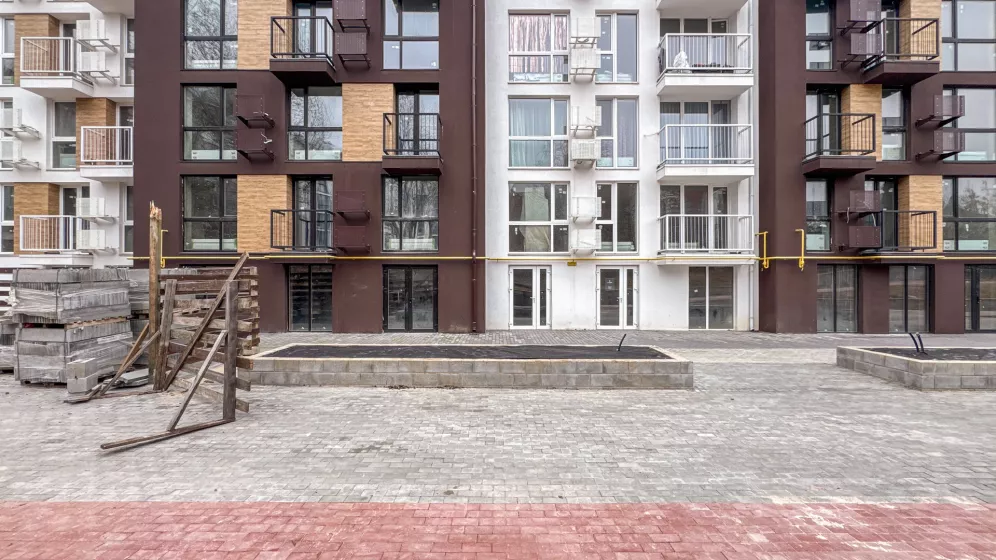

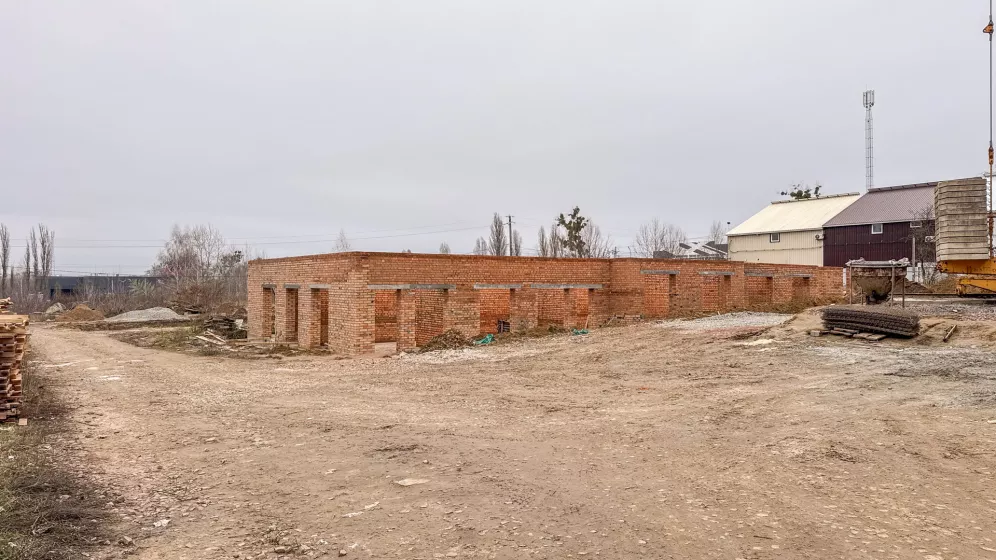

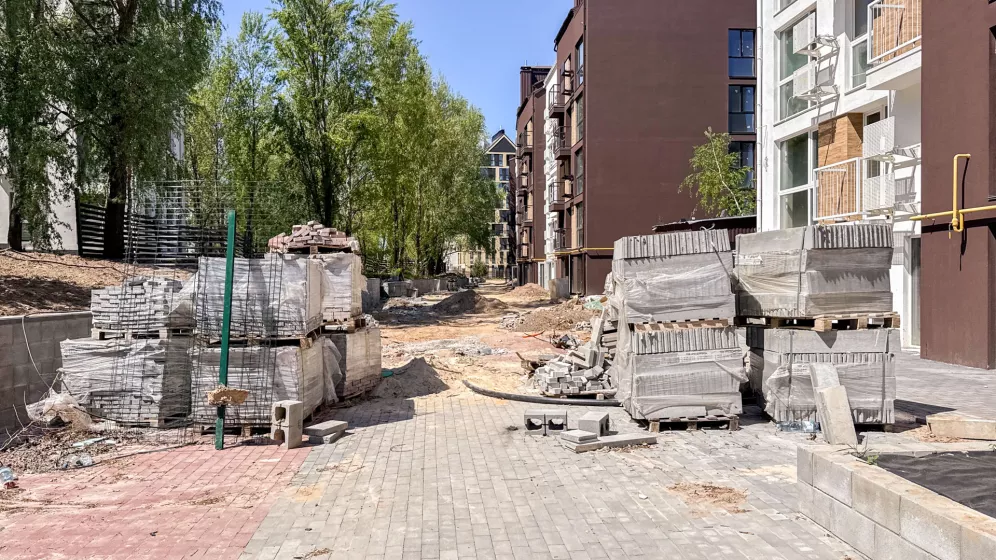

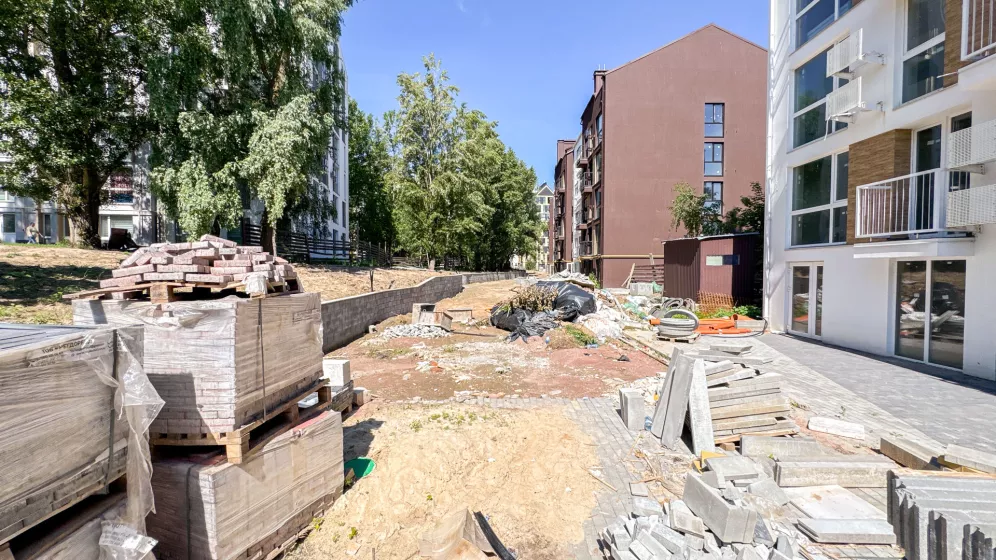

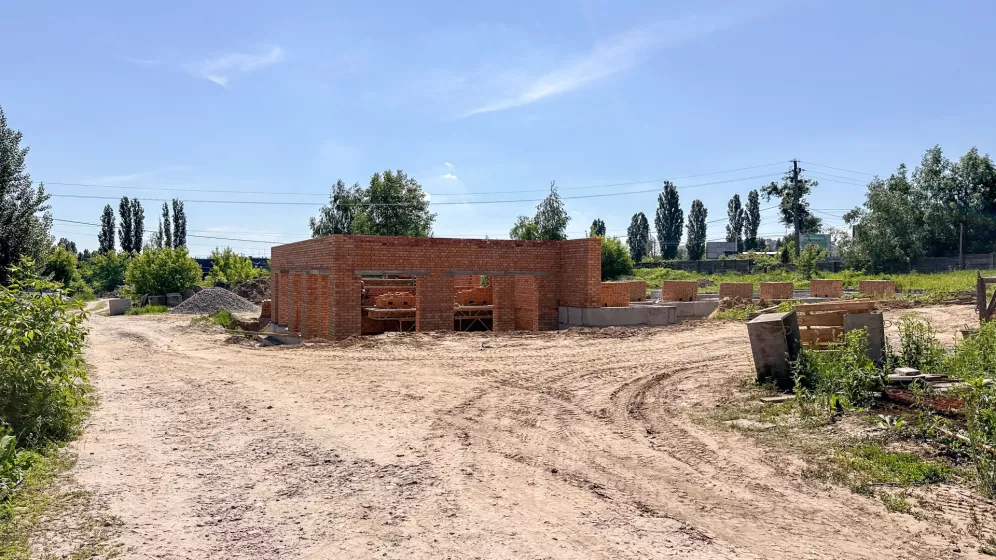

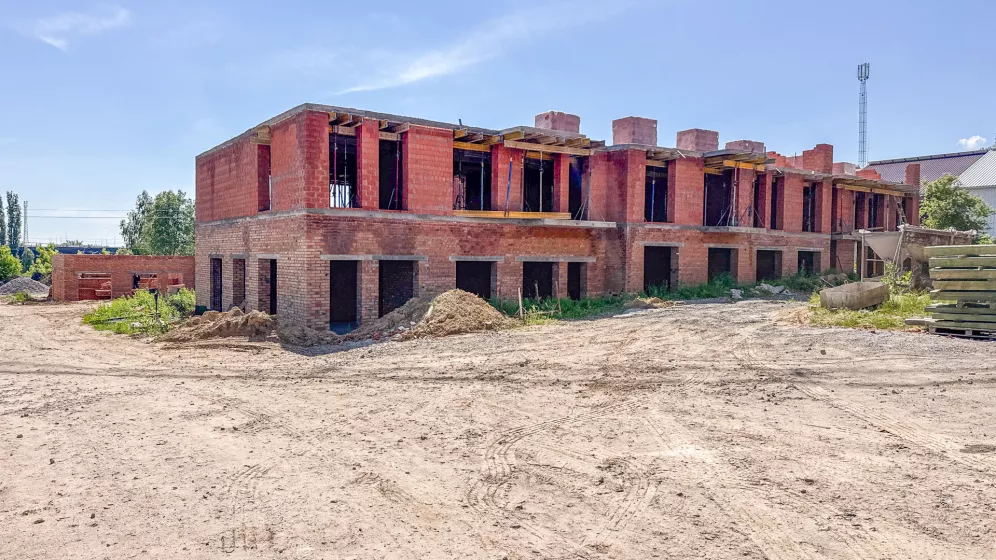

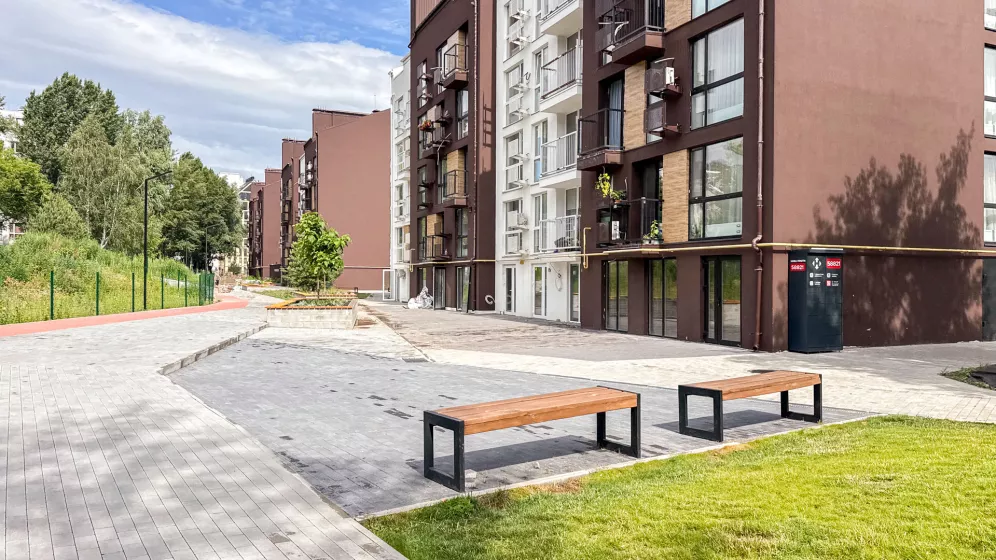

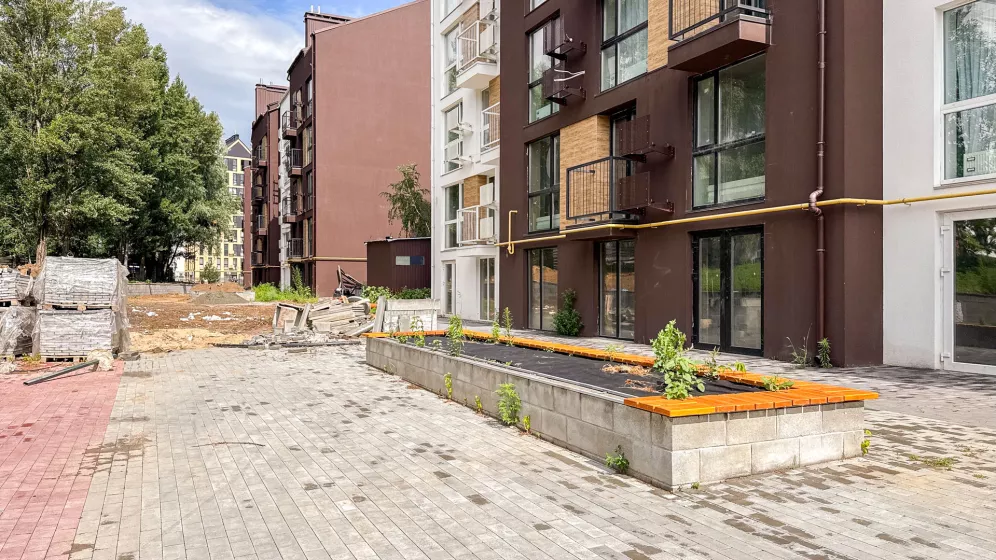

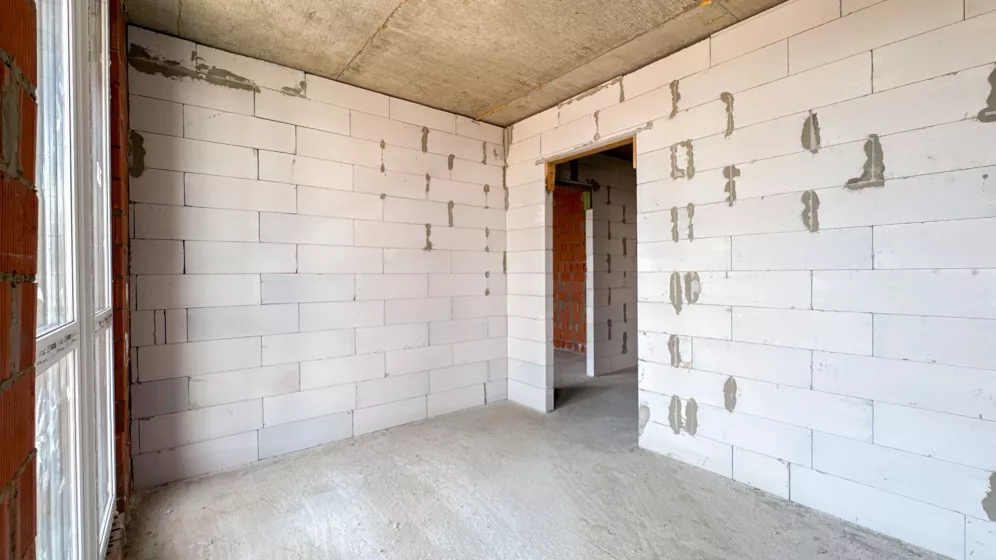

- Завершені малярні та електромонтажні роботи кладових приміщень;

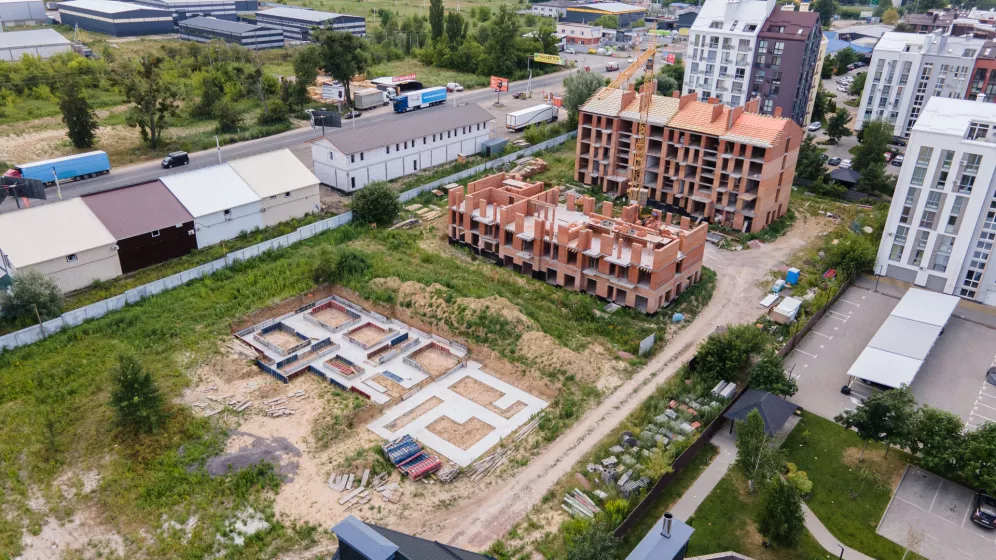

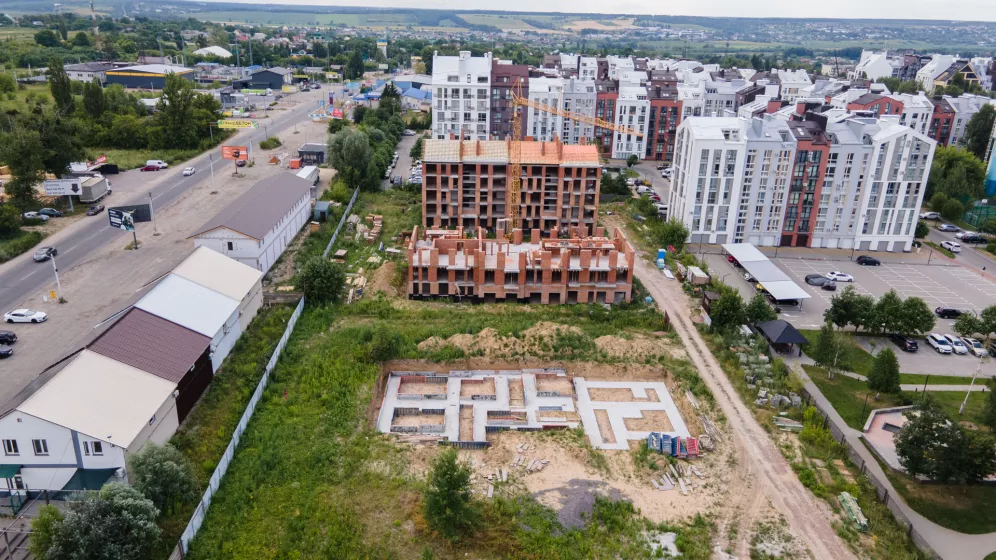

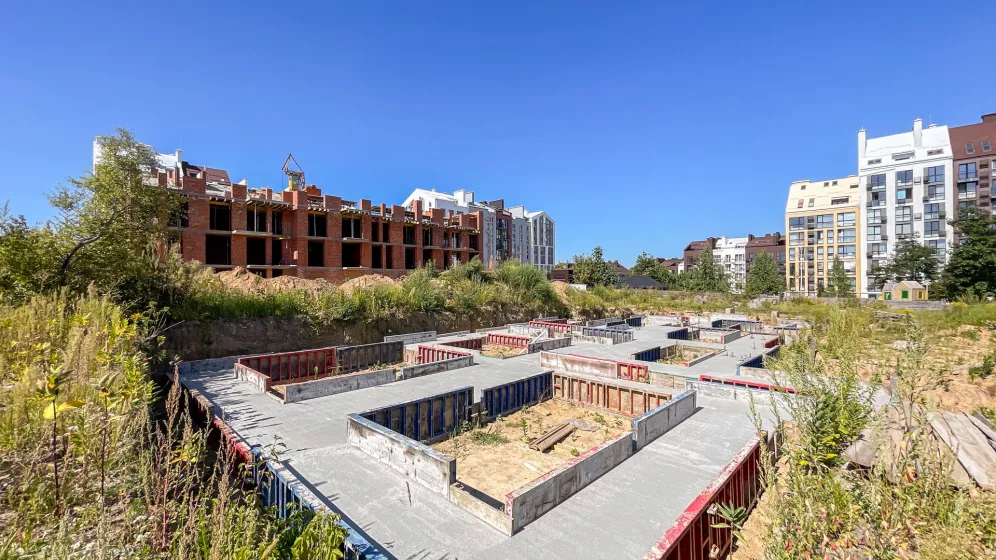

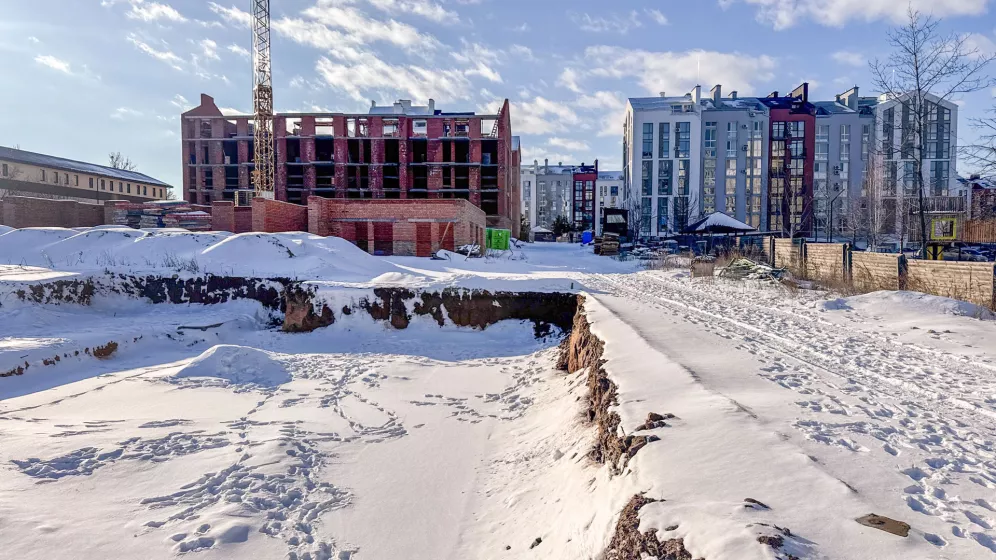

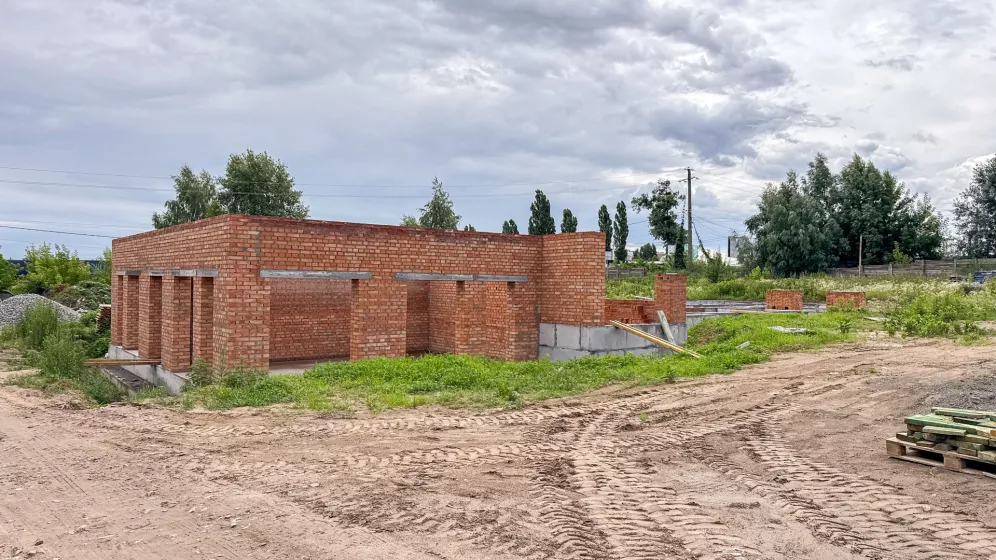

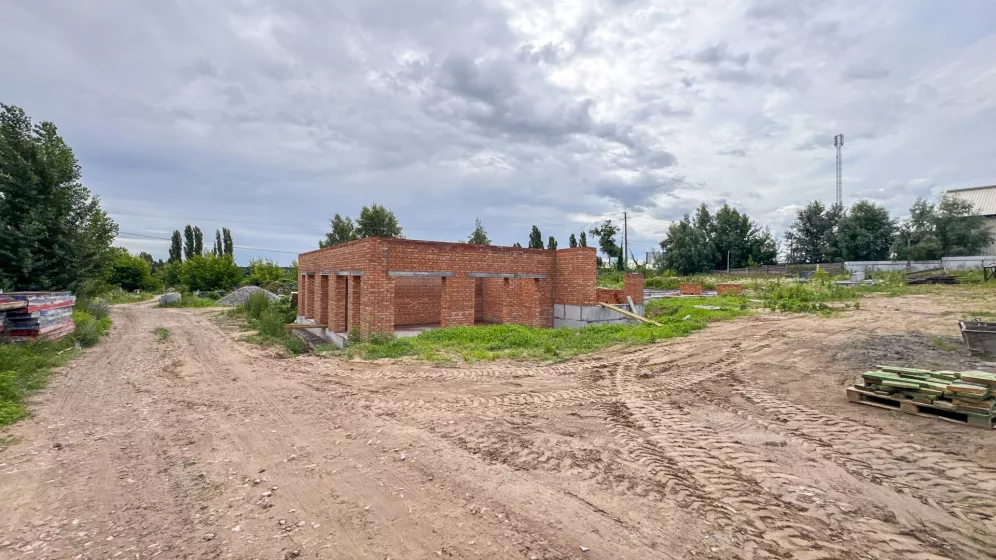

МВ 27

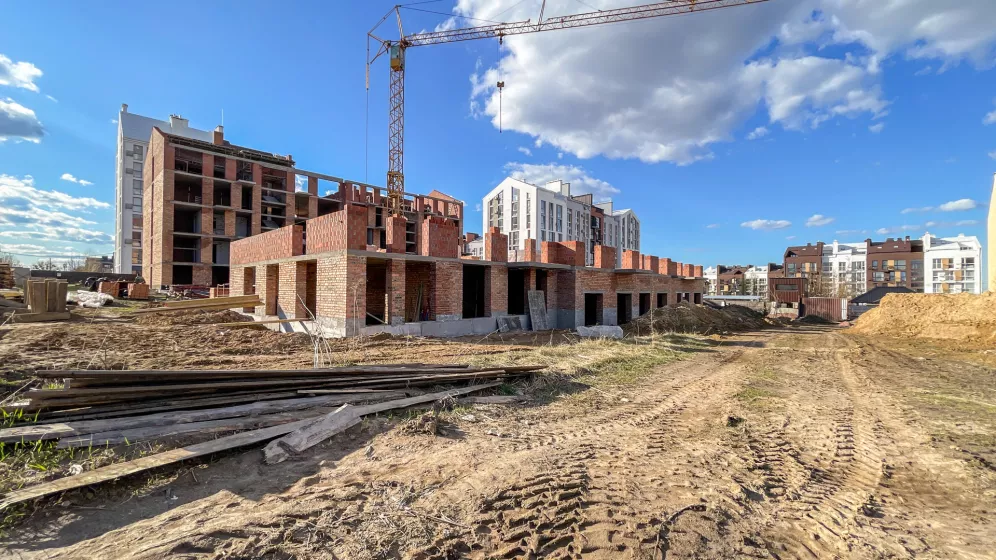

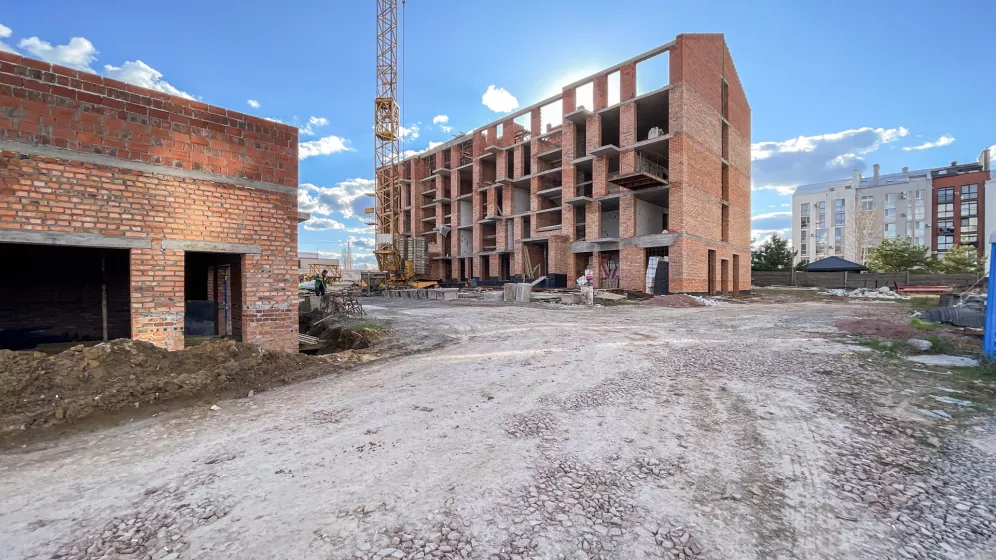

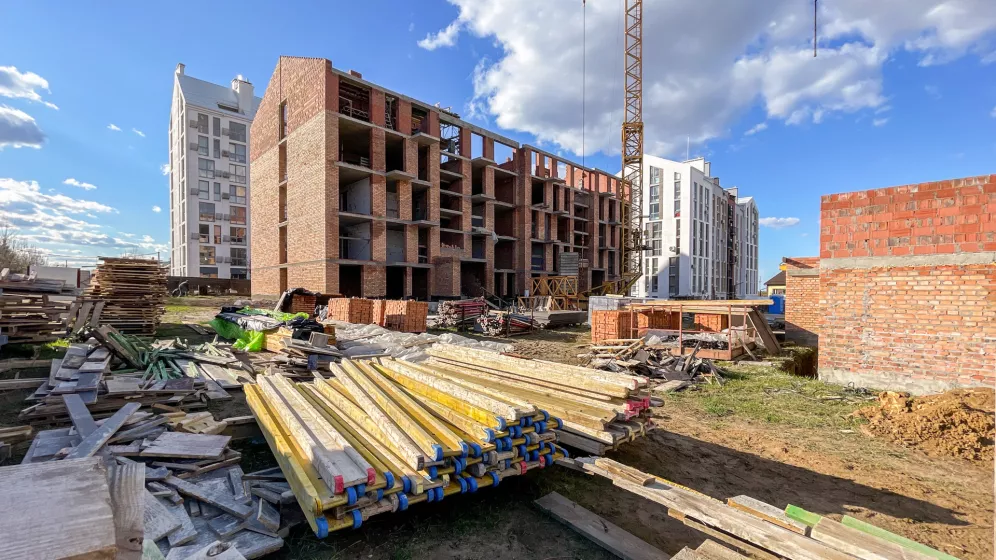

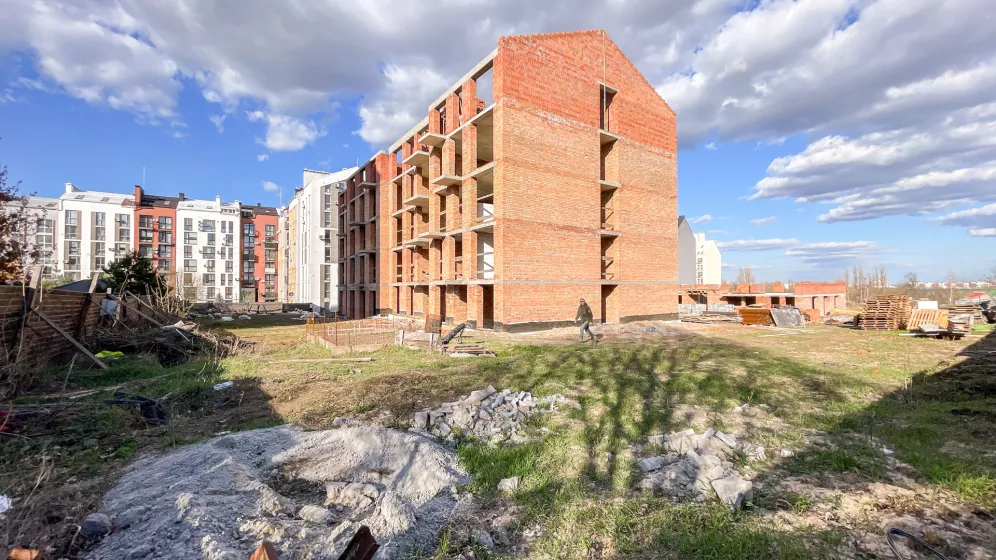

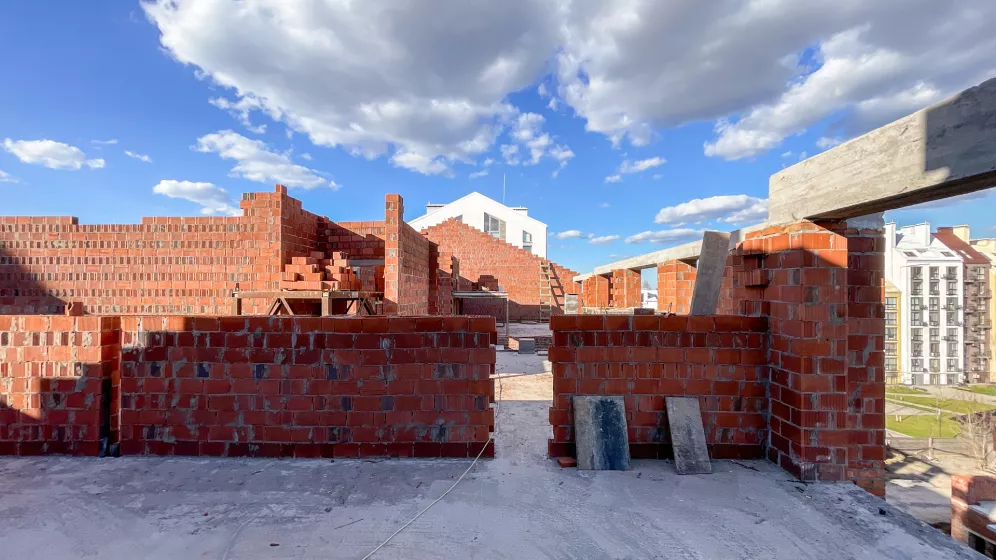

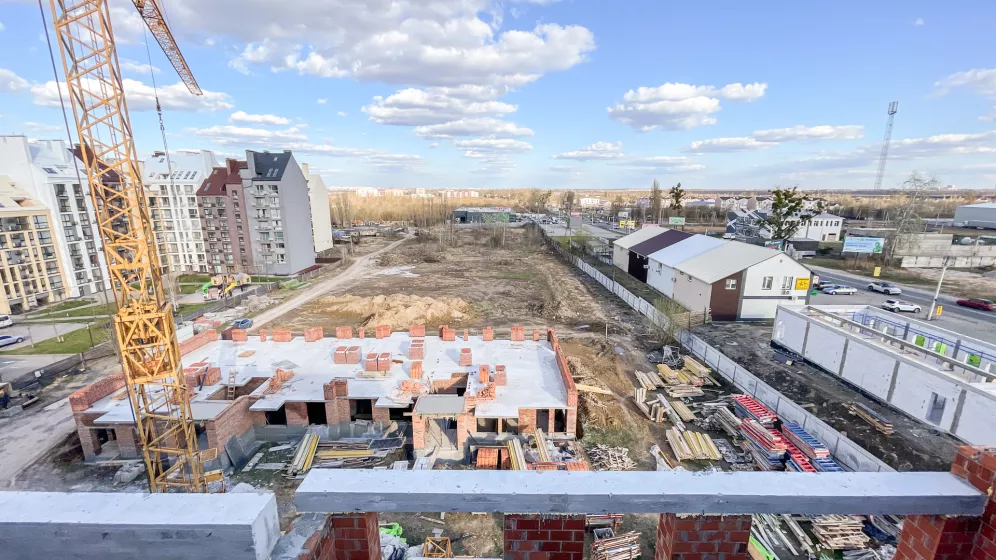

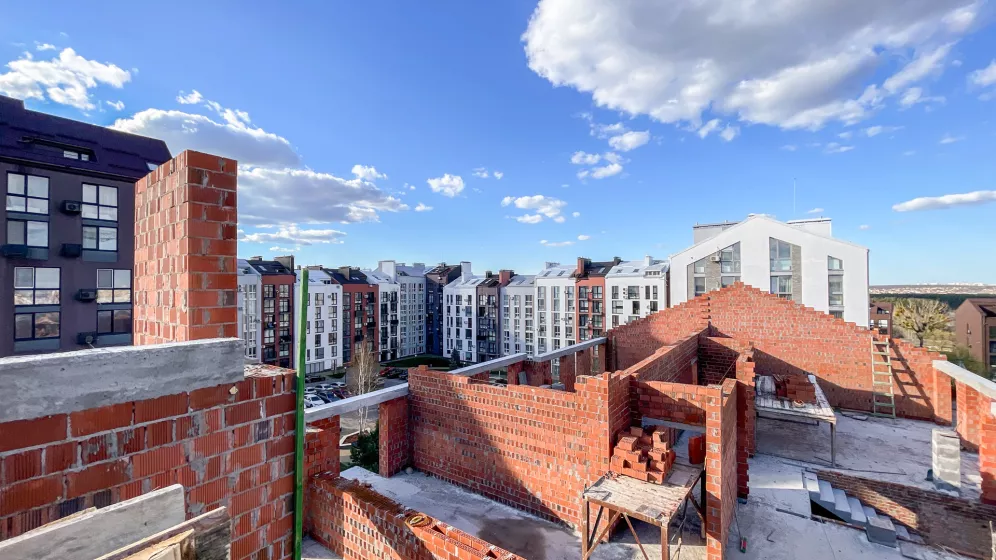

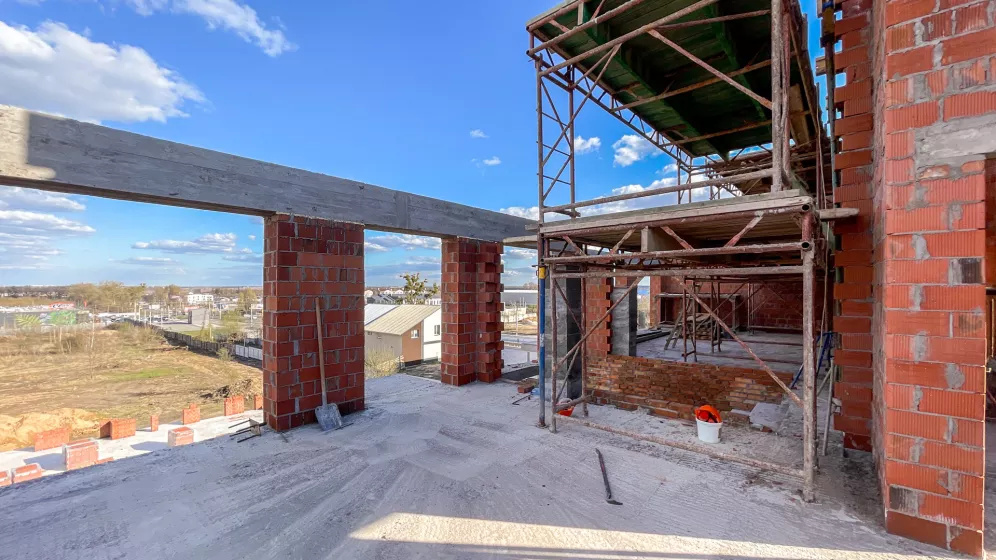

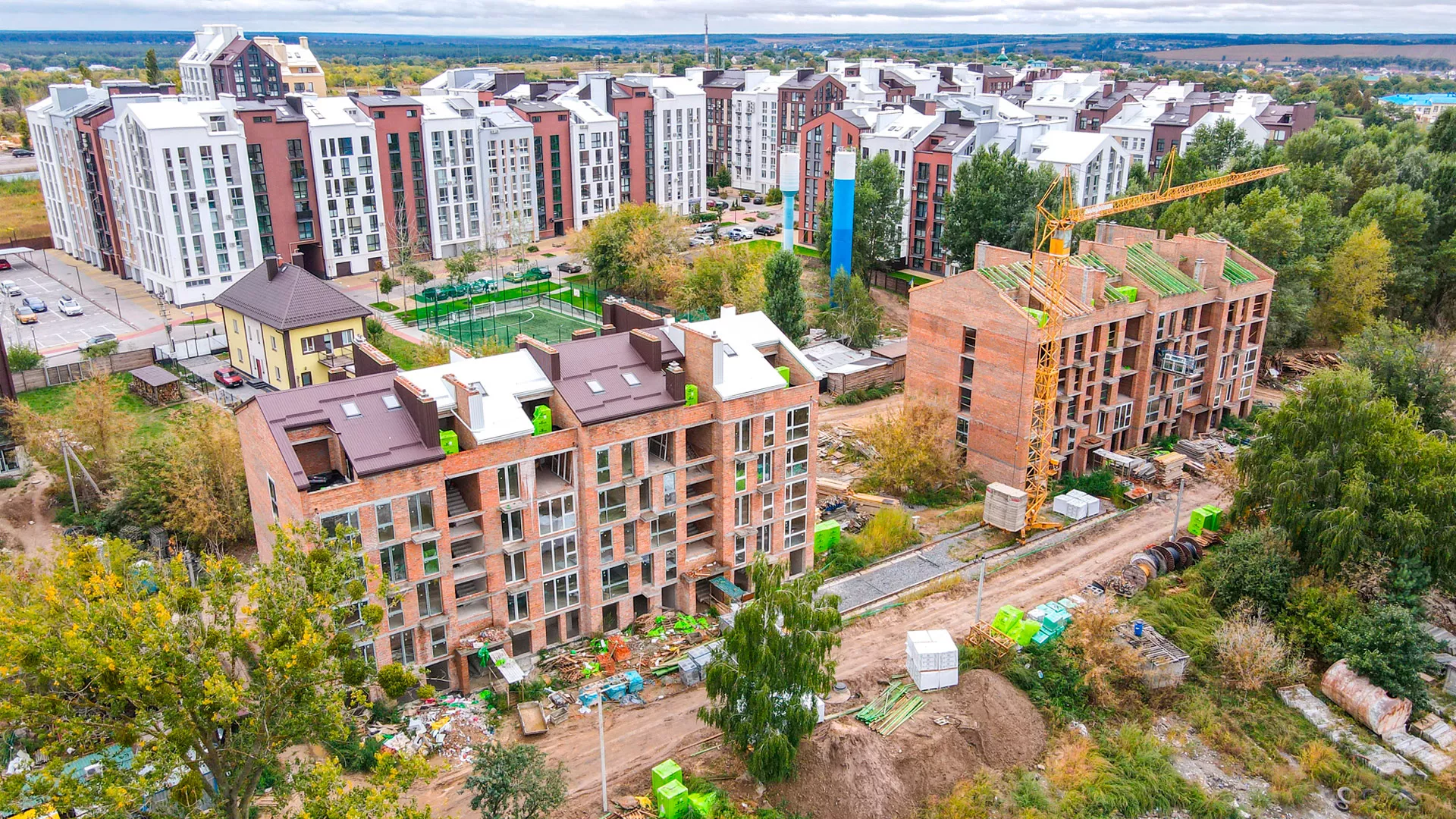

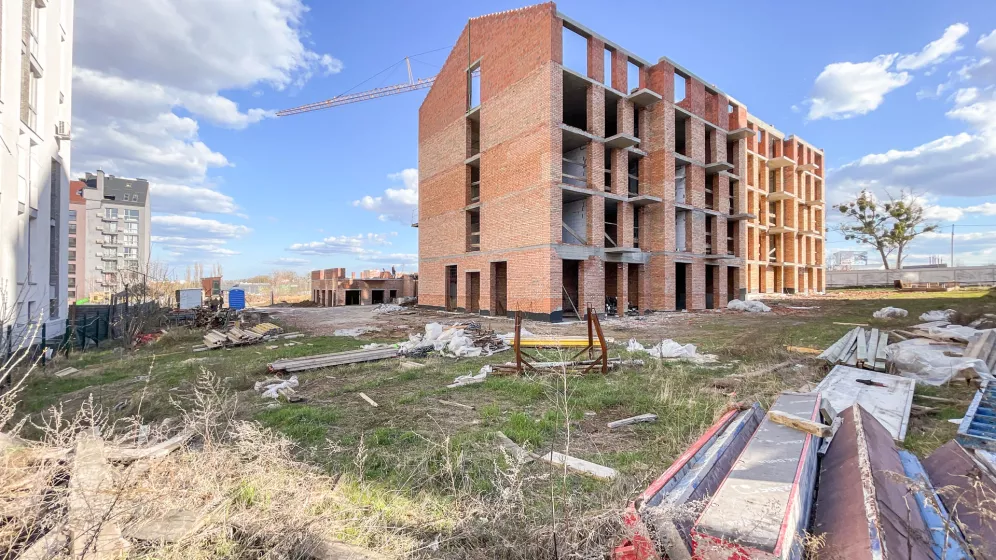

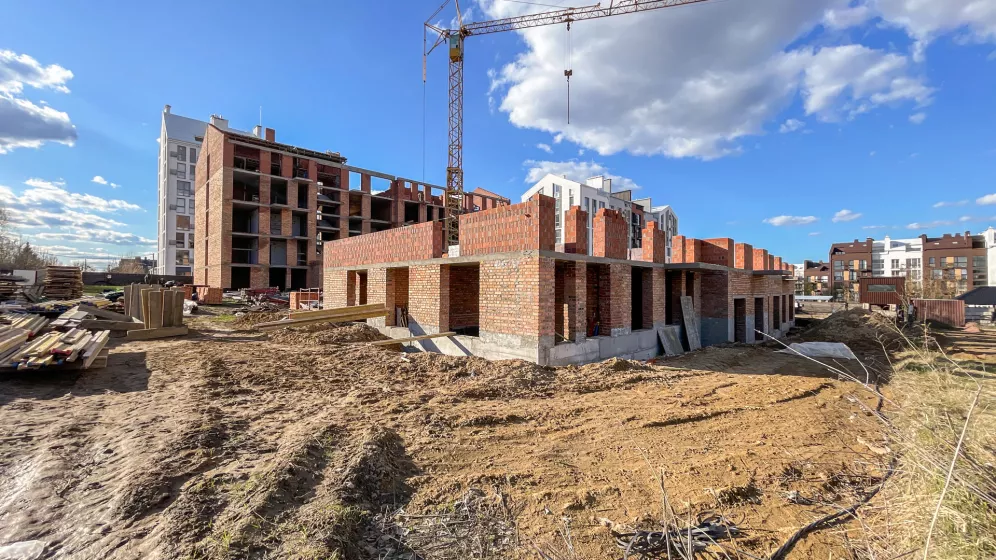

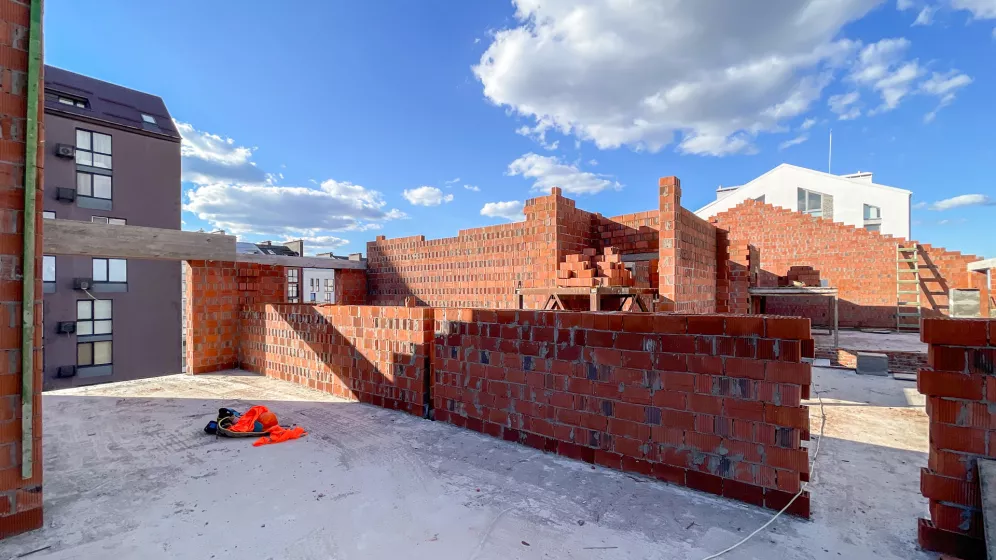

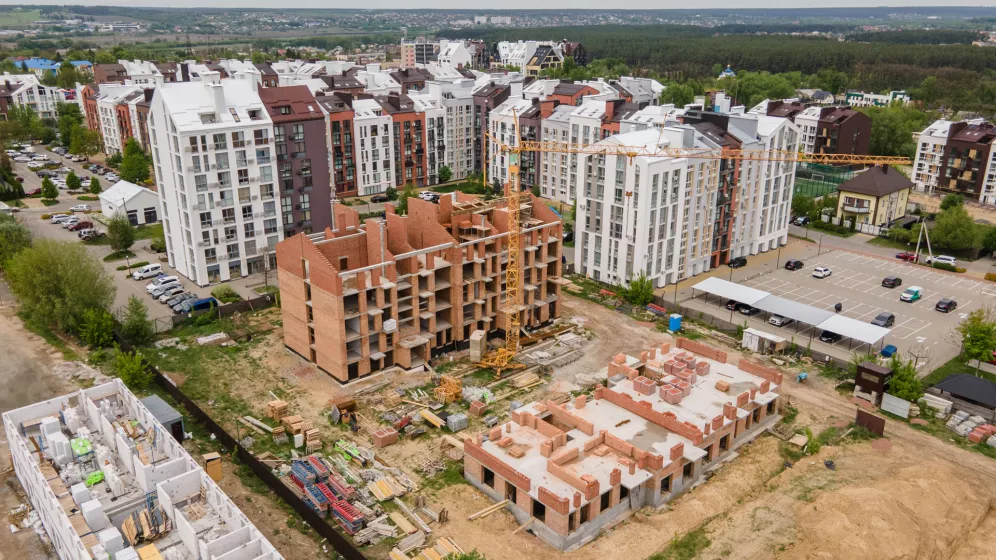

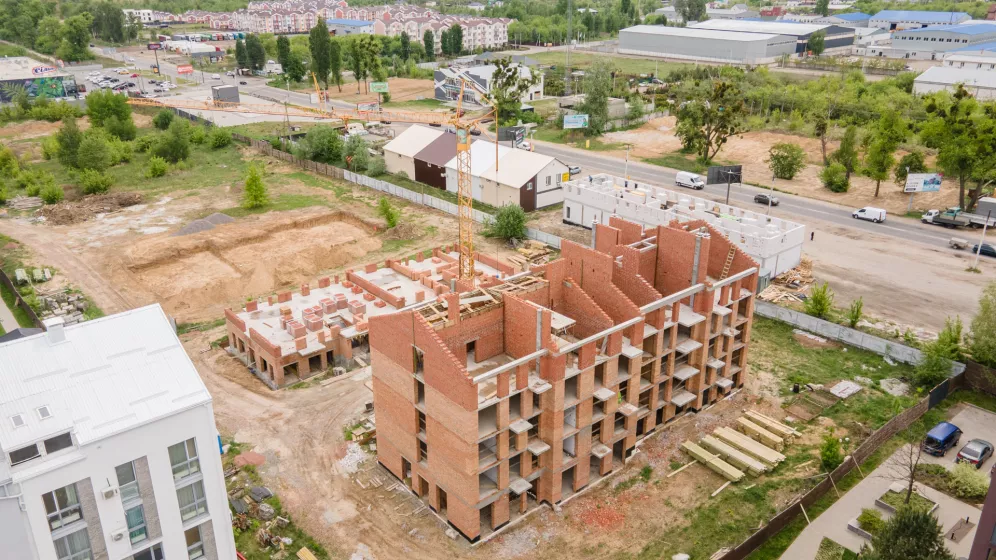

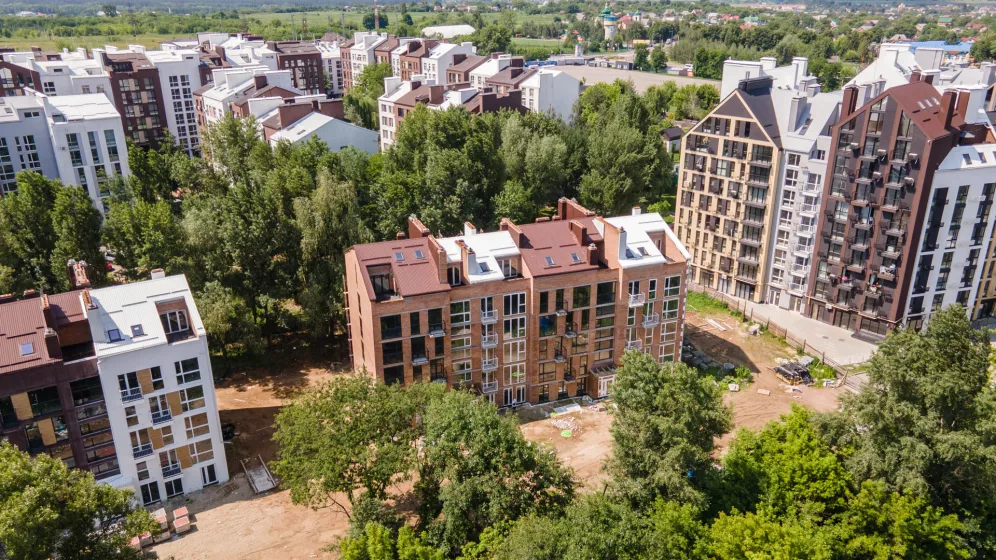

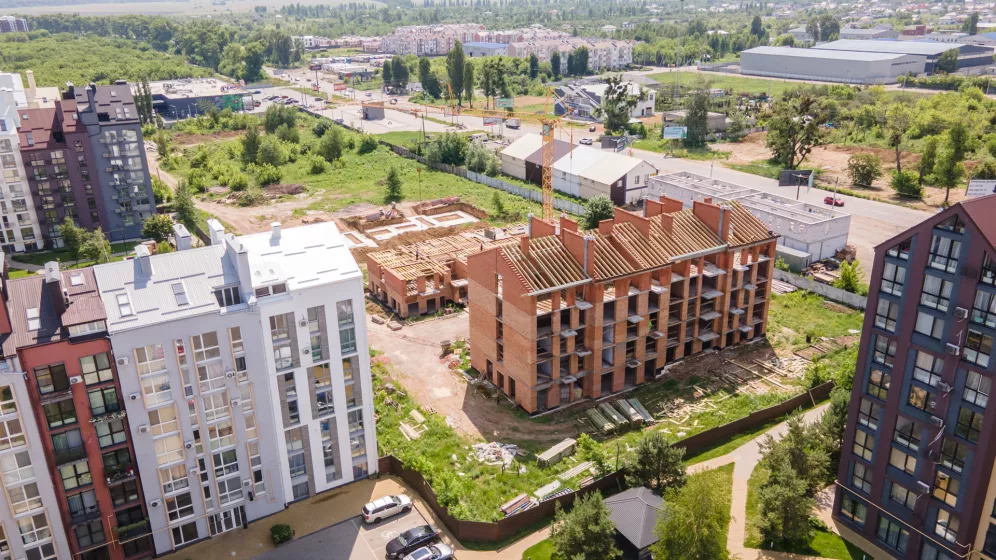

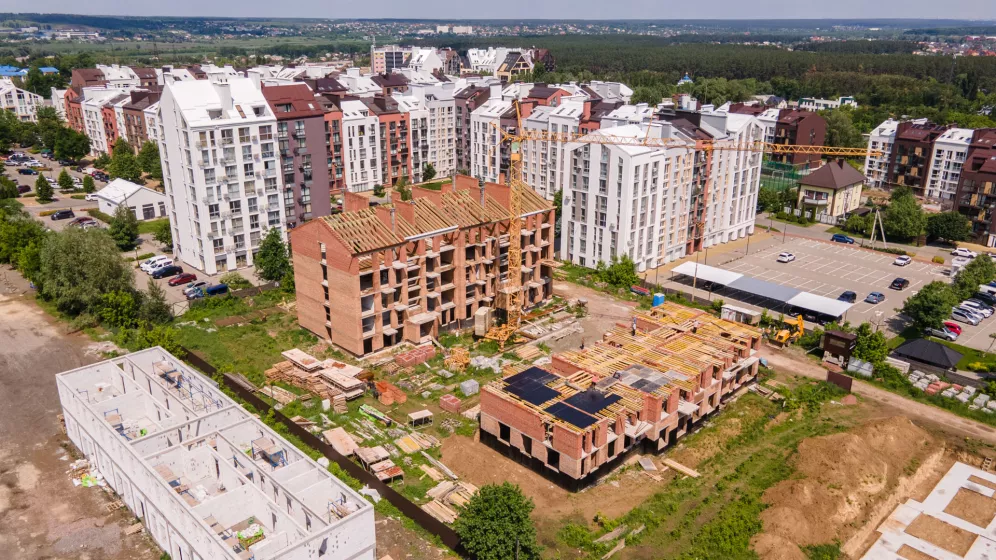

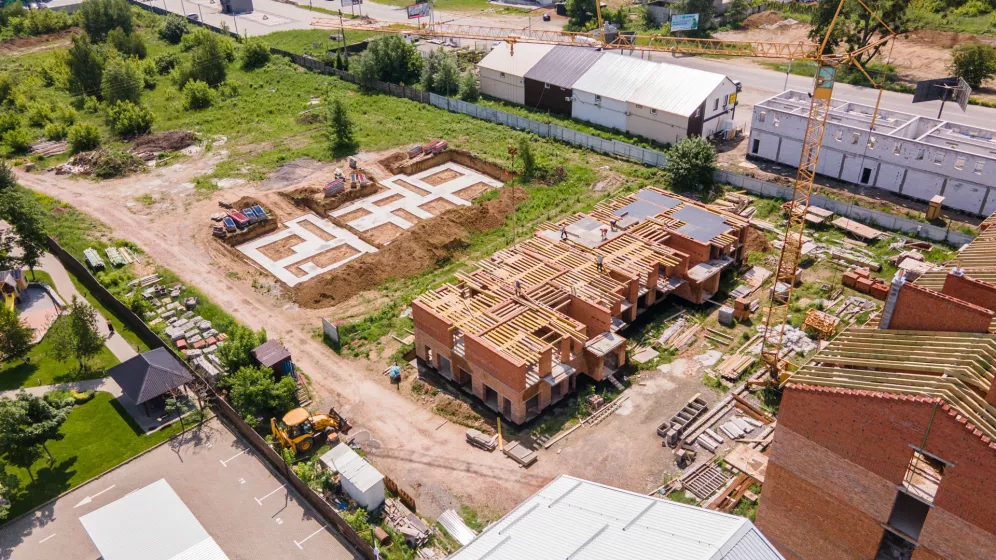

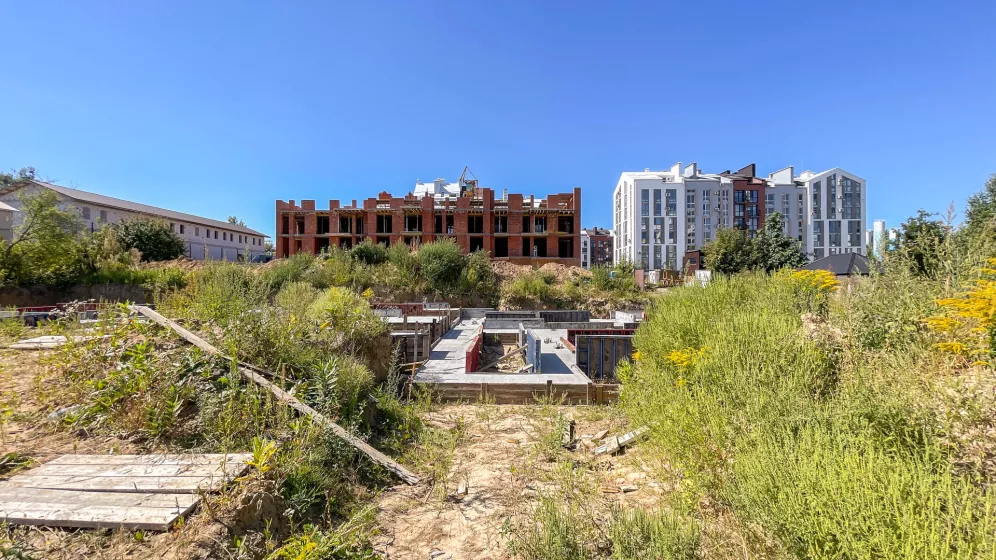

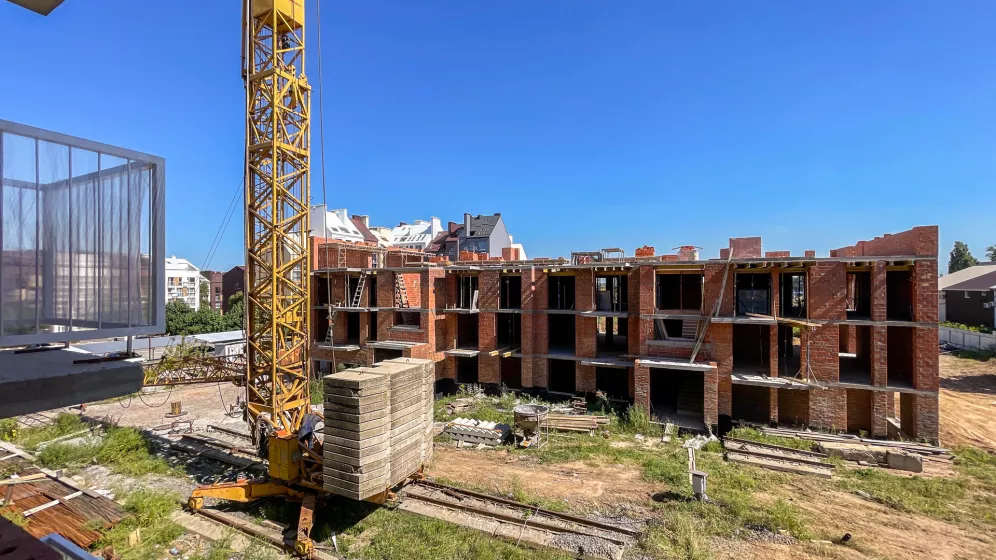

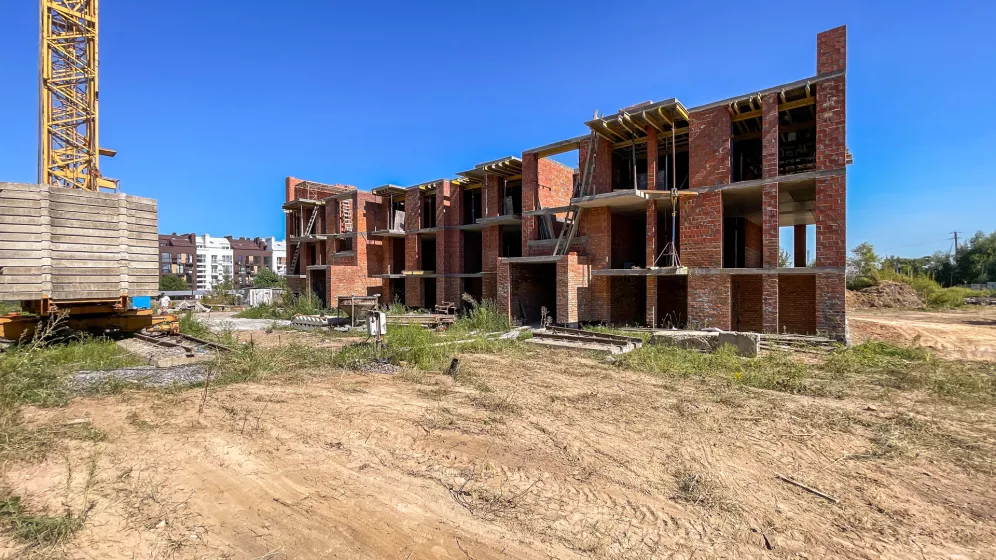

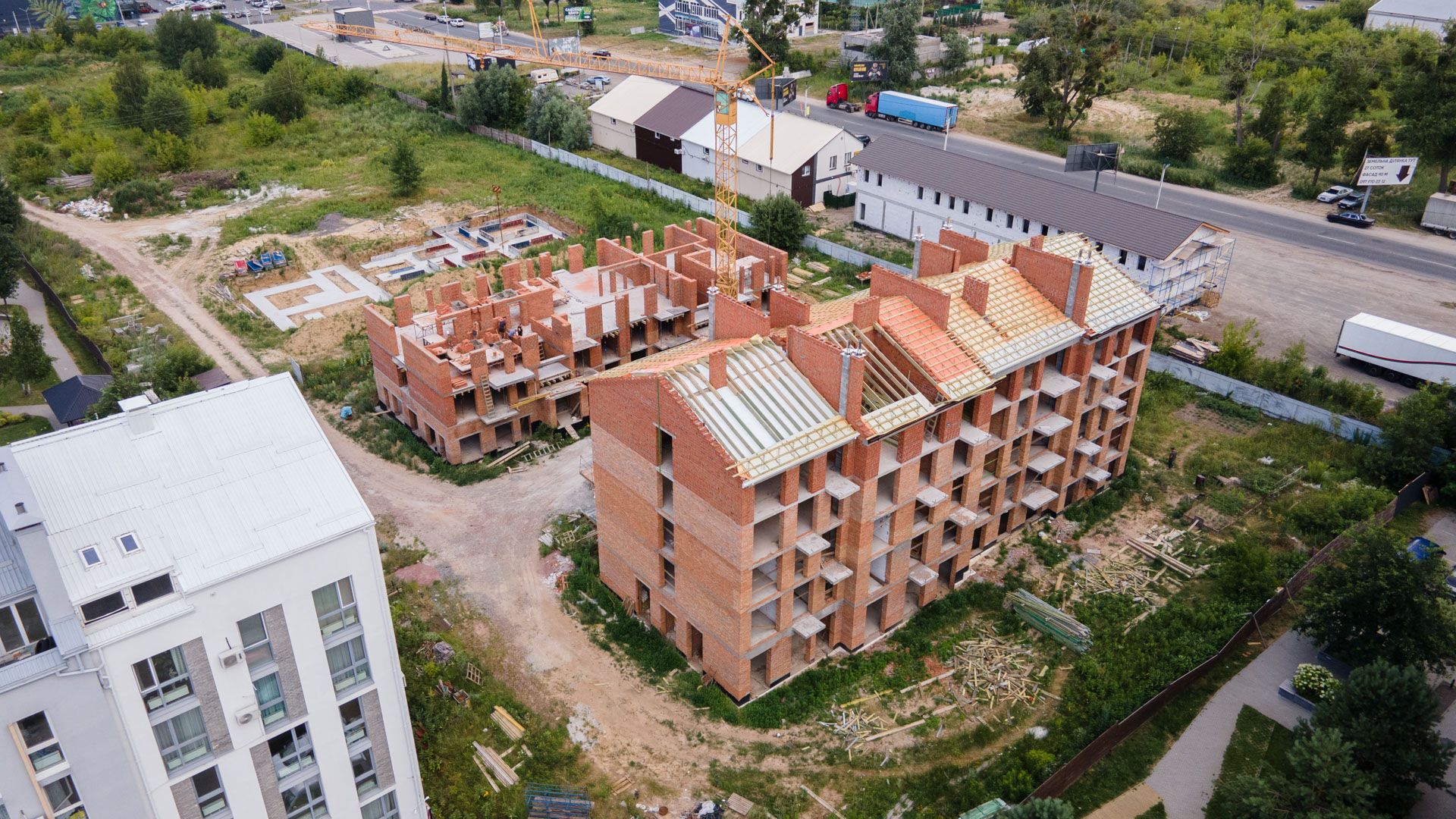

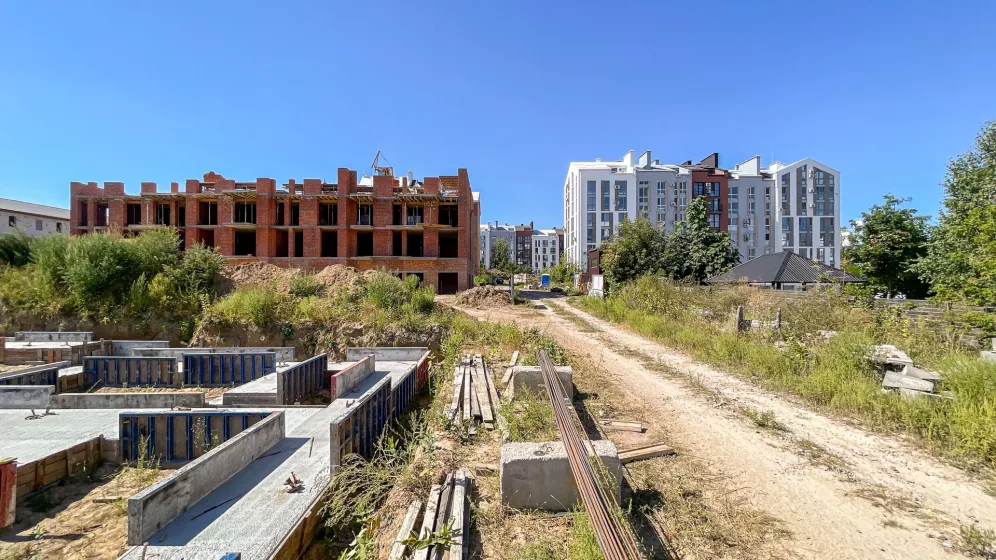

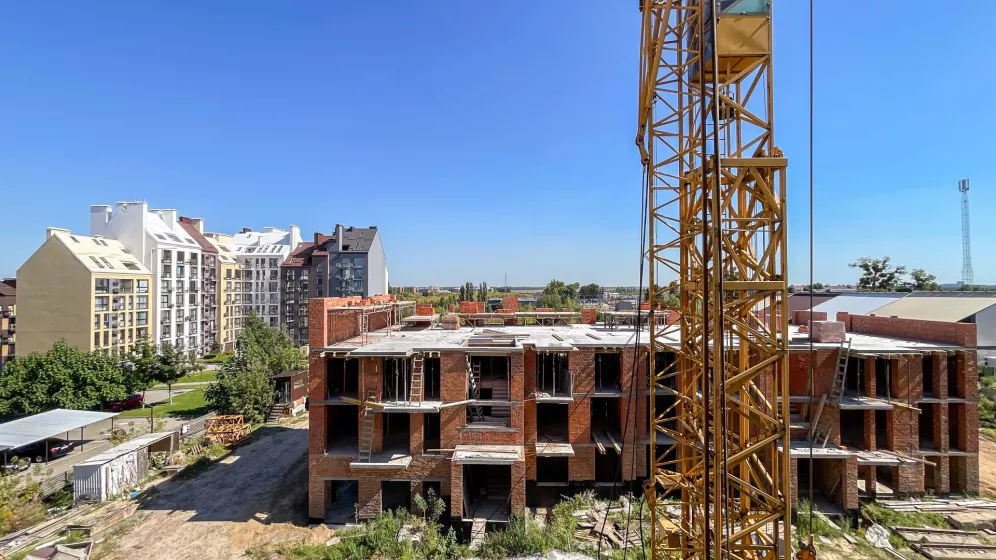

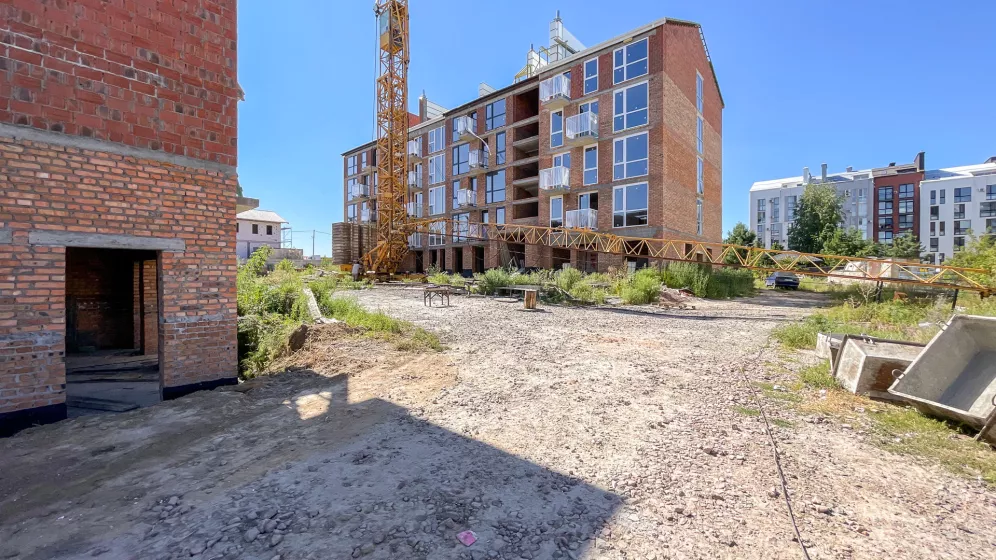

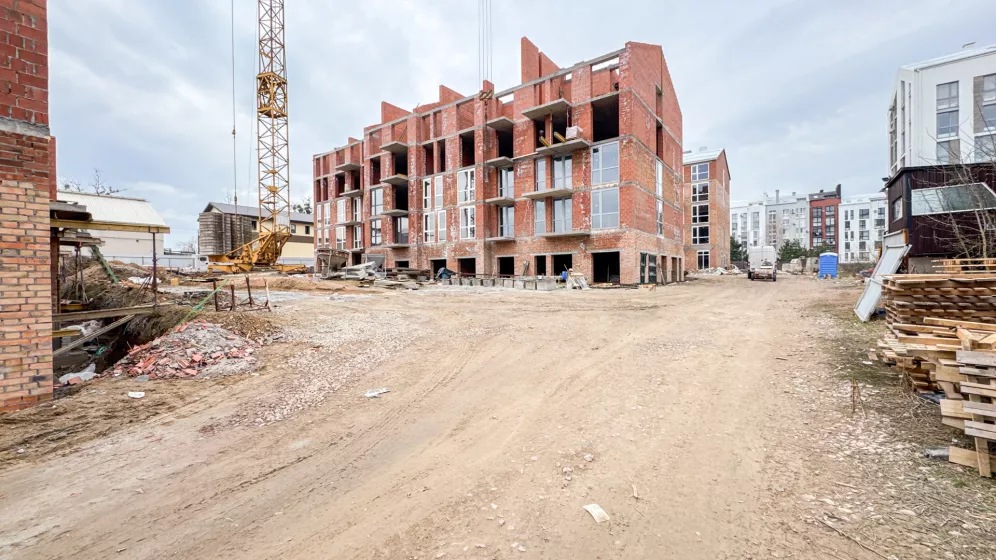

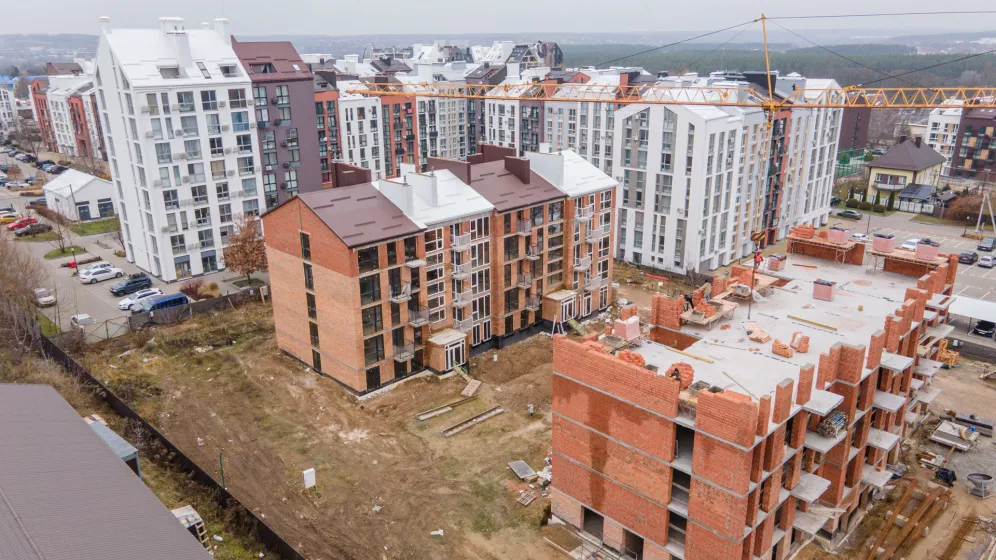

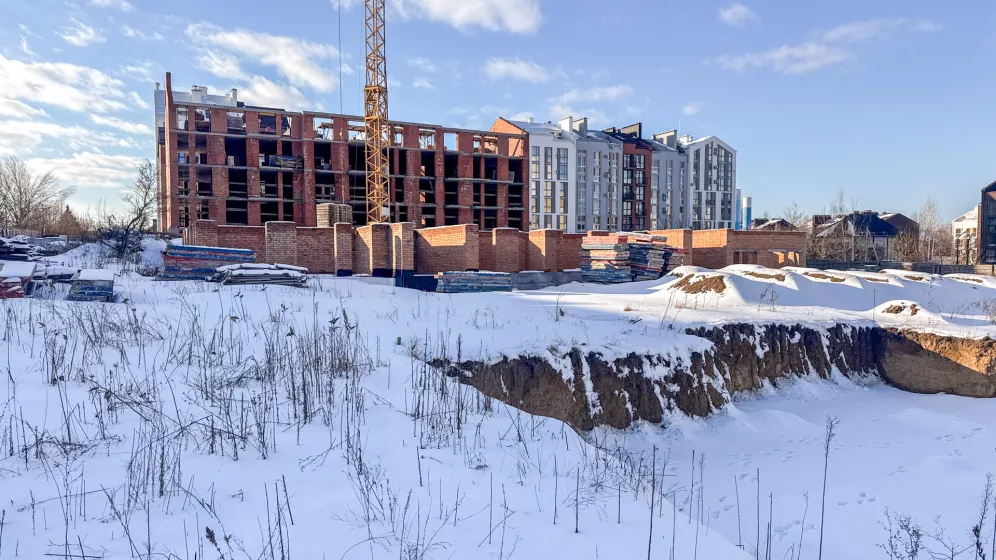

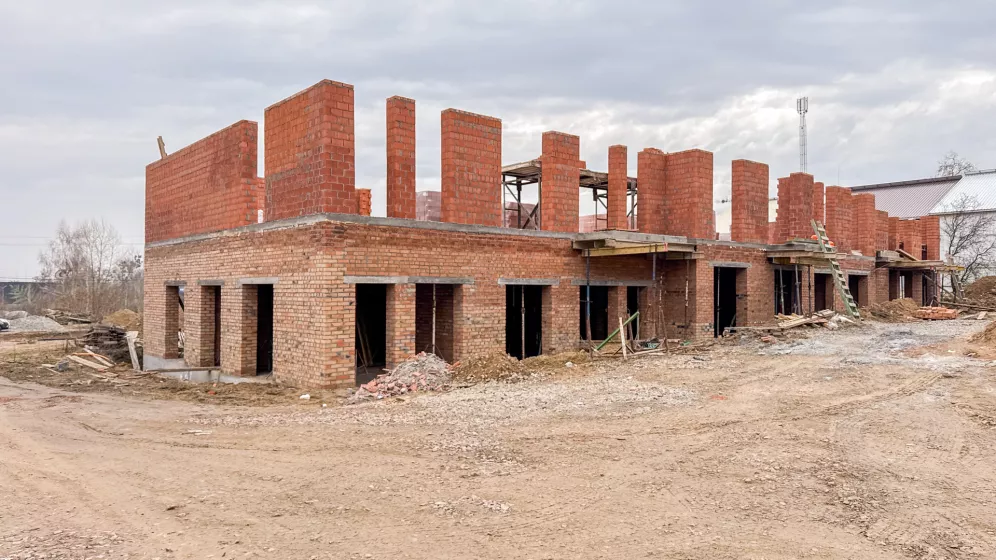

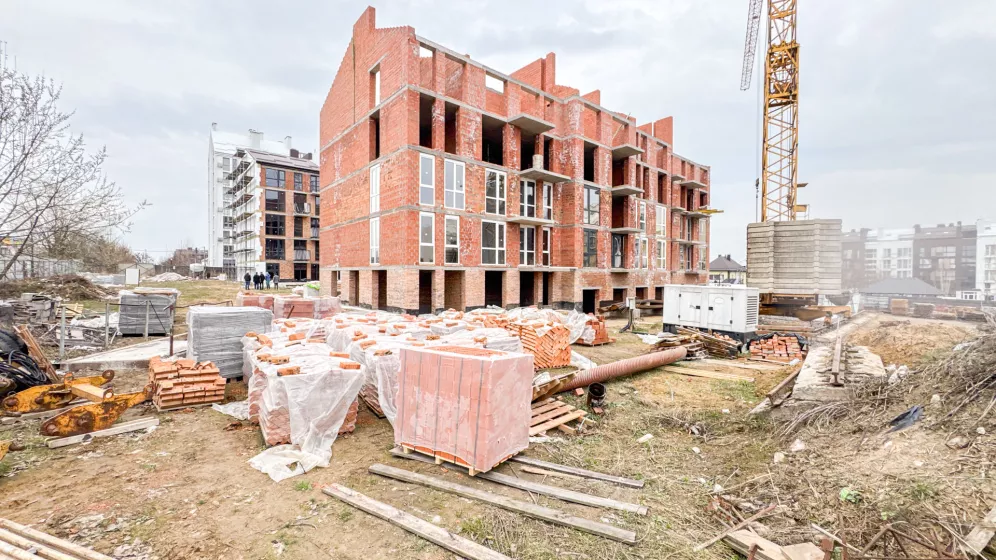

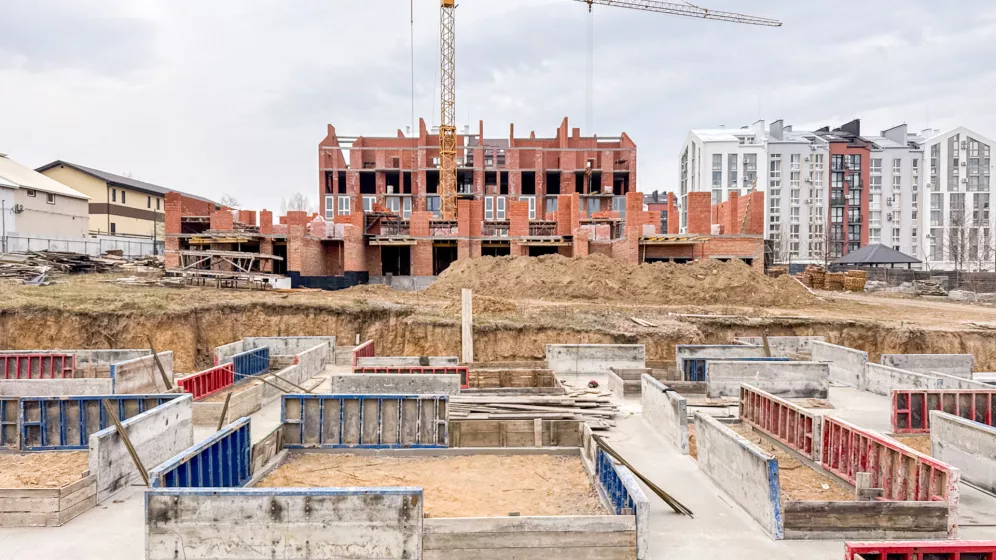

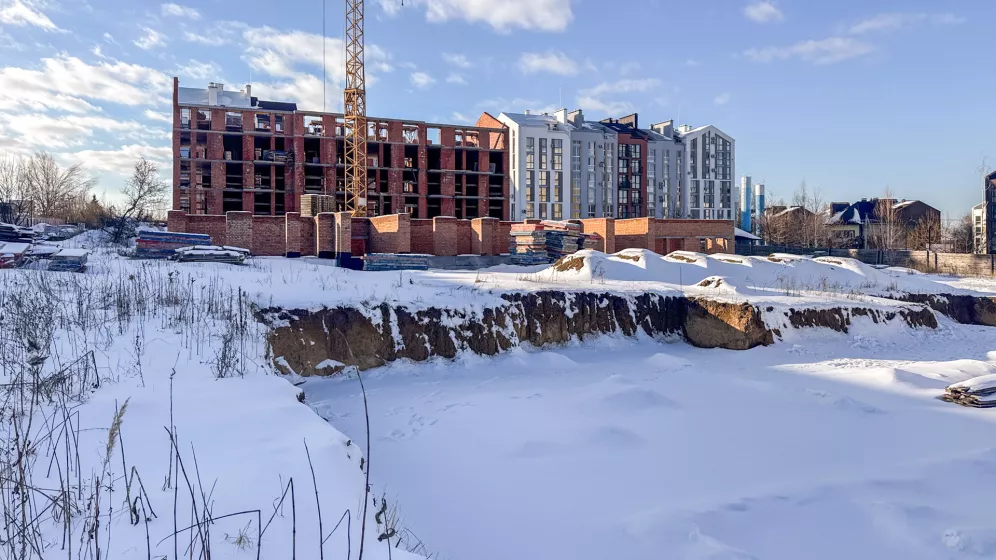

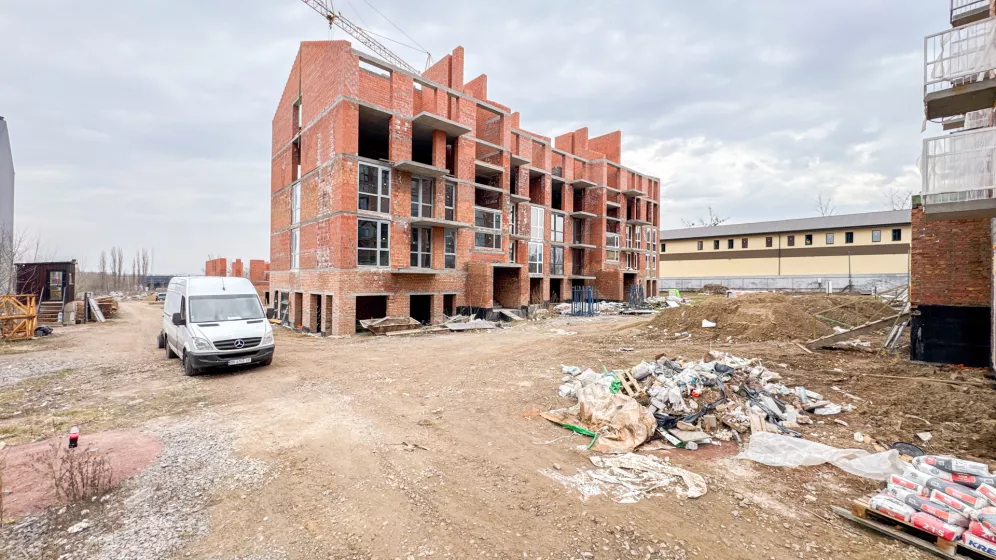

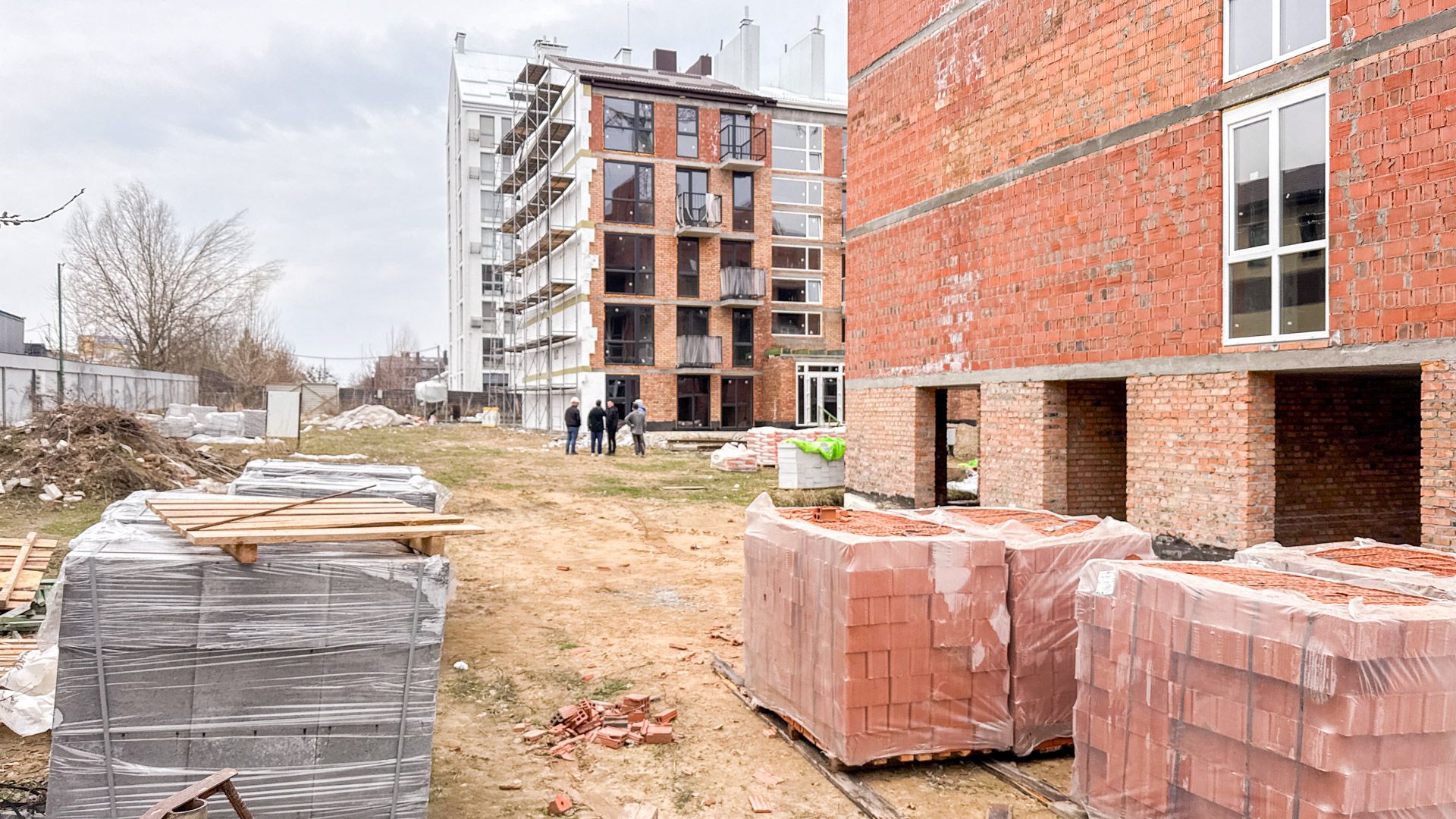

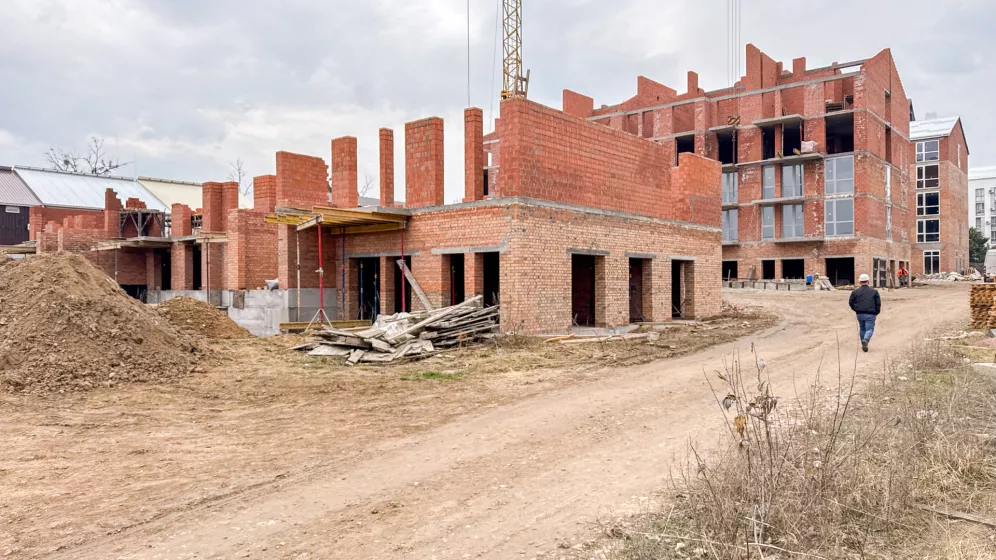

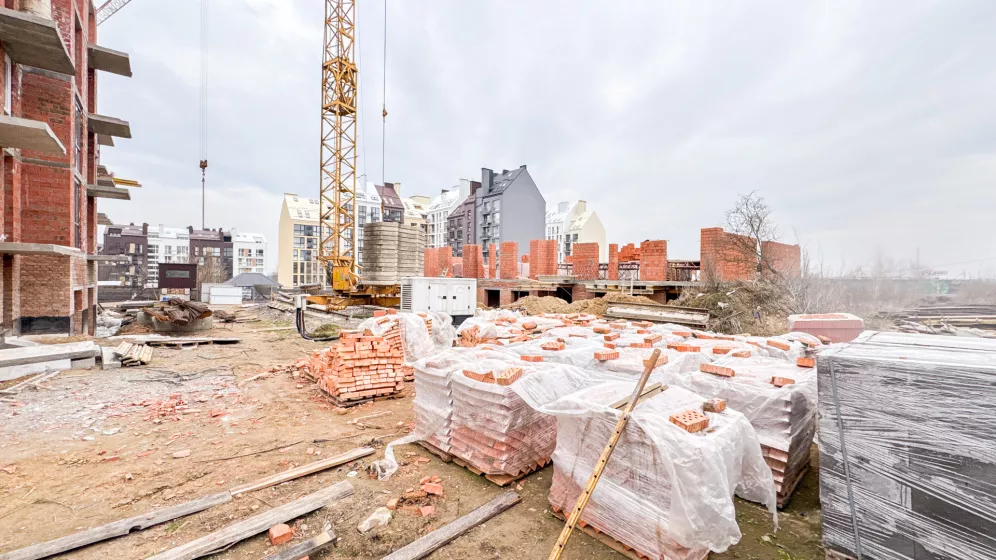

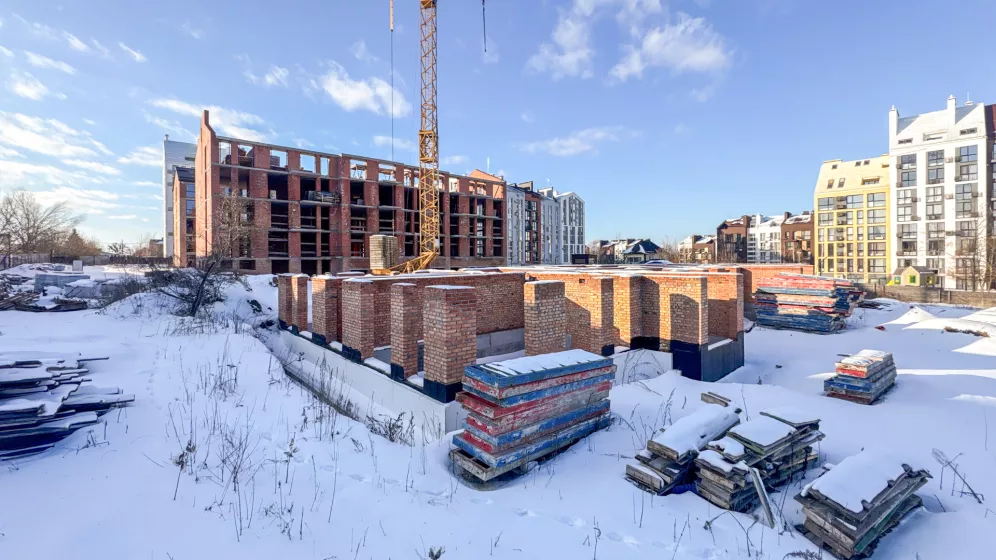

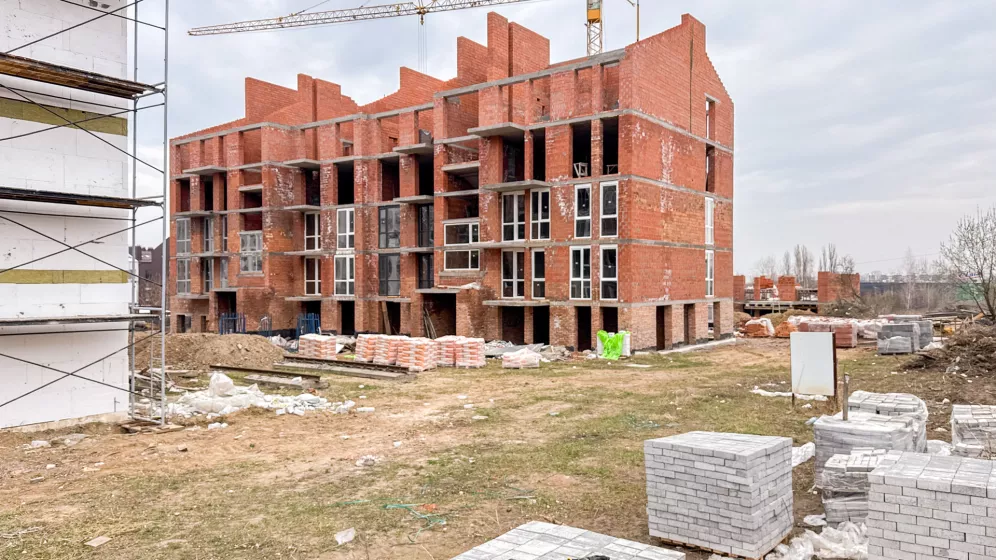

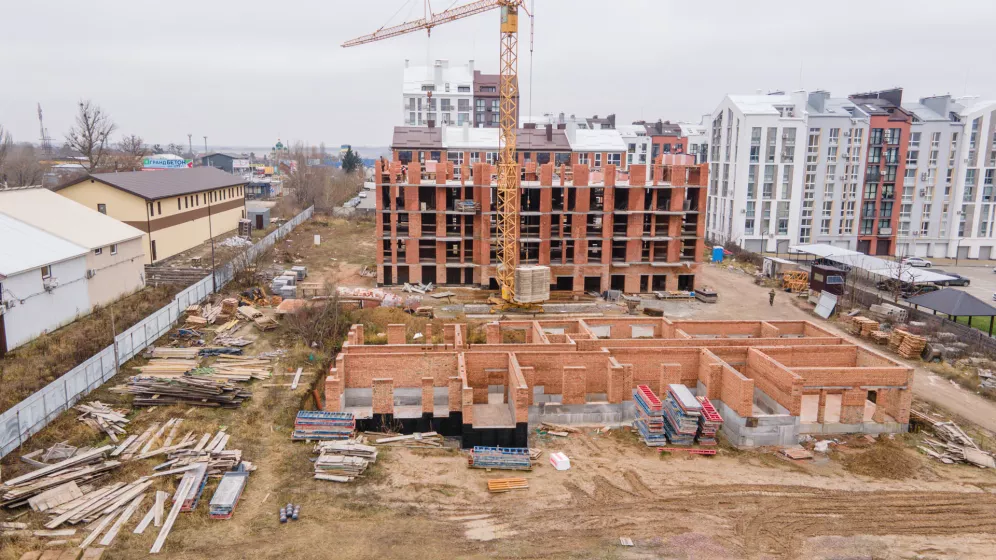

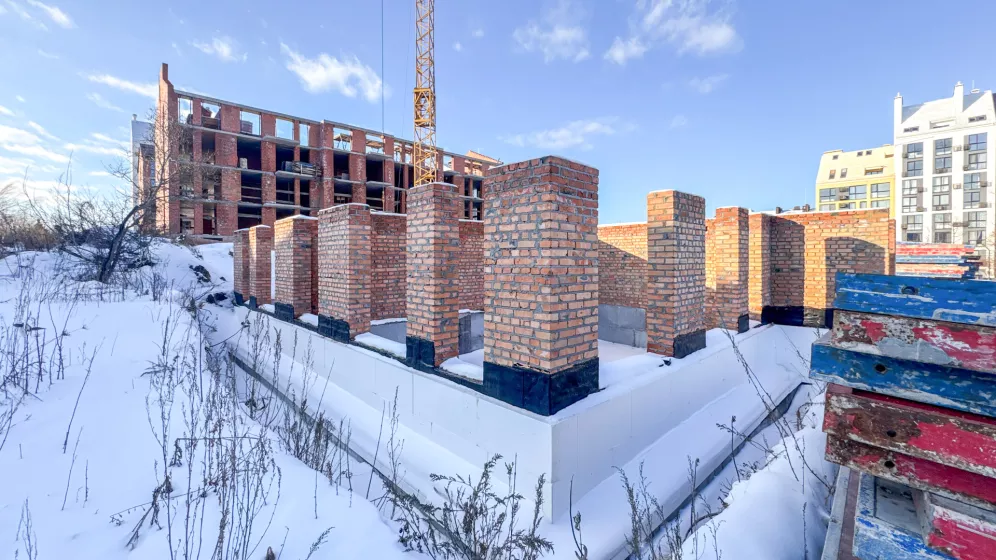

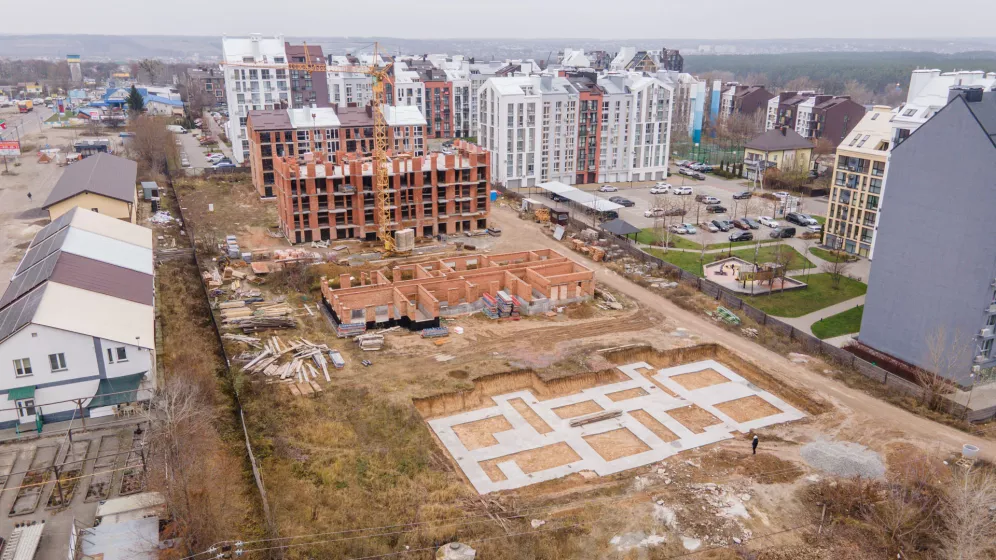

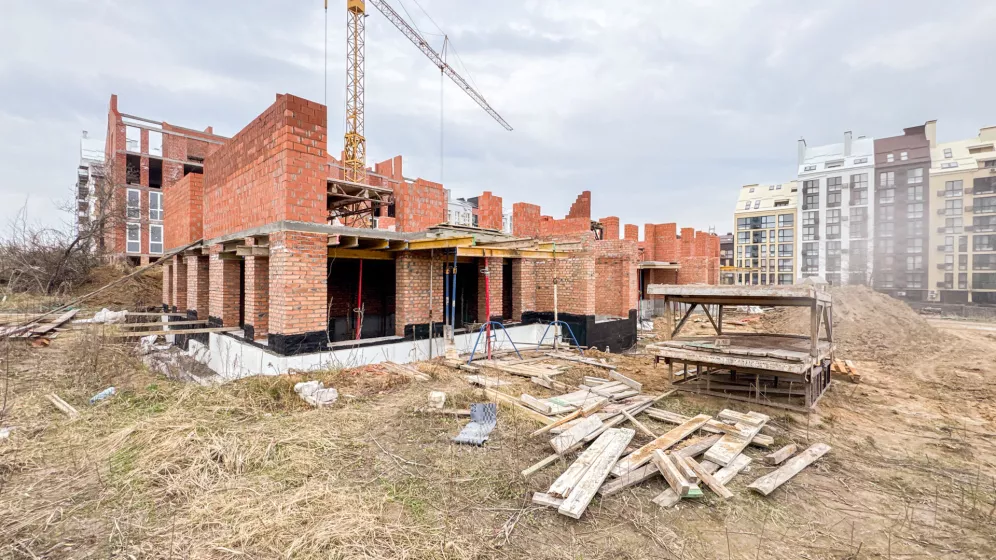

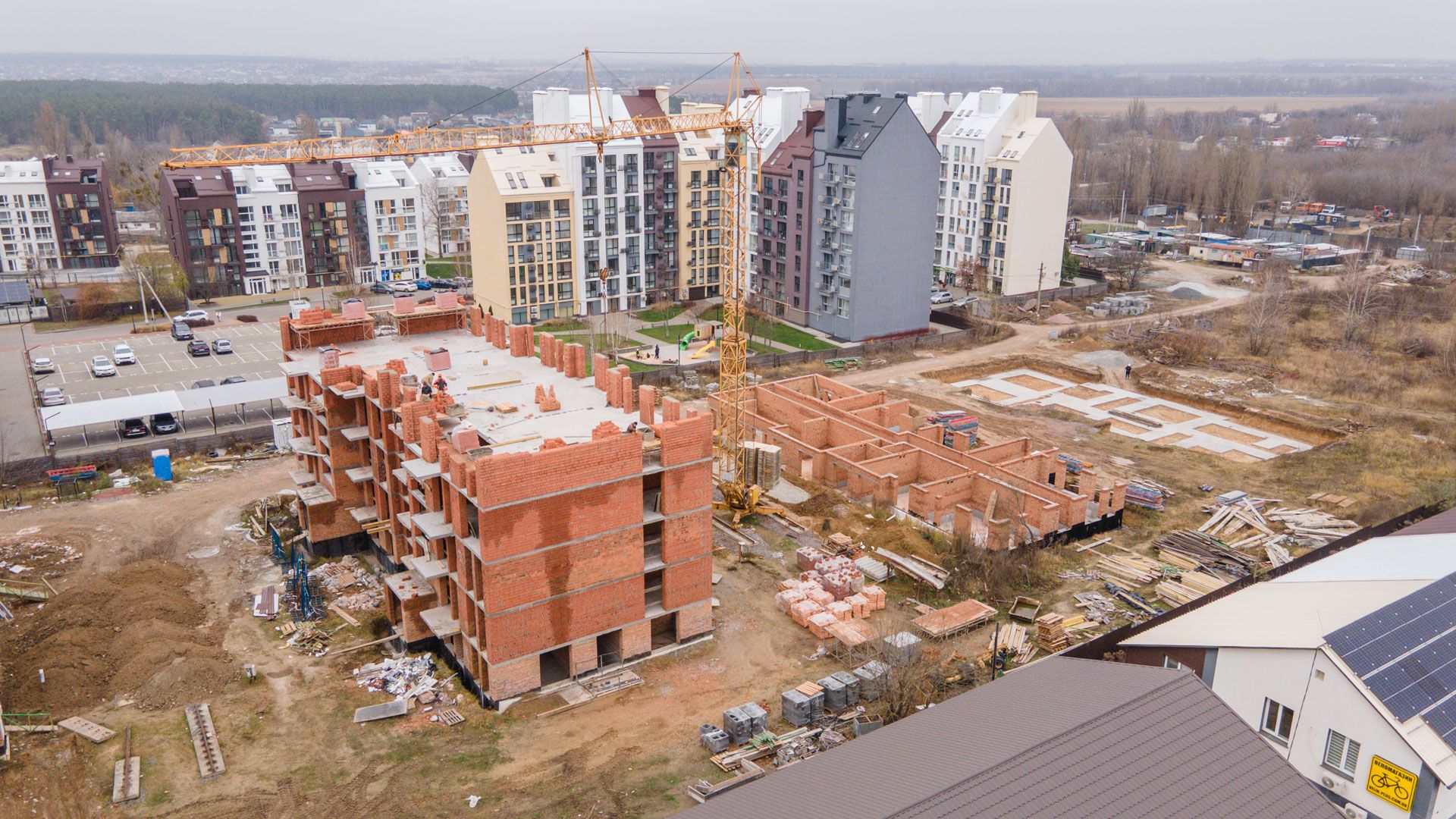

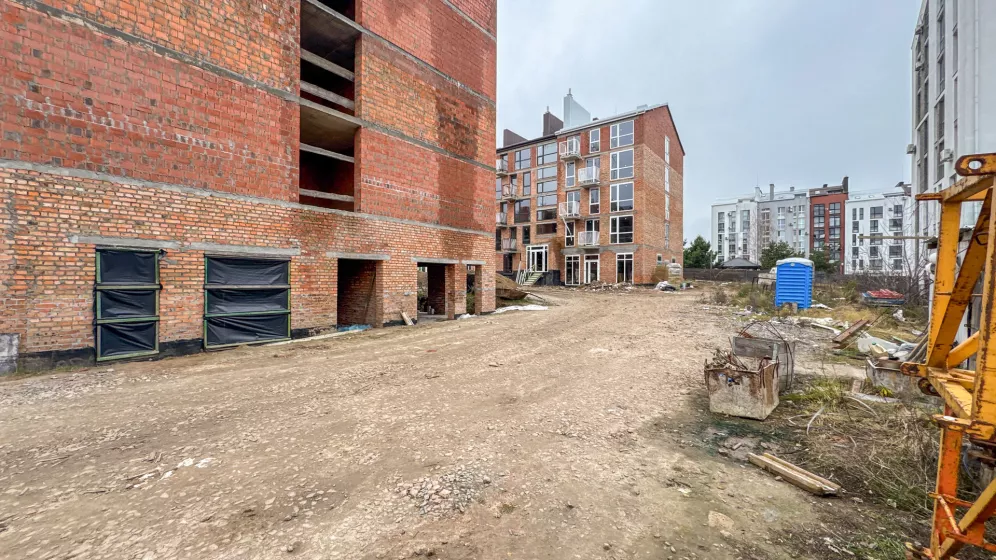

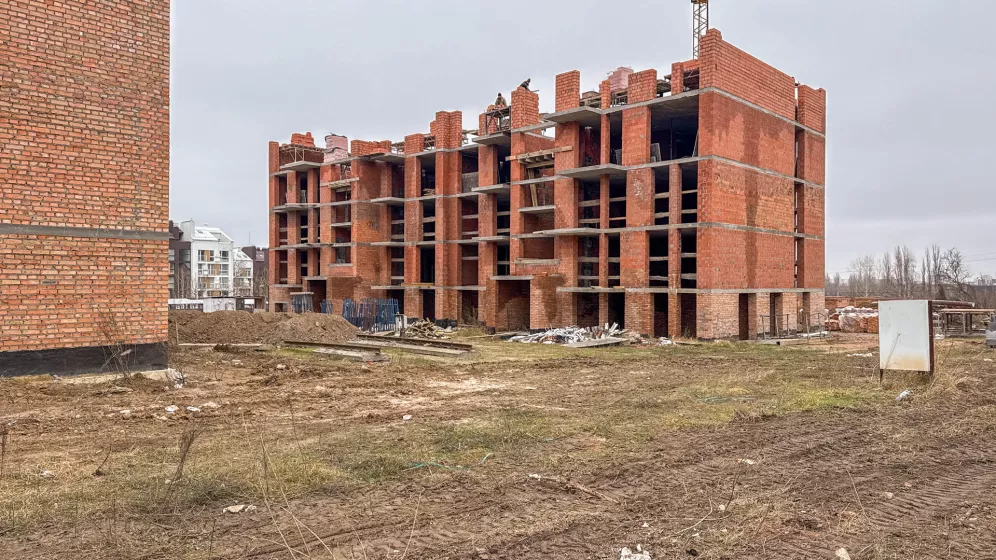

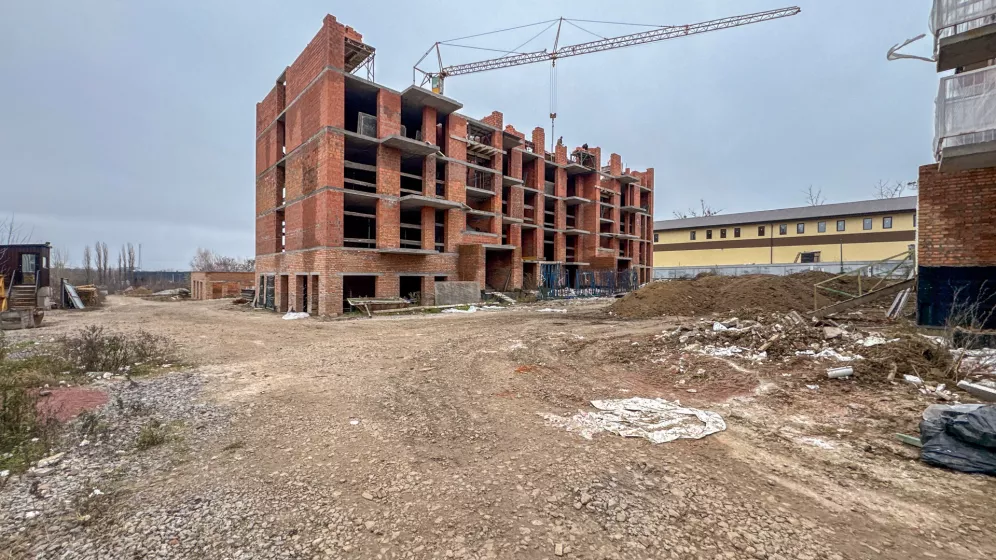

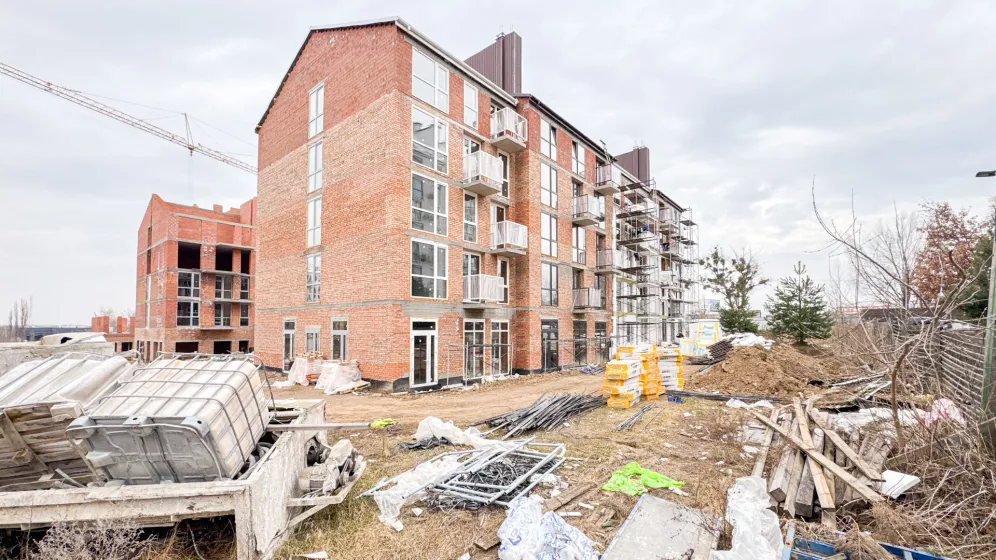

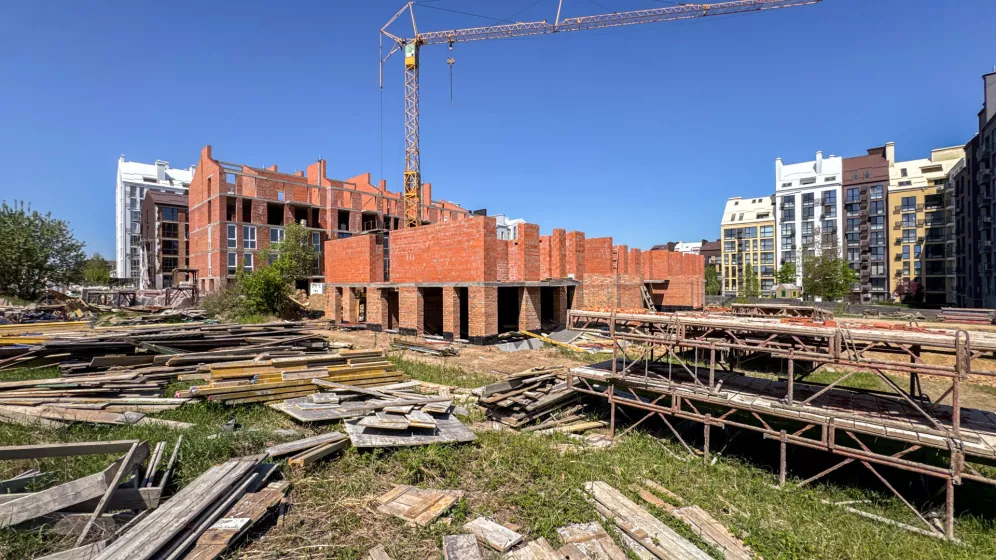

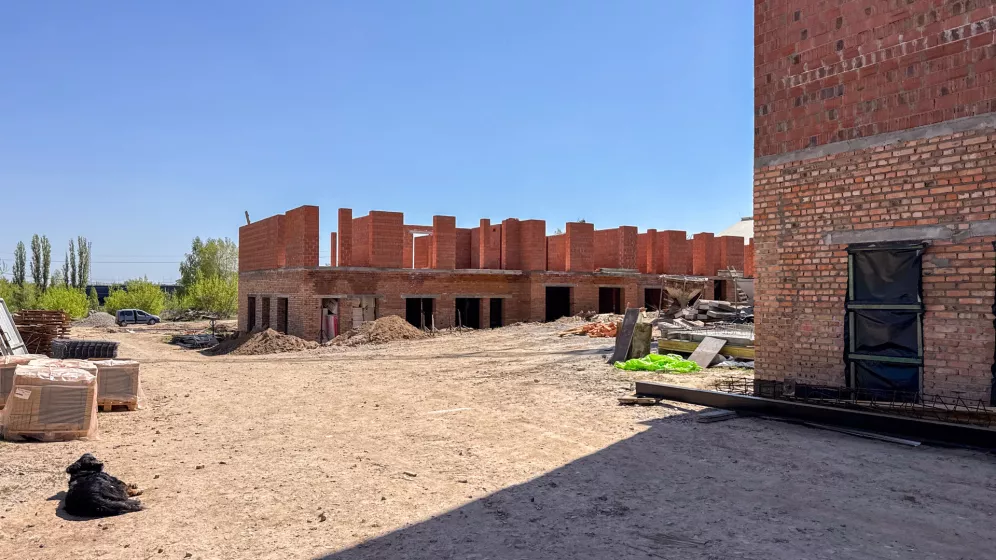

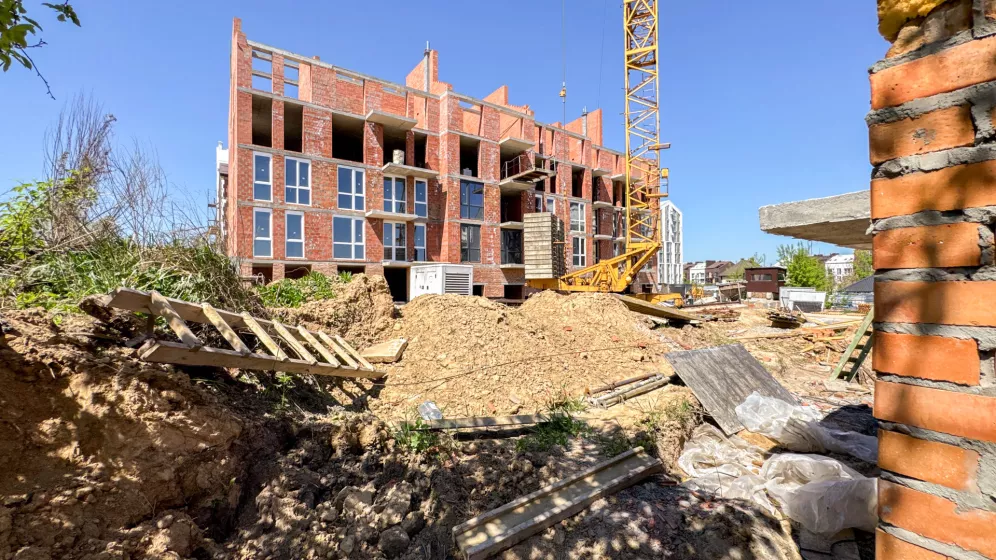

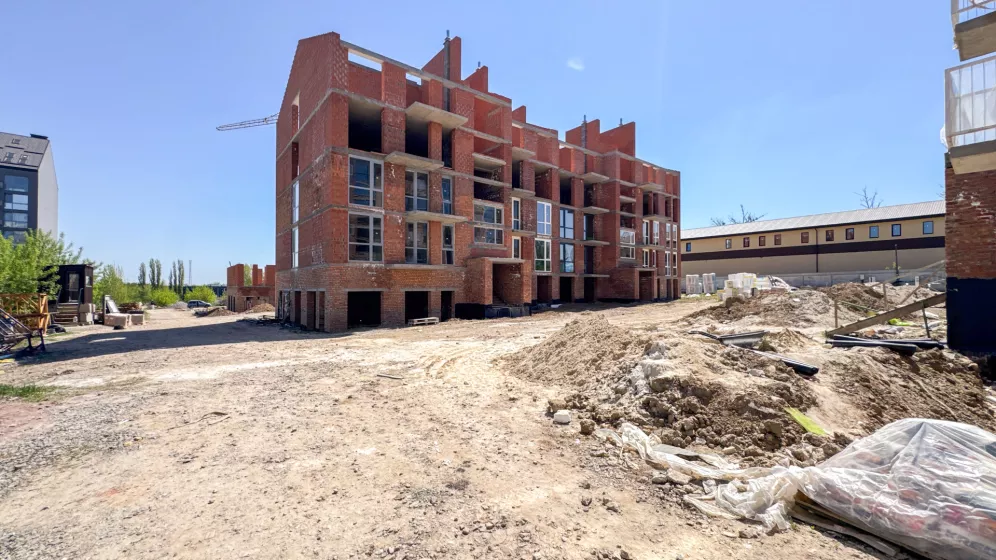

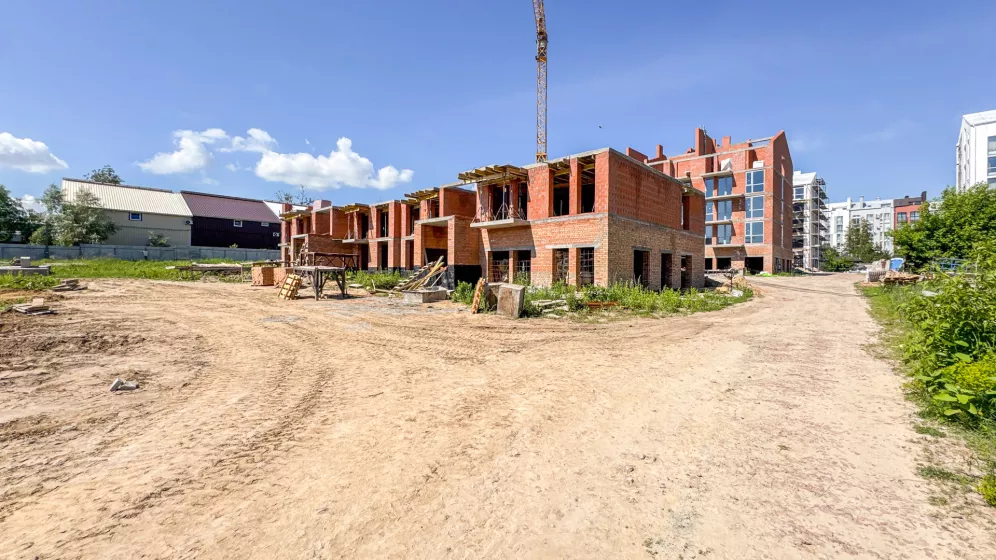

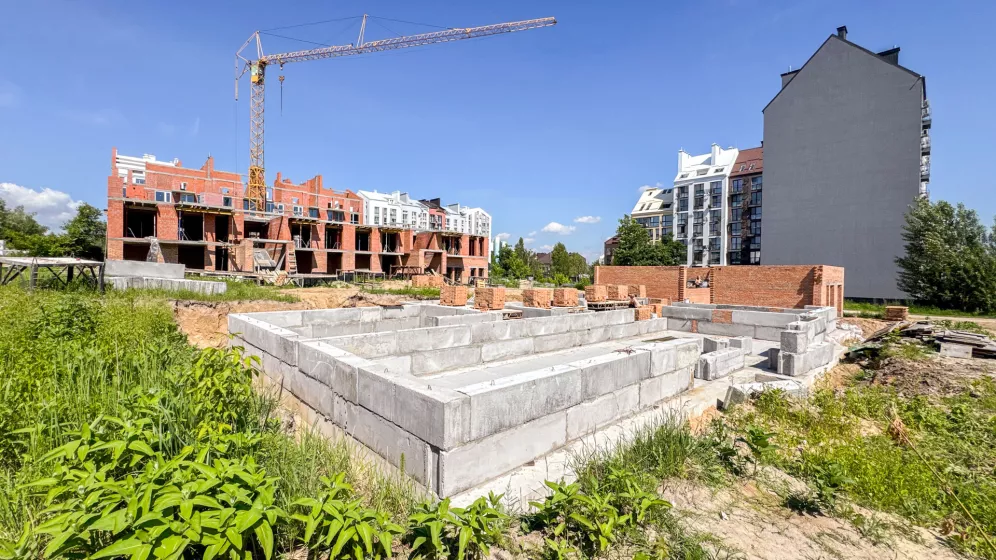

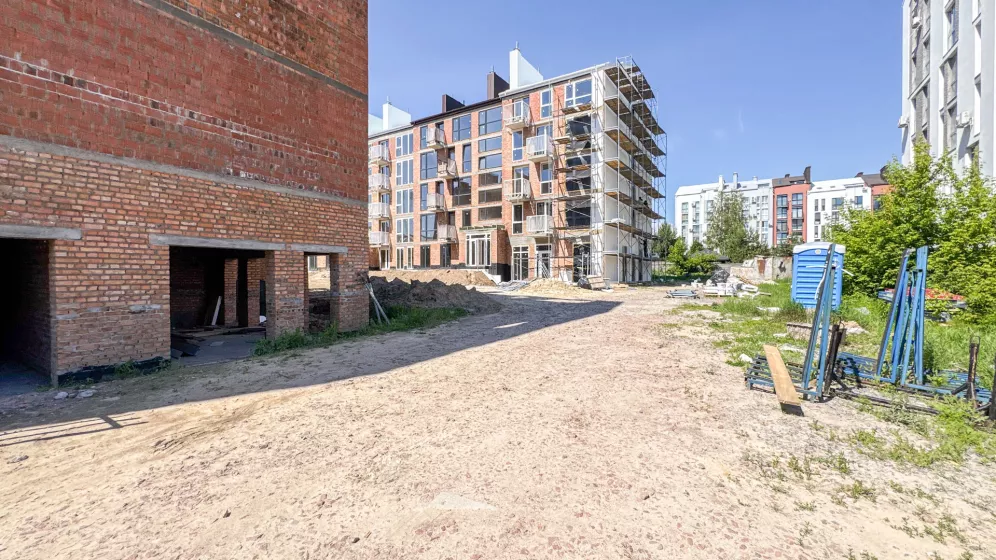

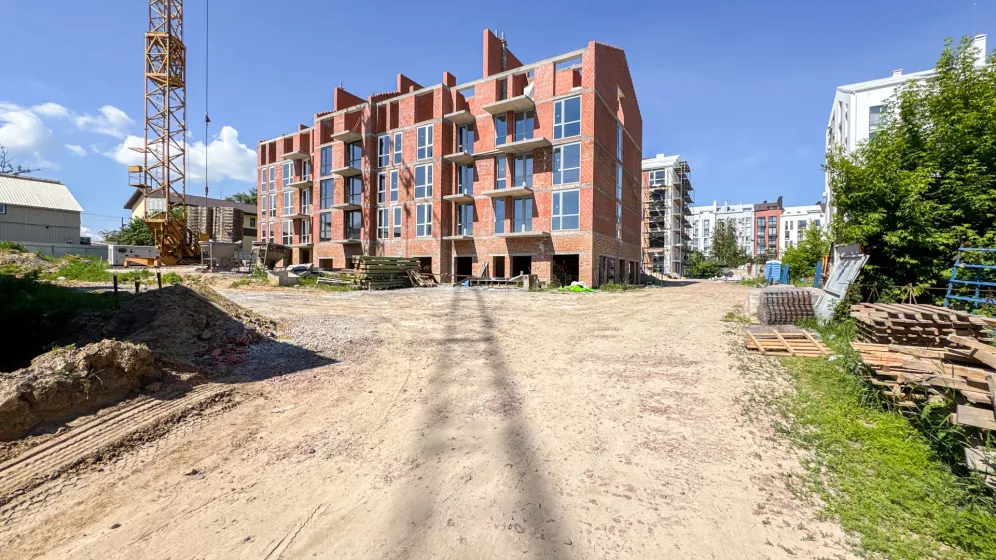

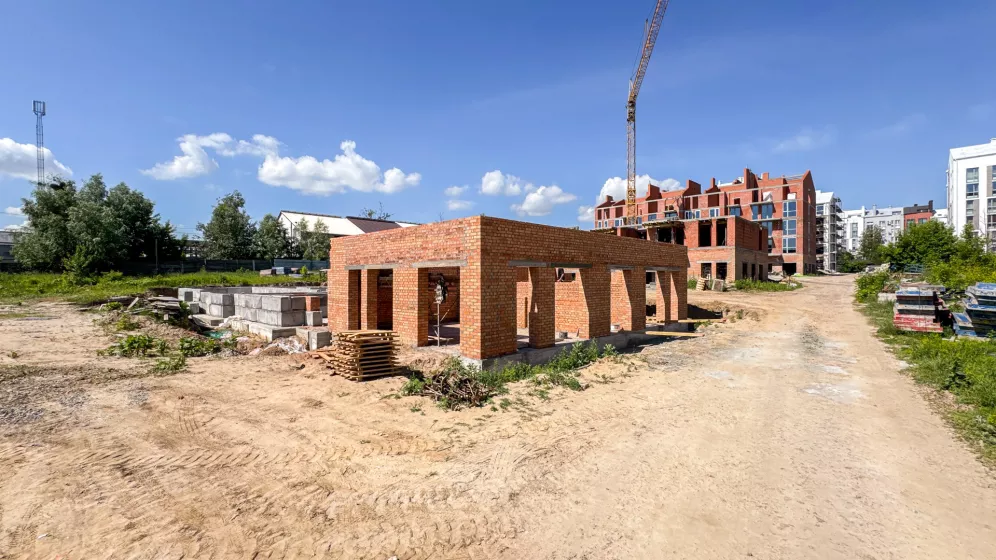

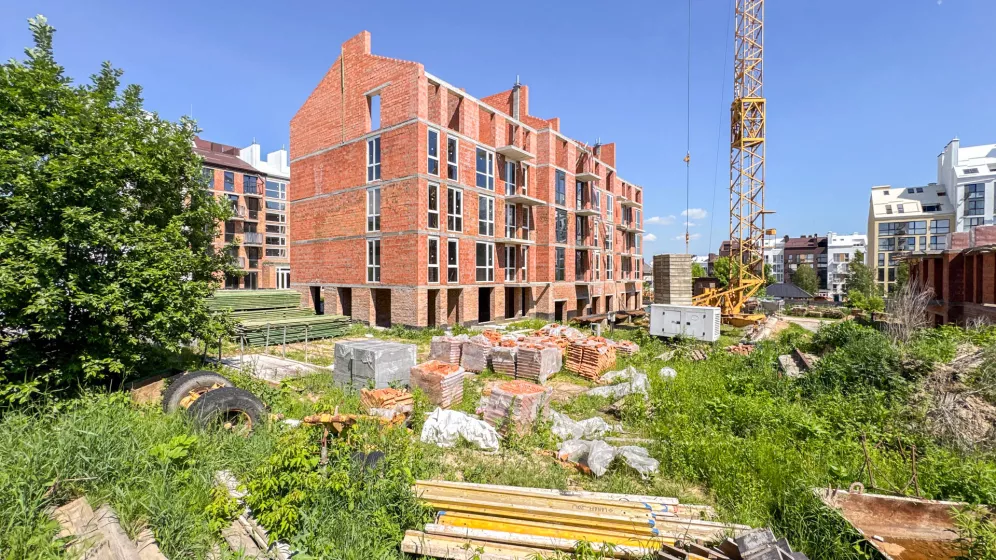

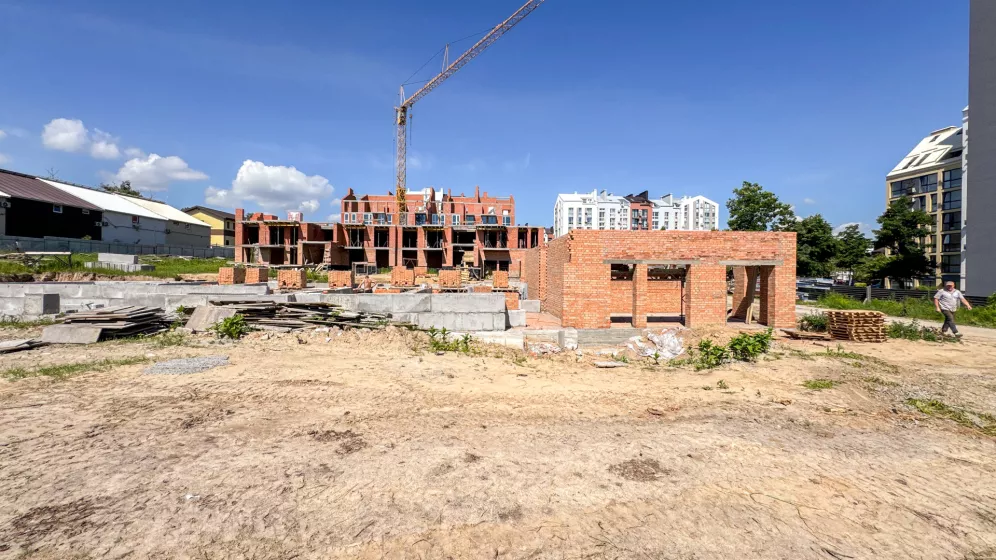

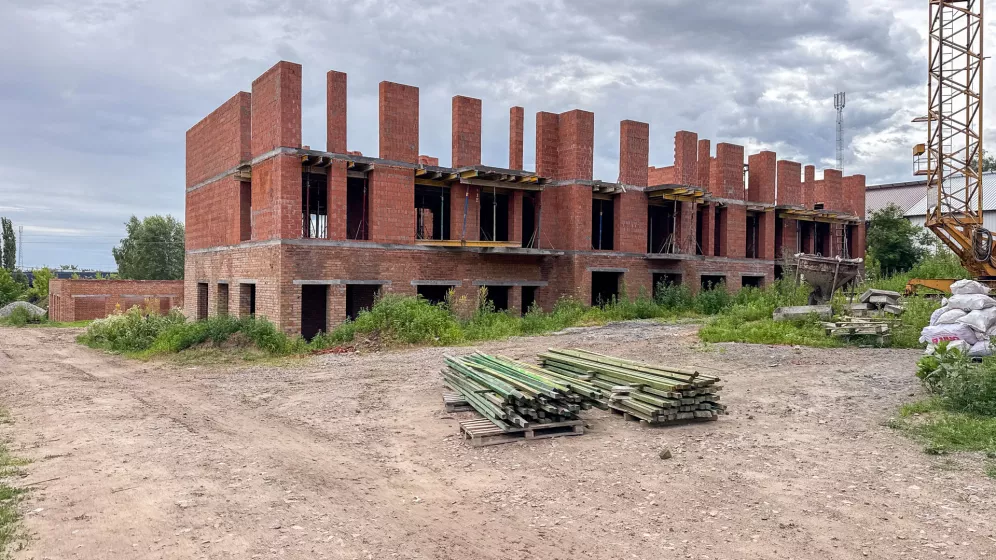

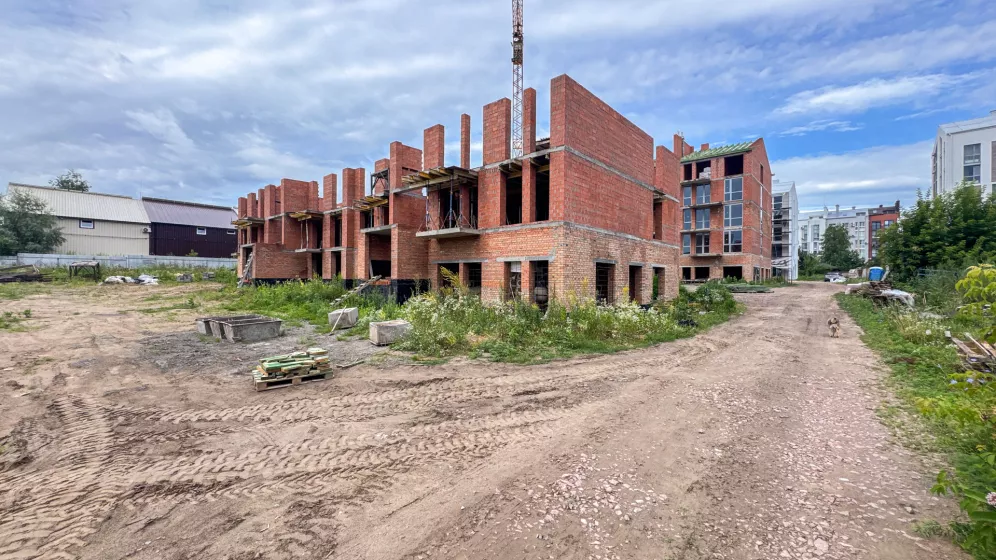

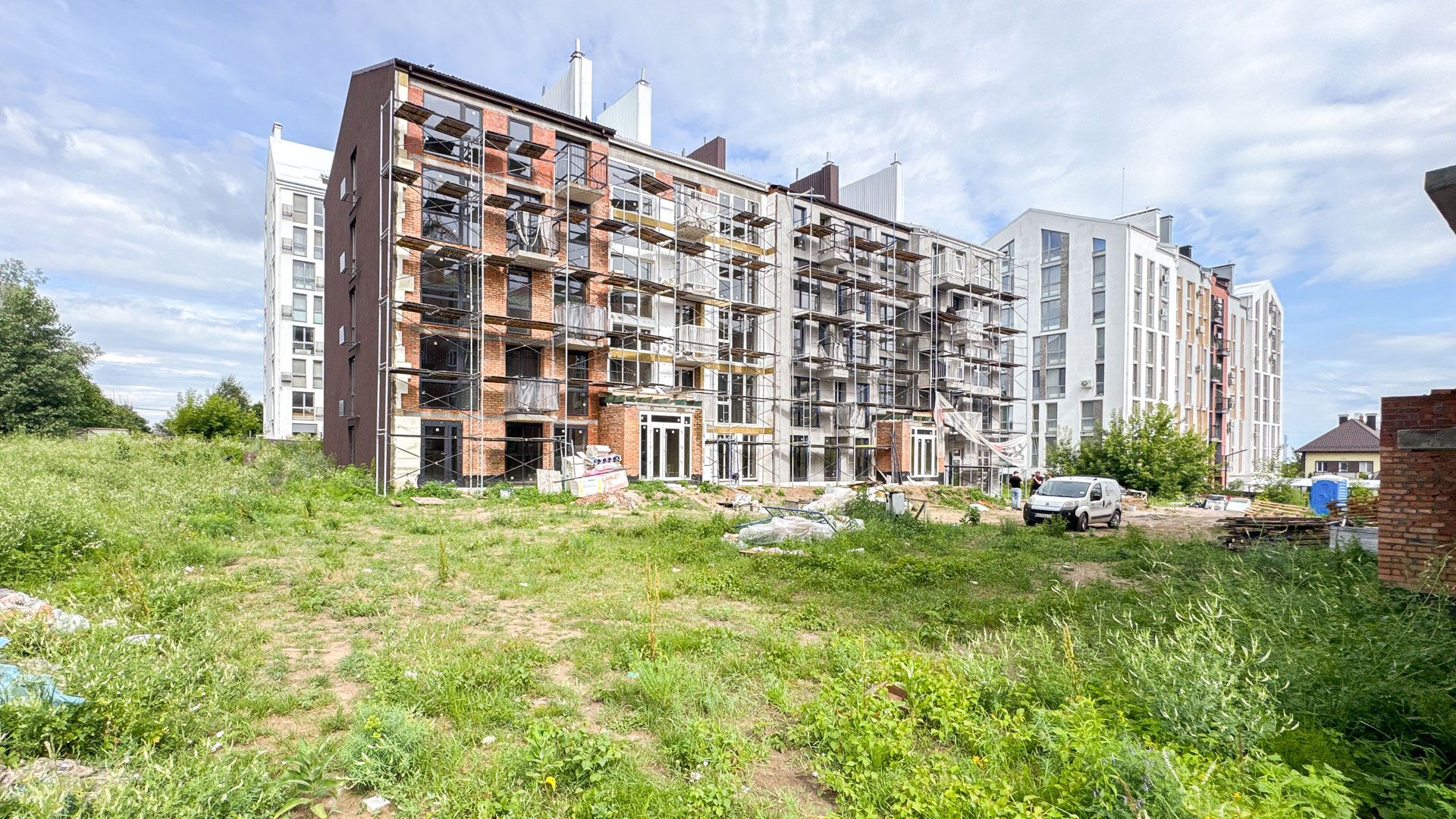

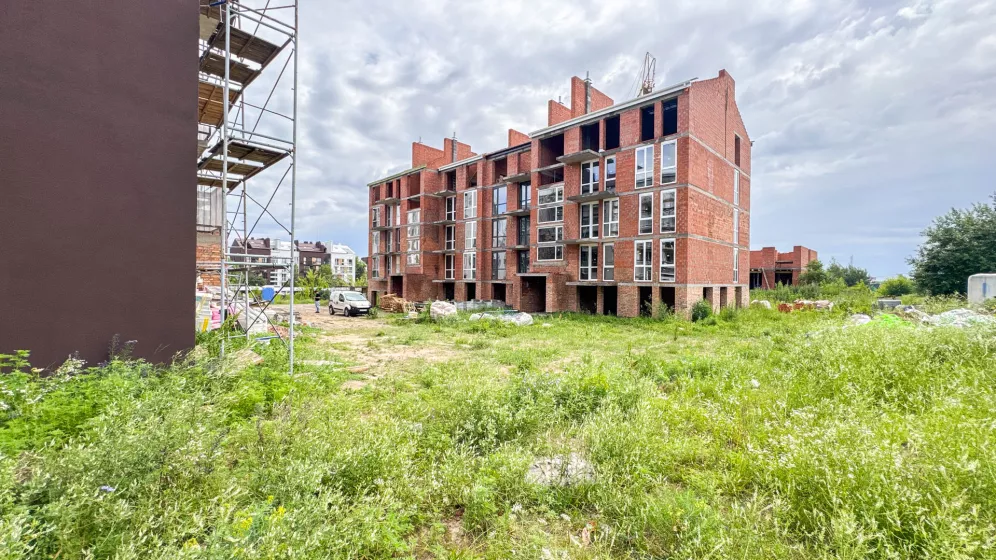

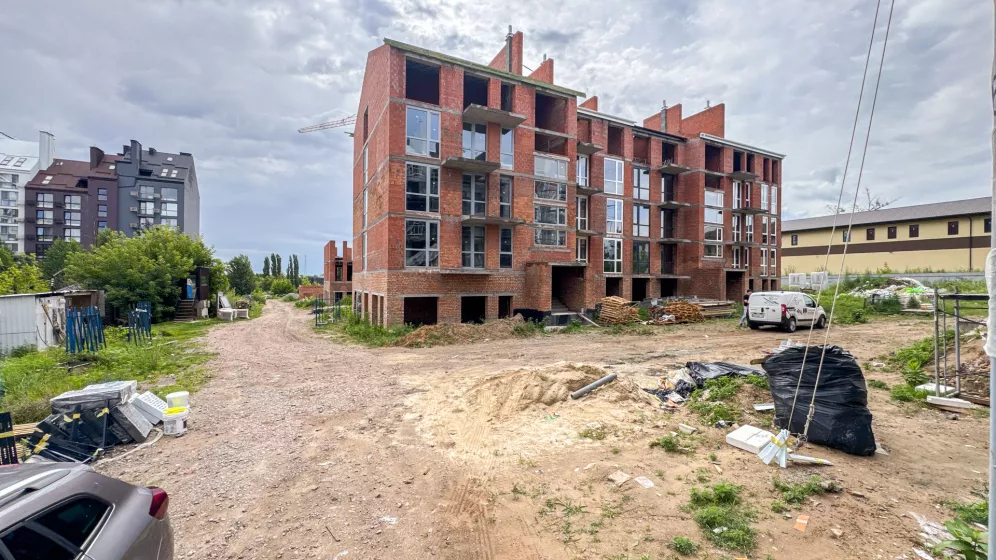

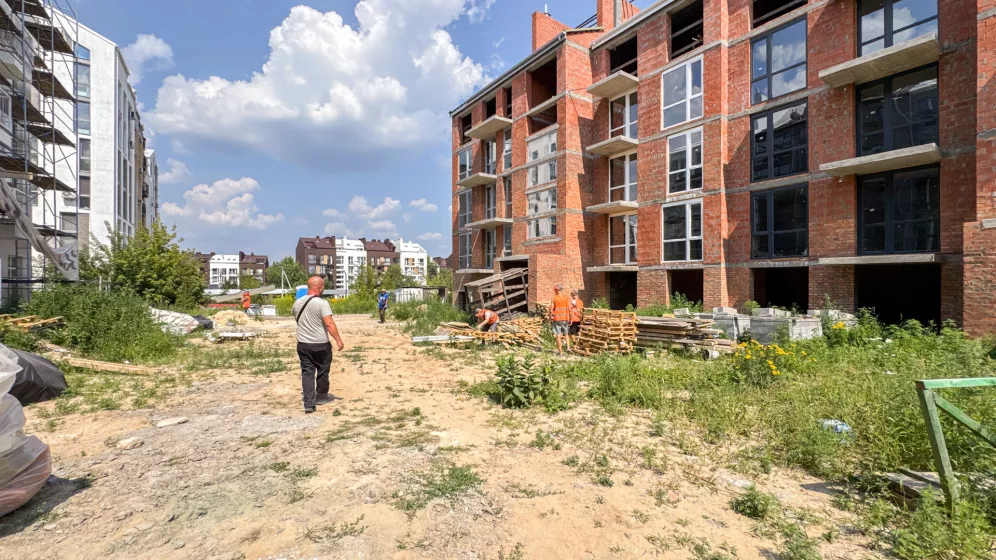

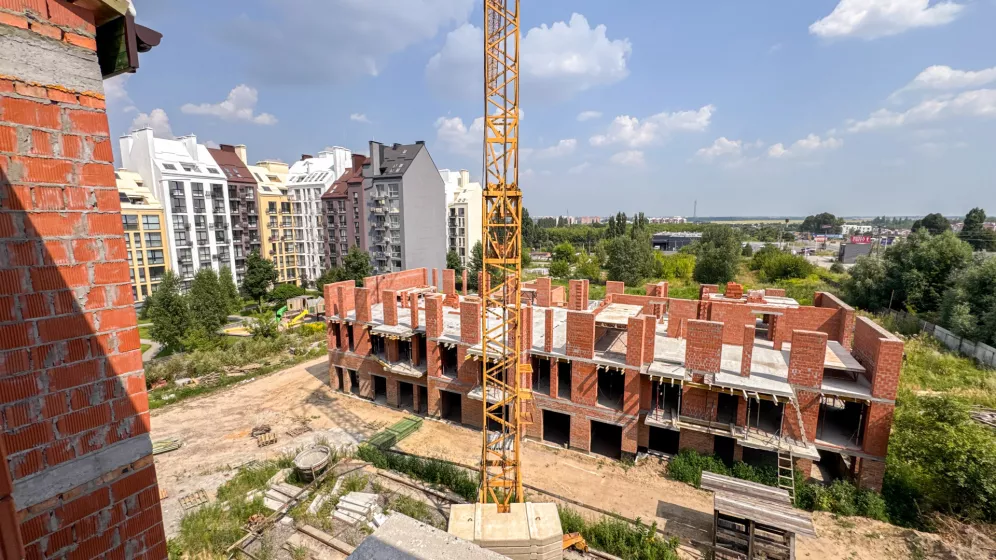

- Триває цегляна кладка 2-го поверху;

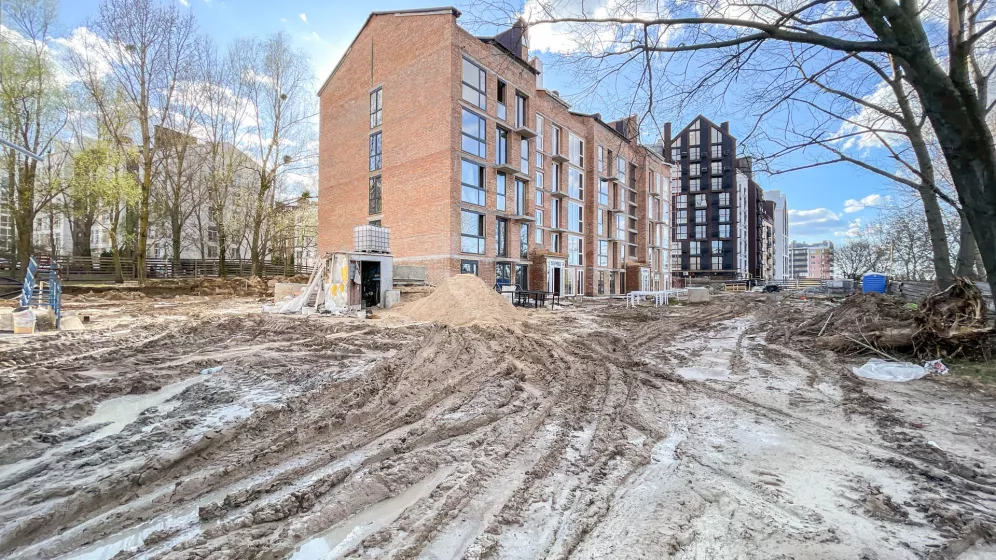

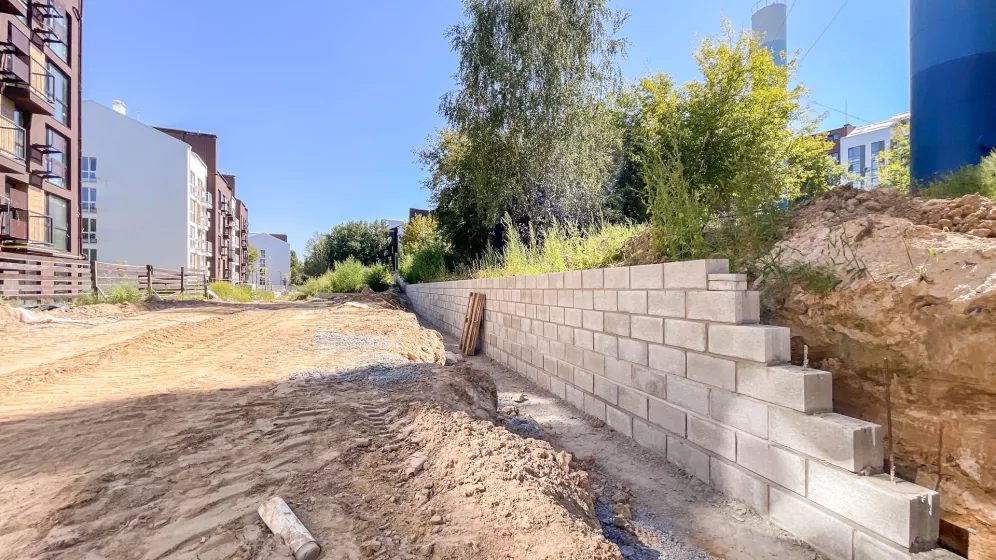

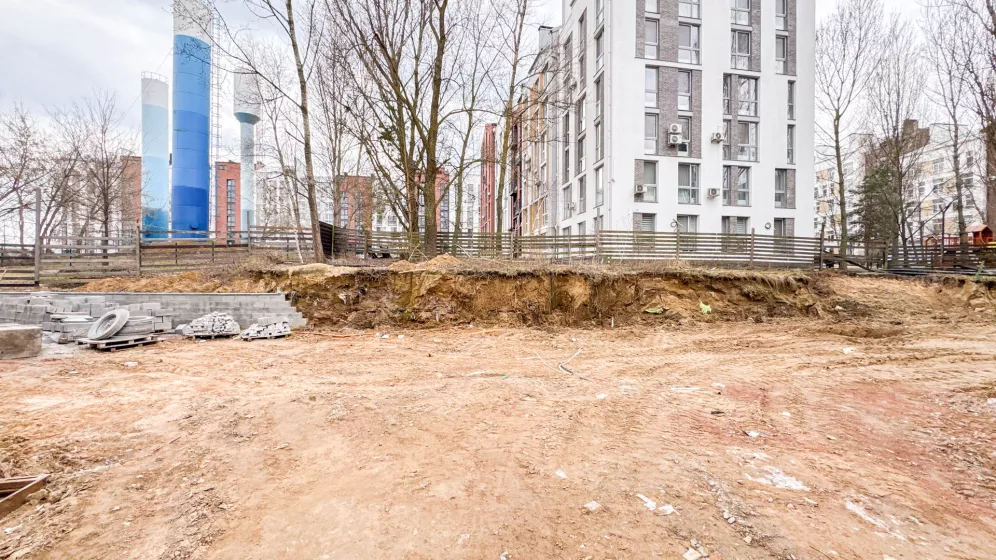

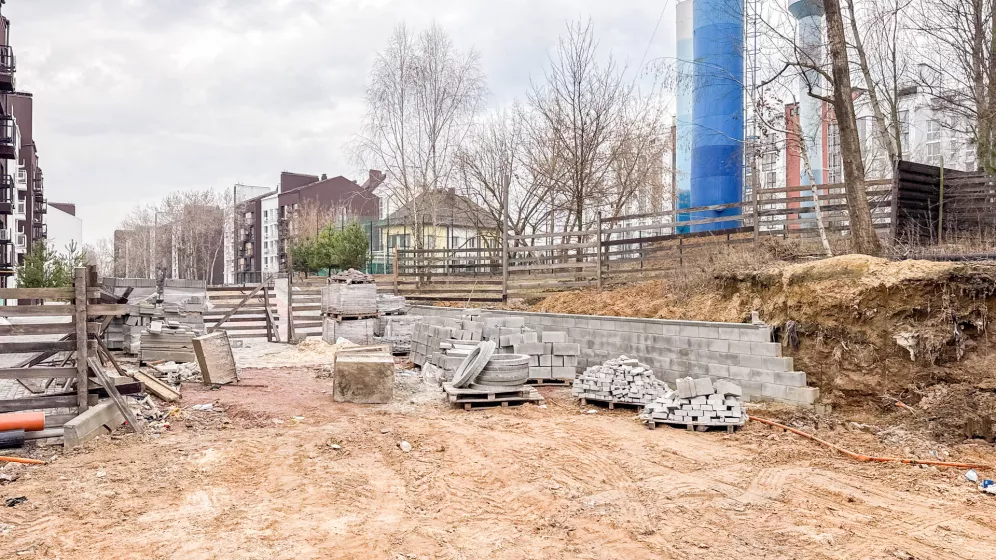

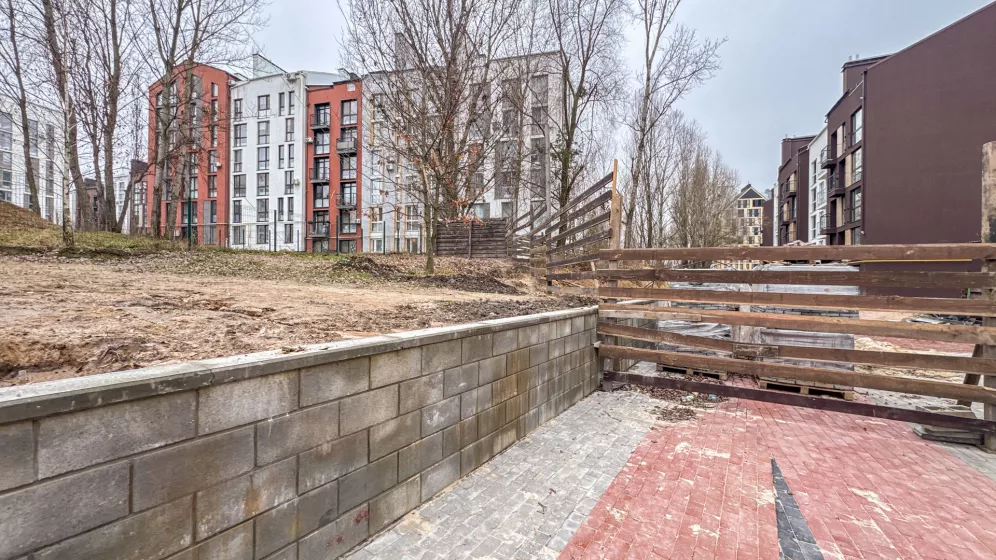

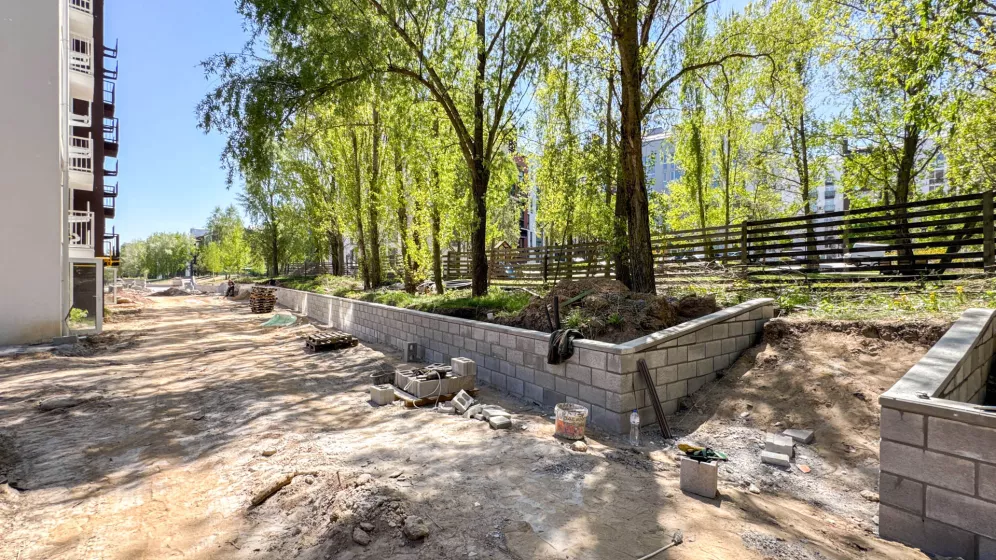

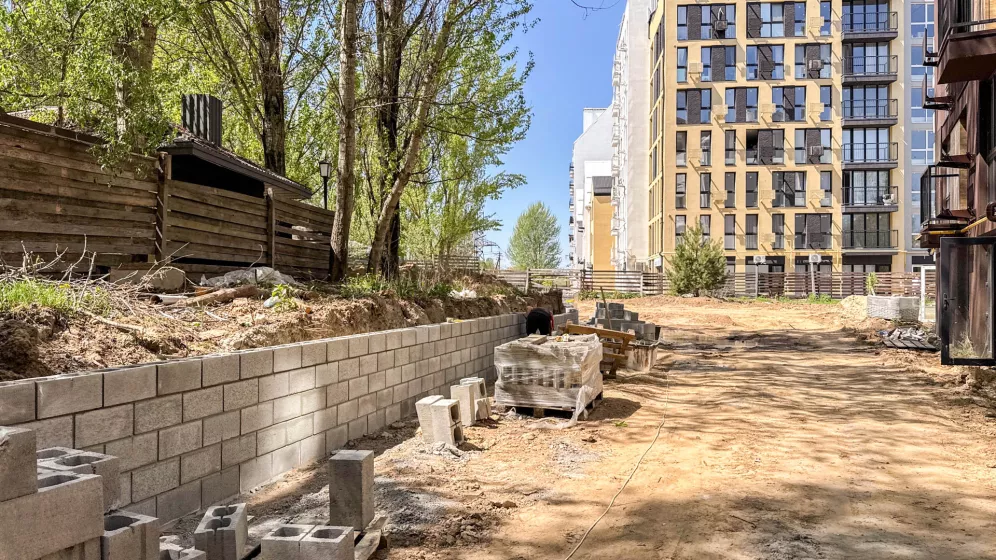

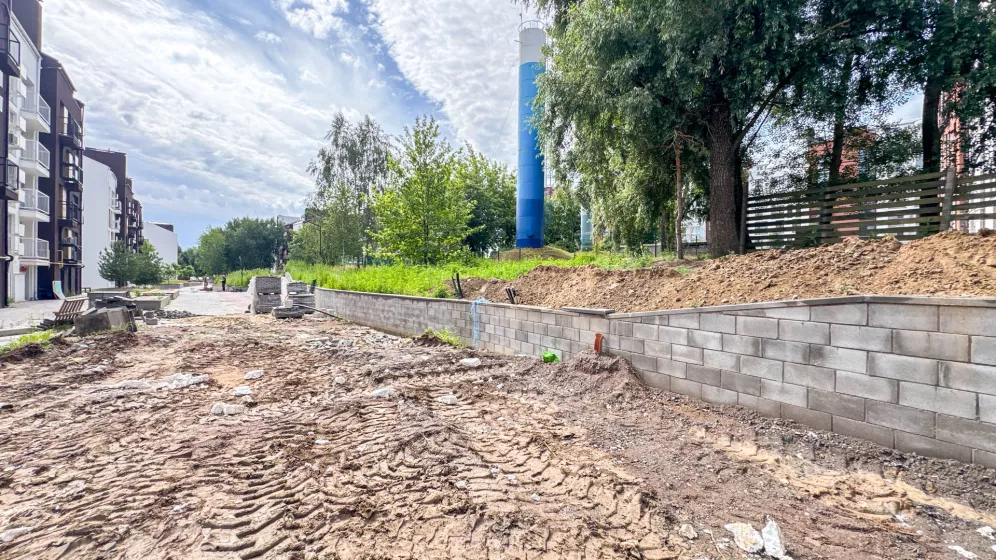

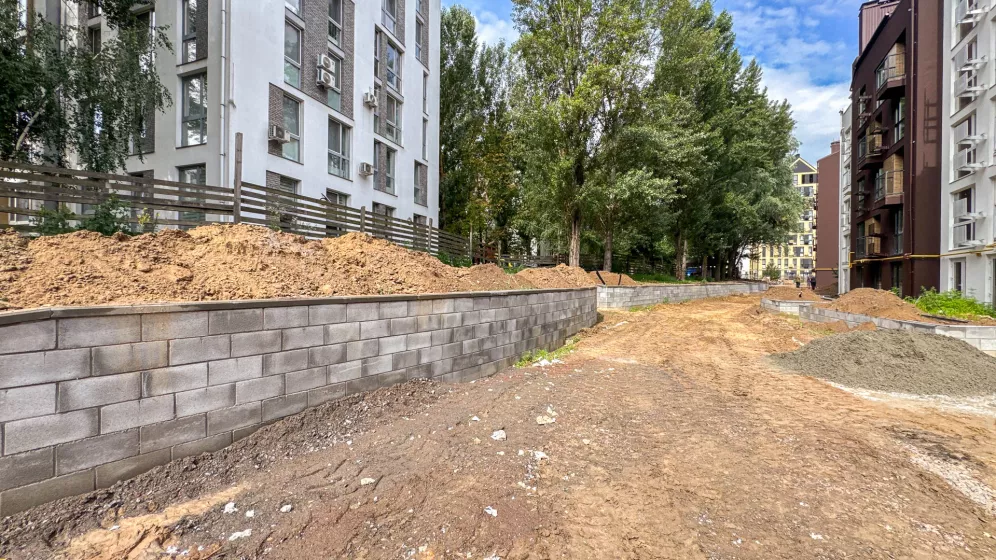

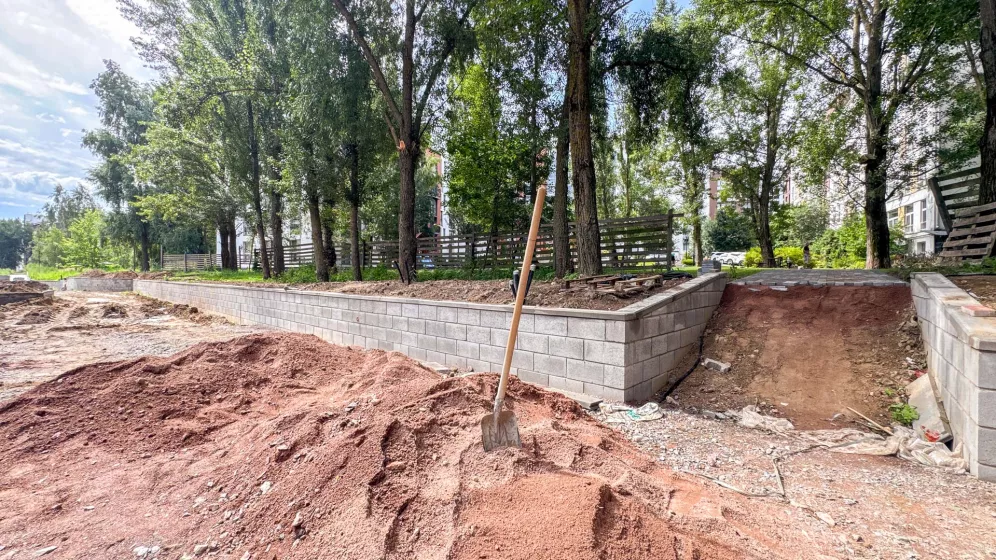

 - Закінчено гідроізоляційні роботи цокольного поверху;

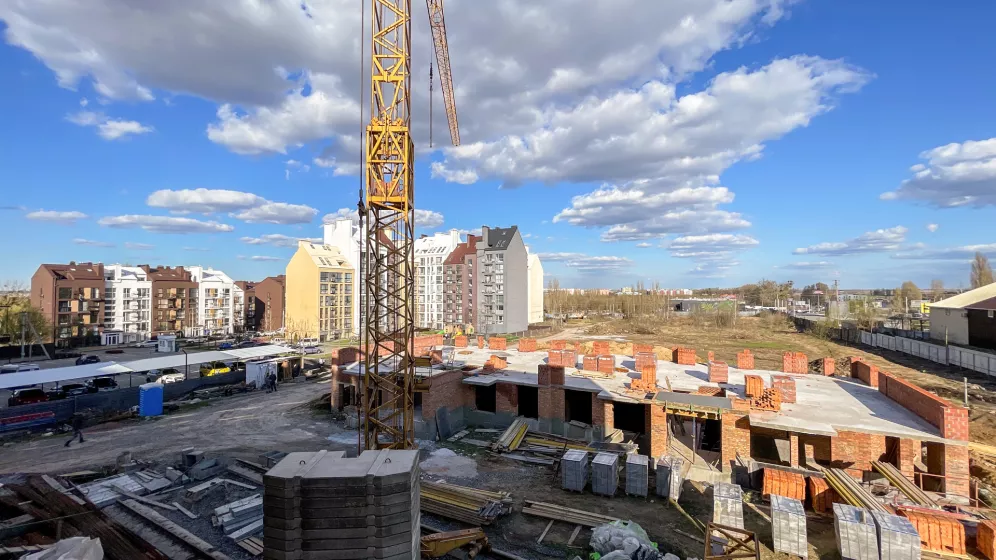

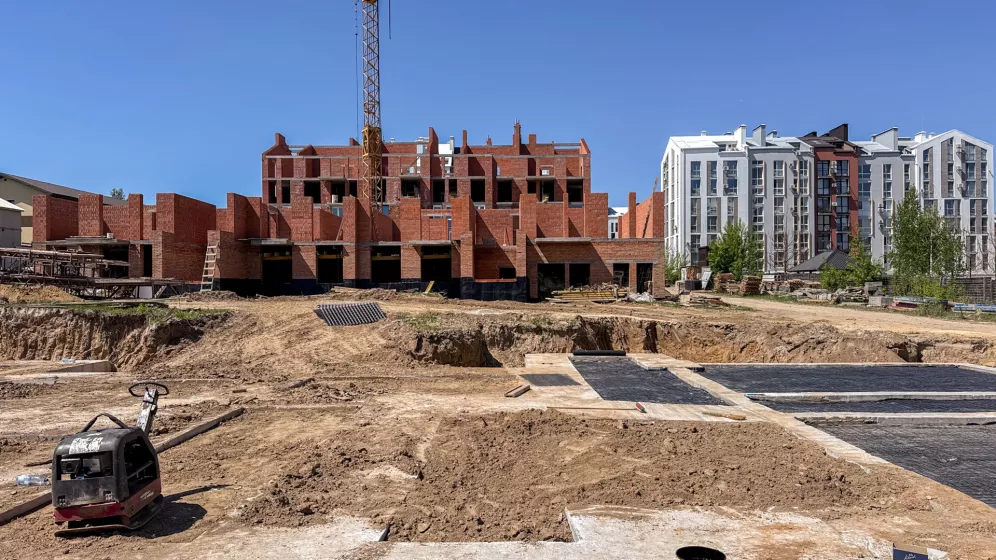

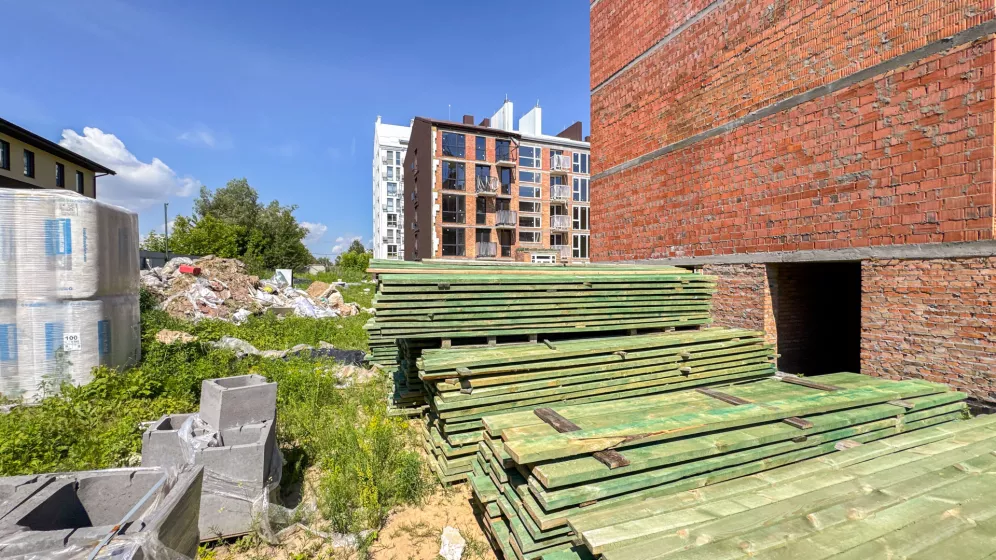

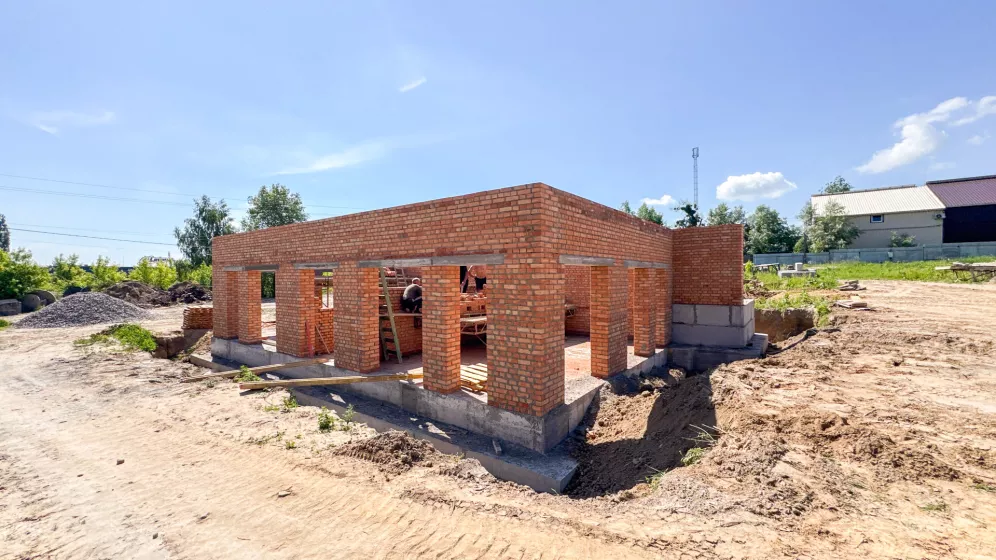

МВ 29

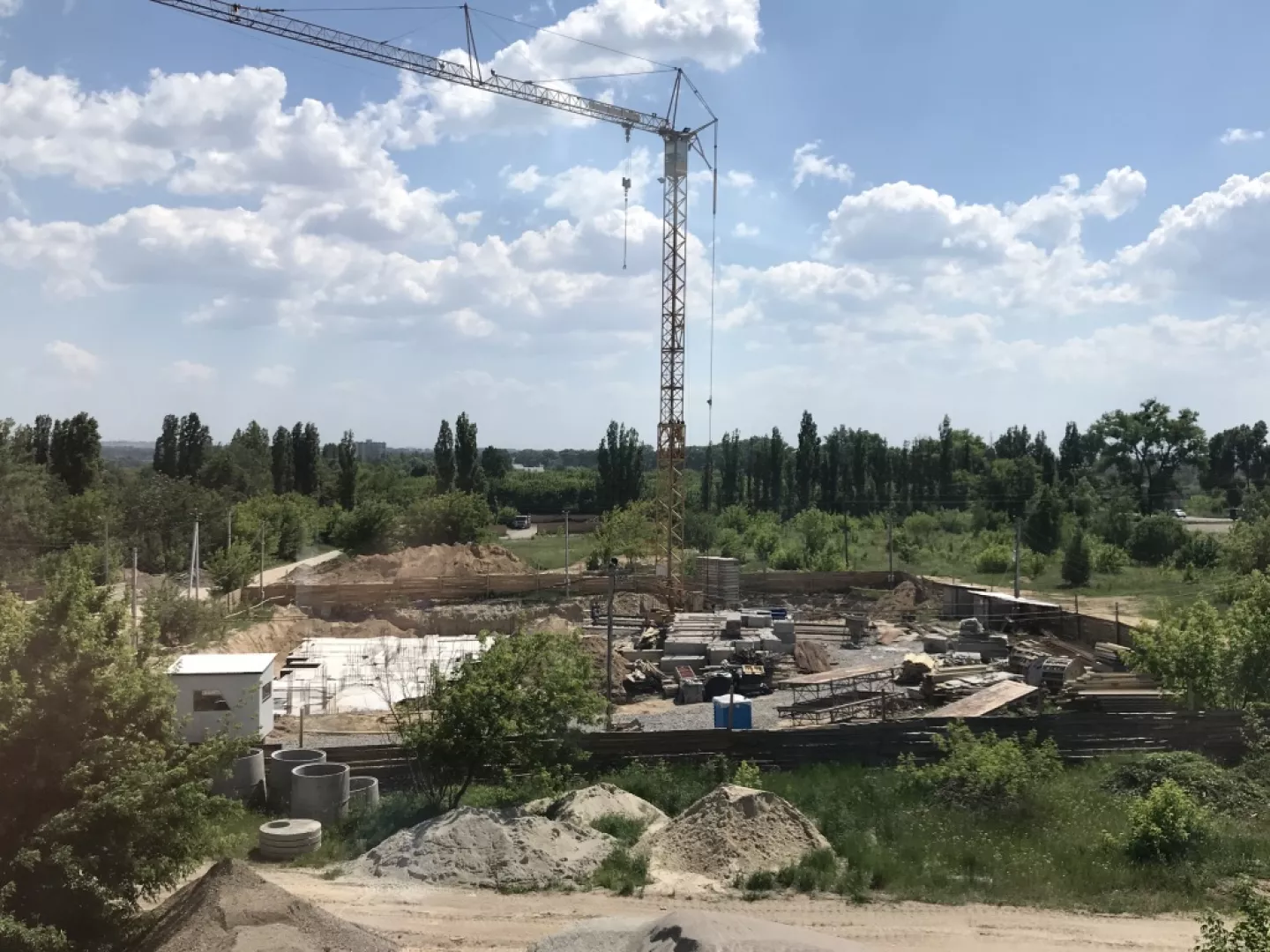

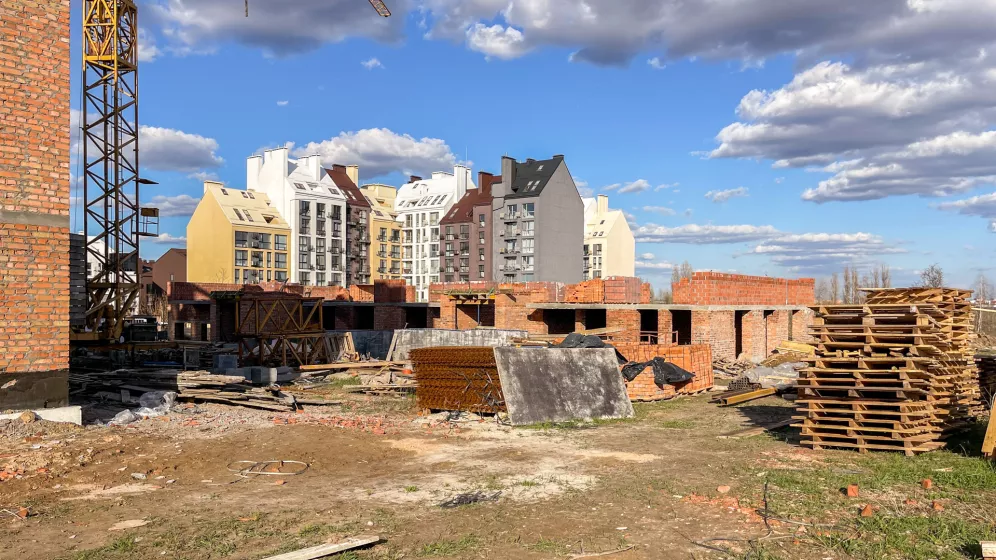

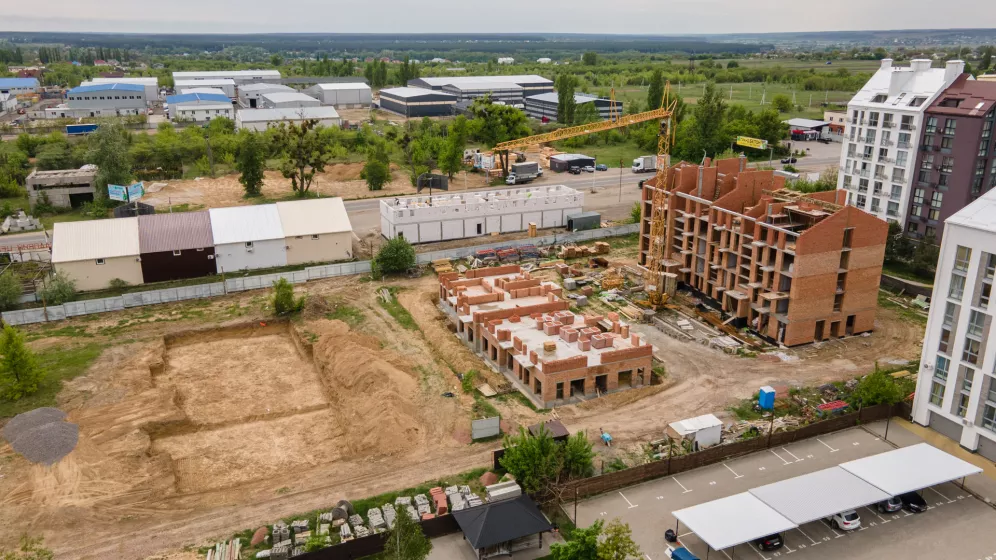

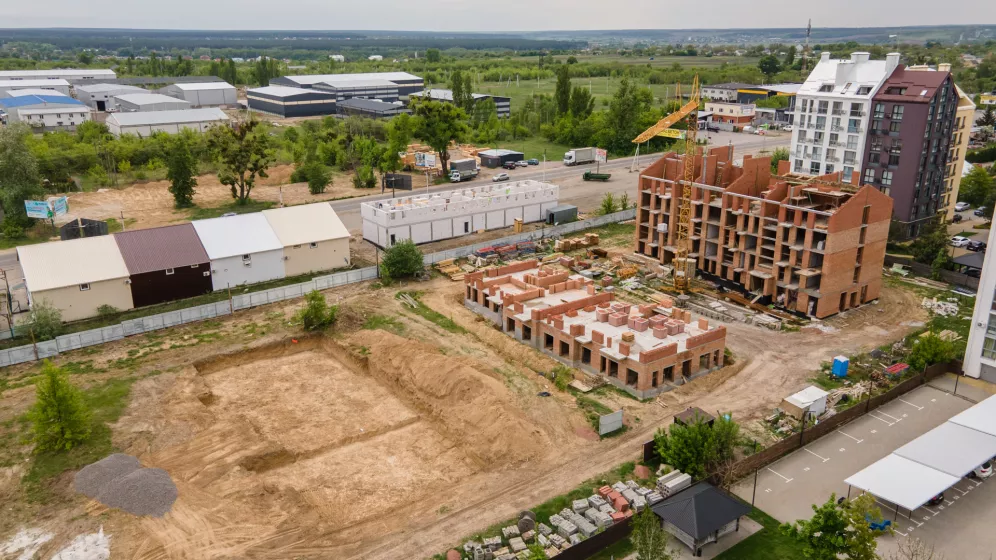

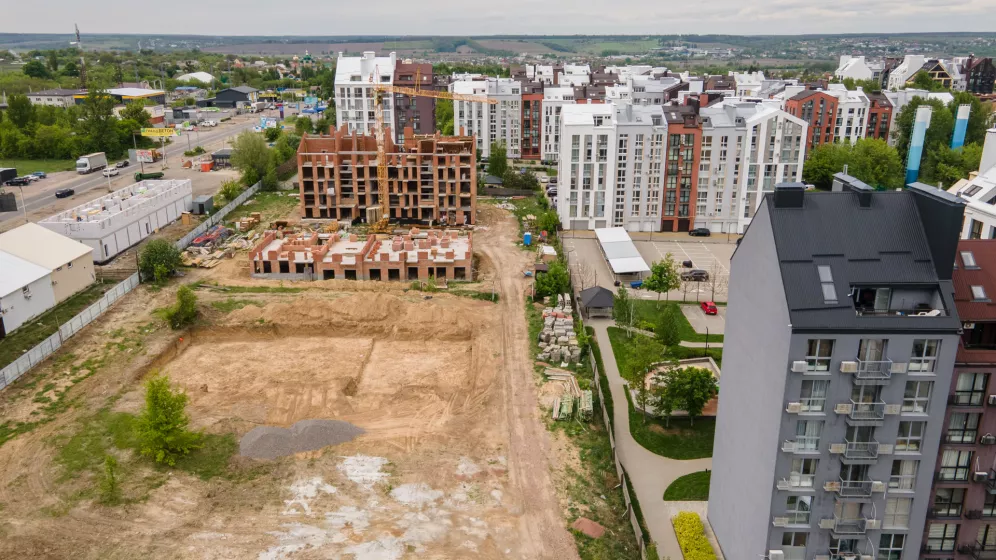

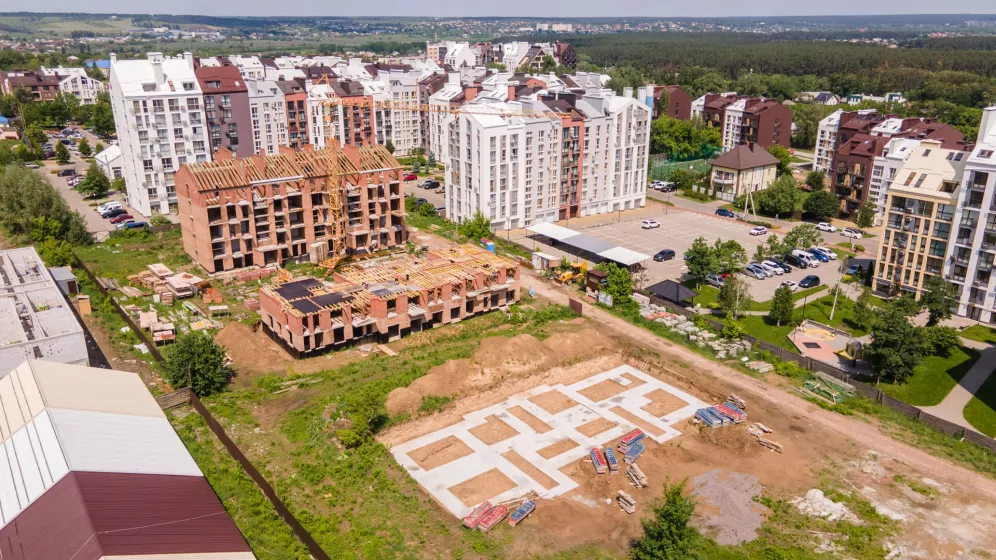

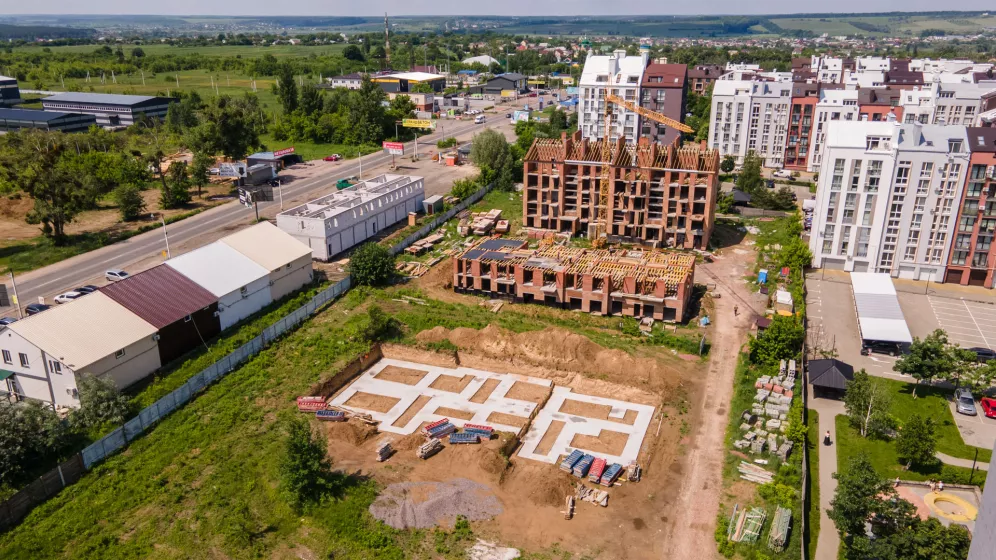

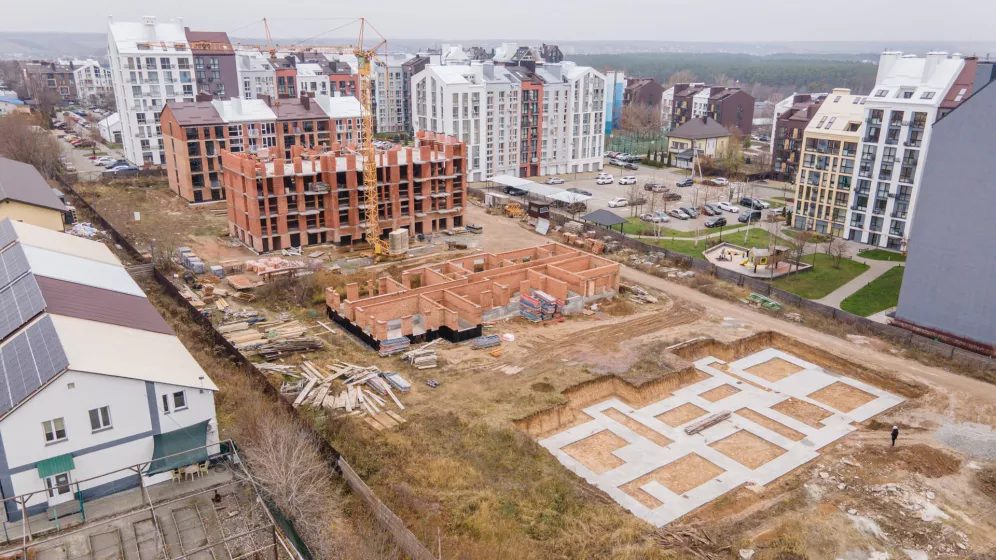

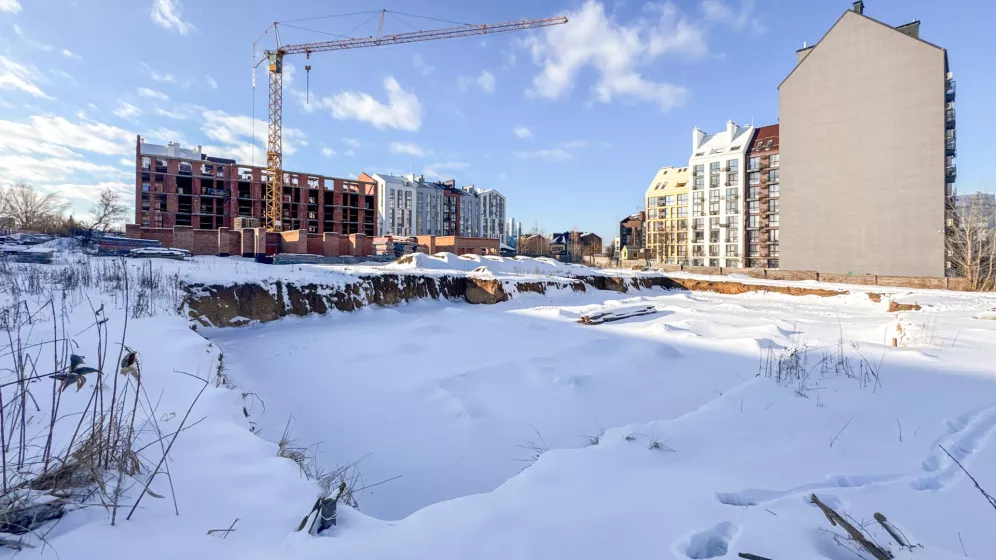

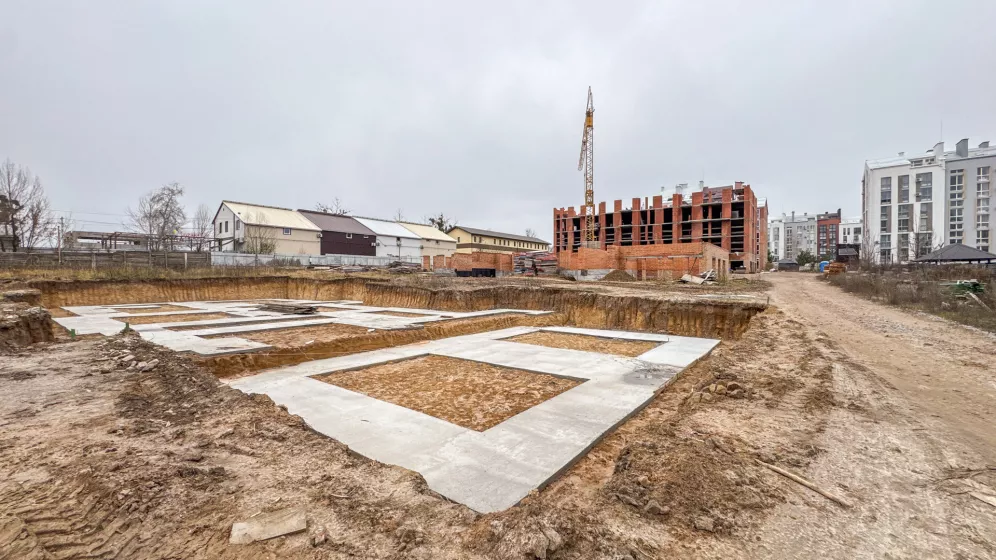

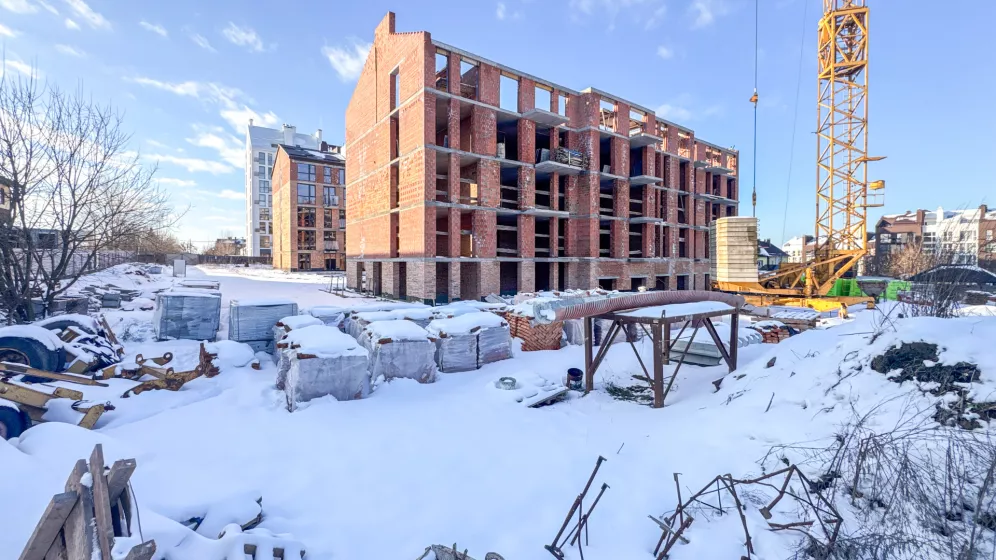

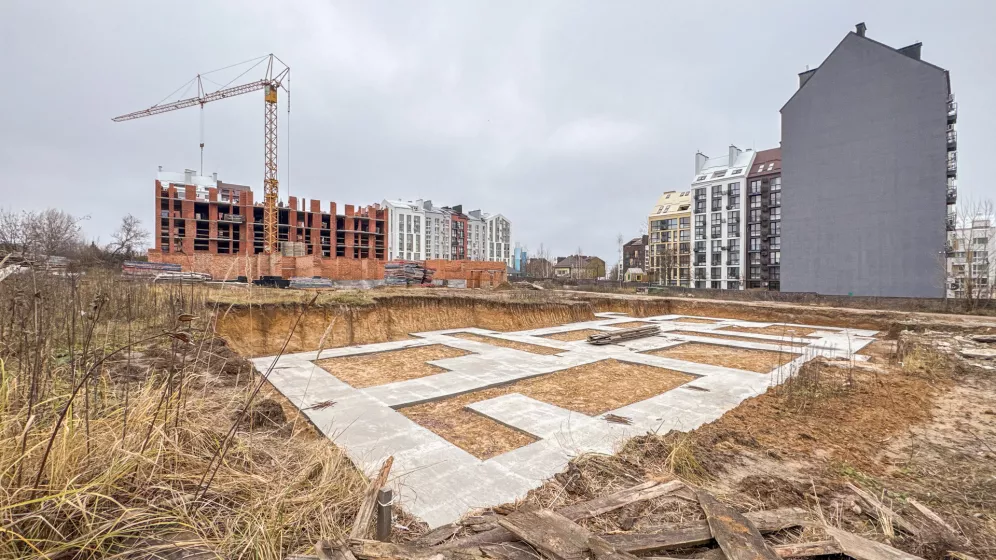

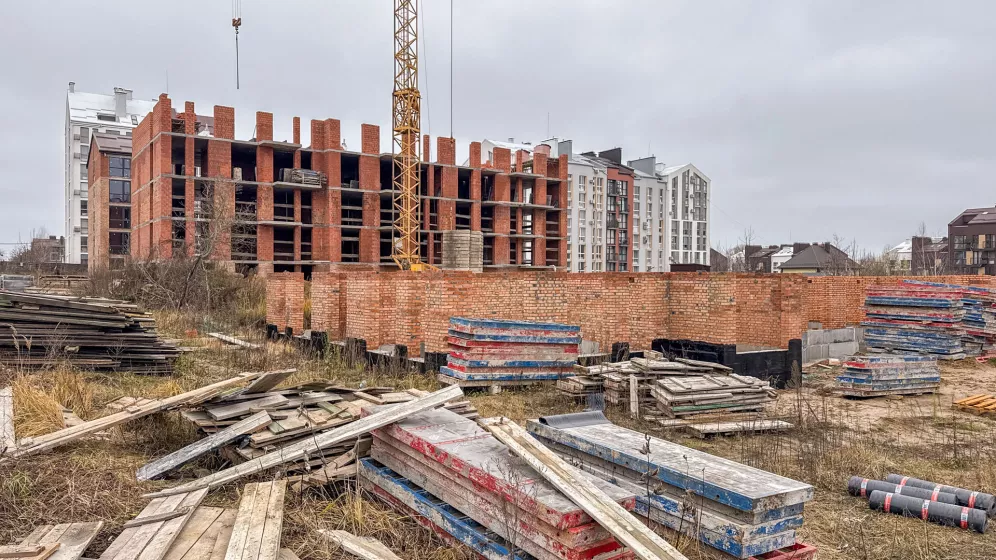

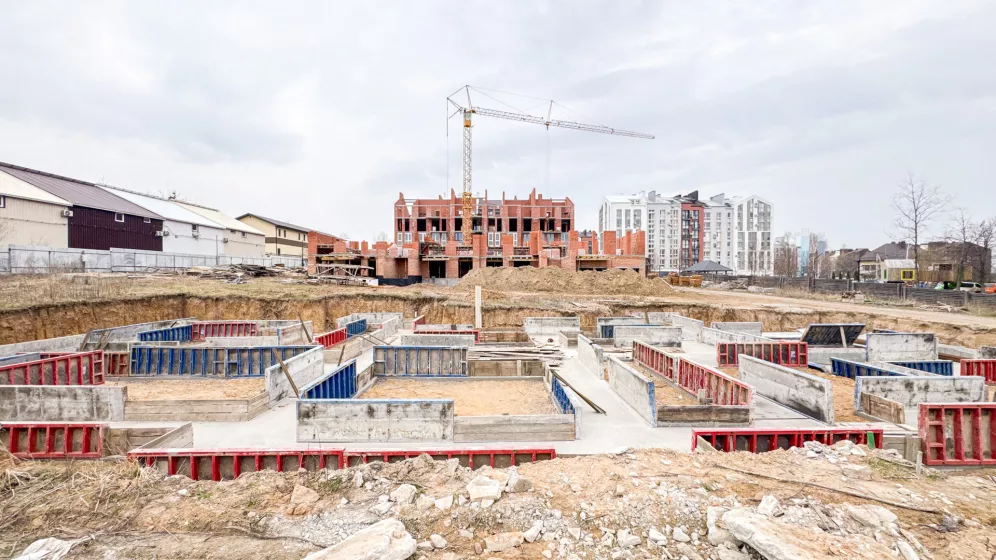

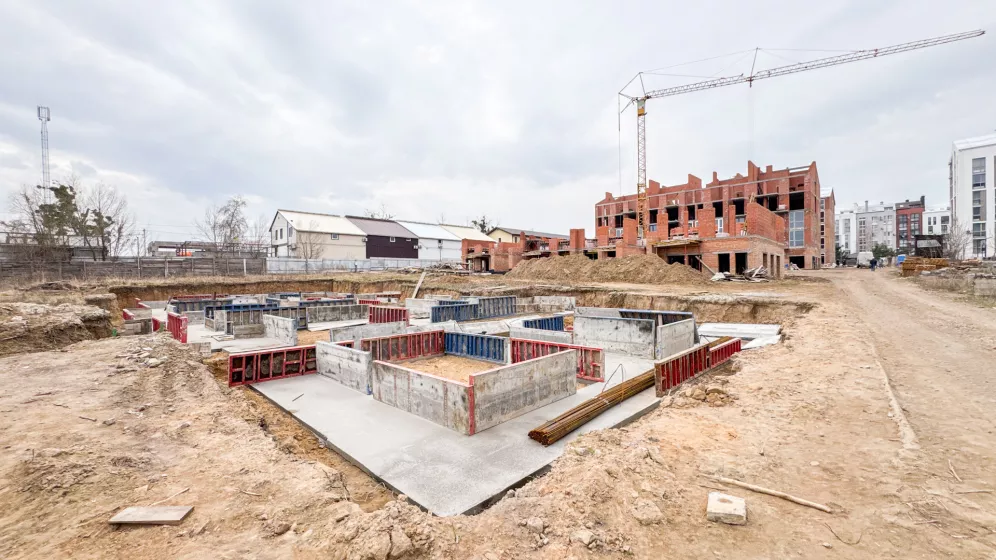

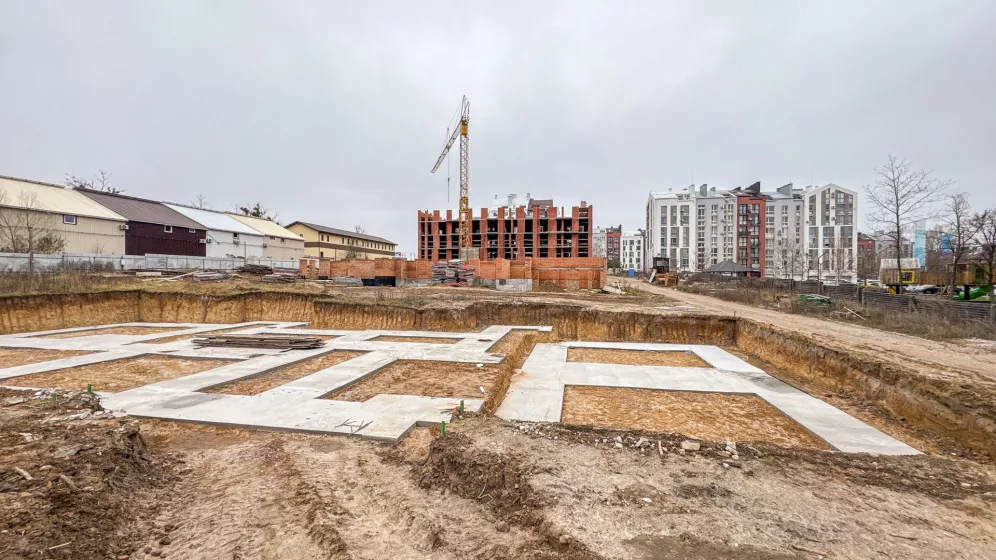

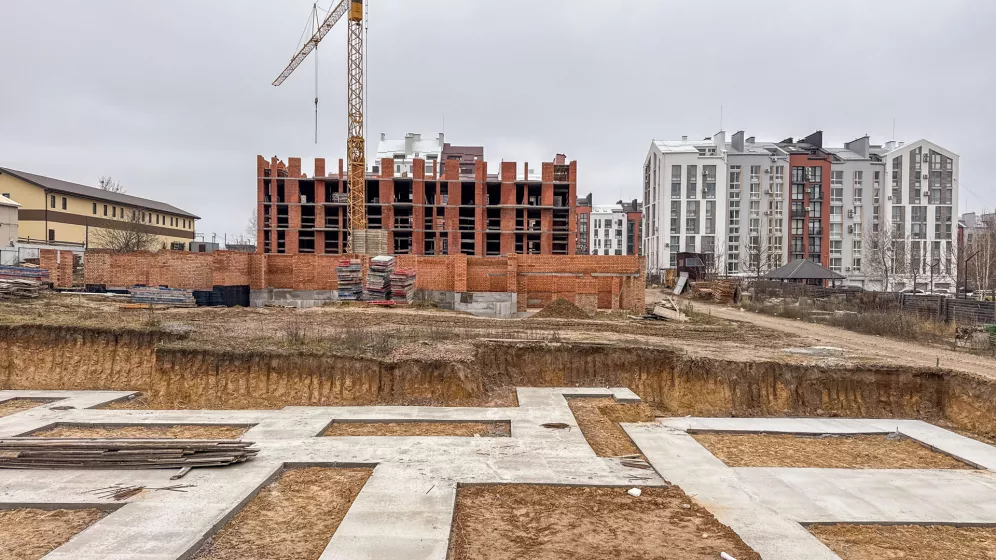

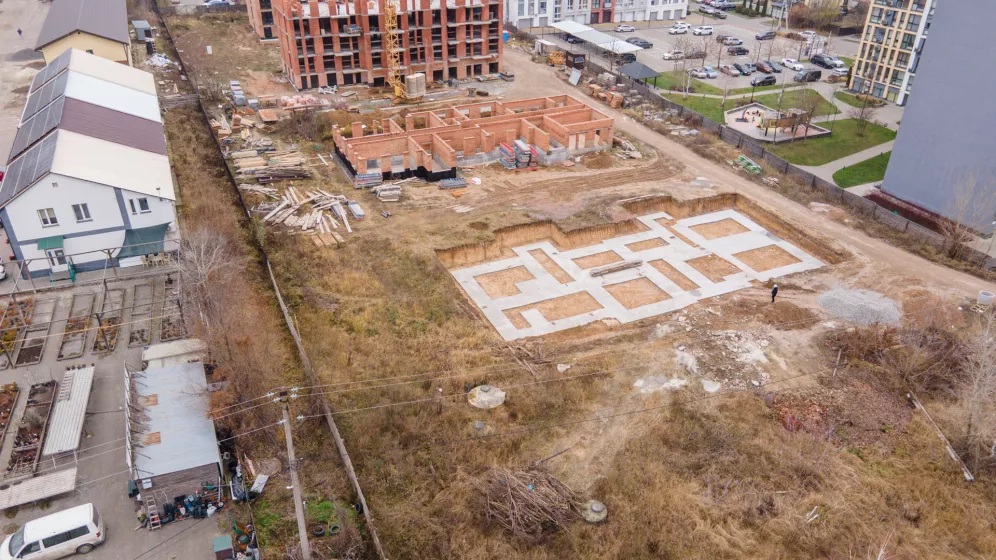

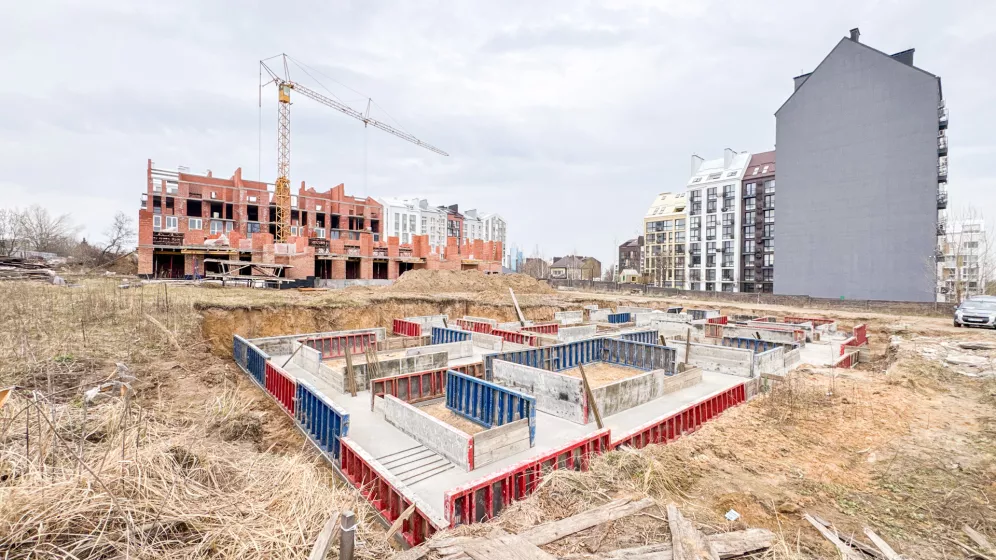

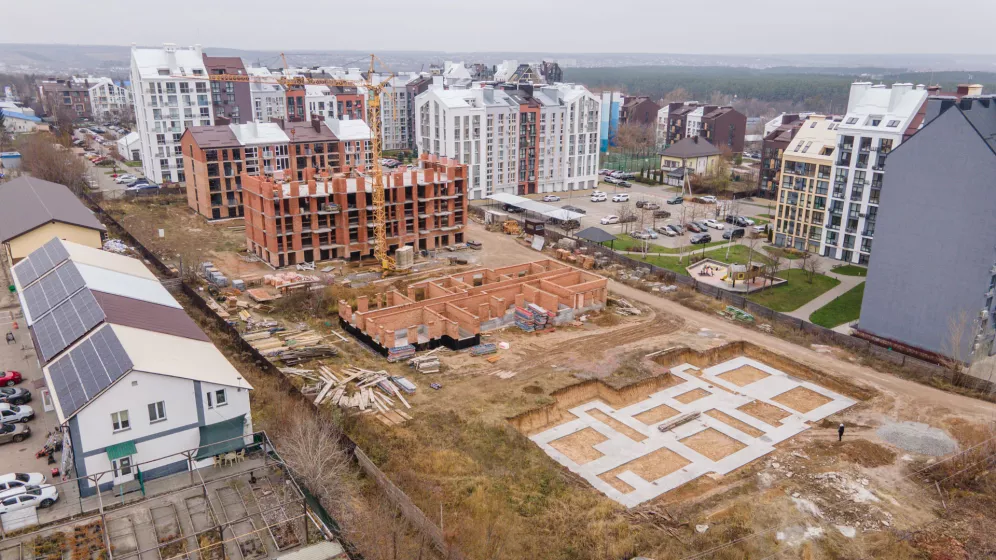

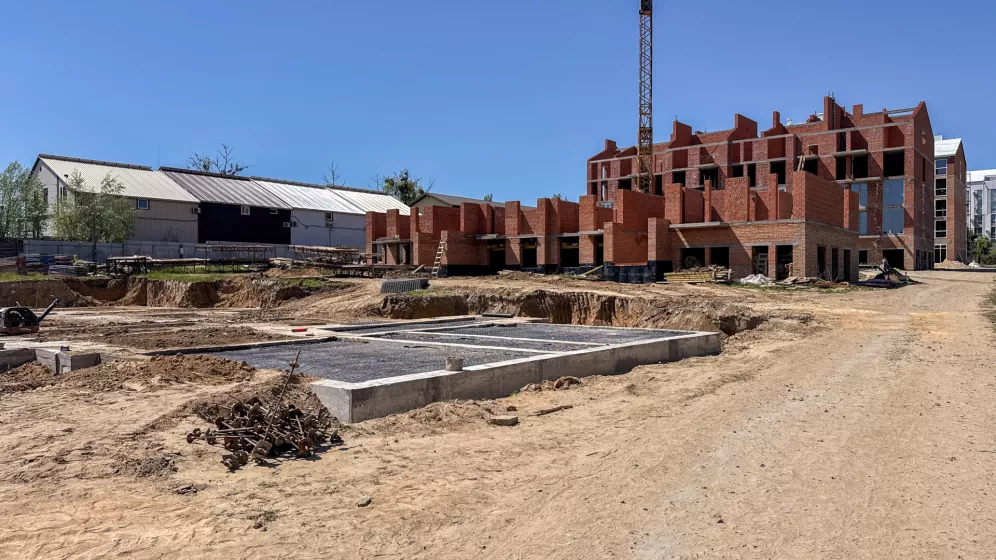

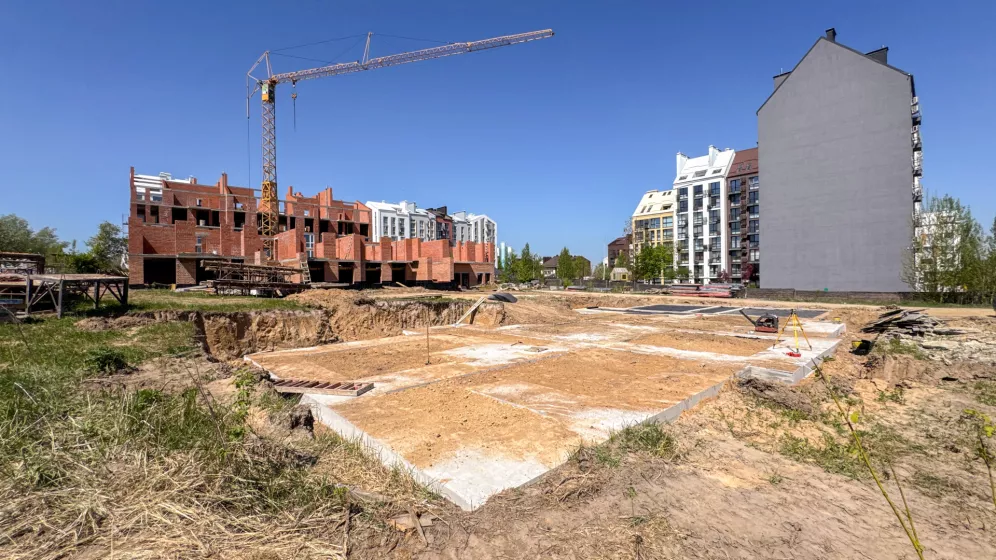

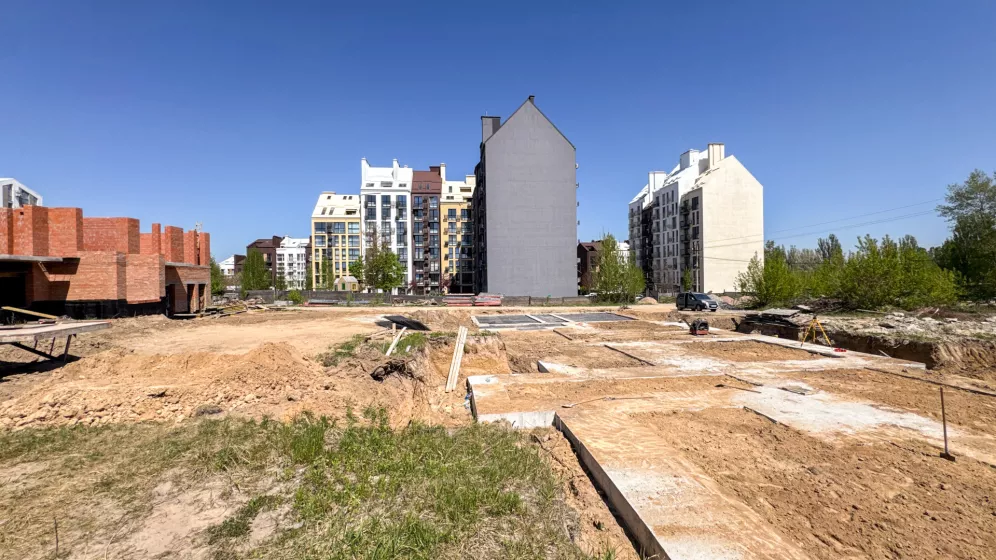

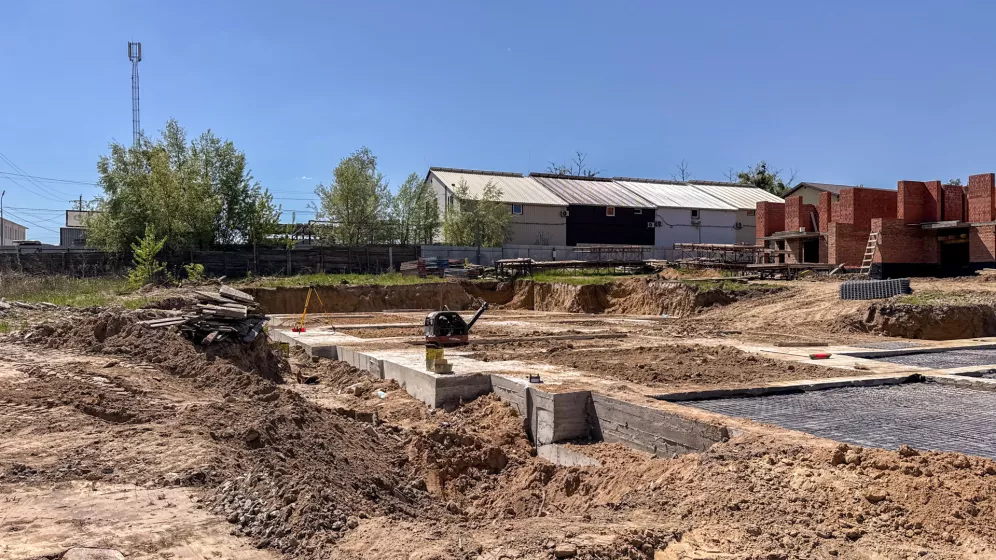

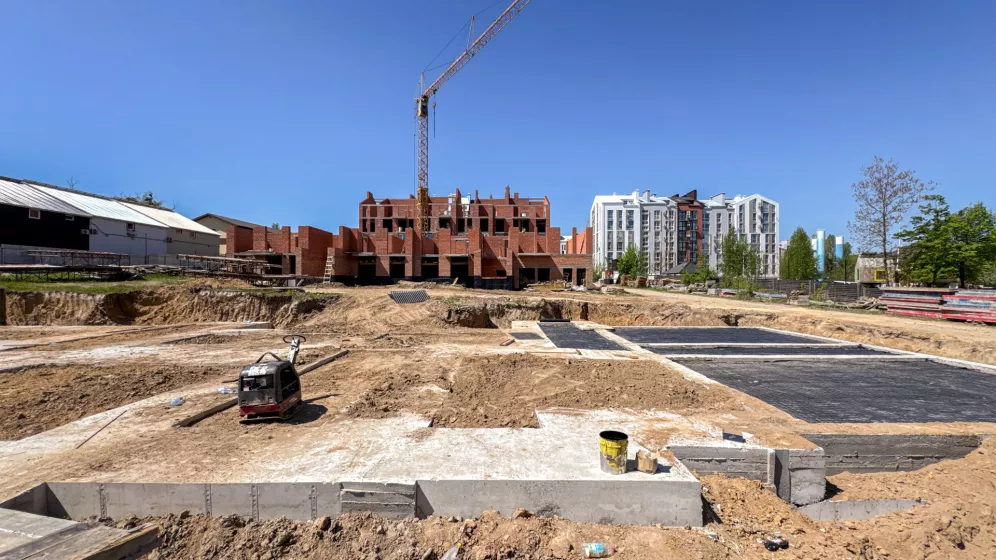

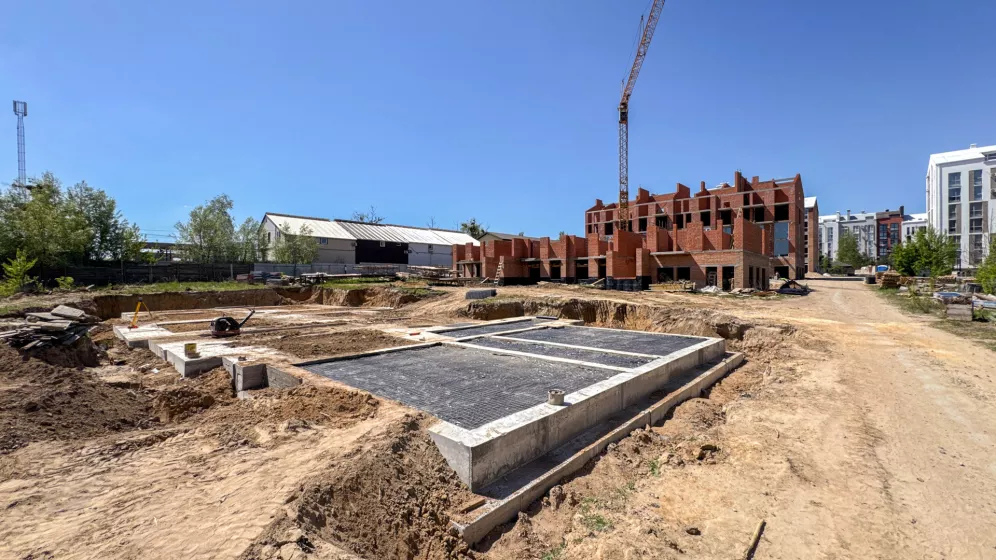

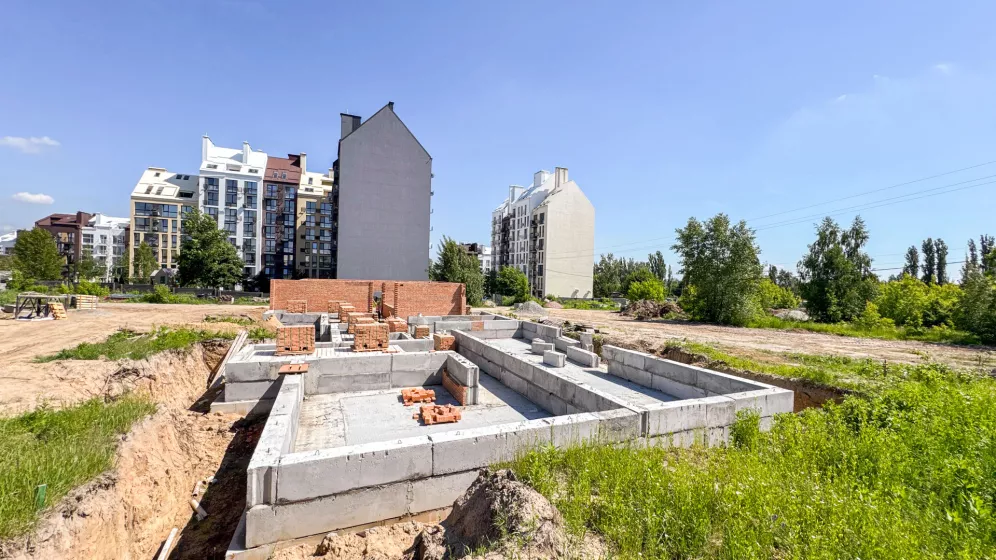

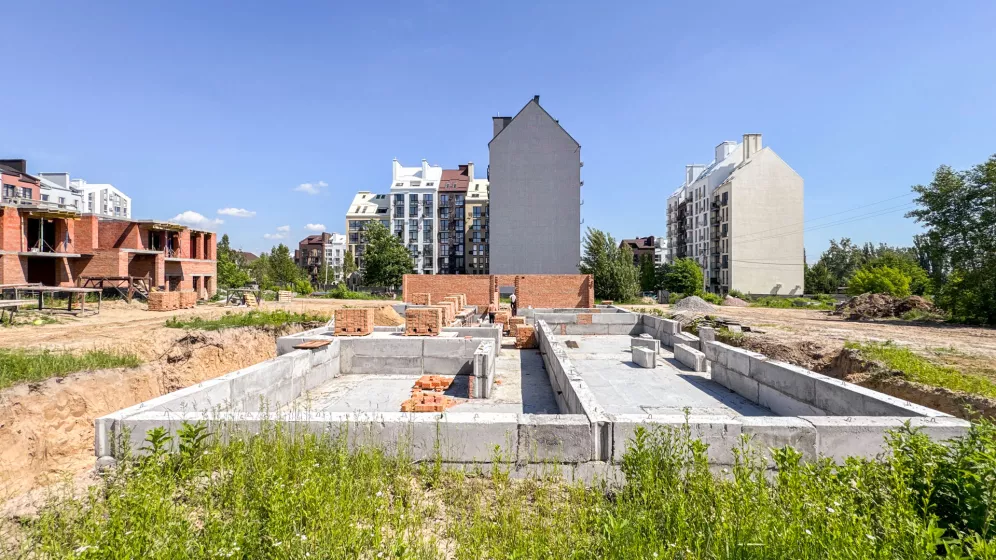

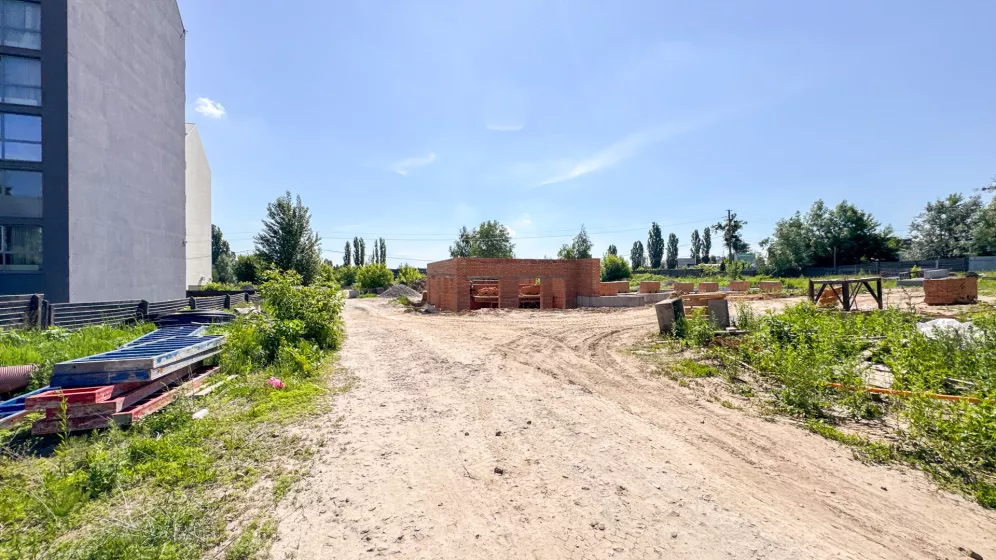

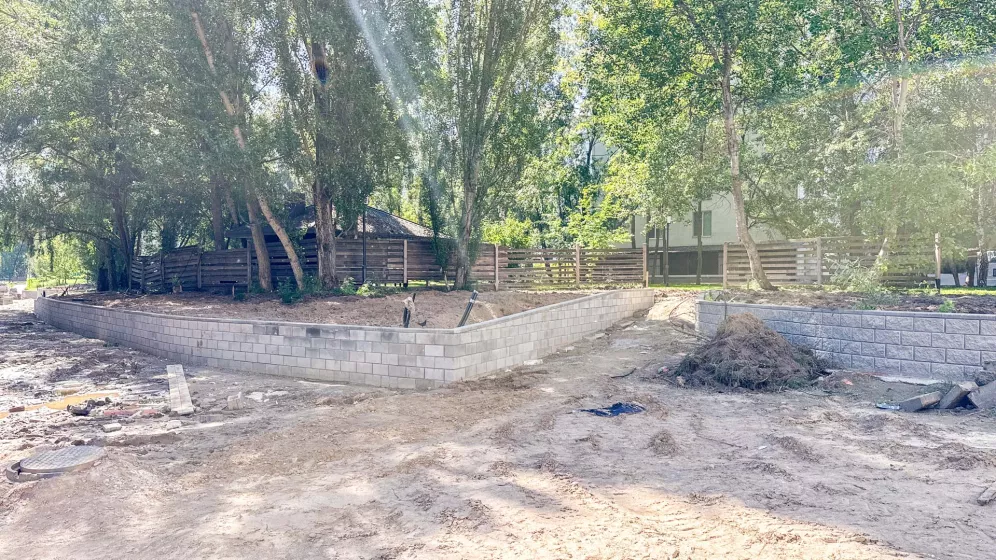

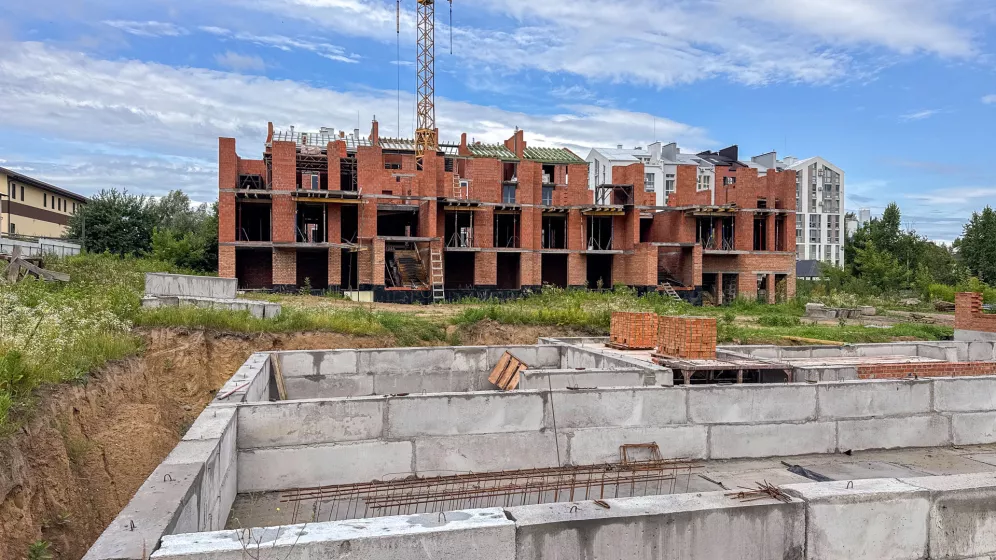

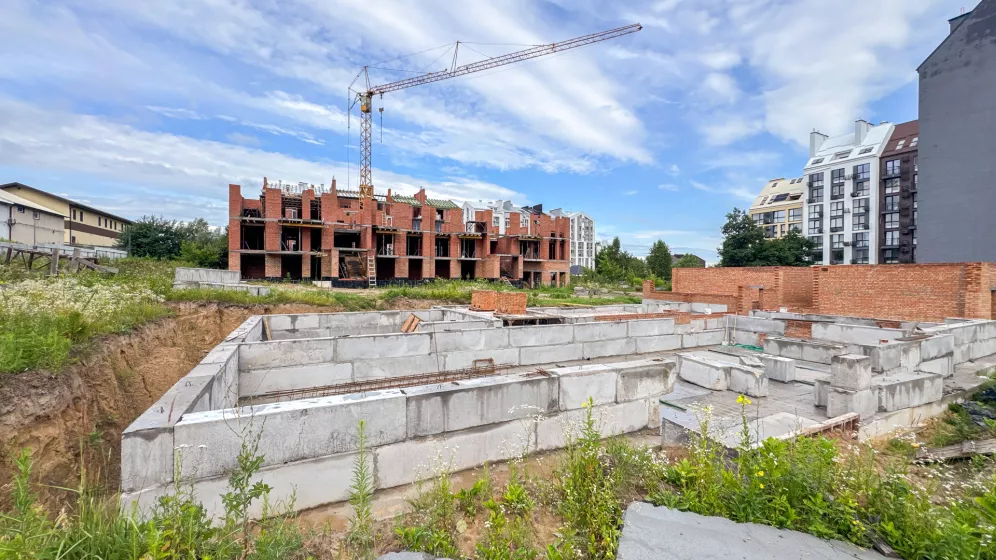

- Бетонування фундаментної стрічки.
